١١ أغسطس ٢٠٢٦
الفيديو الرئيسي
التقرير الهندسي
التغيّرات المرصودة

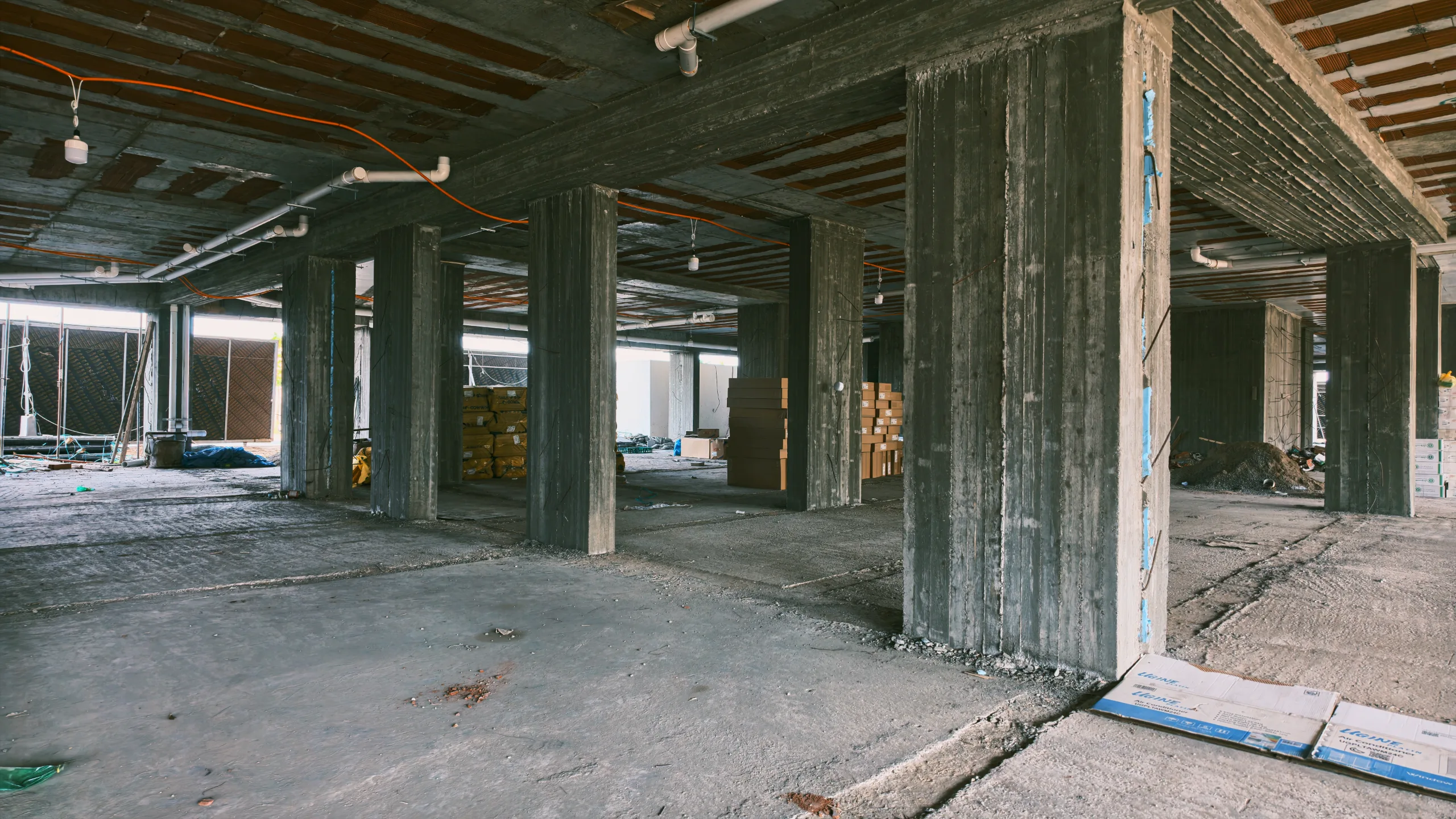

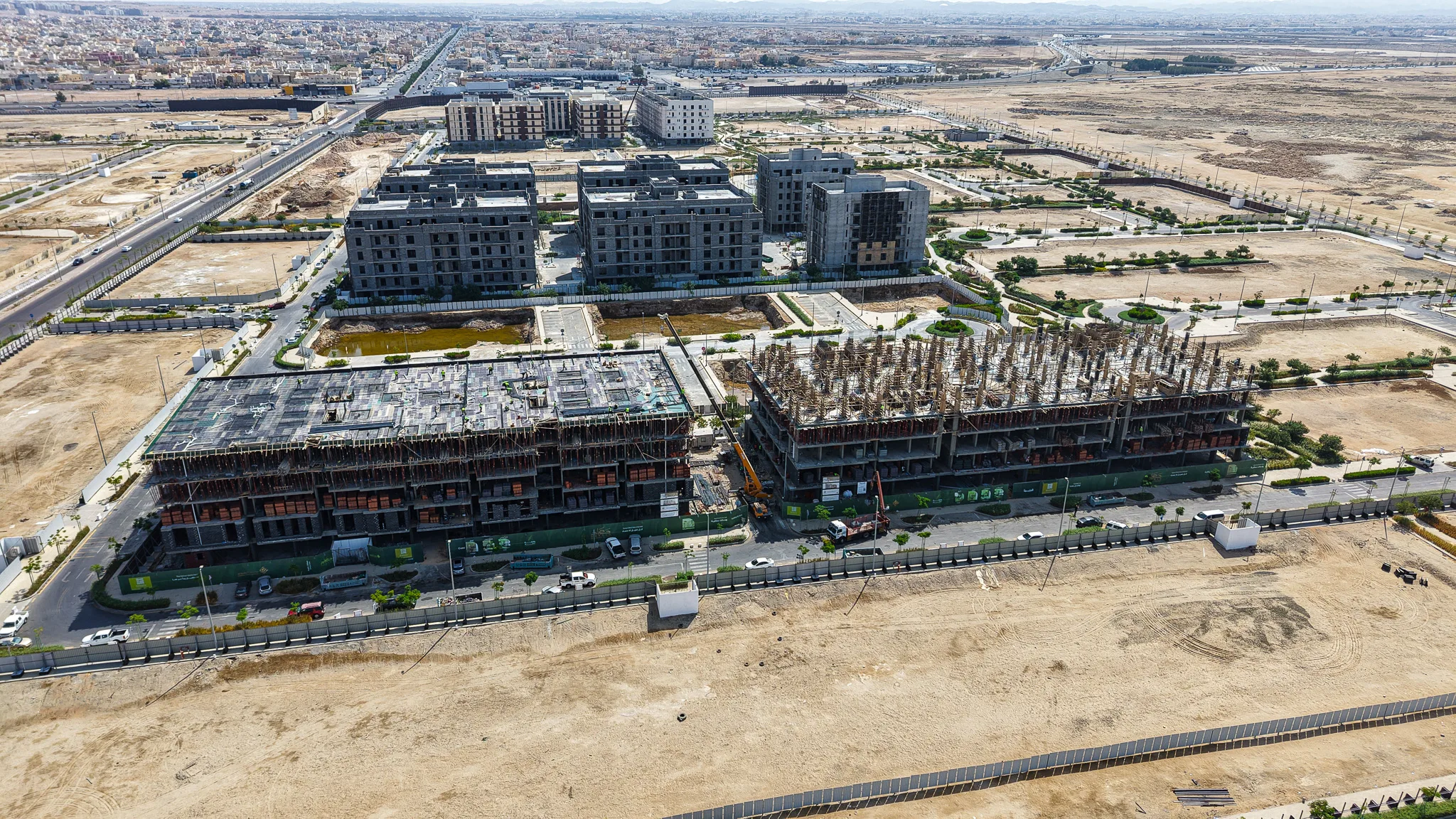

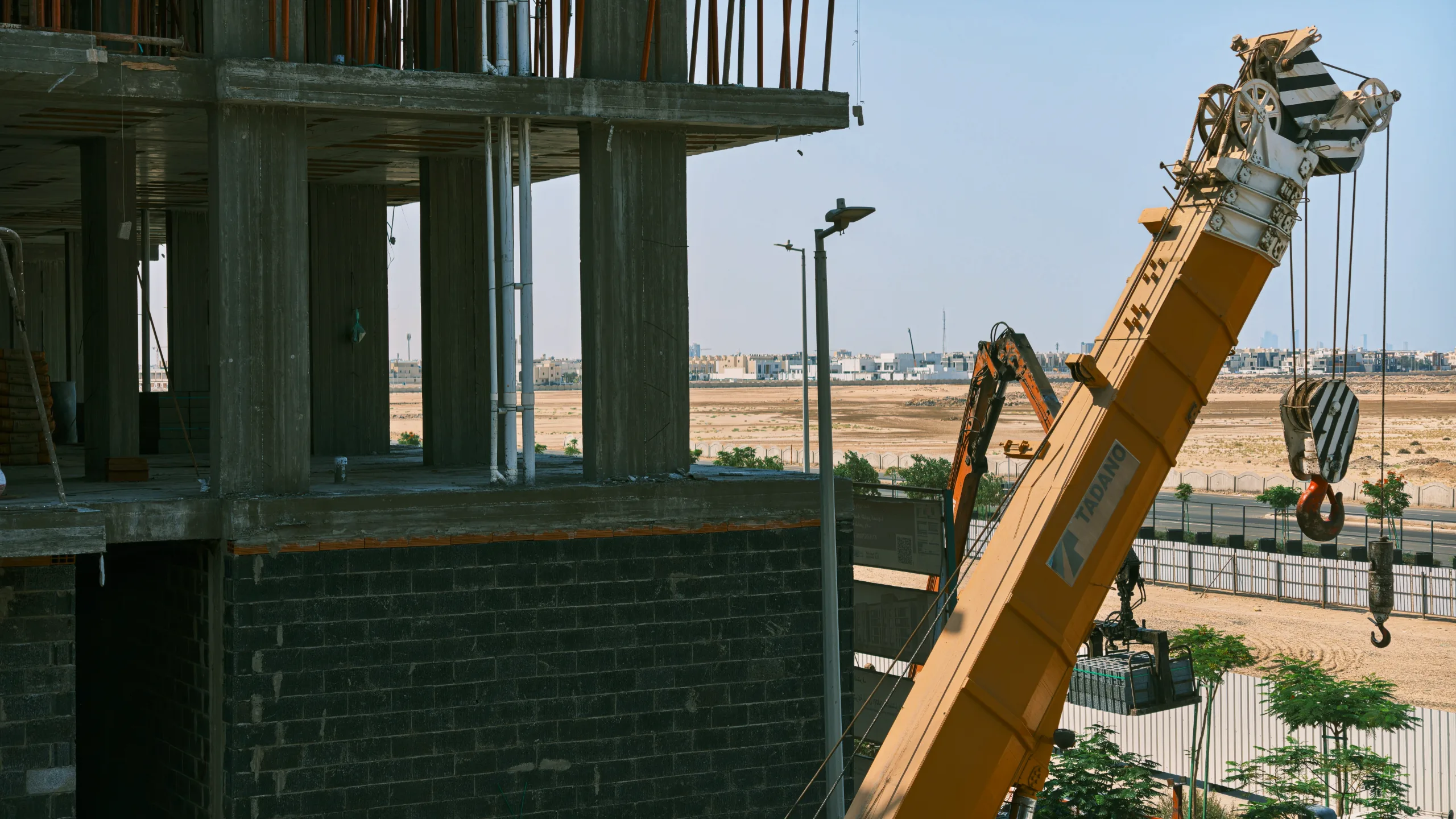

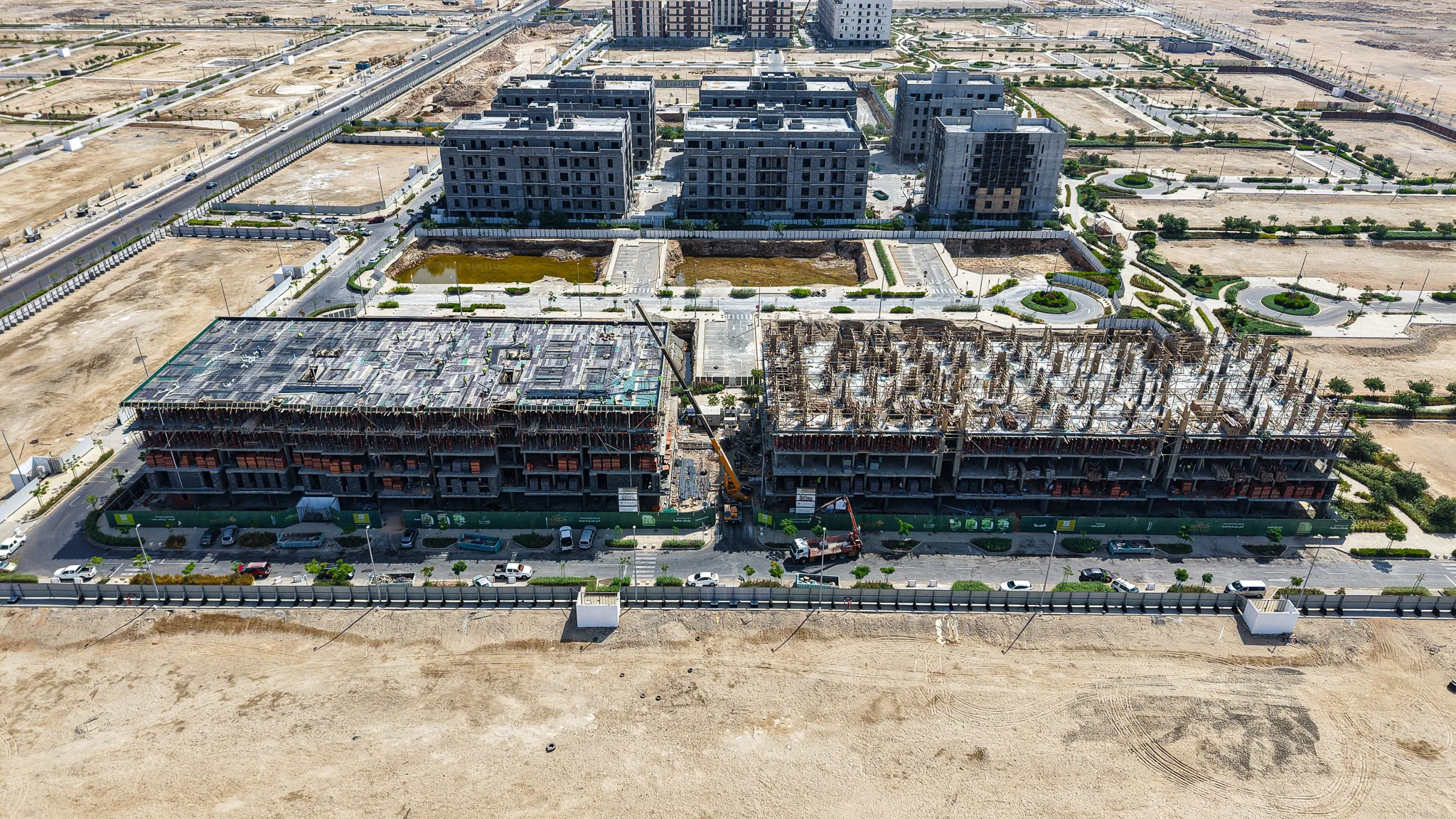

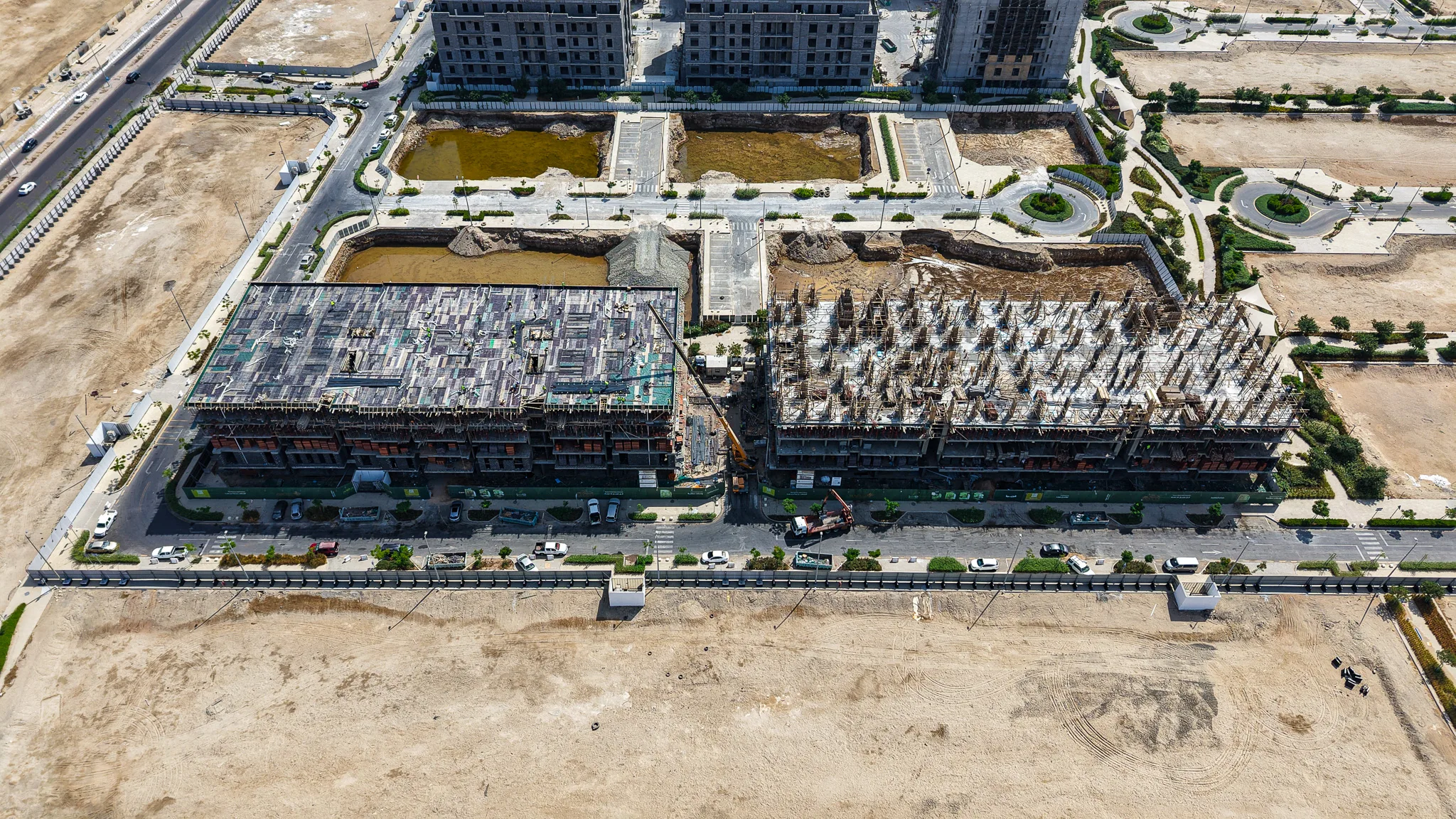

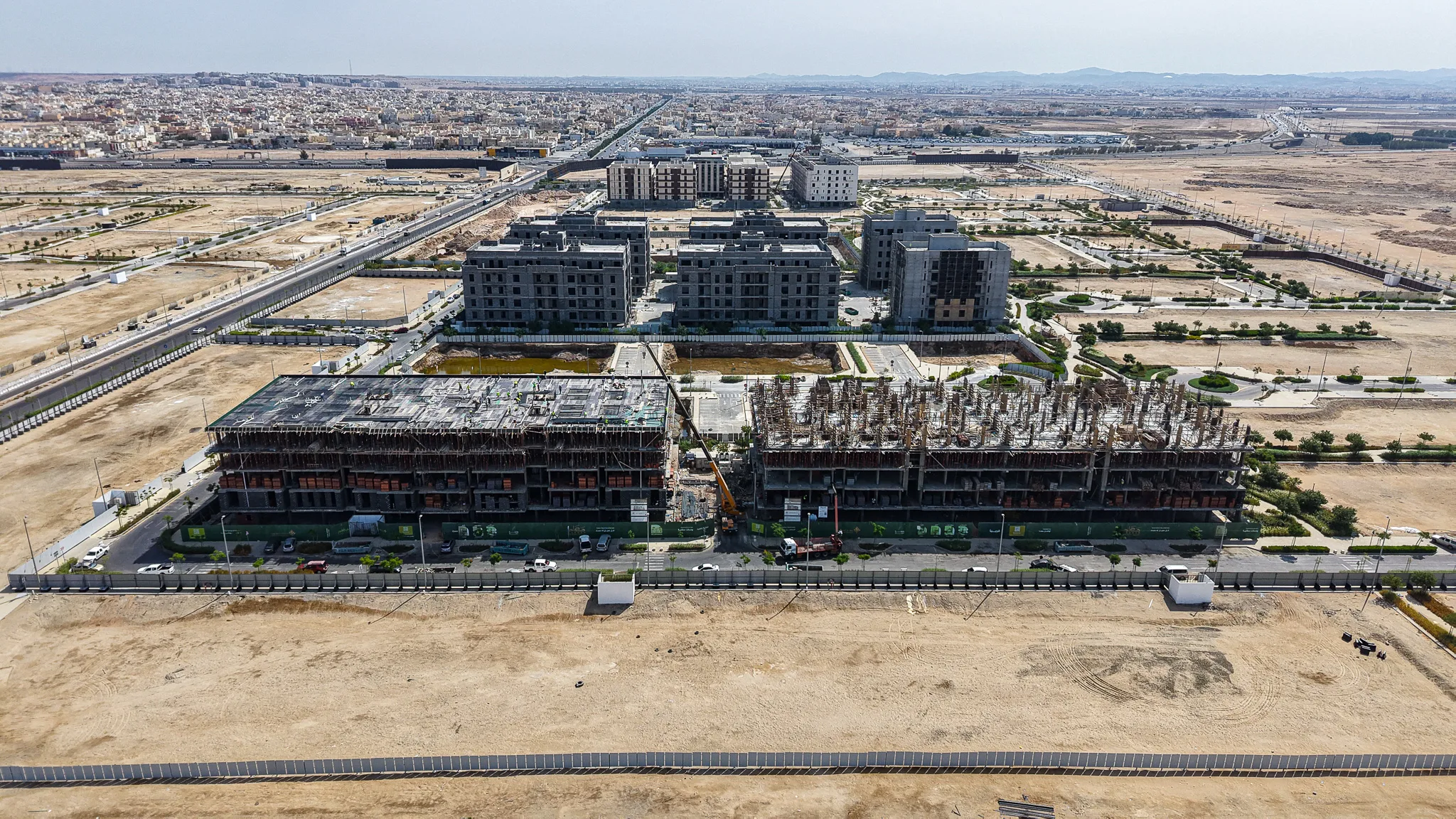

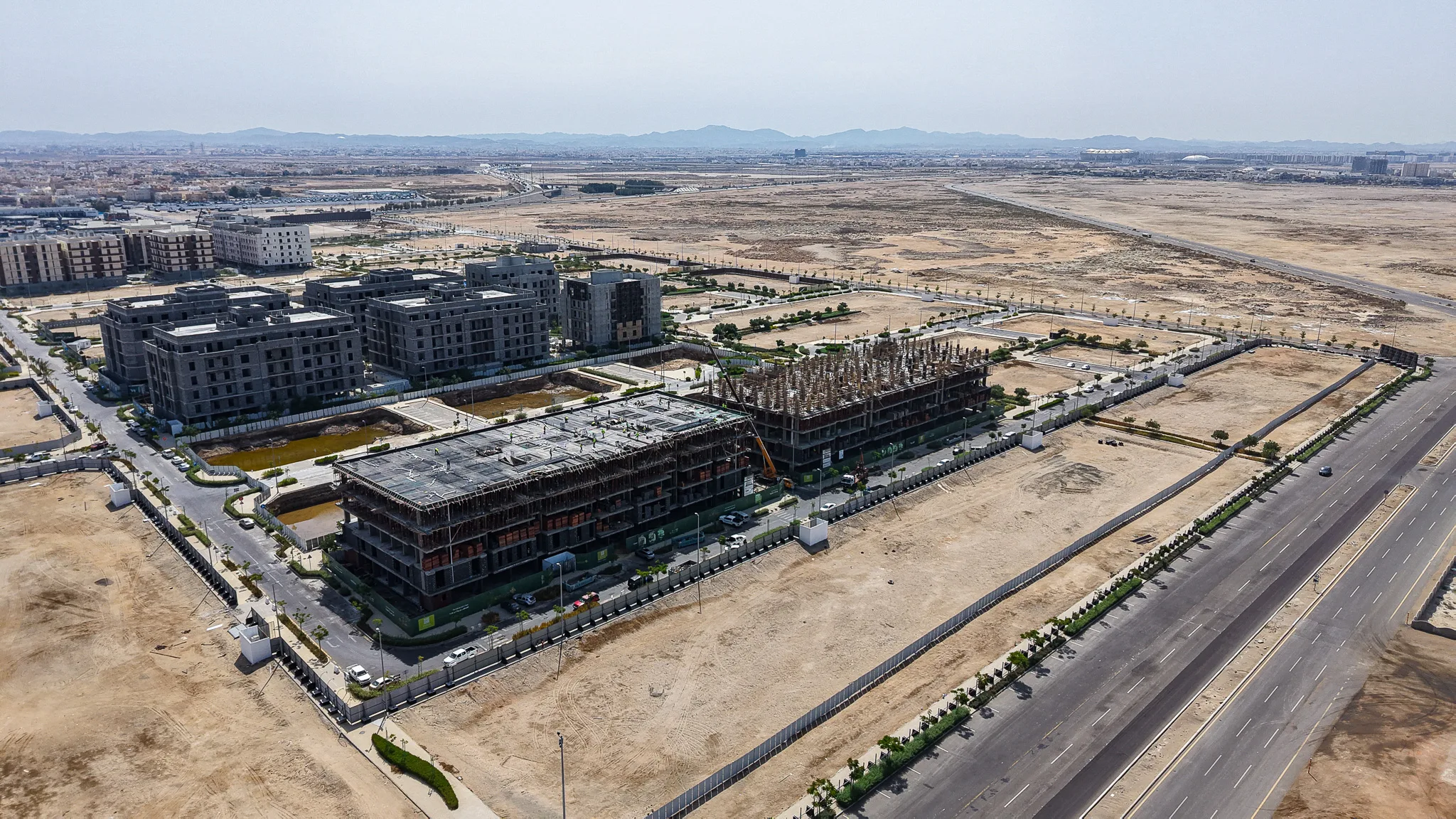

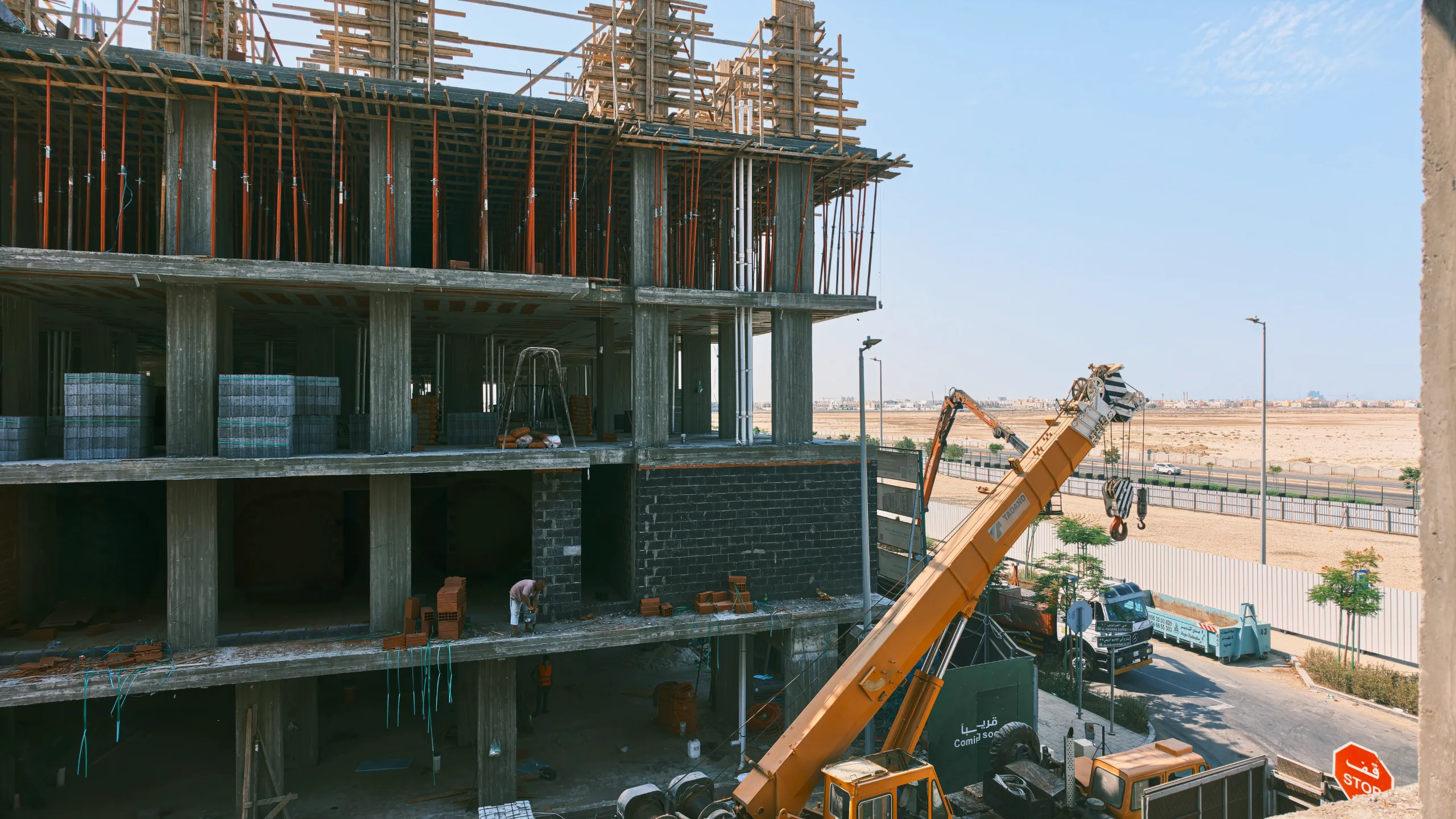

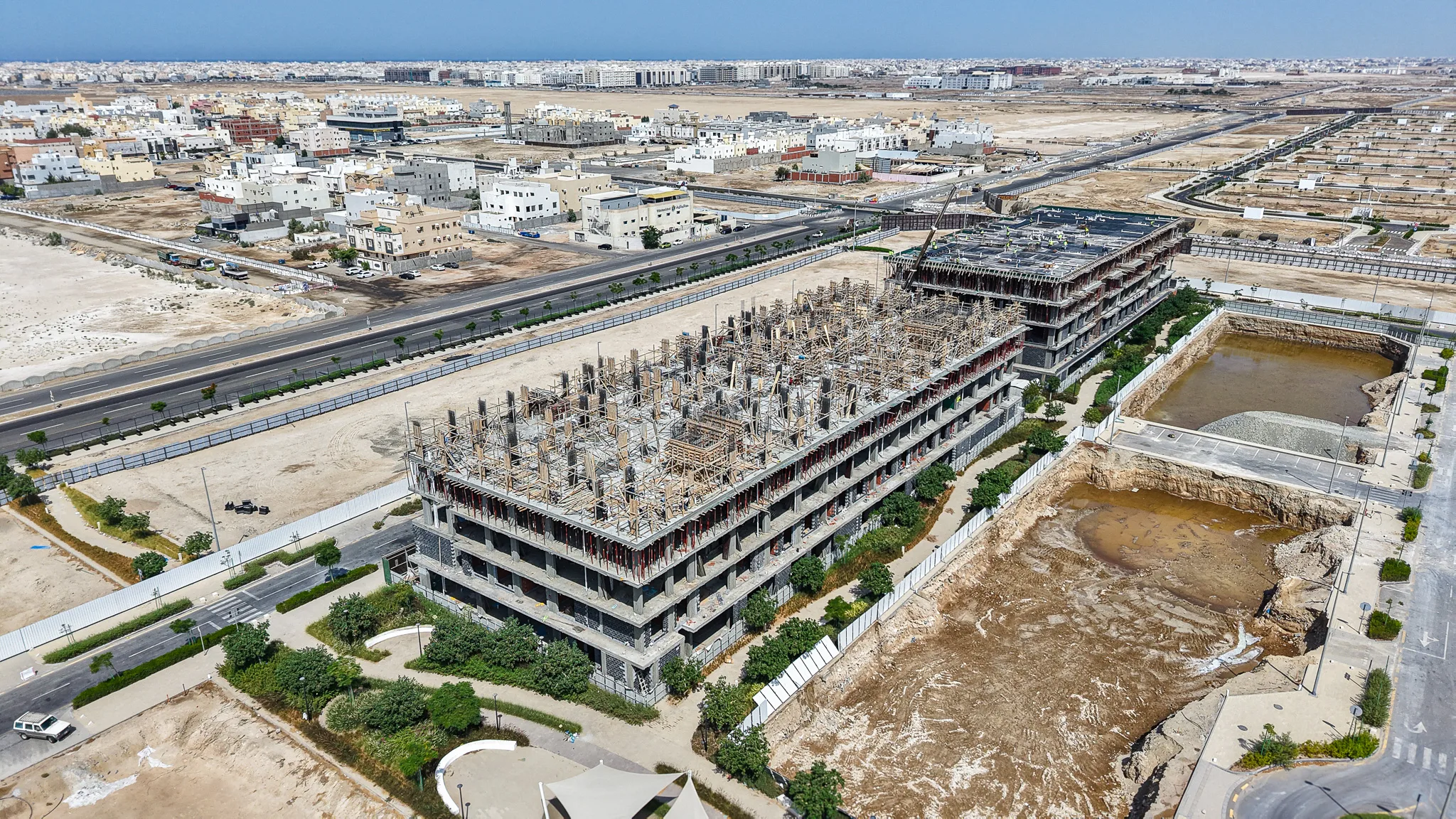

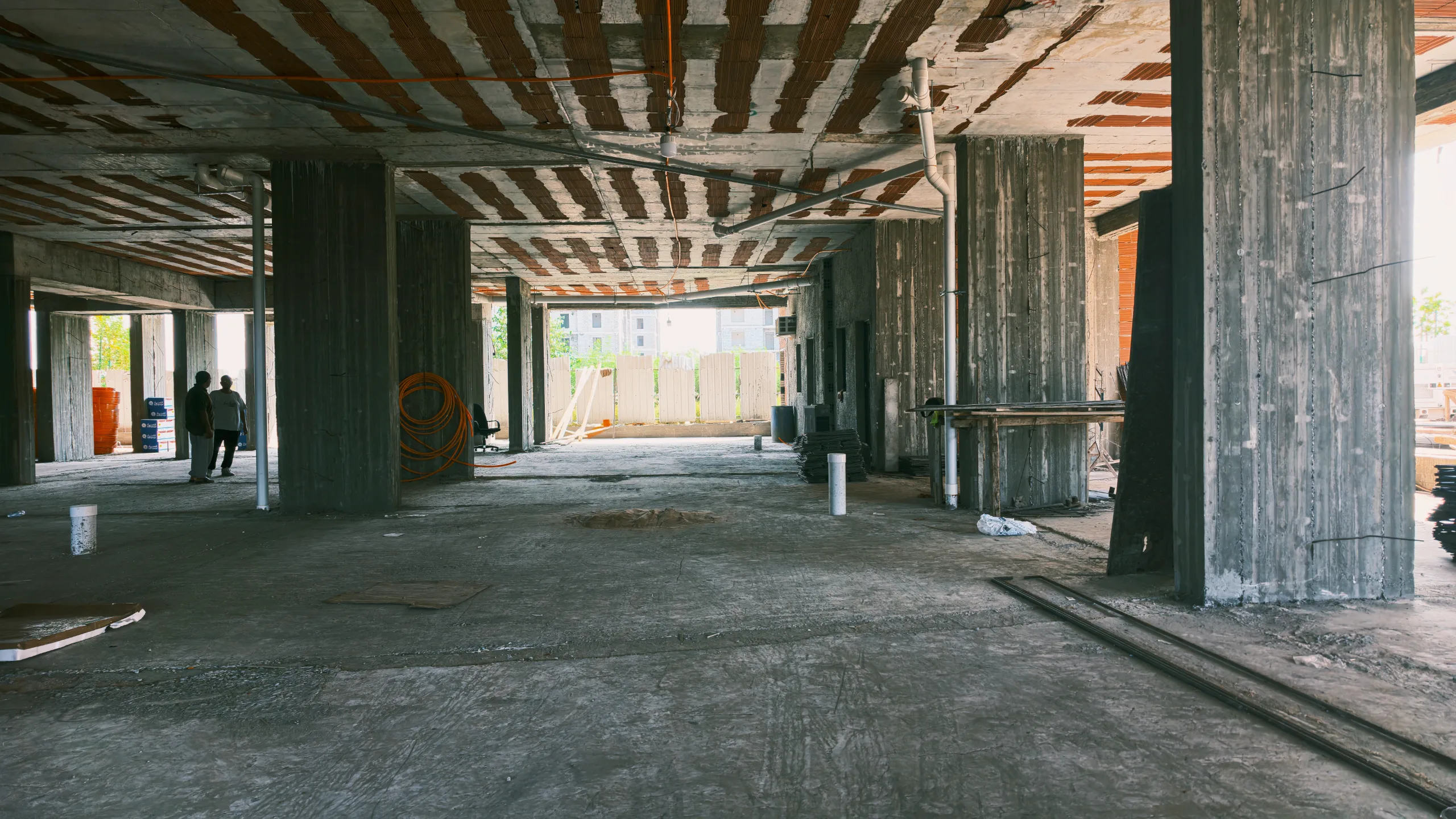

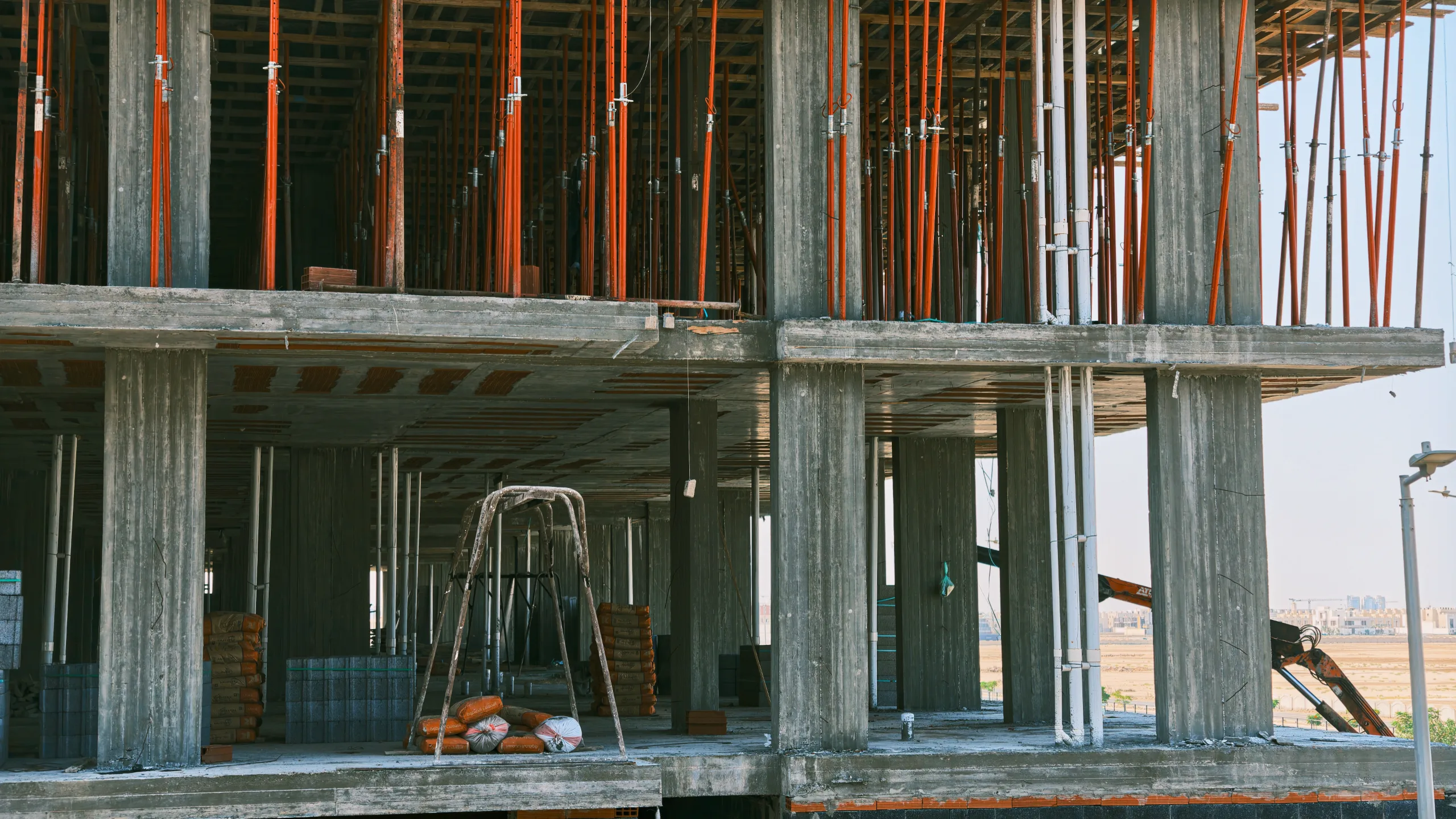

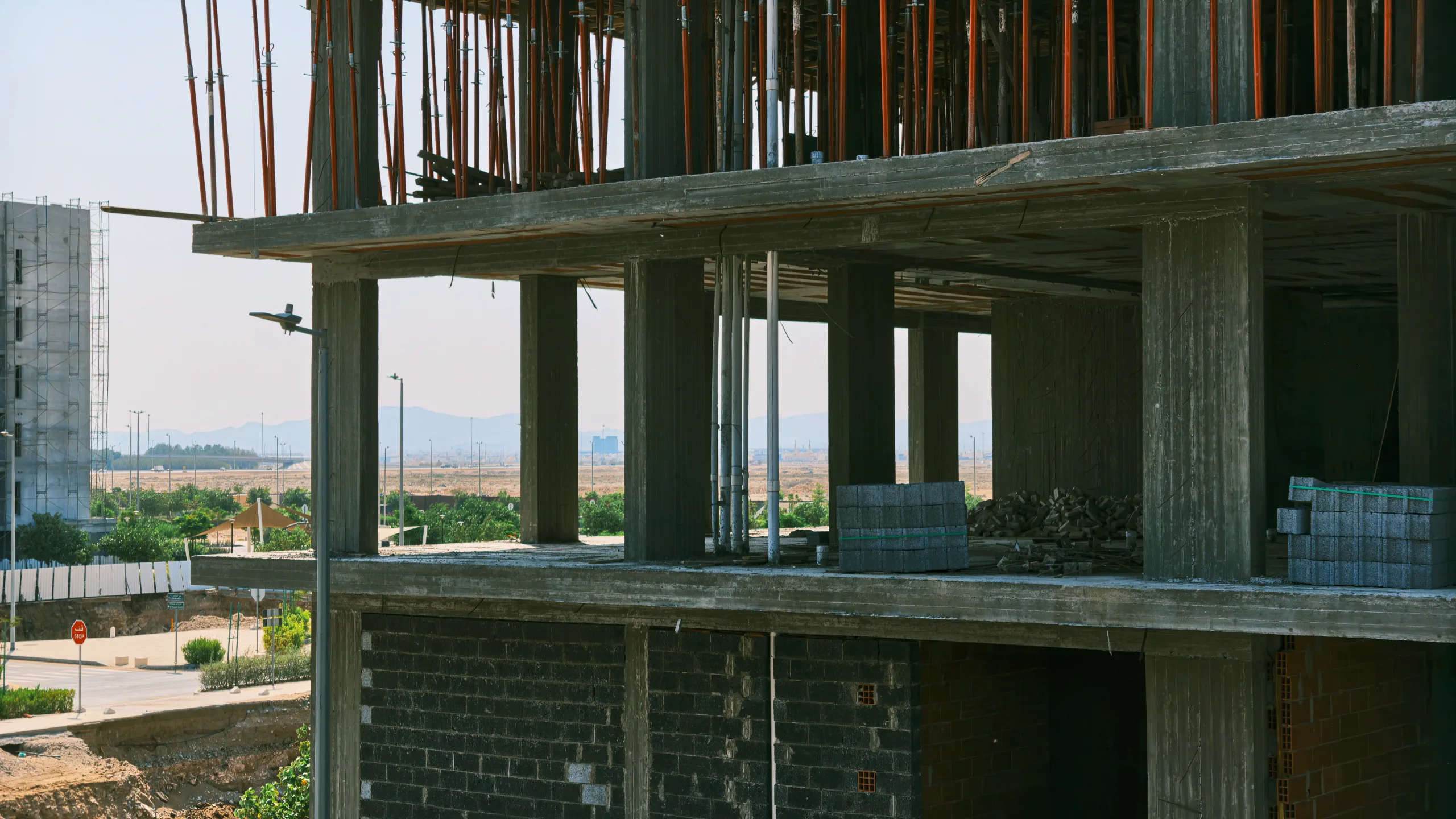

استمرار أعمال صب الأسقف والأعمدة في الطوابق المتكررة، مع ظهور أعمال الشدات الخشبية والتدعيم المعدني بشكل مكثف في المباني الأمامية.

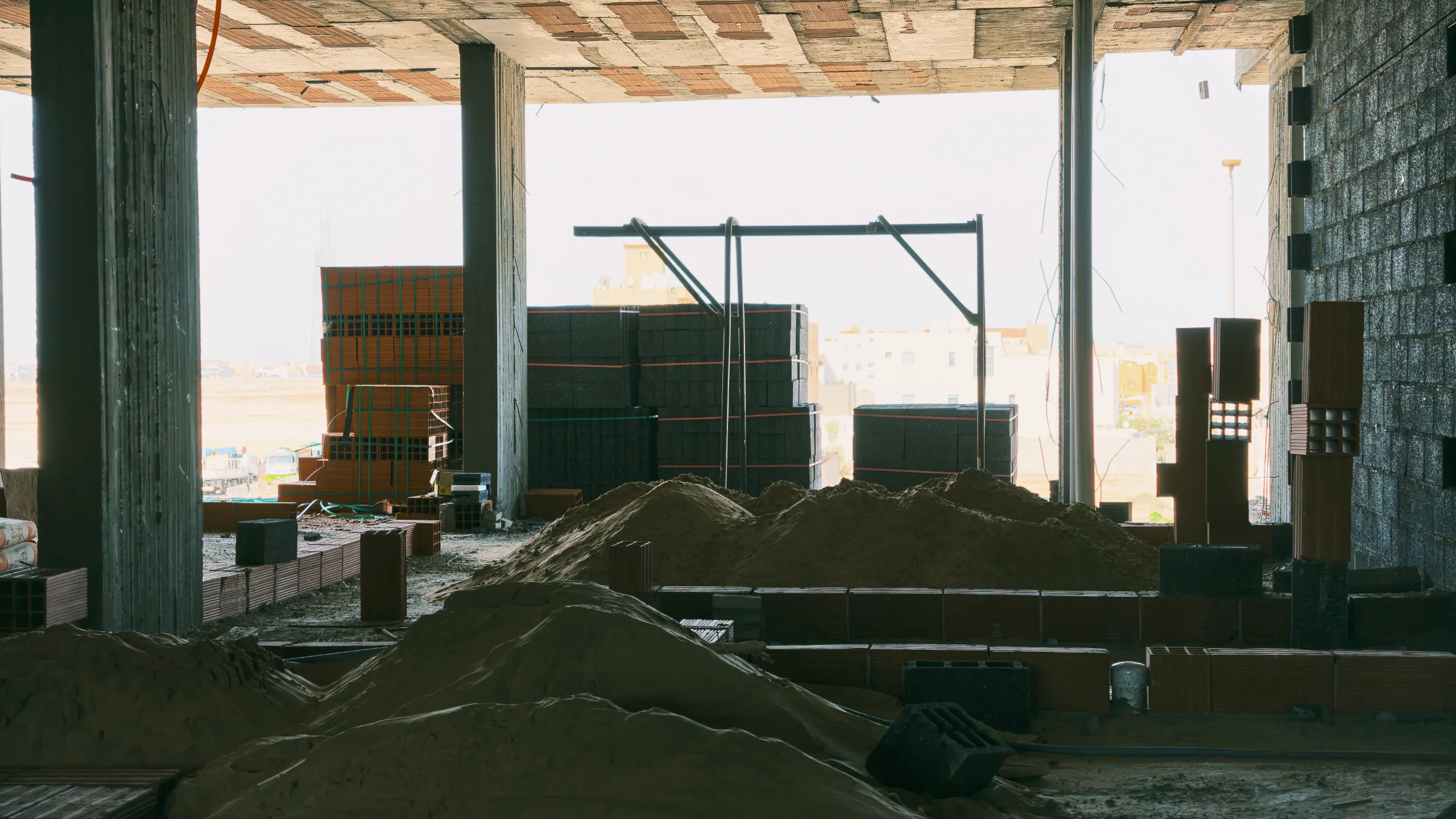

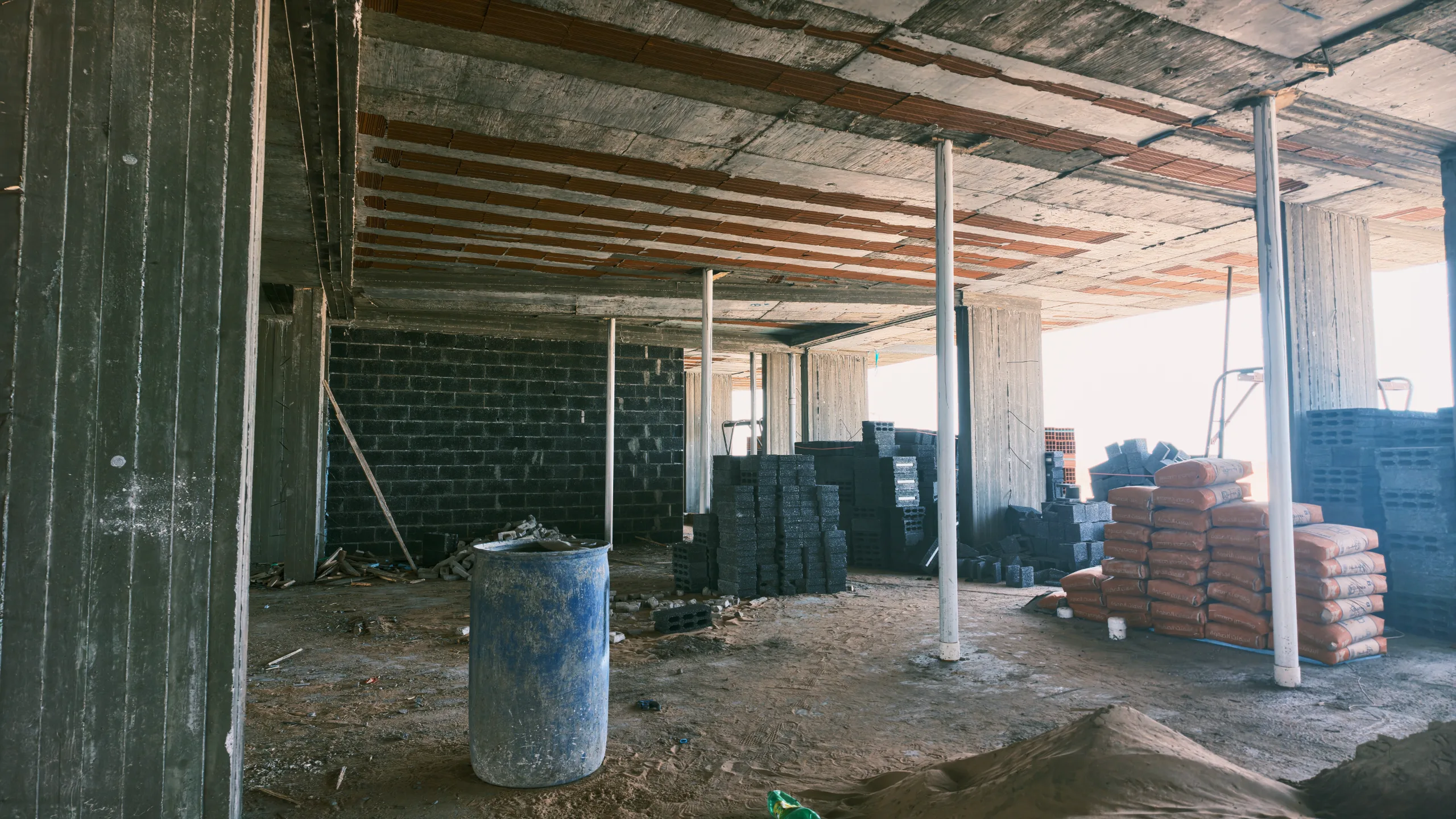

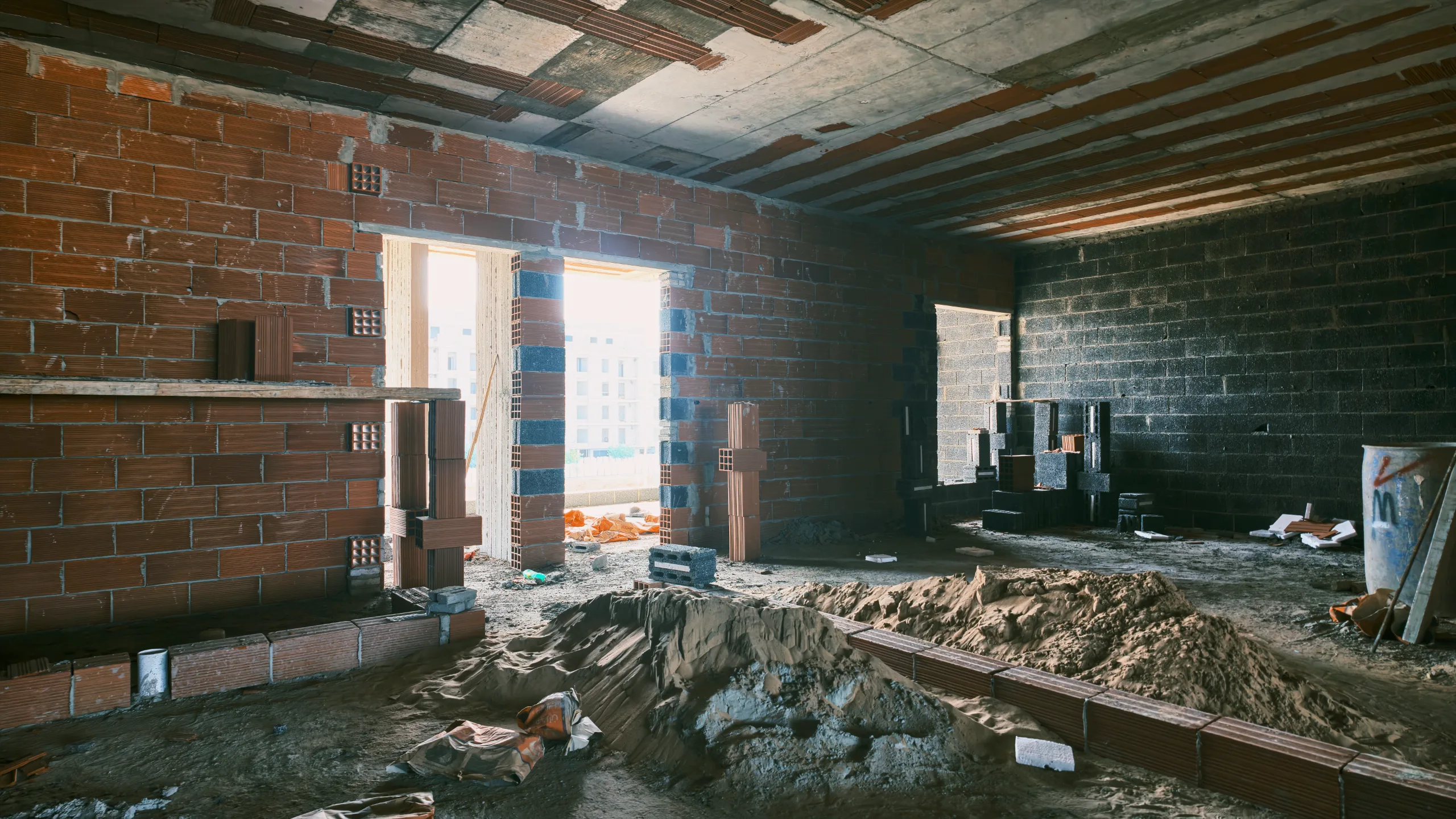

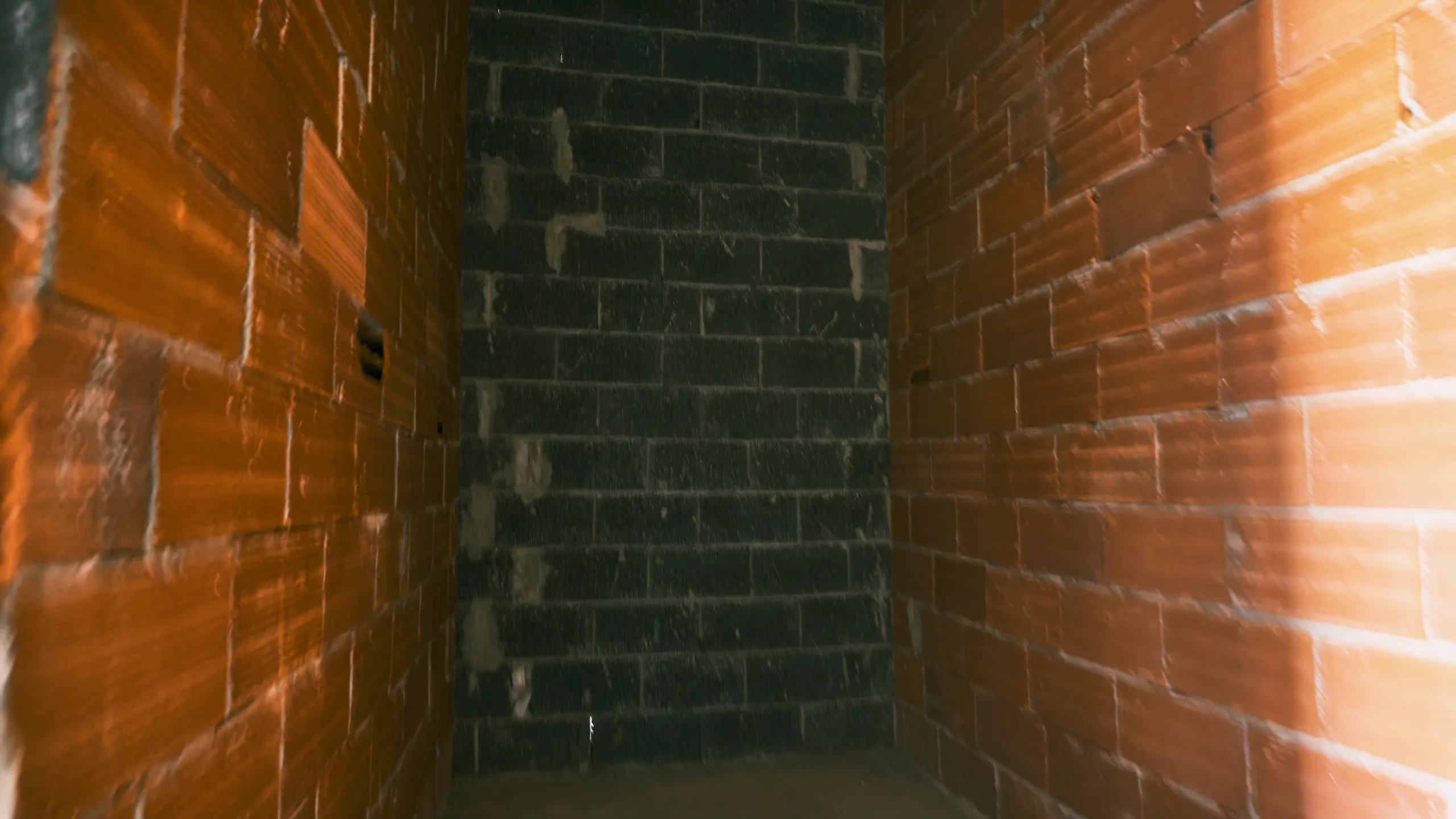

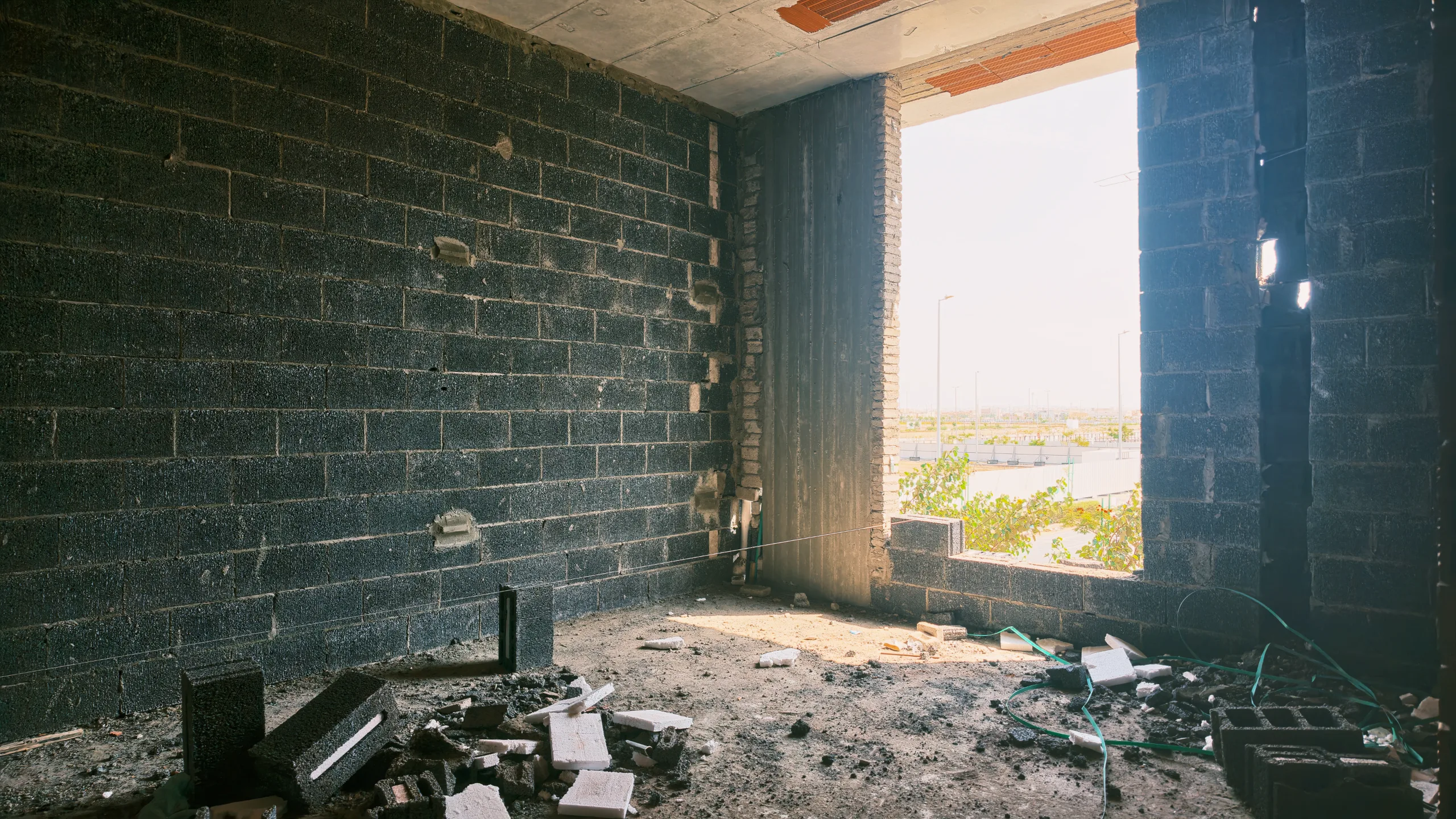

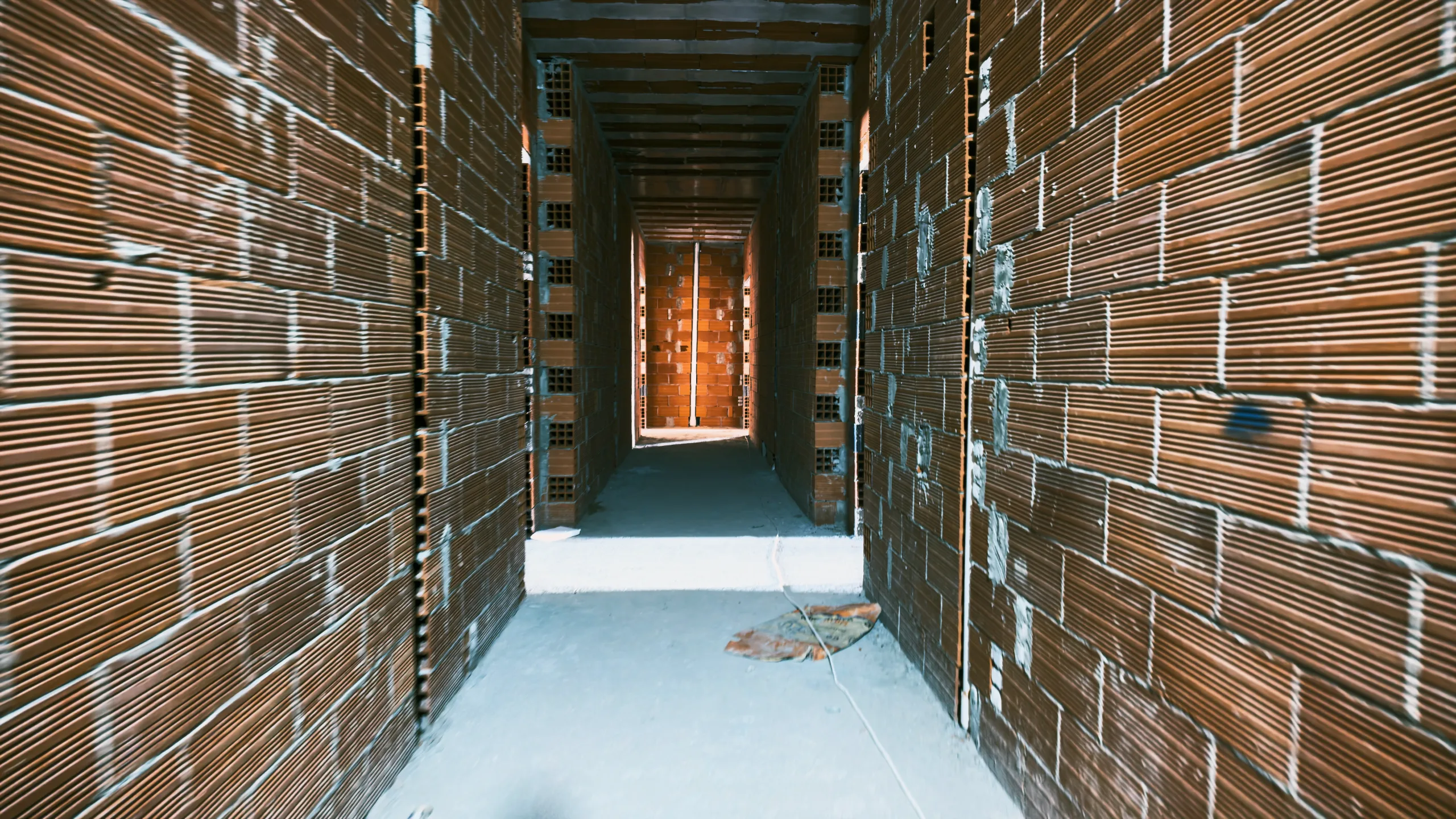

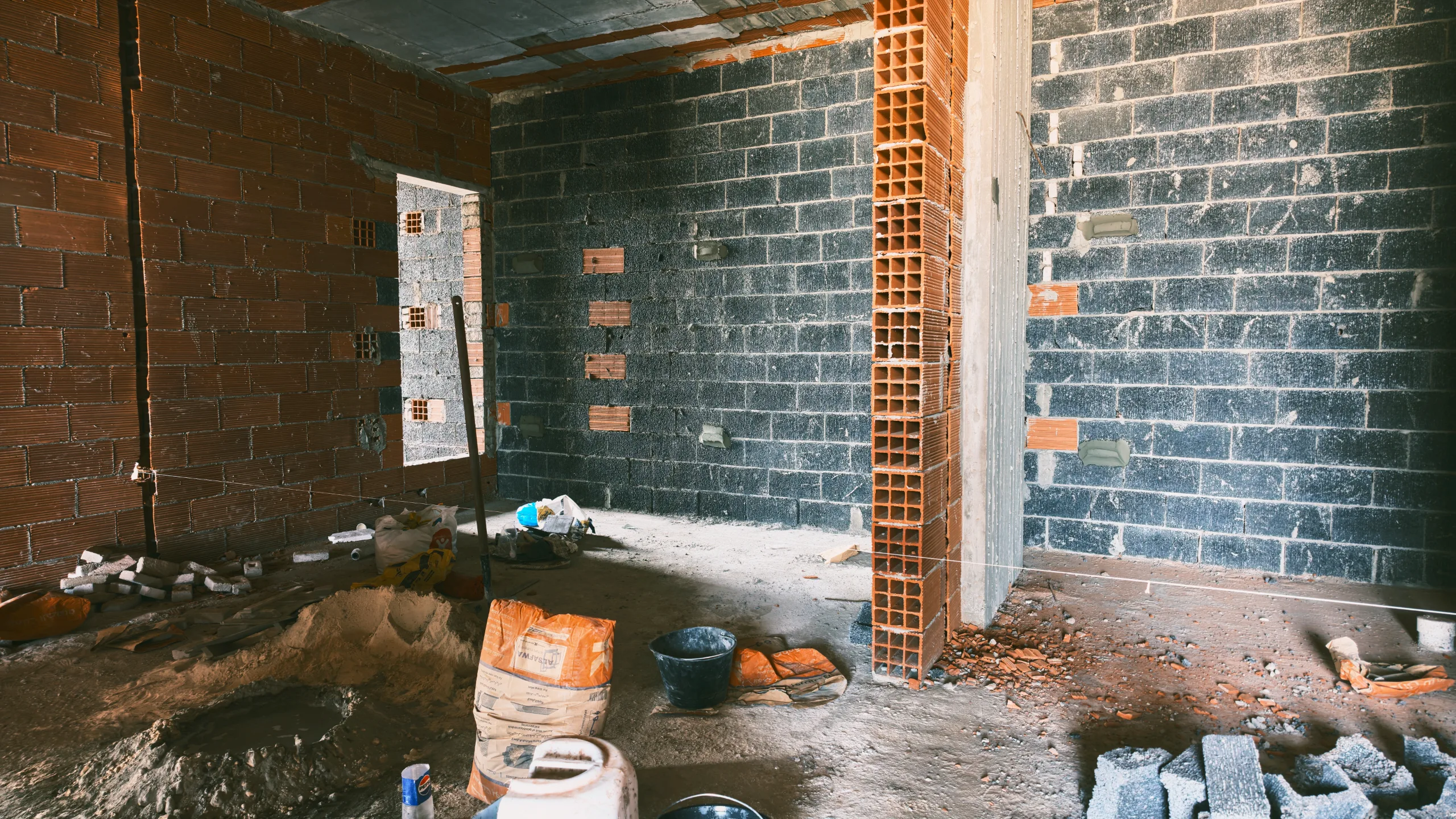

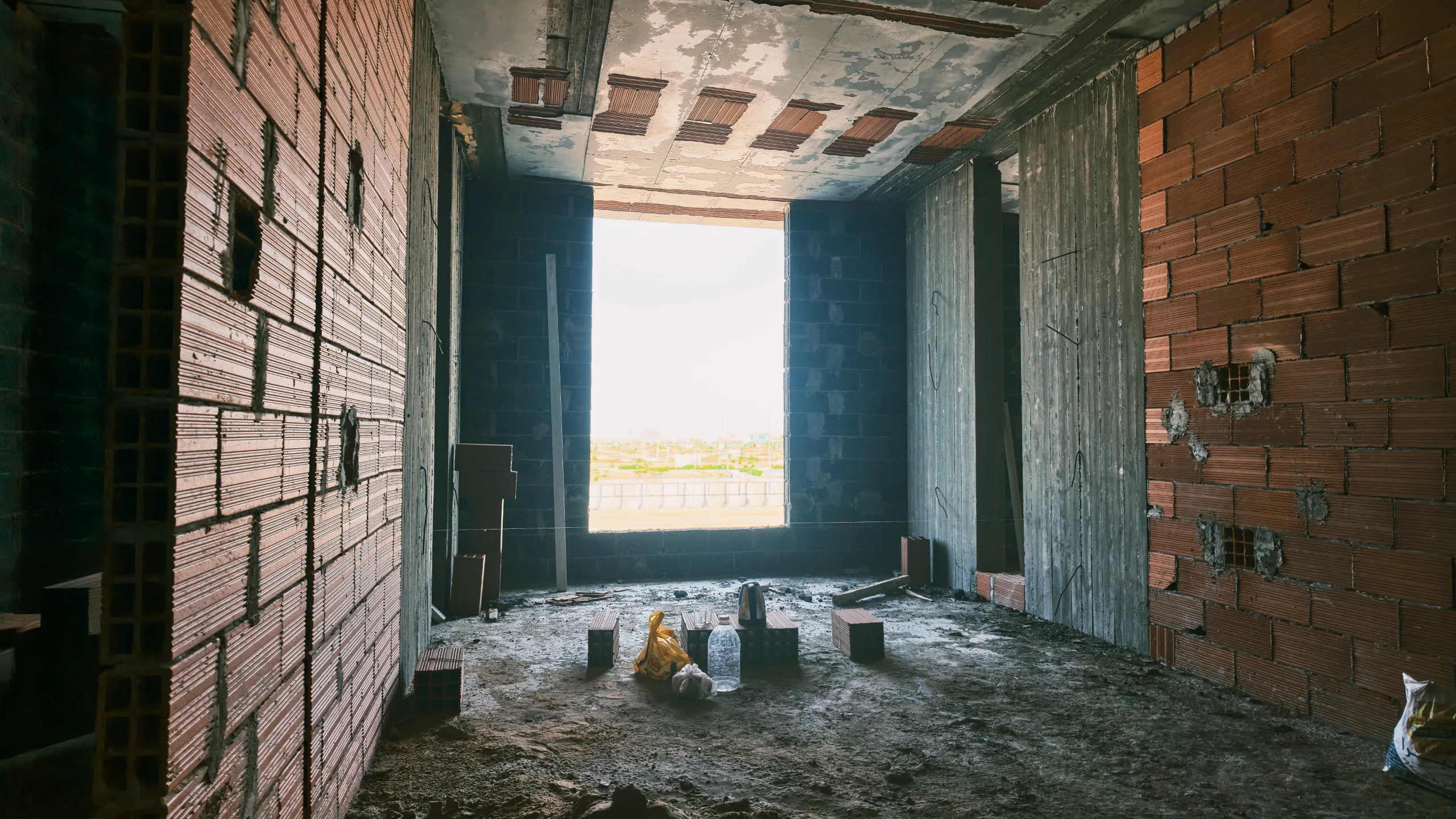

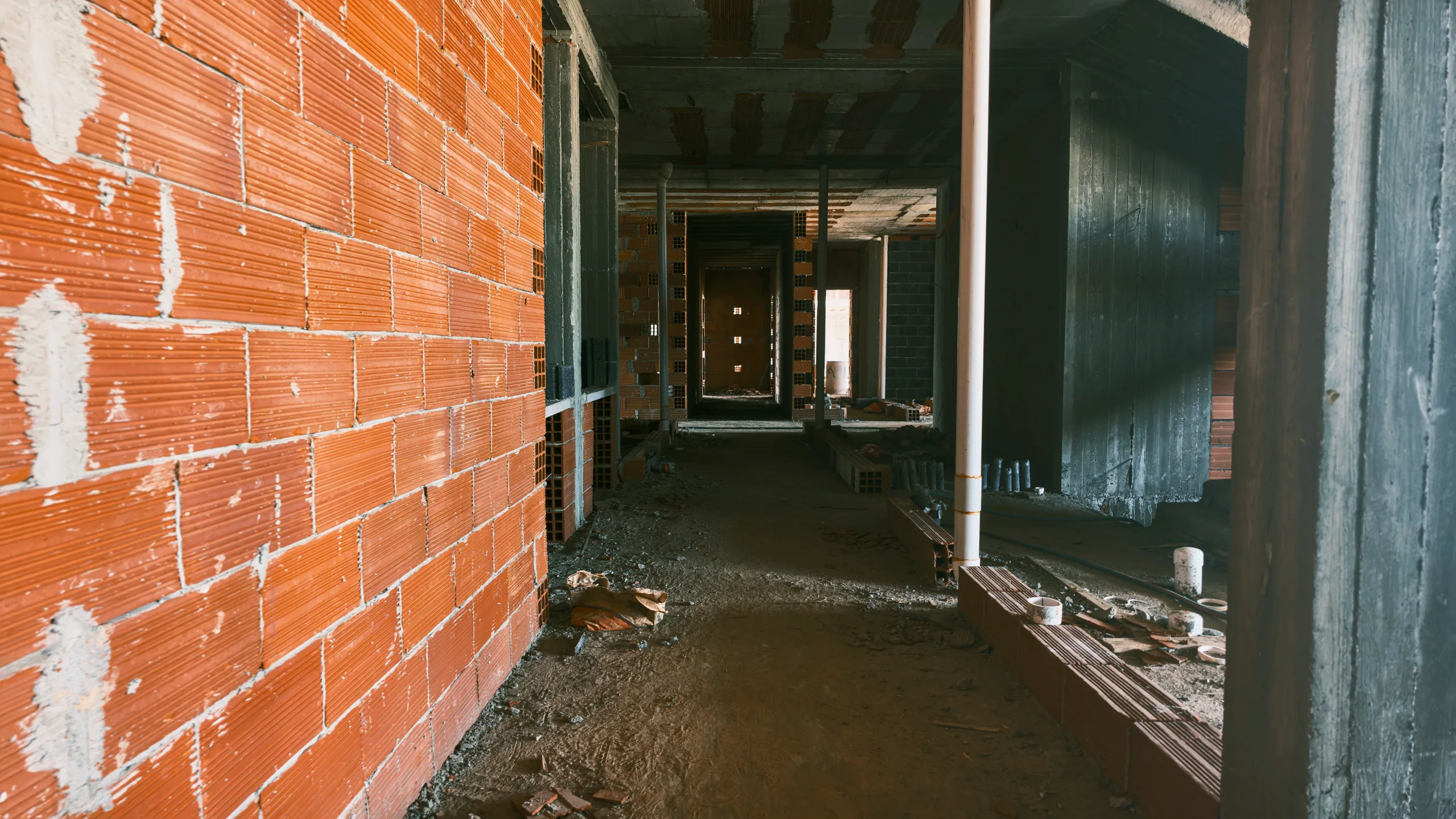

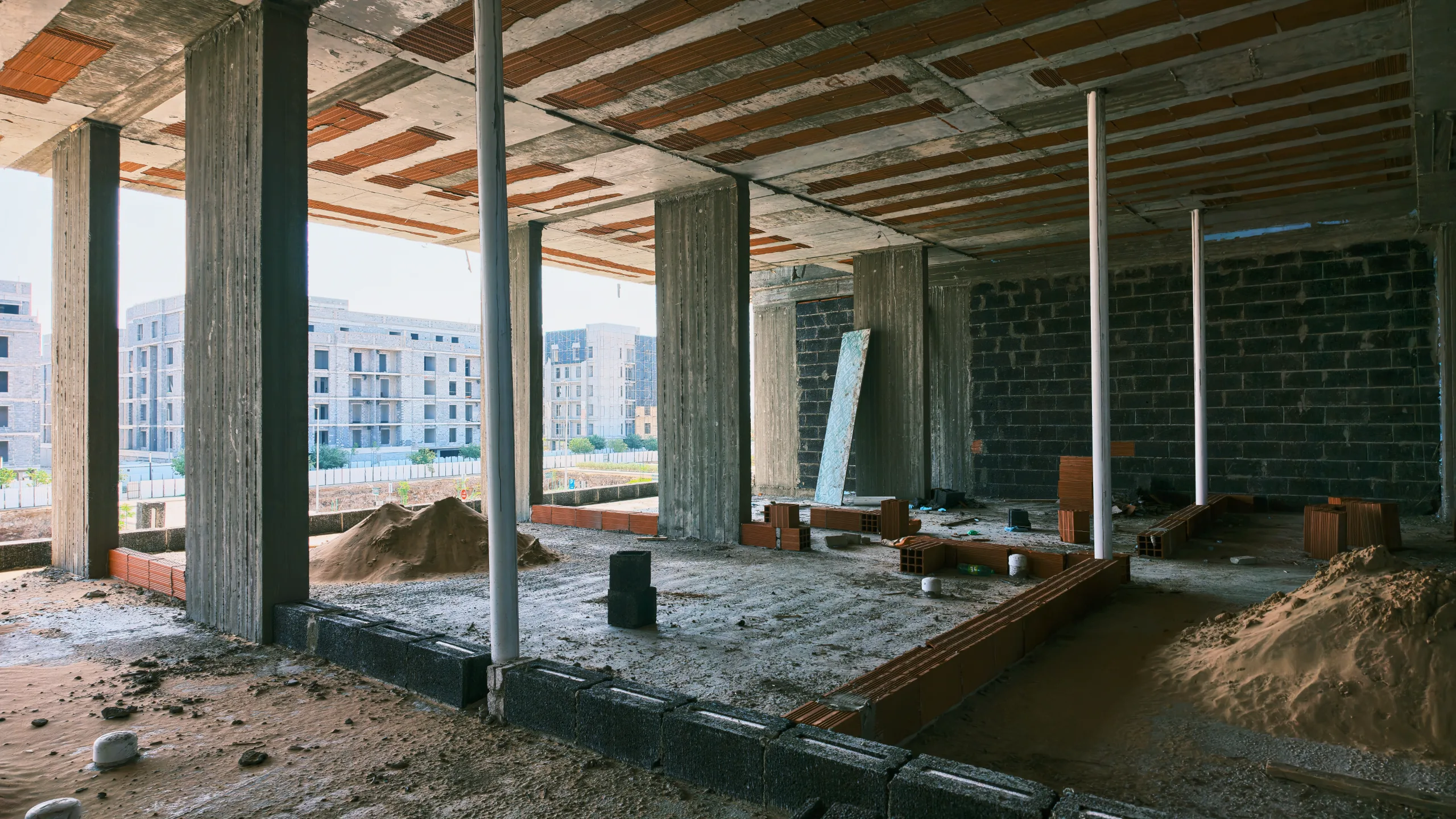

بدء أعمال بناء القواطع الداخلية باستخدام البلوك الأحمر والأسمنتي في الطوابق السفلية التي تم فك شداتها.

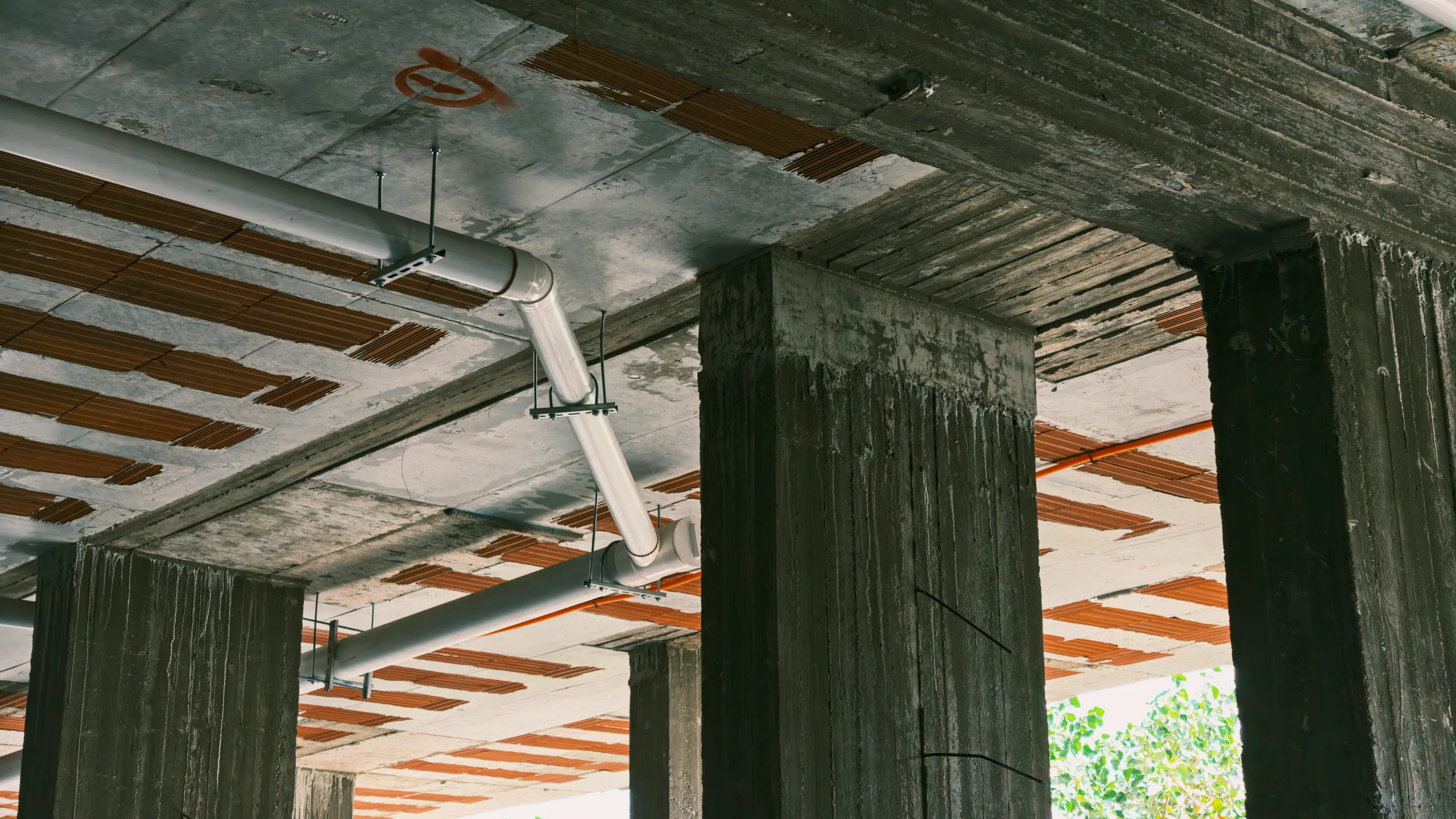

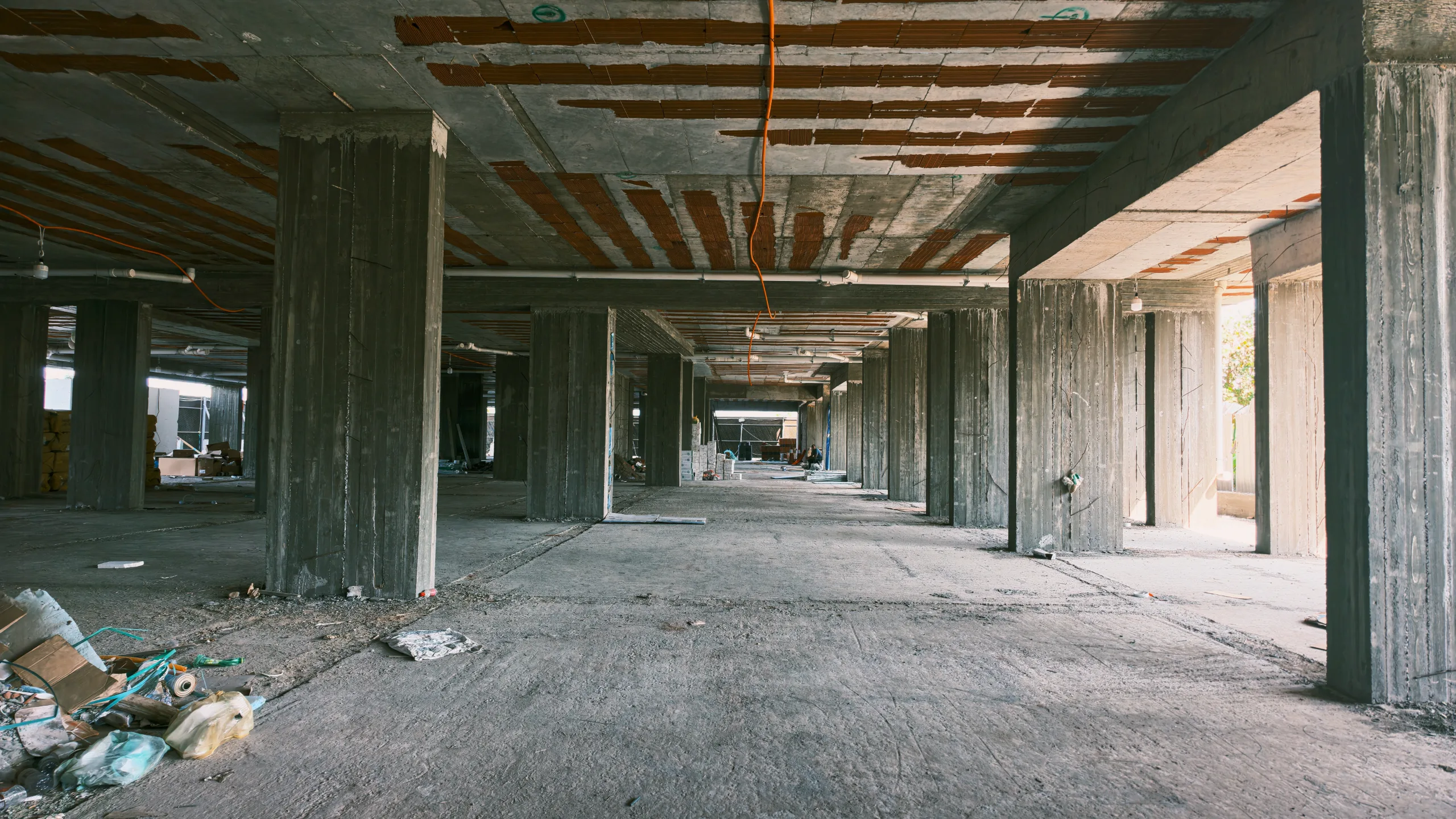

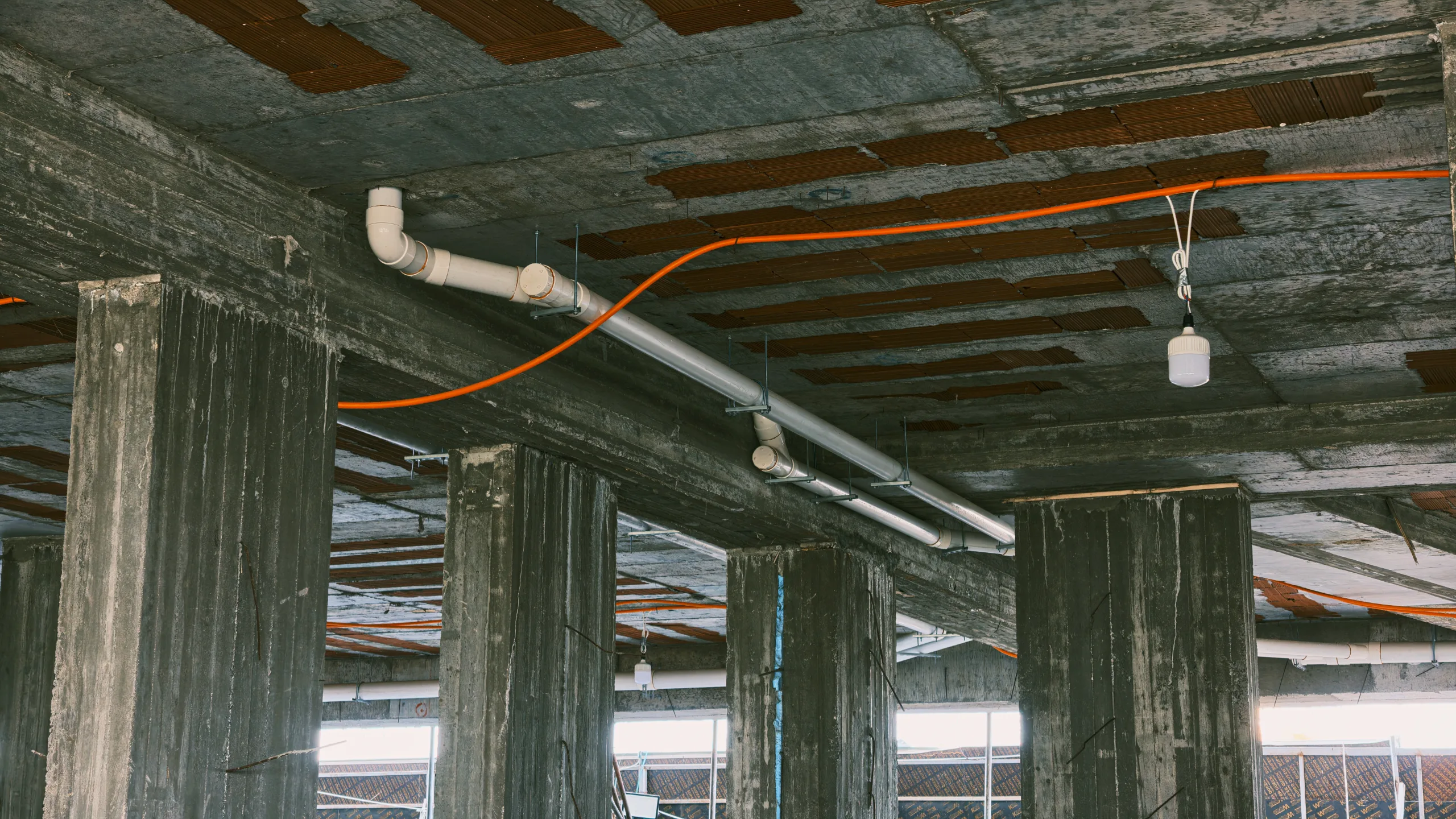

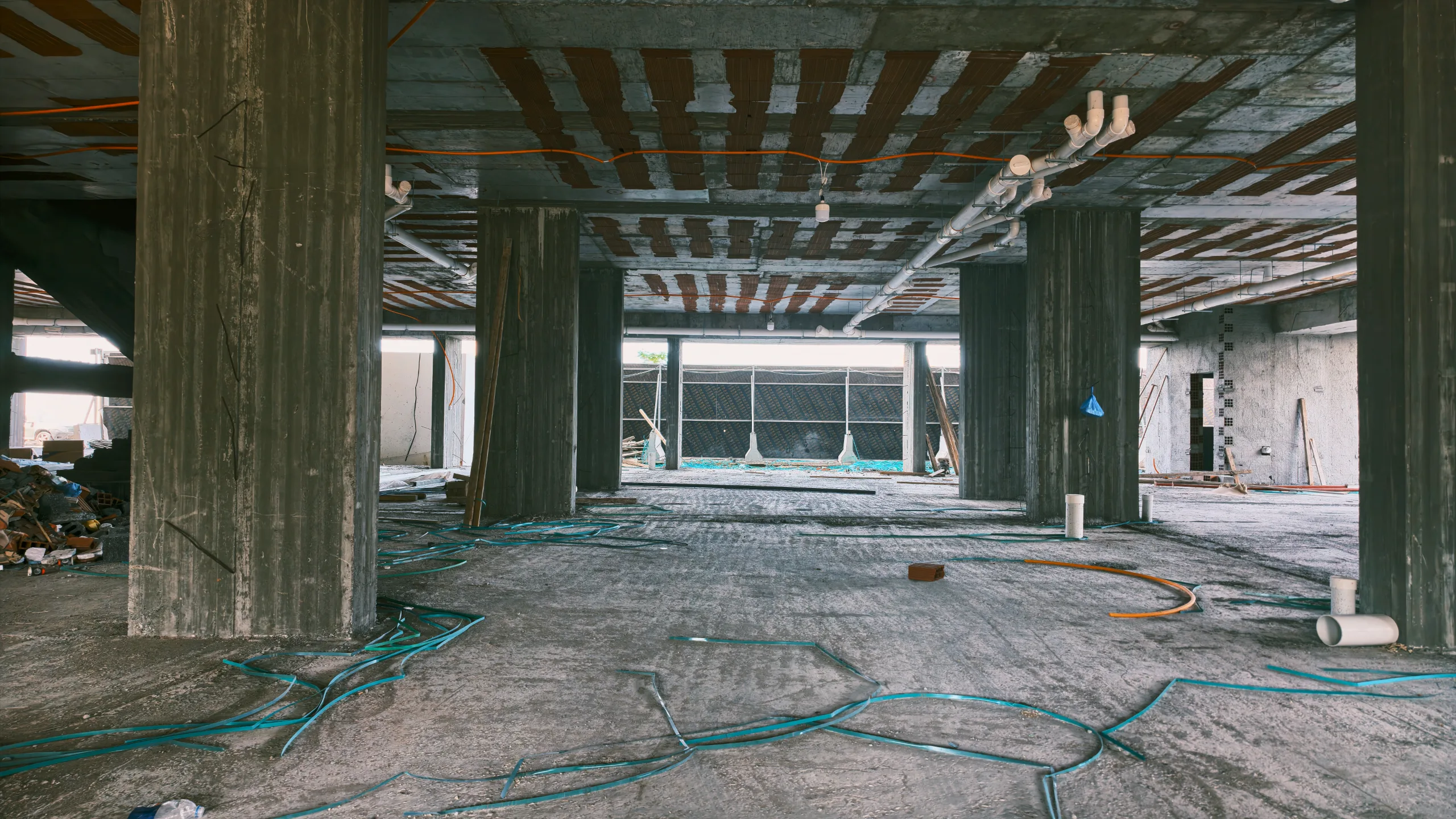

تركيب مسارات التمديدات الصحية (أنابيب PVC) وتمديدات الحريق، بالإضافة إلى تمديد خراطيم الكهرباء البرتقالية داخل الأسقف الخرسانية.

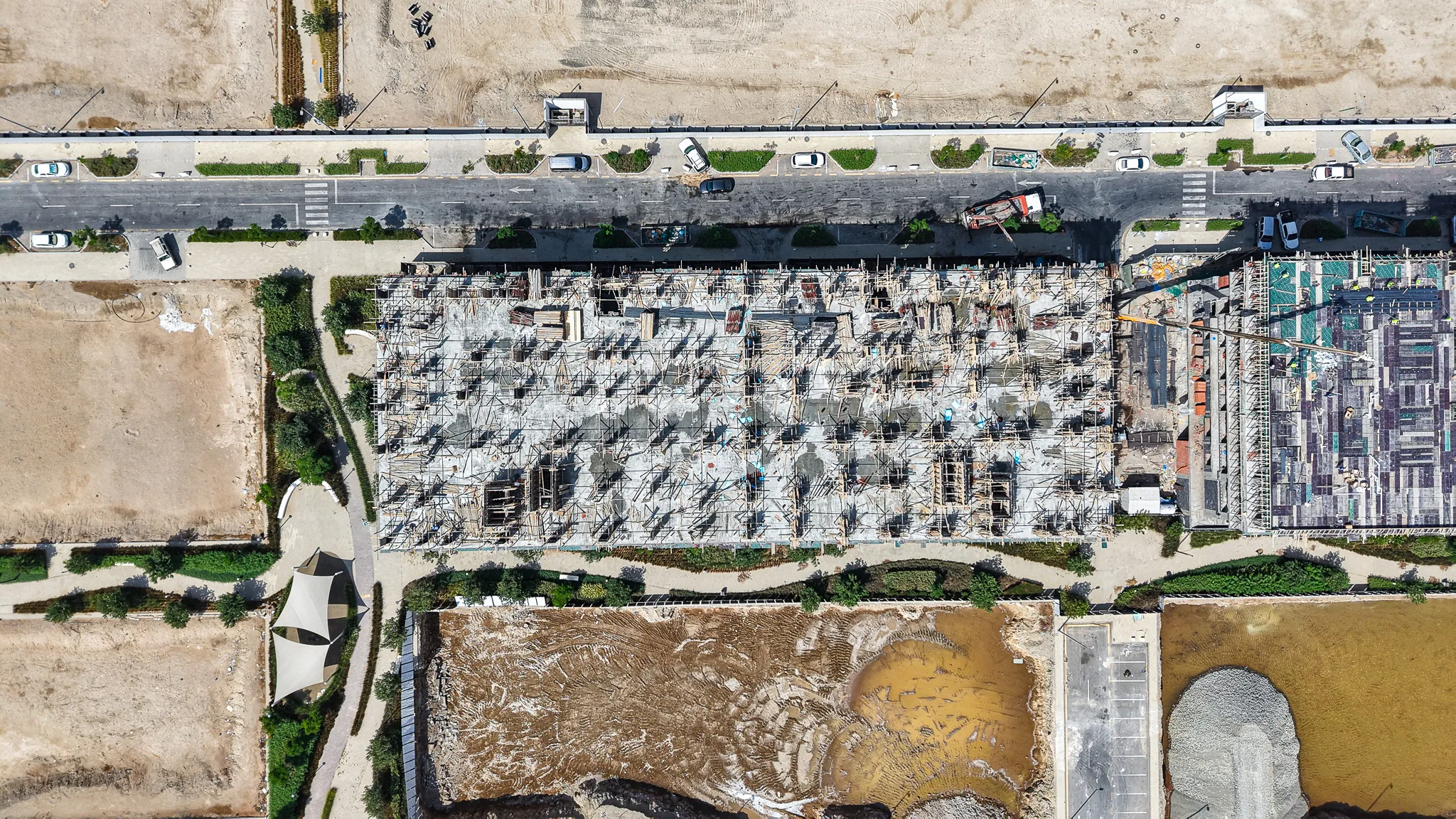

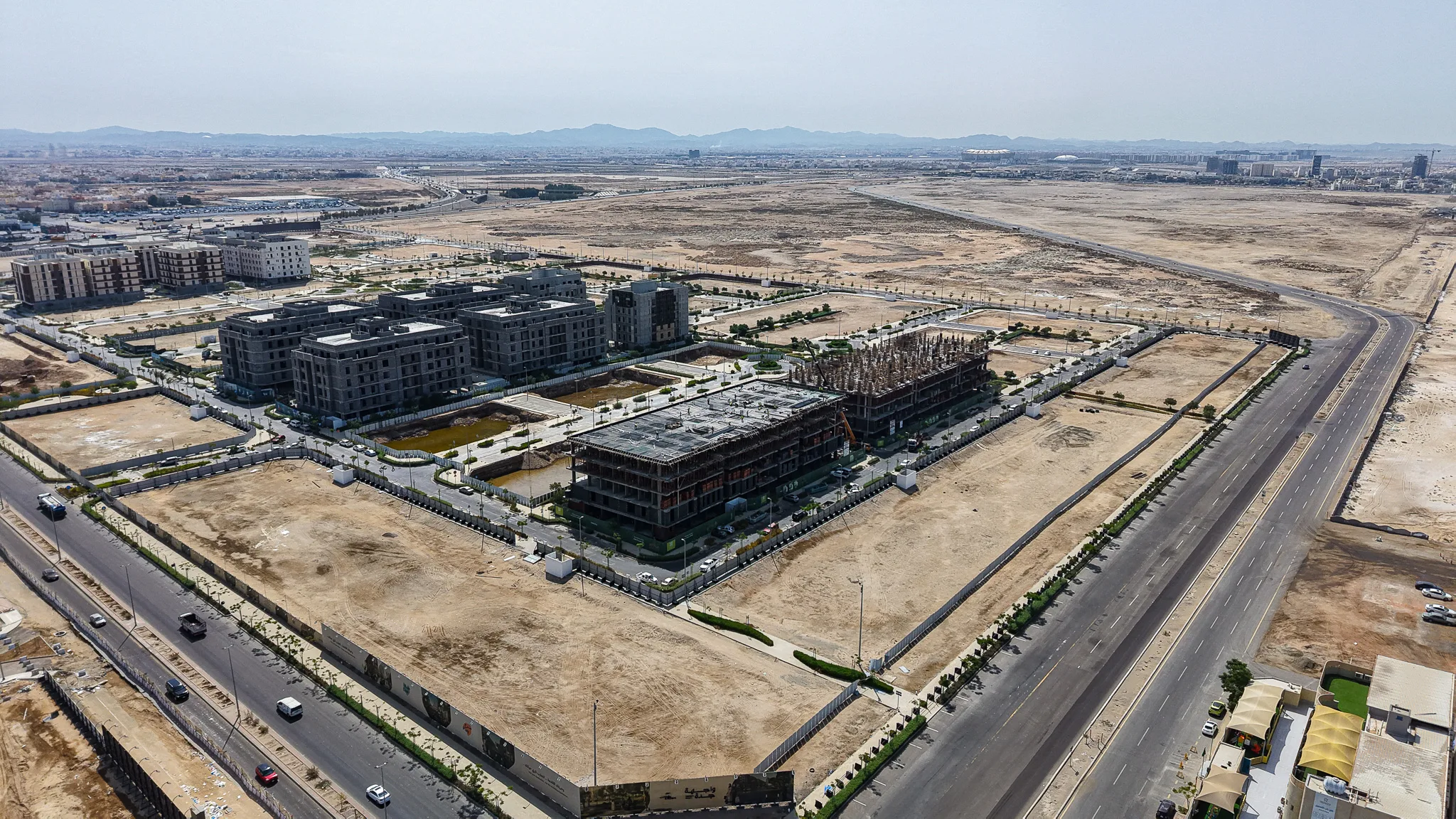

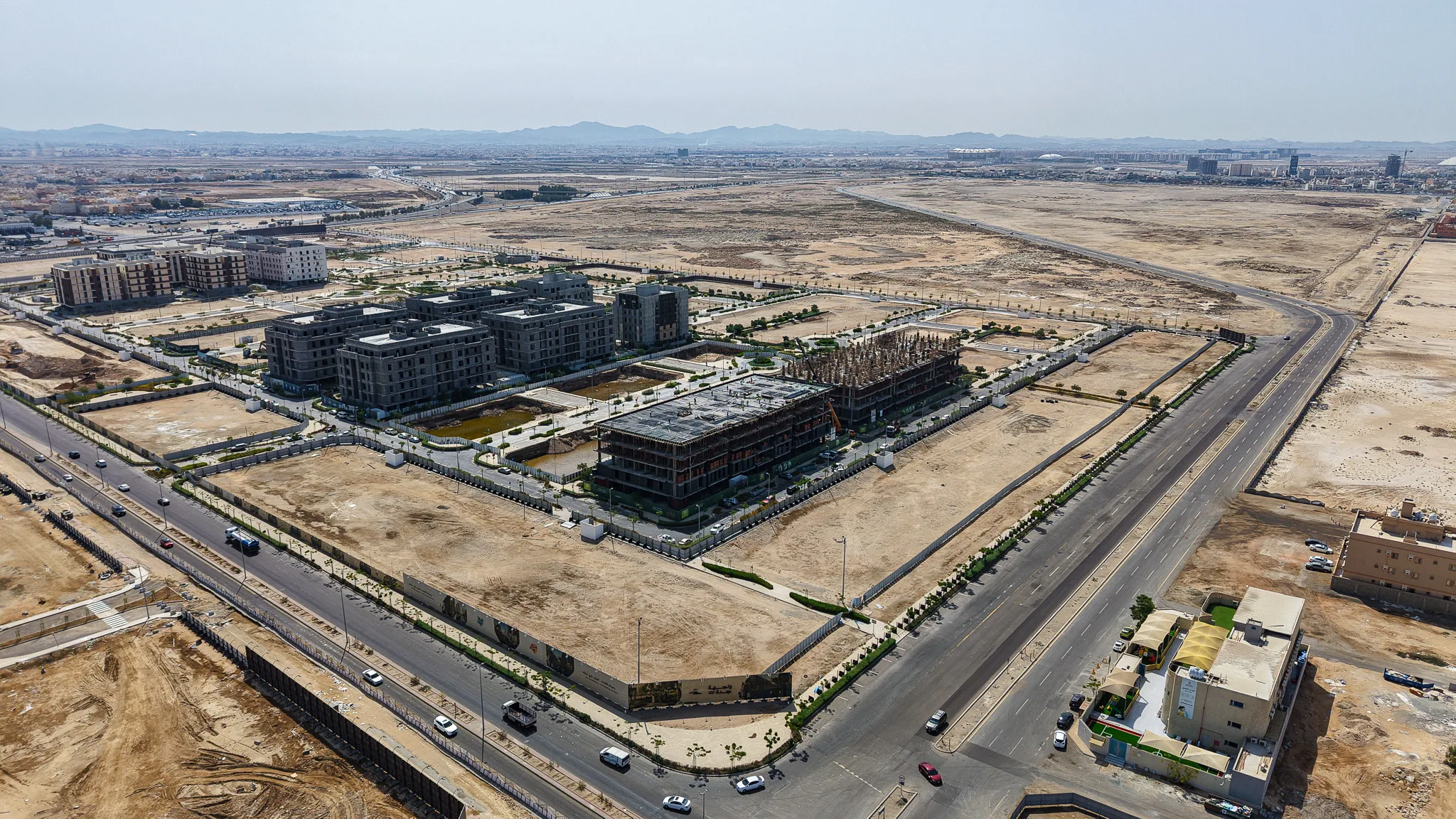

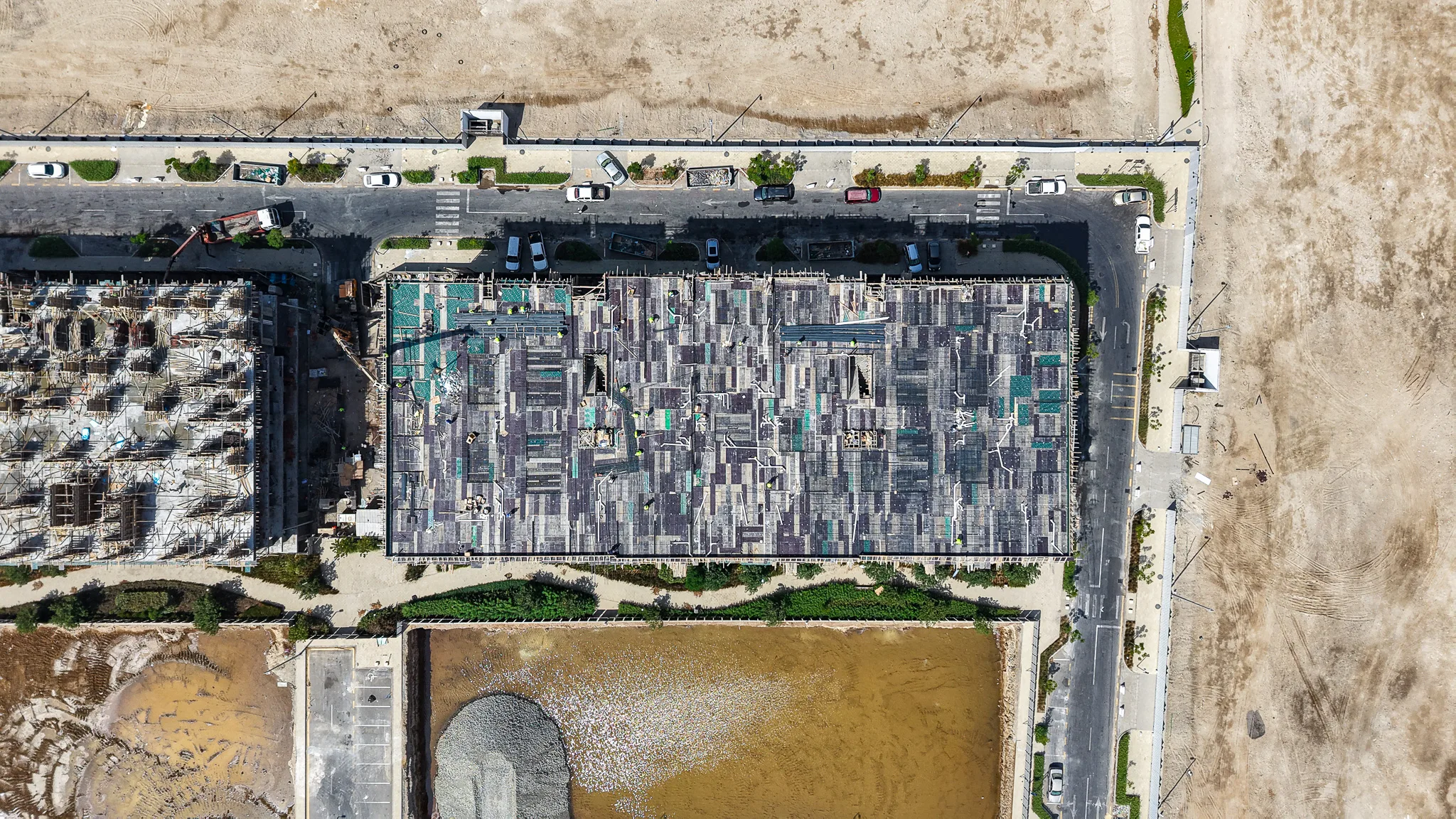

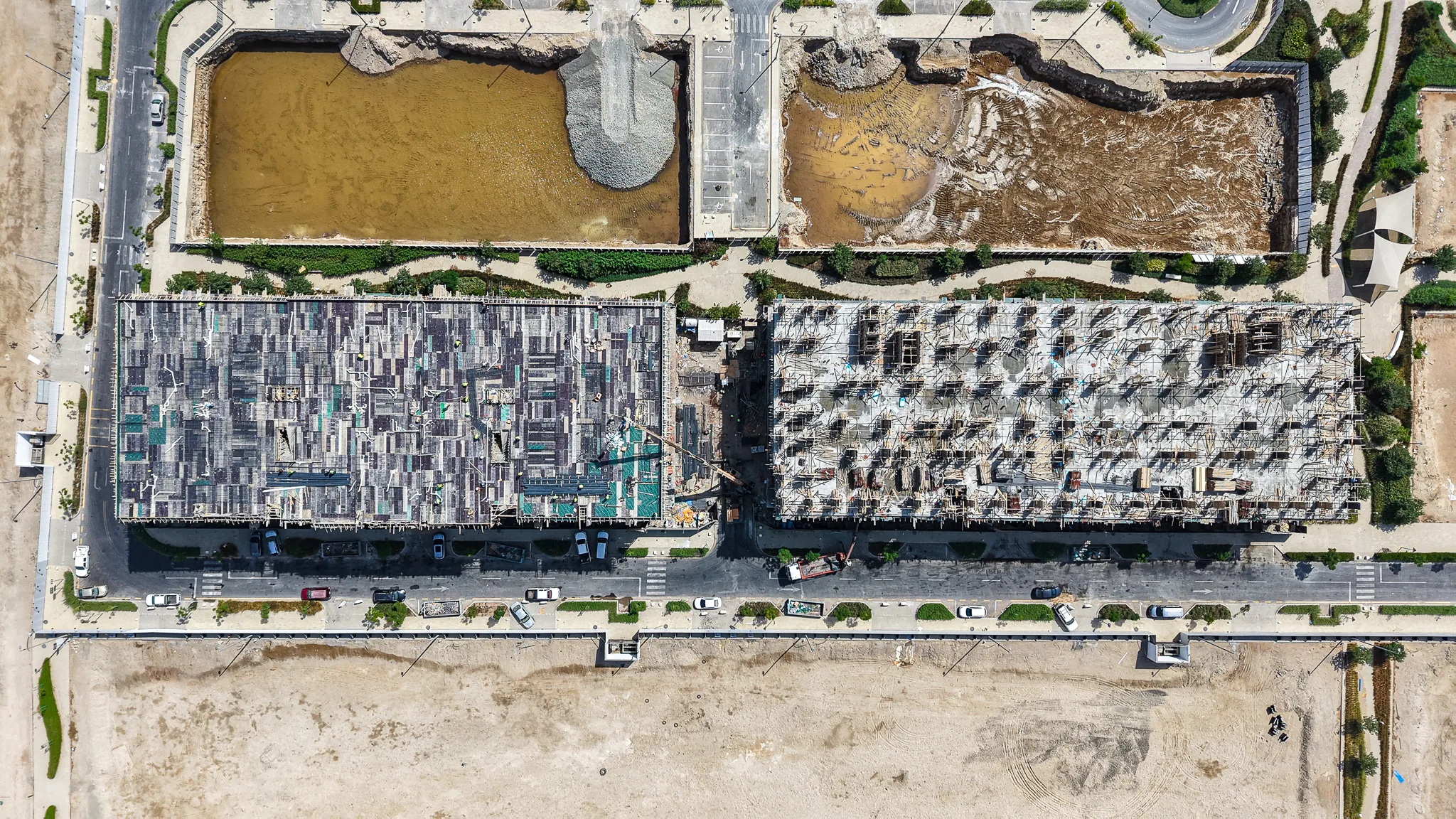

تنظيم مناطق التشوين وتواجد المعدات (الرافعات البرجية والمتحركة)، مع استقرار حالة الطرق المحيطة بالمشروع.
قراءة الإنجاز
تتوافق الصور المرئية مع الزيادة المسجلة في الخرسانات (+3%) حيث تظهر بوضوح أعمال صب الأسقف الجديدة. كما تدعم صور التمديدات الداخلية والبدء في أعمال المباني القفزة في نسب التشطيب (+5%) والالكتروميكانيك (+5%).
مقارنة بالزيارة السابقة
بالمقارنة مع الزيارة السابقة، انتقل العمل من مرحلة الهيكل الأساسي في الطوابق الأولى إلى الطوابق المتكررة العليا، مع ظهور واضح لمواد السباكة والكهرباء التي لم تكن موجودة بكثافة في تقرير يوليو.
المراحل القادمة المتوقعة
استكمال صب آخر الأسقف الخرسانية للمباني الحالية، التوسع في أعمال اللياسة الداخلية، والبدء في تمديد الأنظمة الرئيسية في الممرات.
