حصاد فرونت
٢٥ أغسطس ٢٠٢٦

٢٥ أغسطس ٢٠٢٦

42%الإنجاز الكلي▲ +2% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

تقرير زيارة مشروع HASAAD FRONT بتاريخ 25 أغسطس 2026، حيث بلغت نسبة الإنجاز الكلية 42%. يظهر التقدم بوضوح في الهيكل الخرساني للمباني الرئيسية مع استمرار أعمال المباني (البلوك) في الأدوار المتكررة، وبدء ملامح التشطيبات الأولية، مع الحفاظ على وتيرة عمل جيدة في الموقع العام.
التغيّرات المرصودة

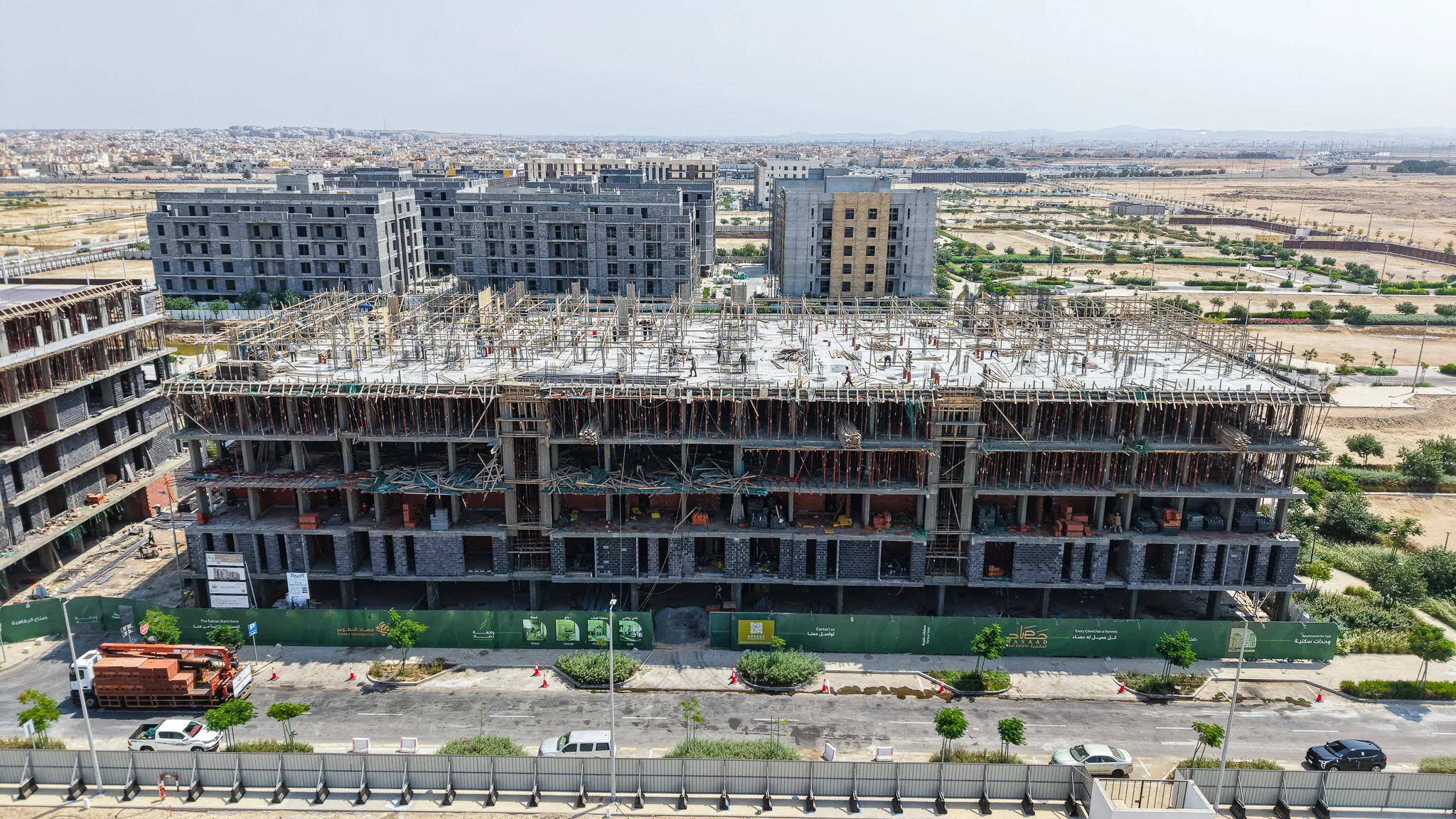

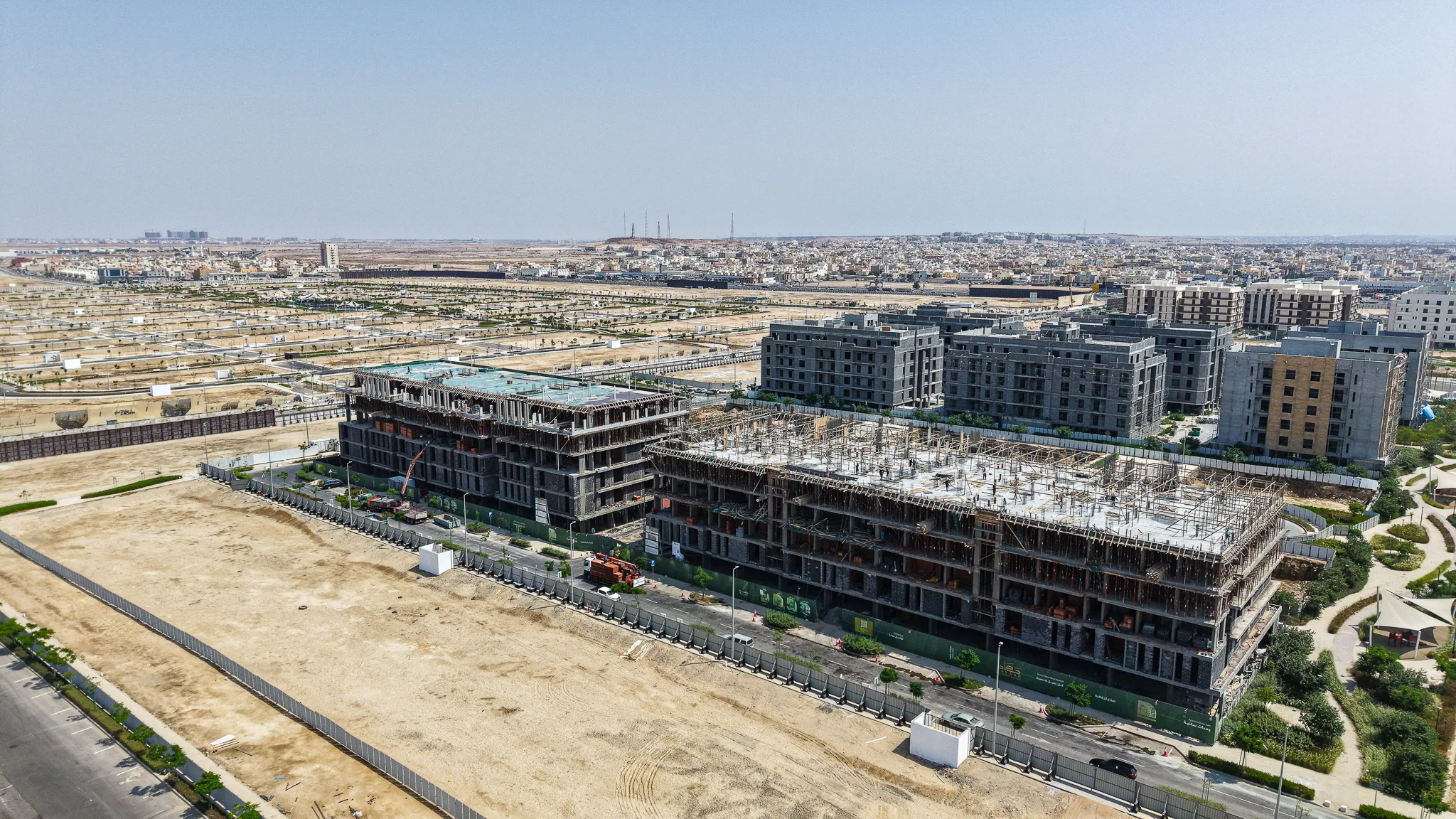

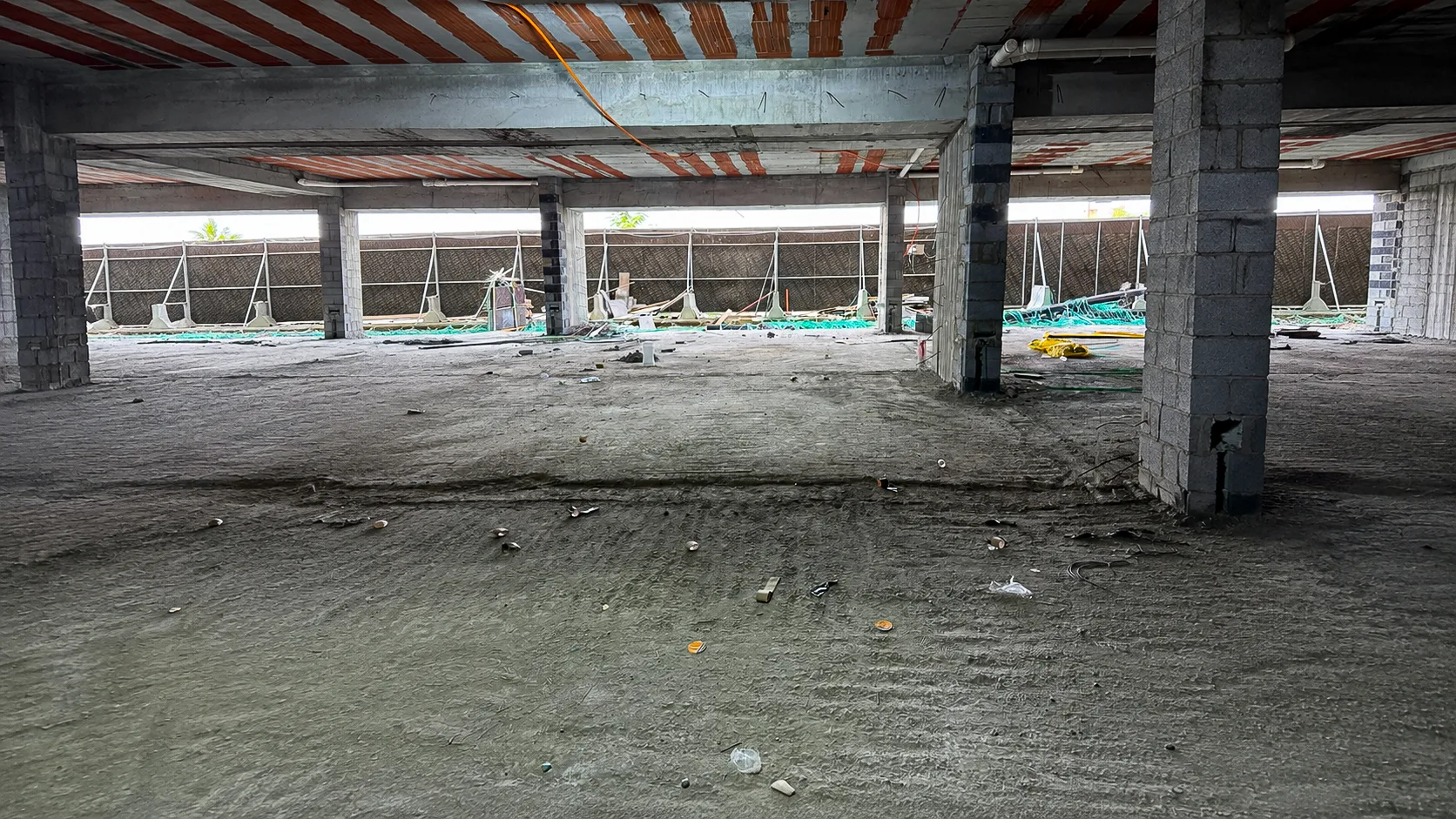

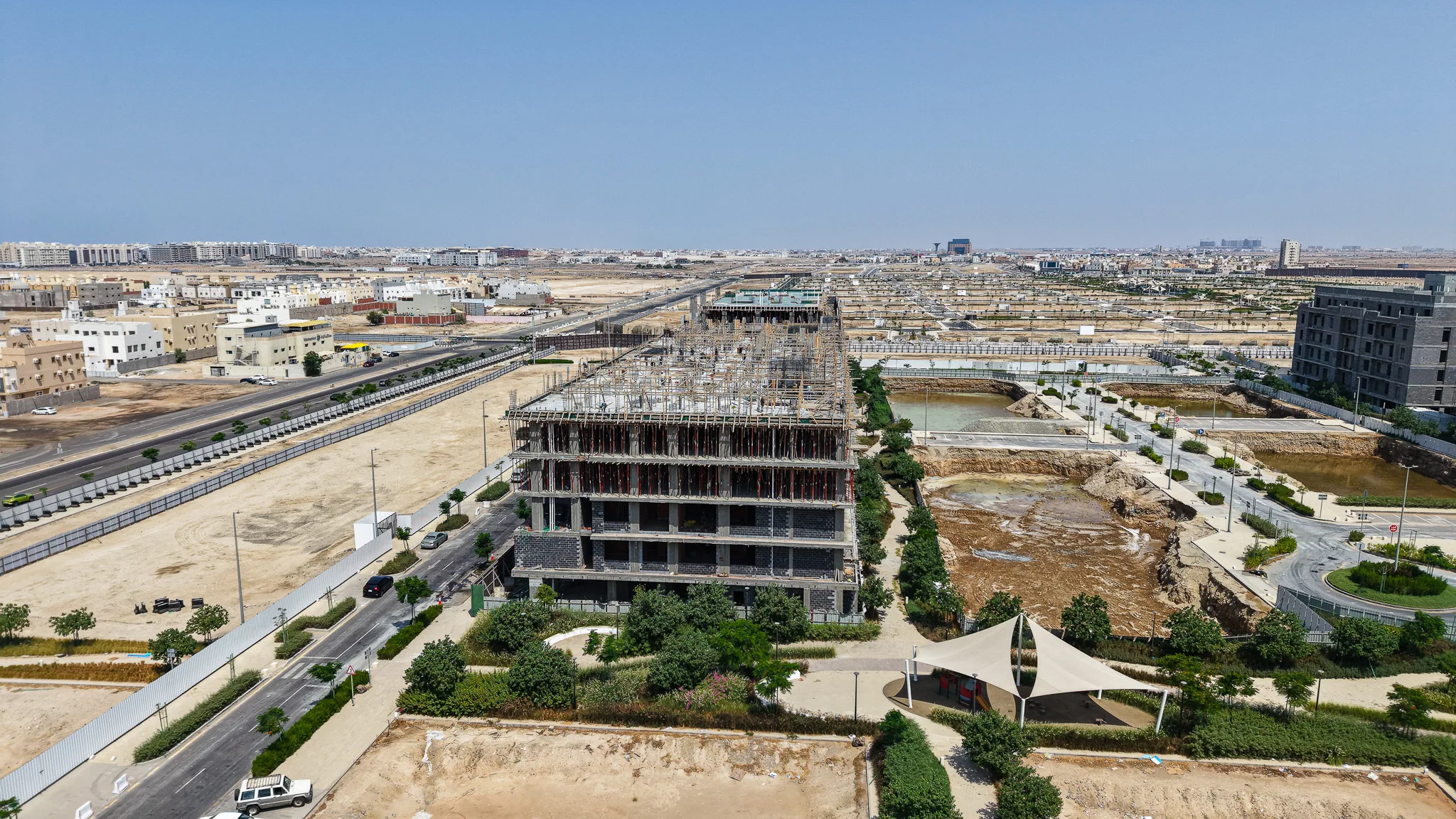

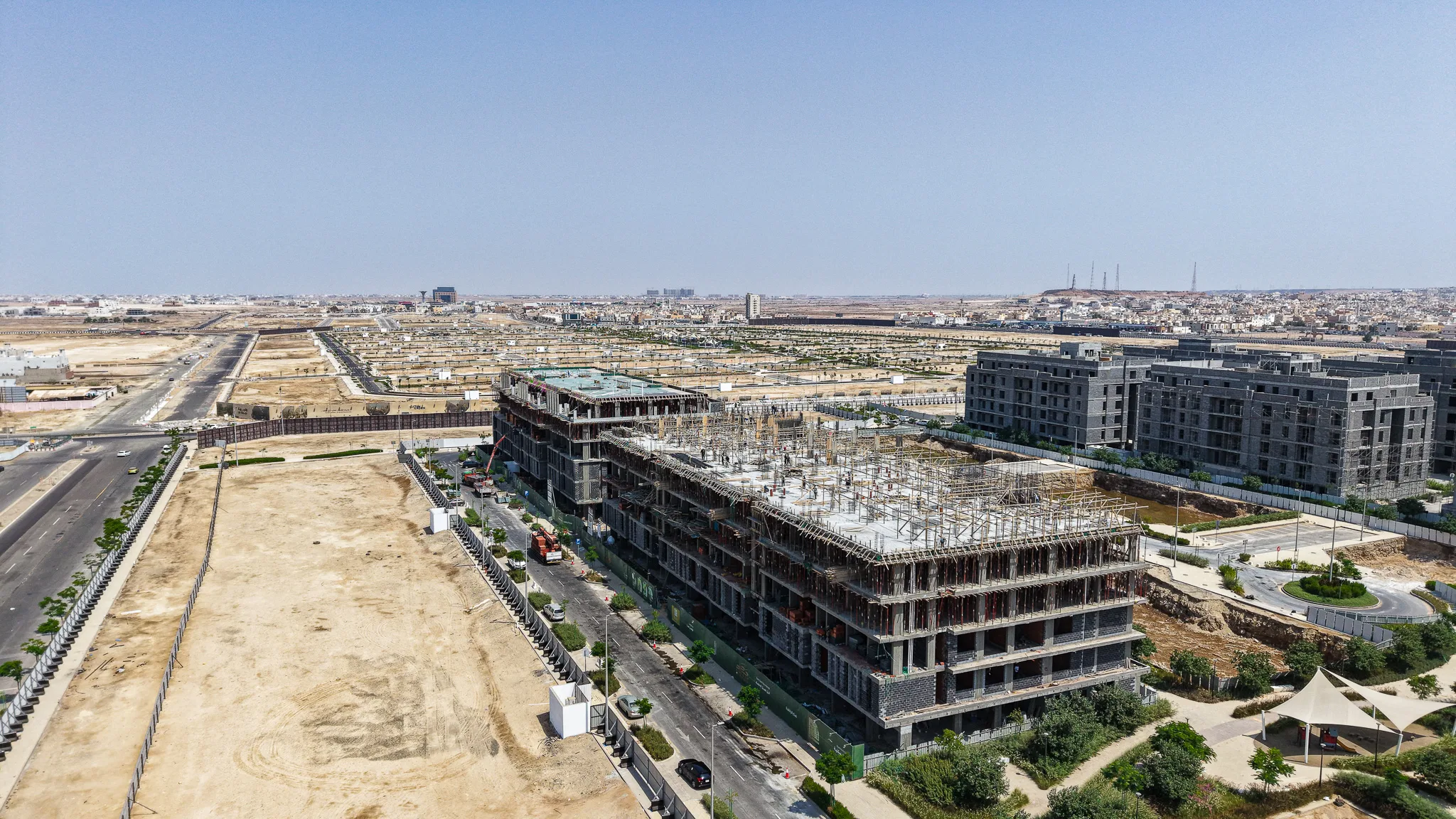

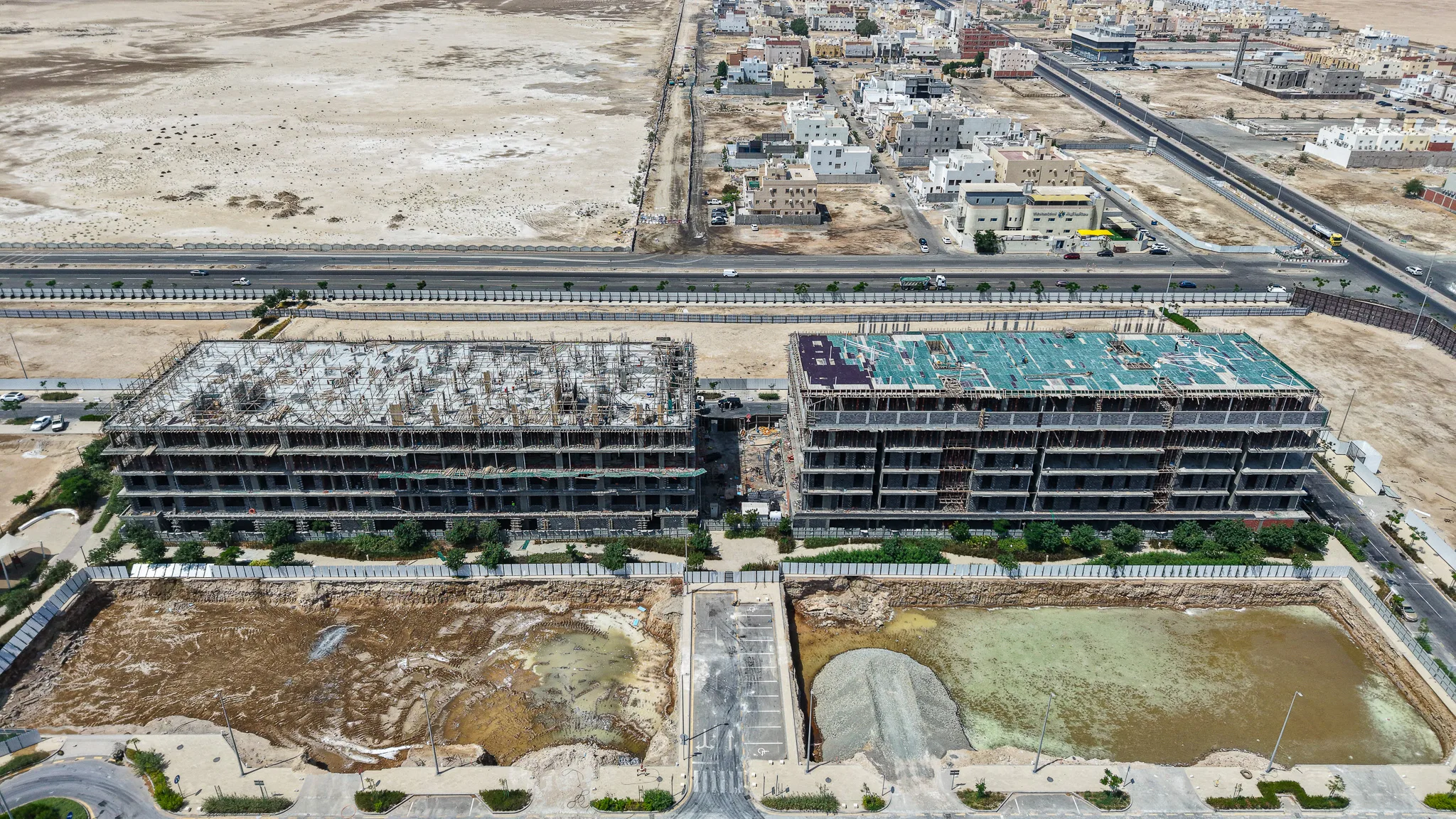

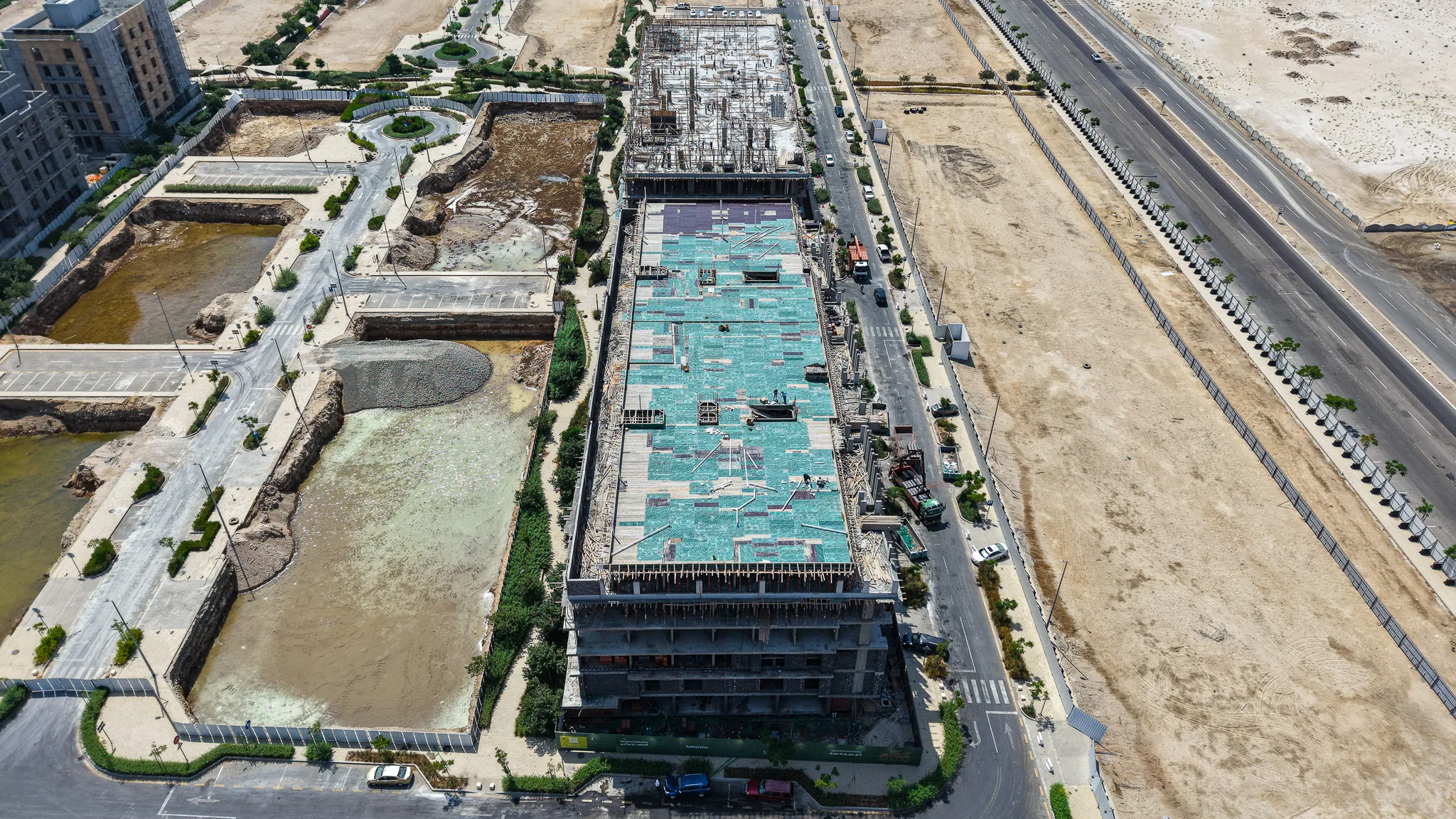

الهيكل الخرساني95%

استمرار أعمال الشدات الخشبية والتسليح لأسقف الأدوار العليا، مع صب أعمدة في مستويات مختلفة، ويظهر الهيكل مكتملاً في عدة بلوكات سكنية.

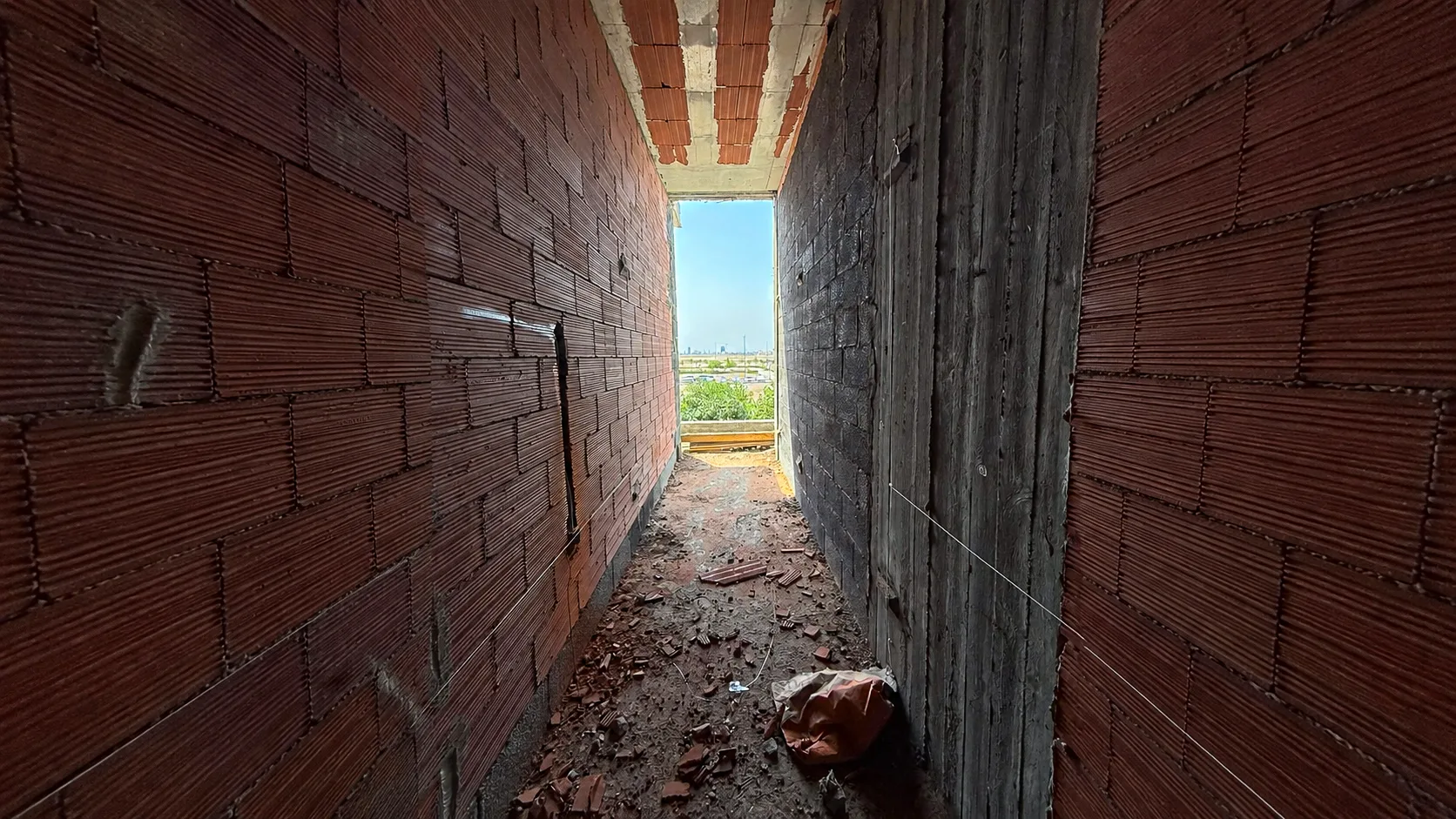

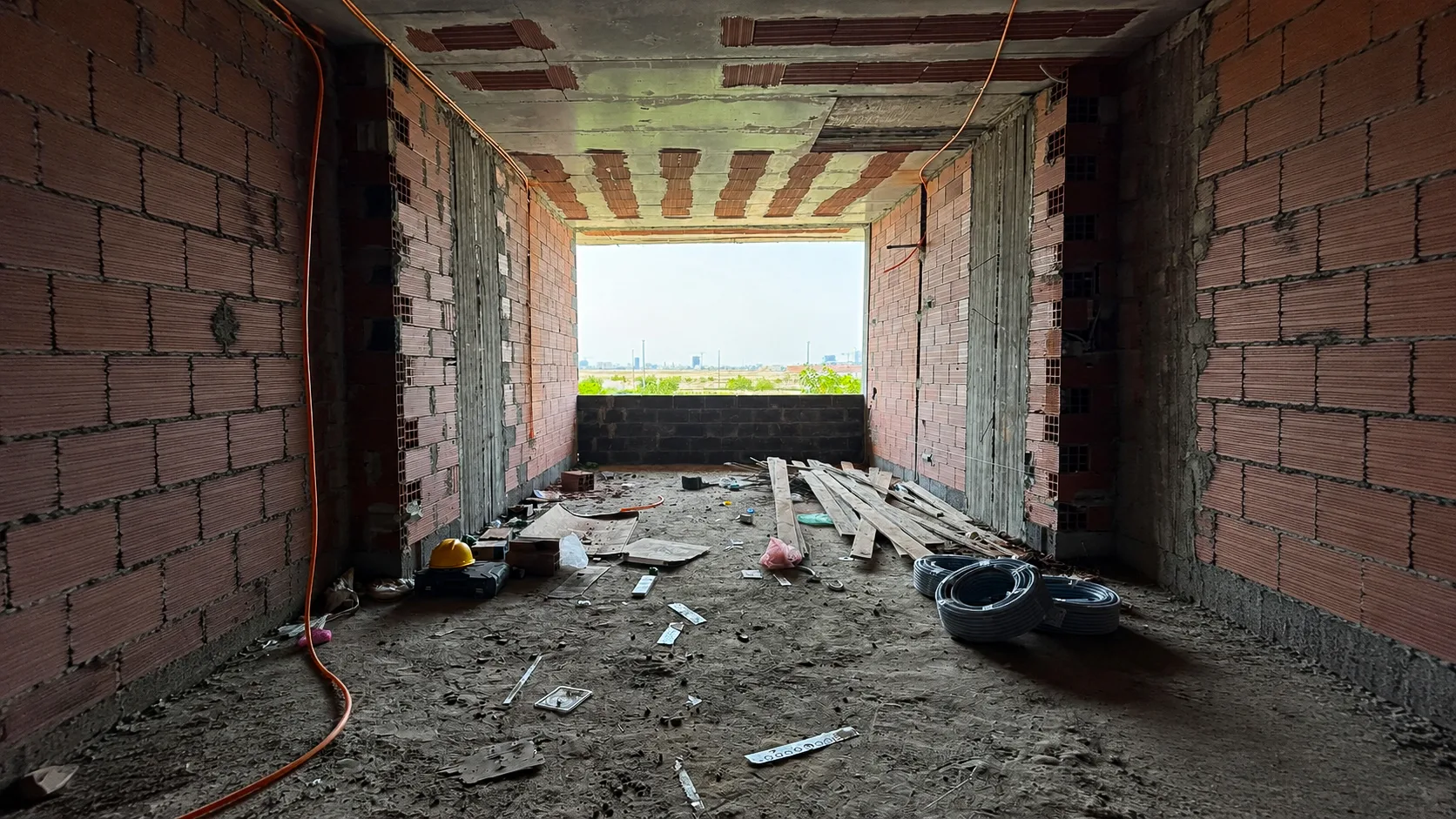

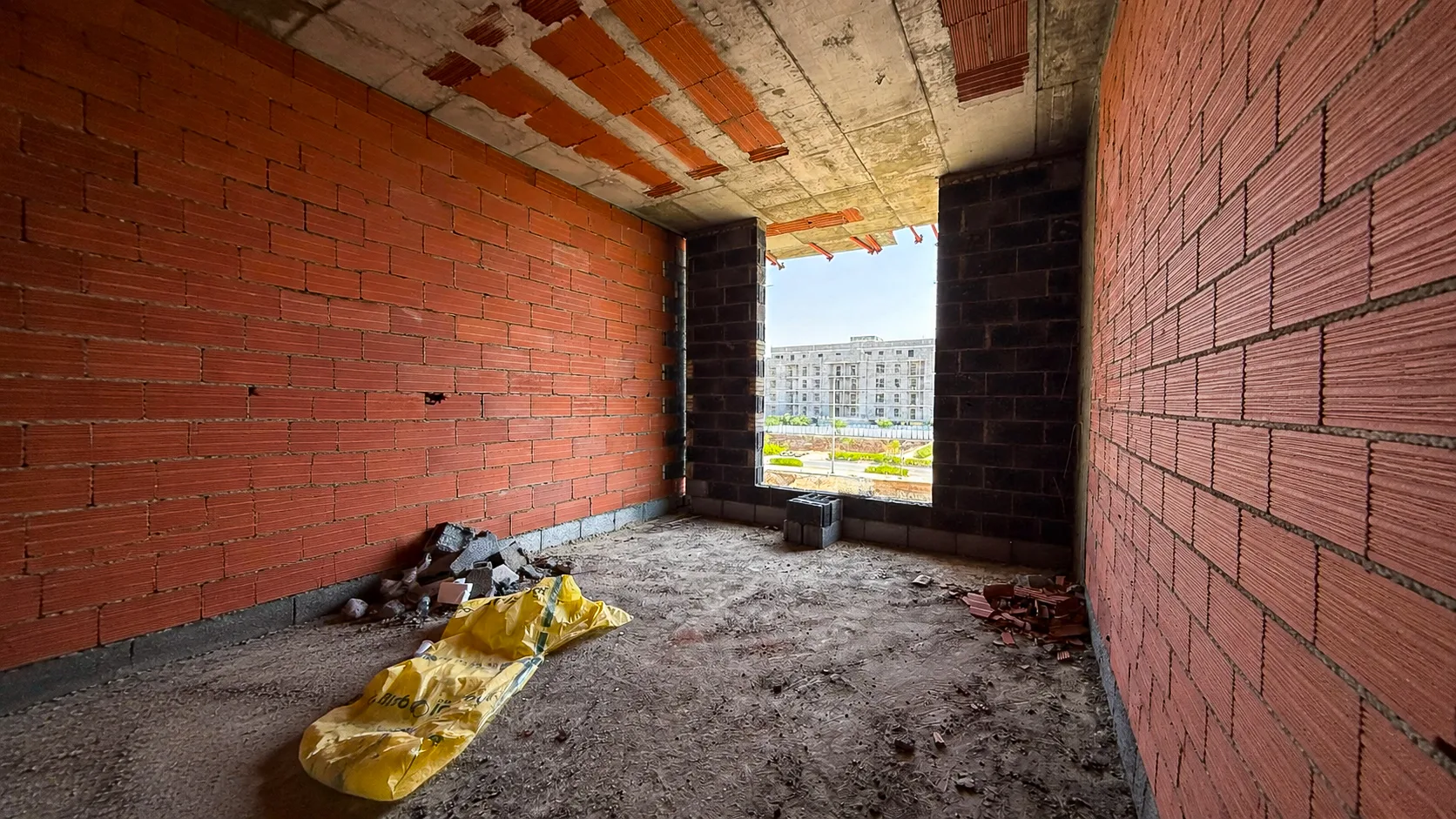

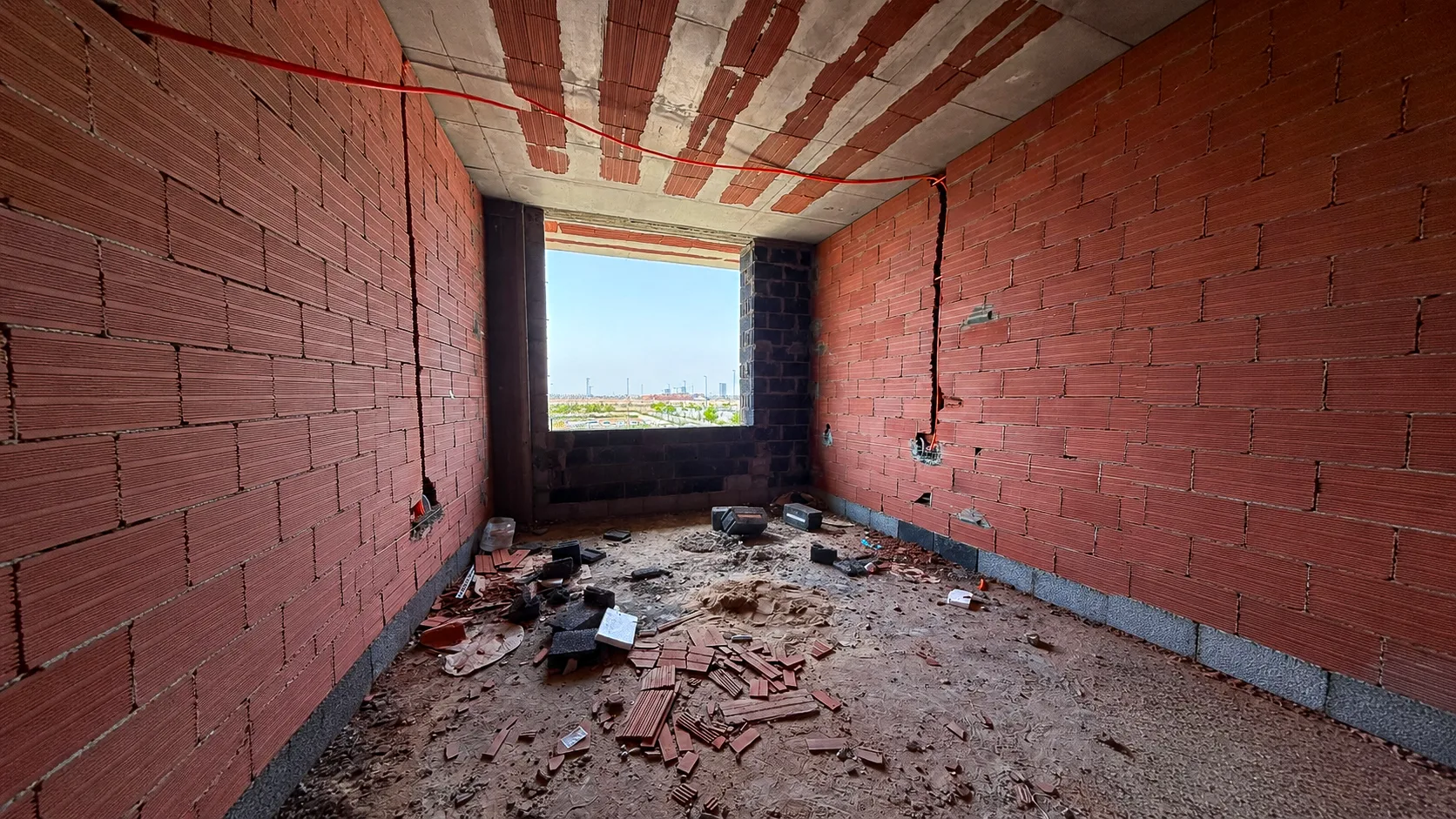

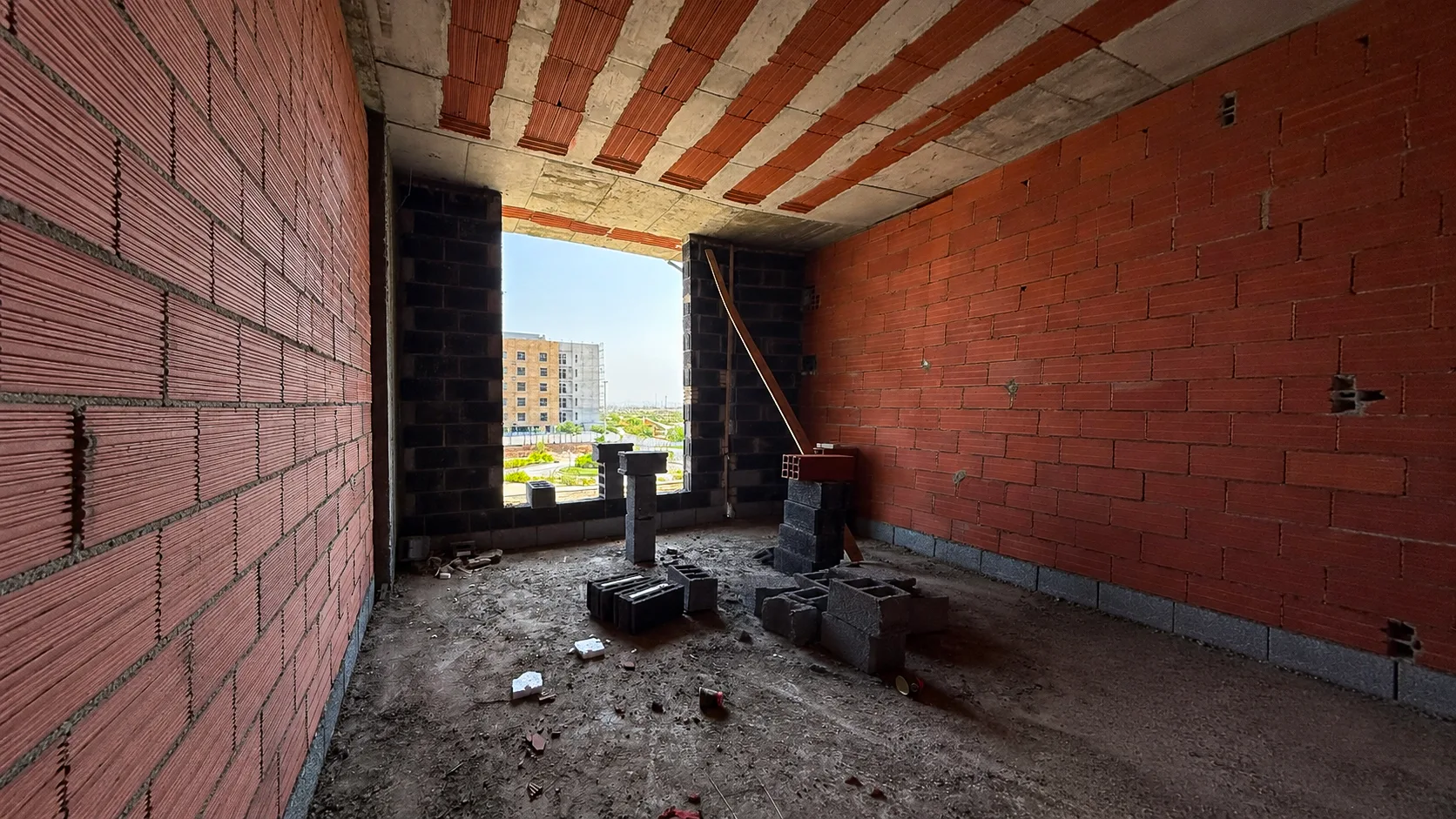

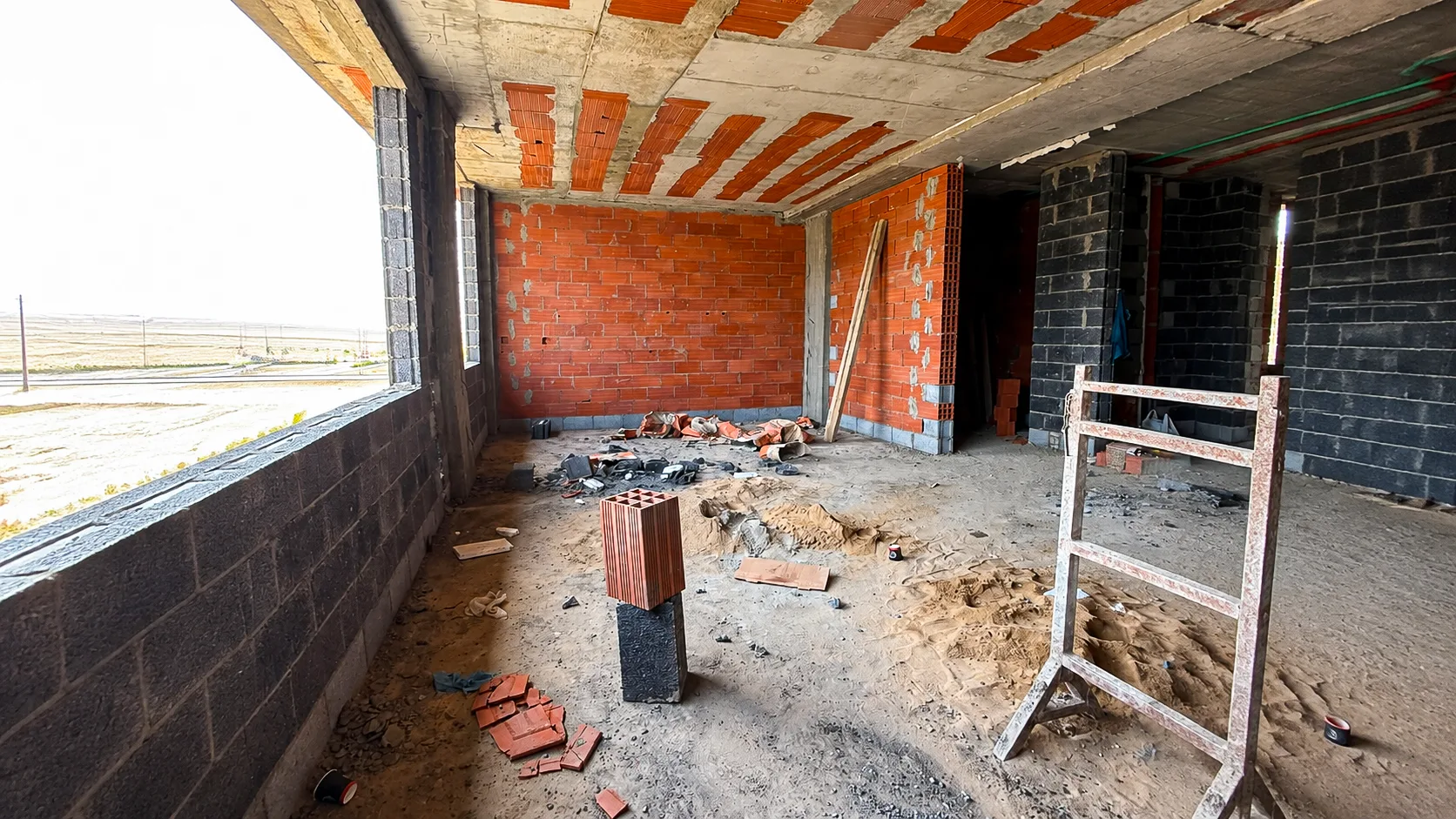

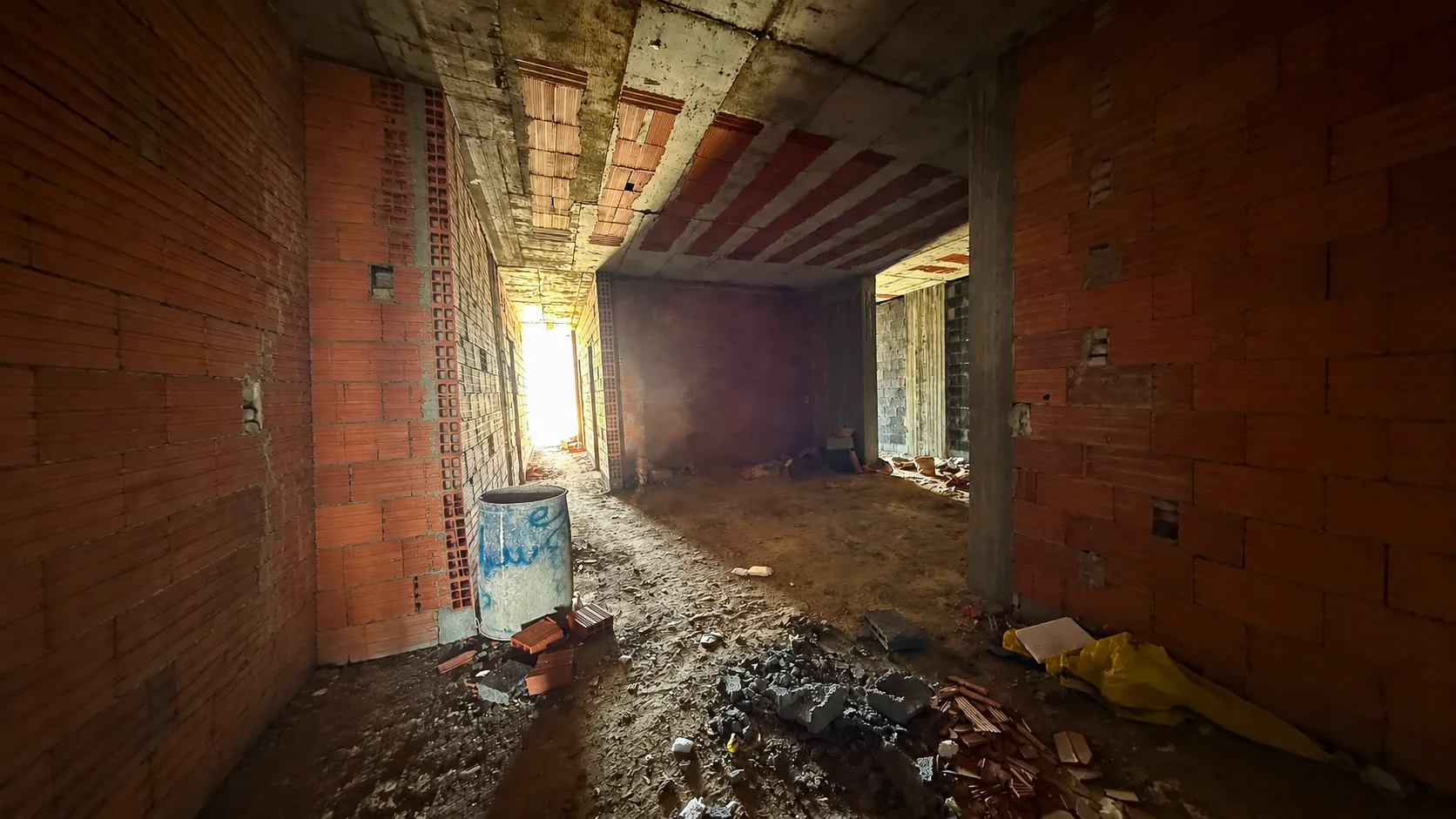

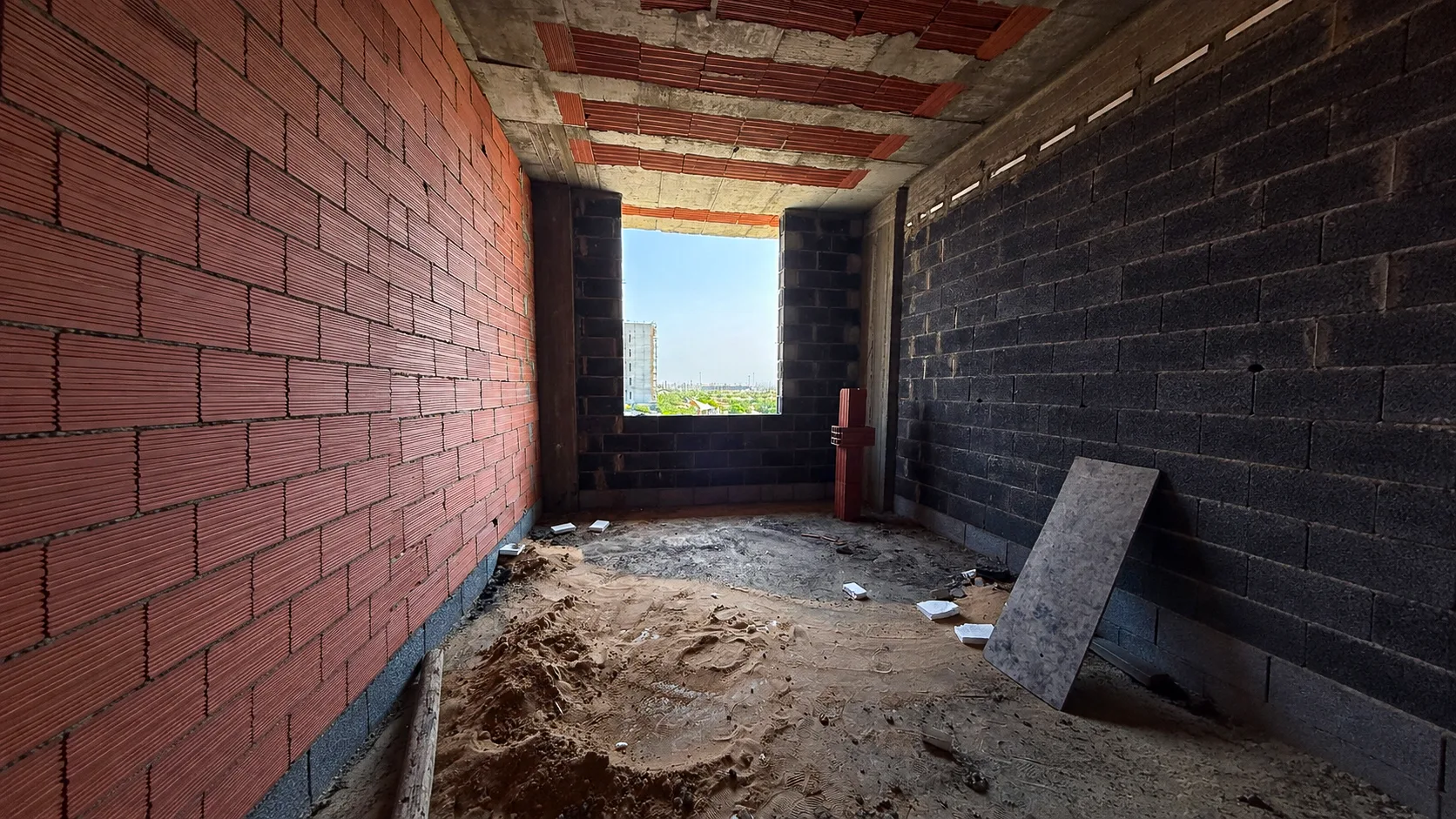

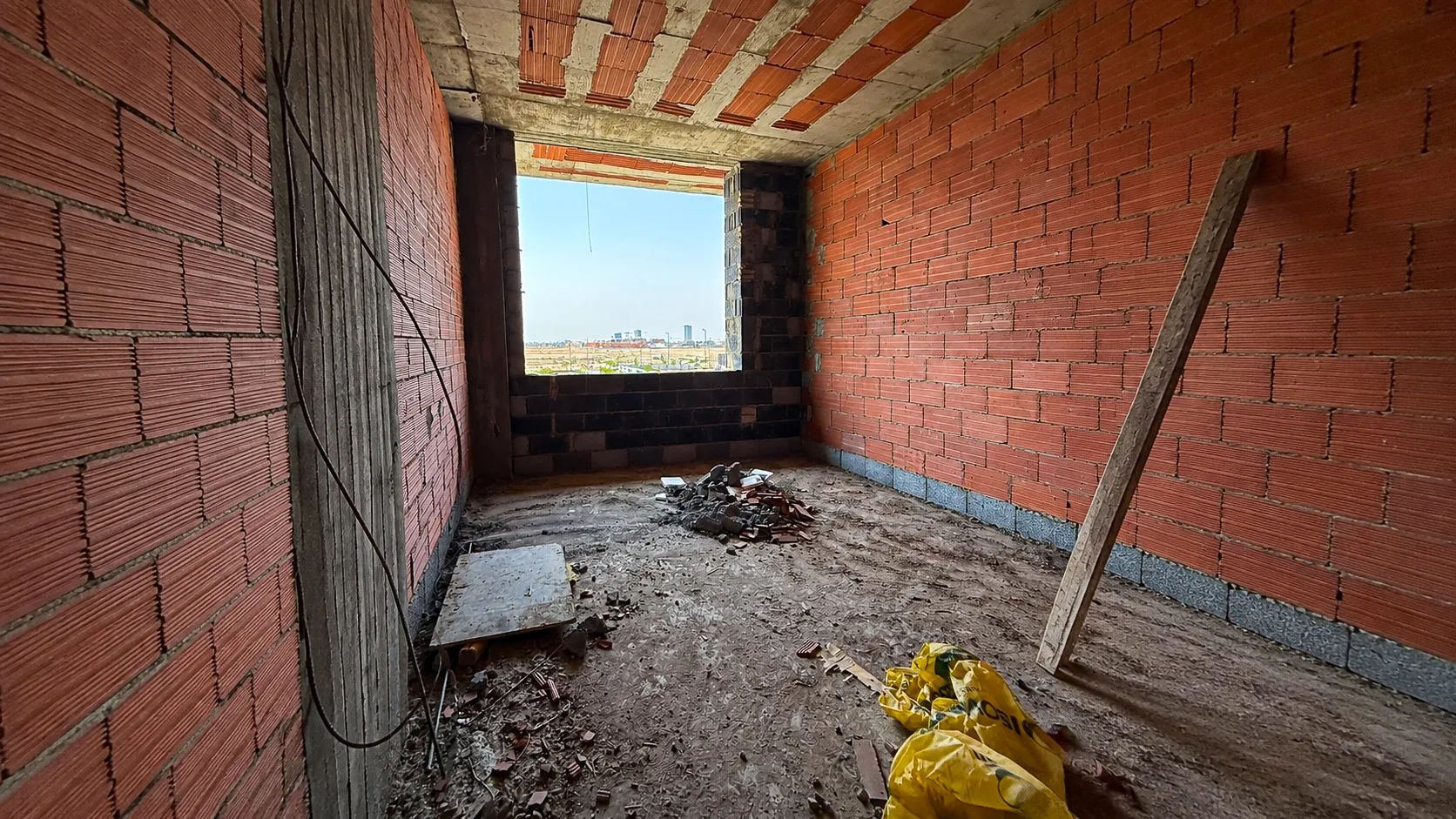

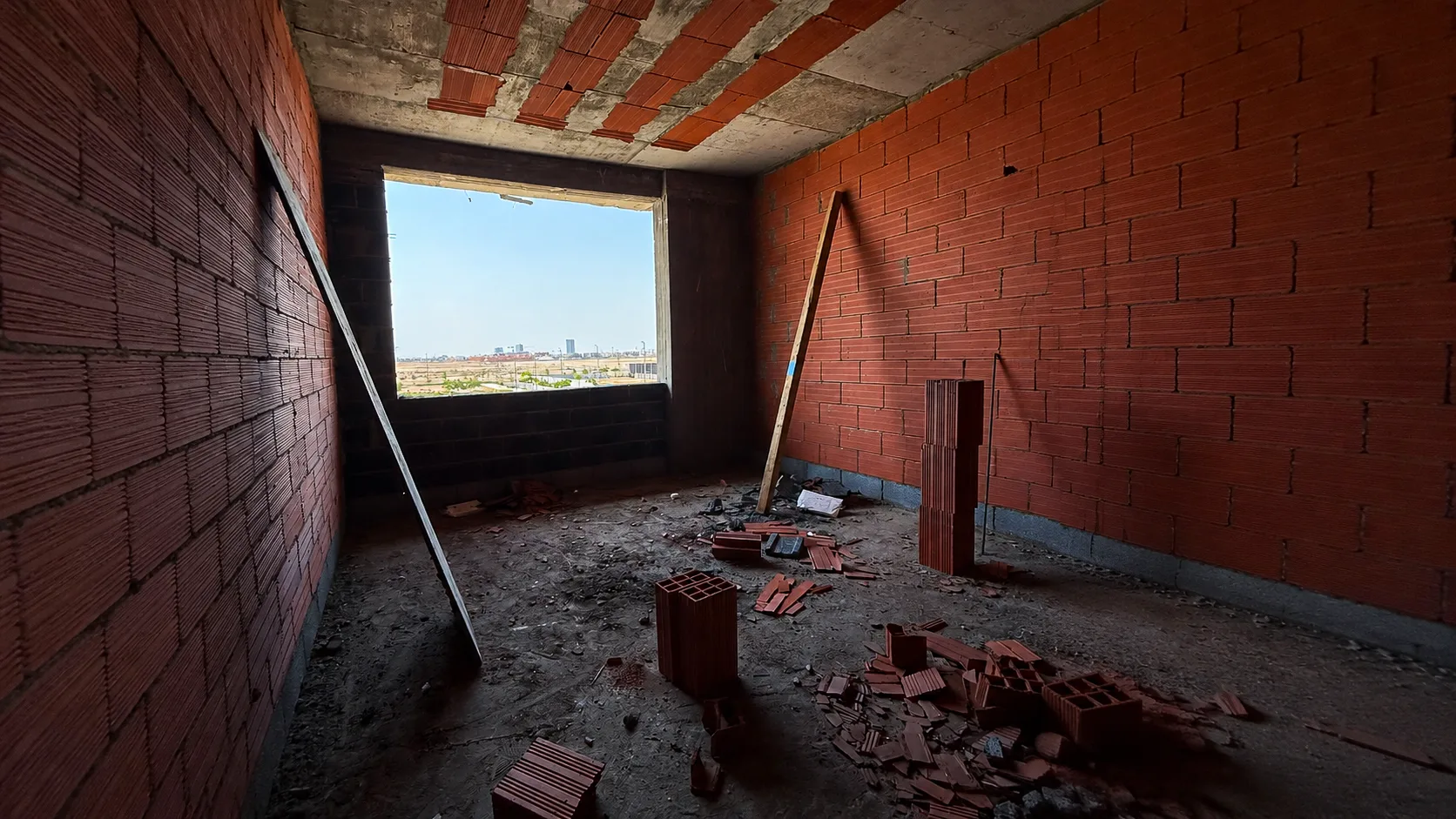

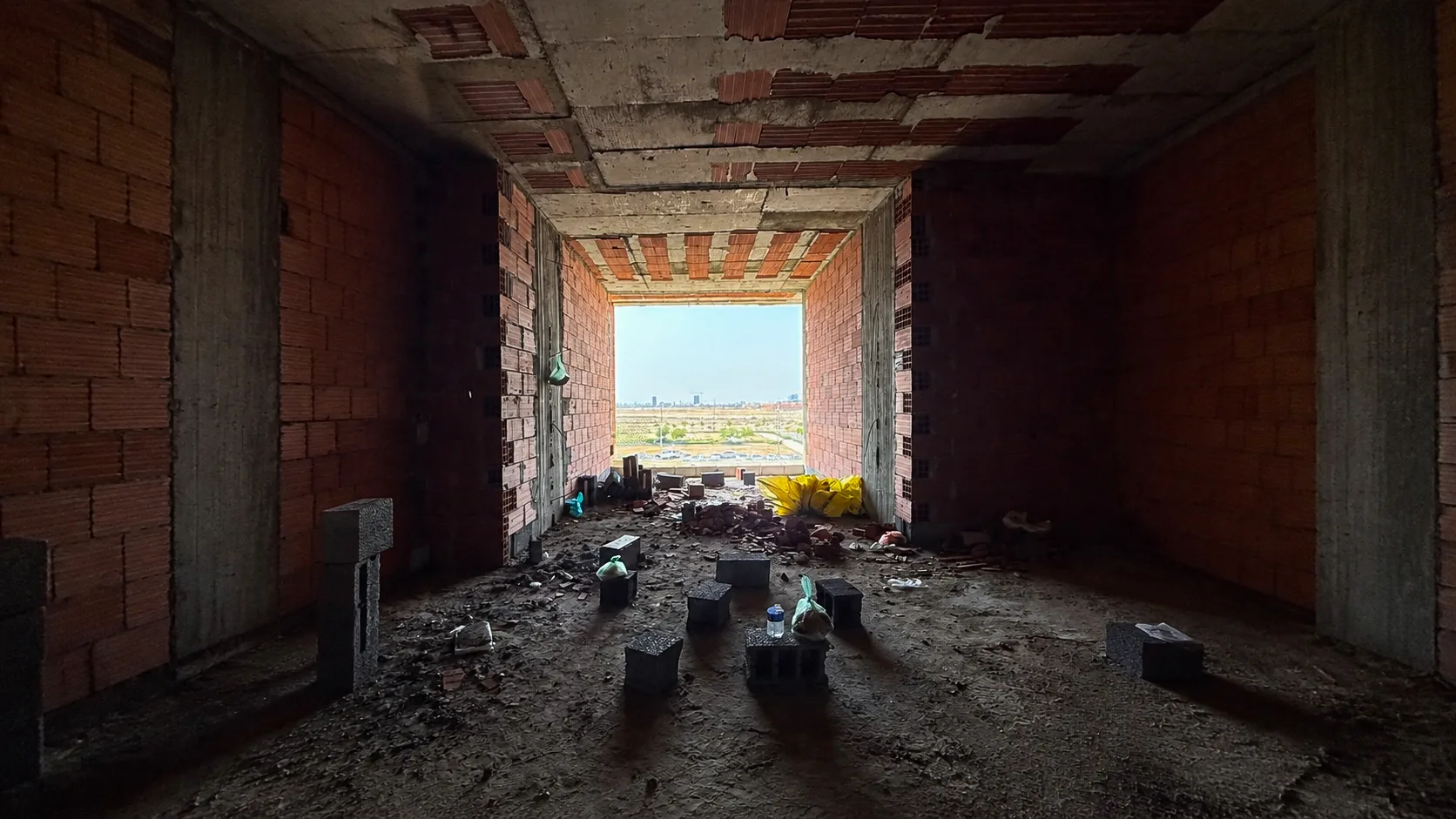

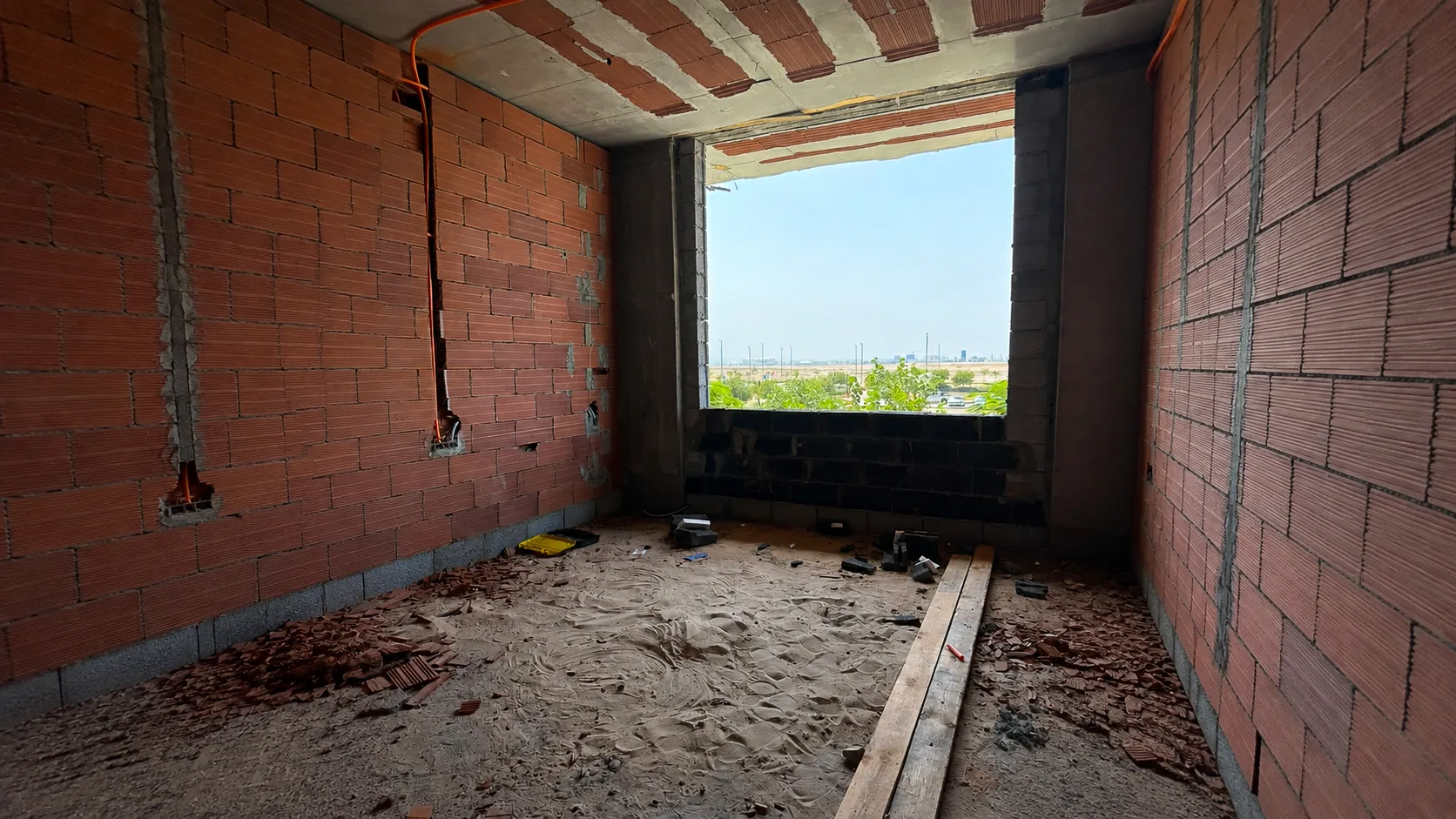

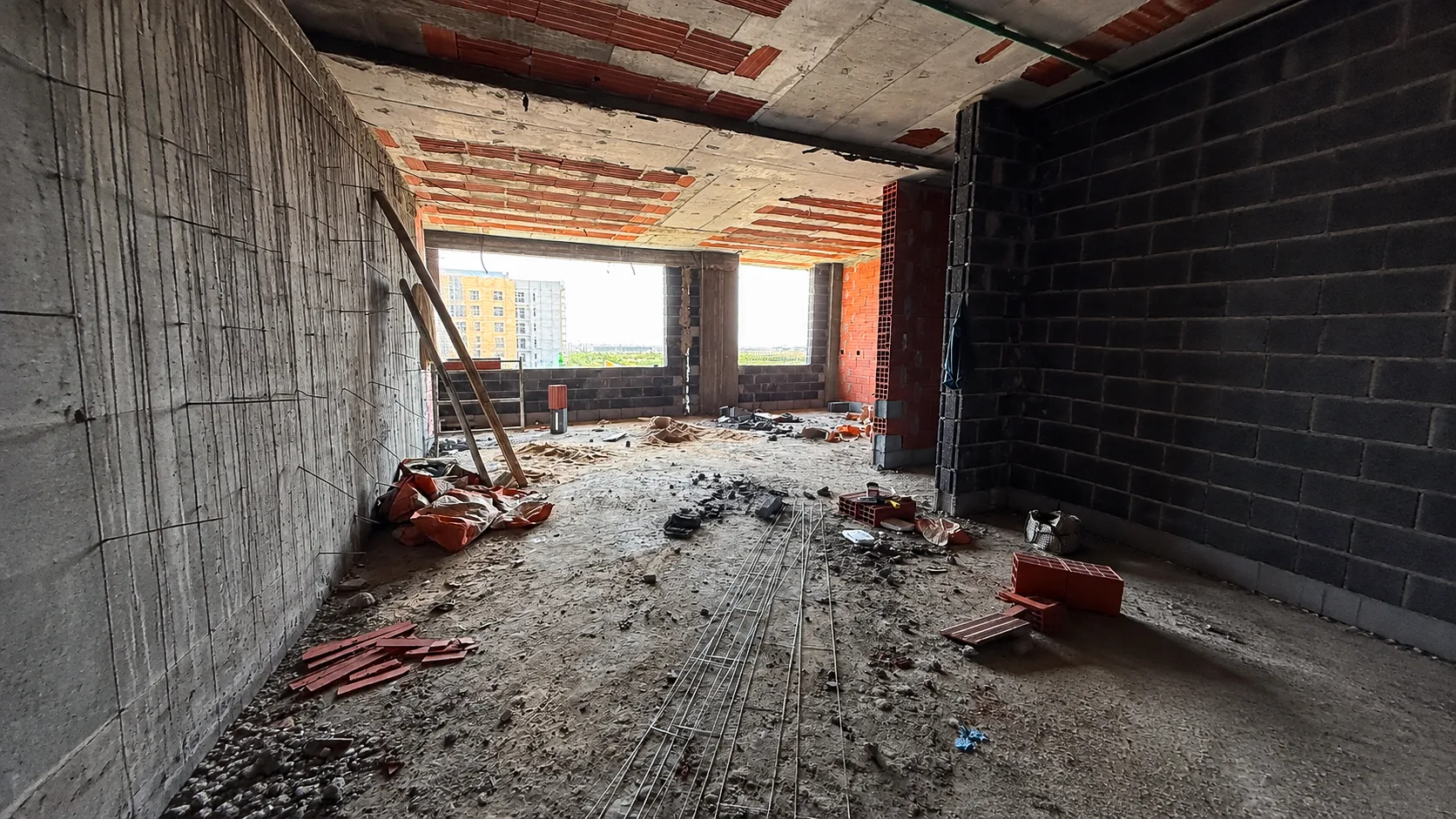

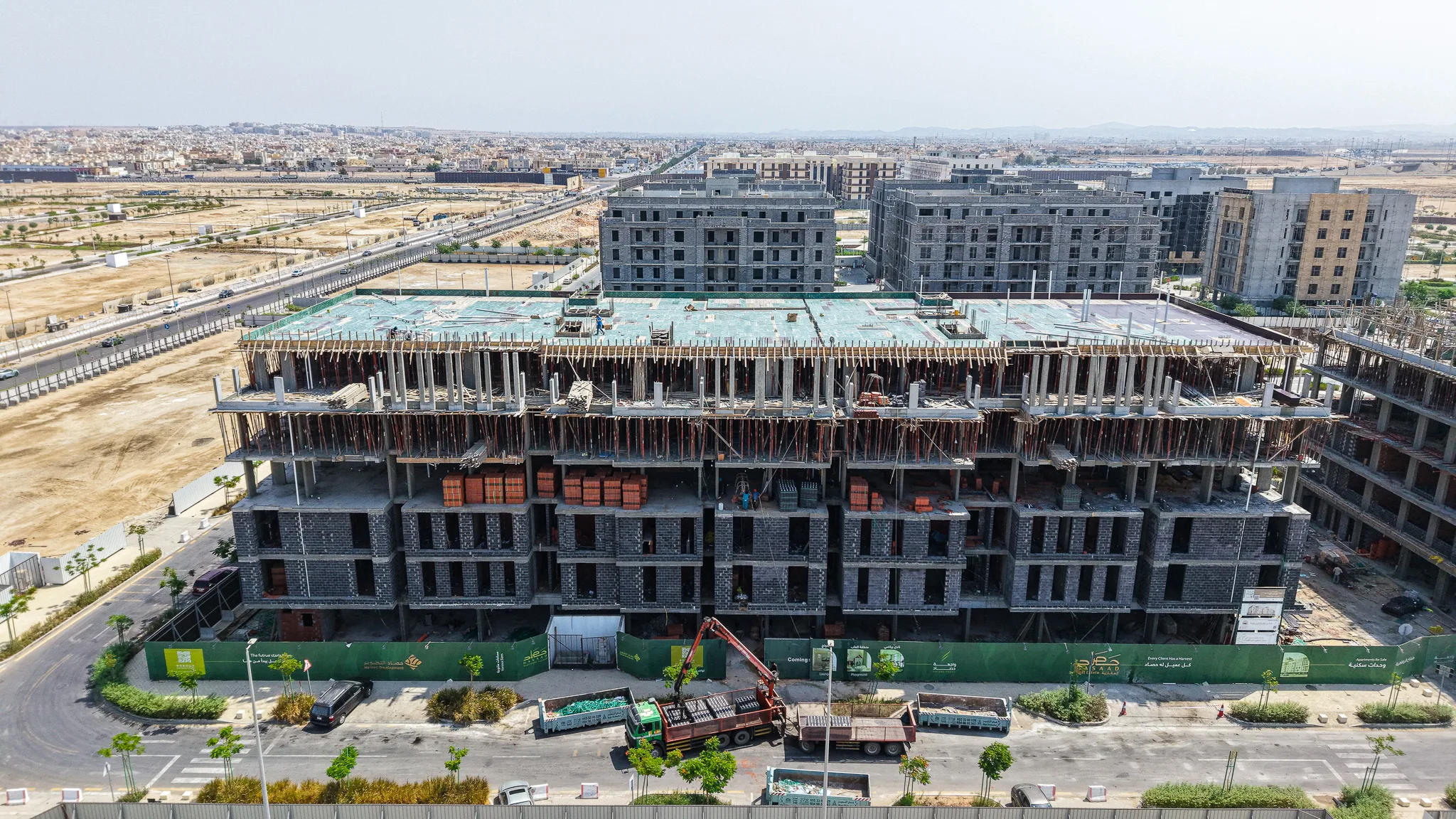

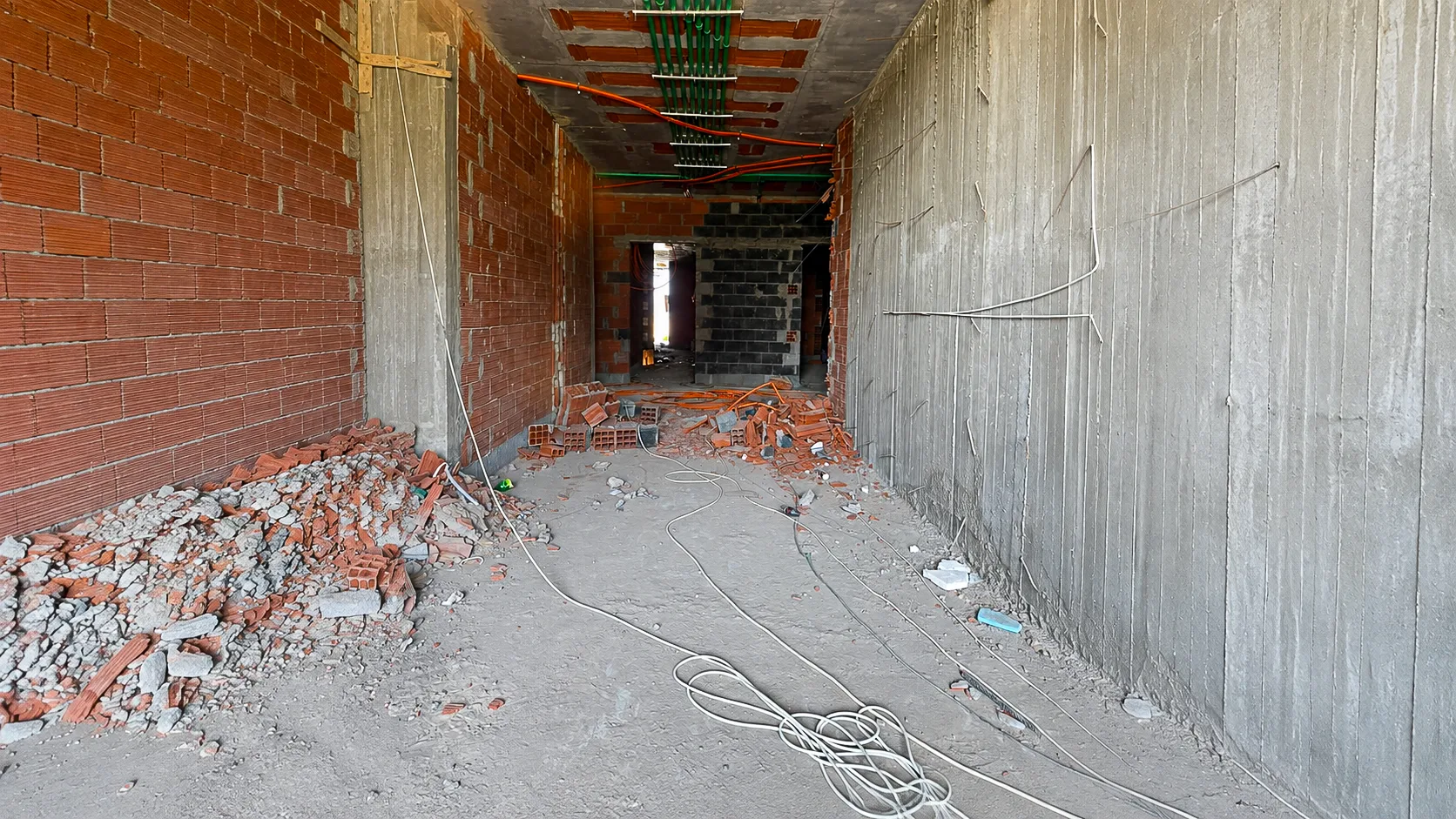

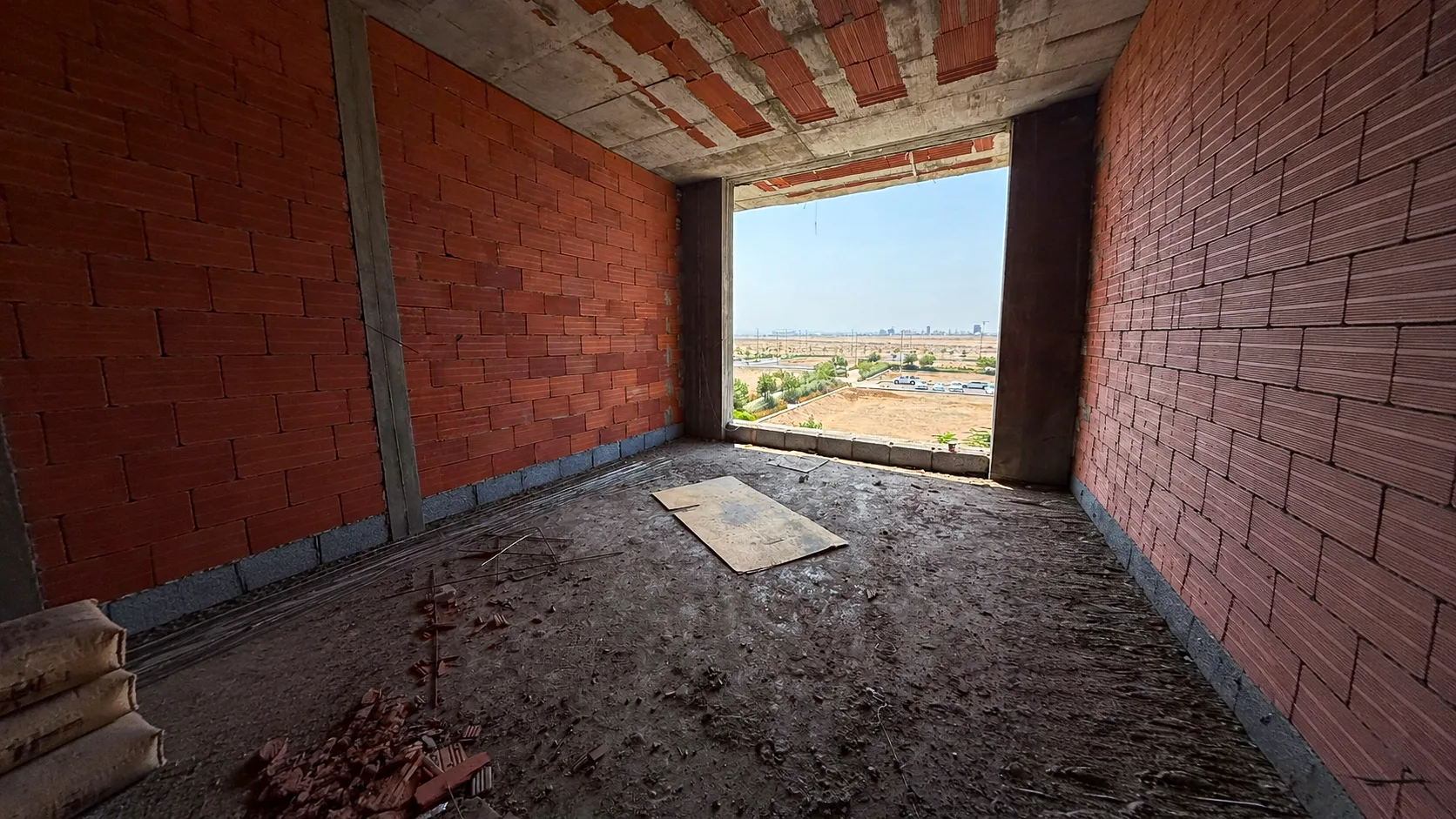

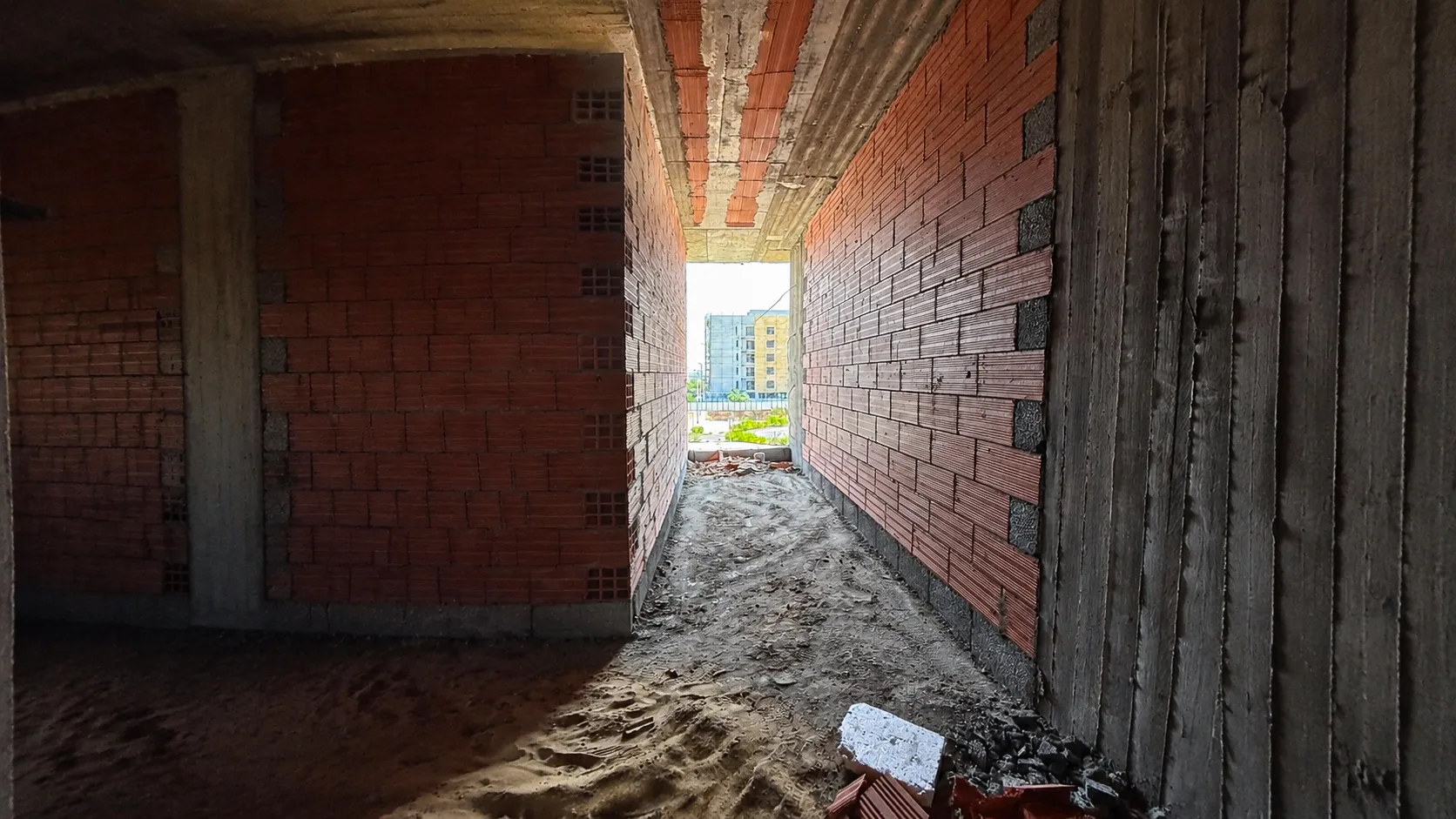

أعمال المباني (البلوك)98%

تقدم ملحوظ في أعمال بناء الجدران الخارجية والداخلية باستخدام البلوك الأحمر والأسمنت في الأدوار المتكررة.

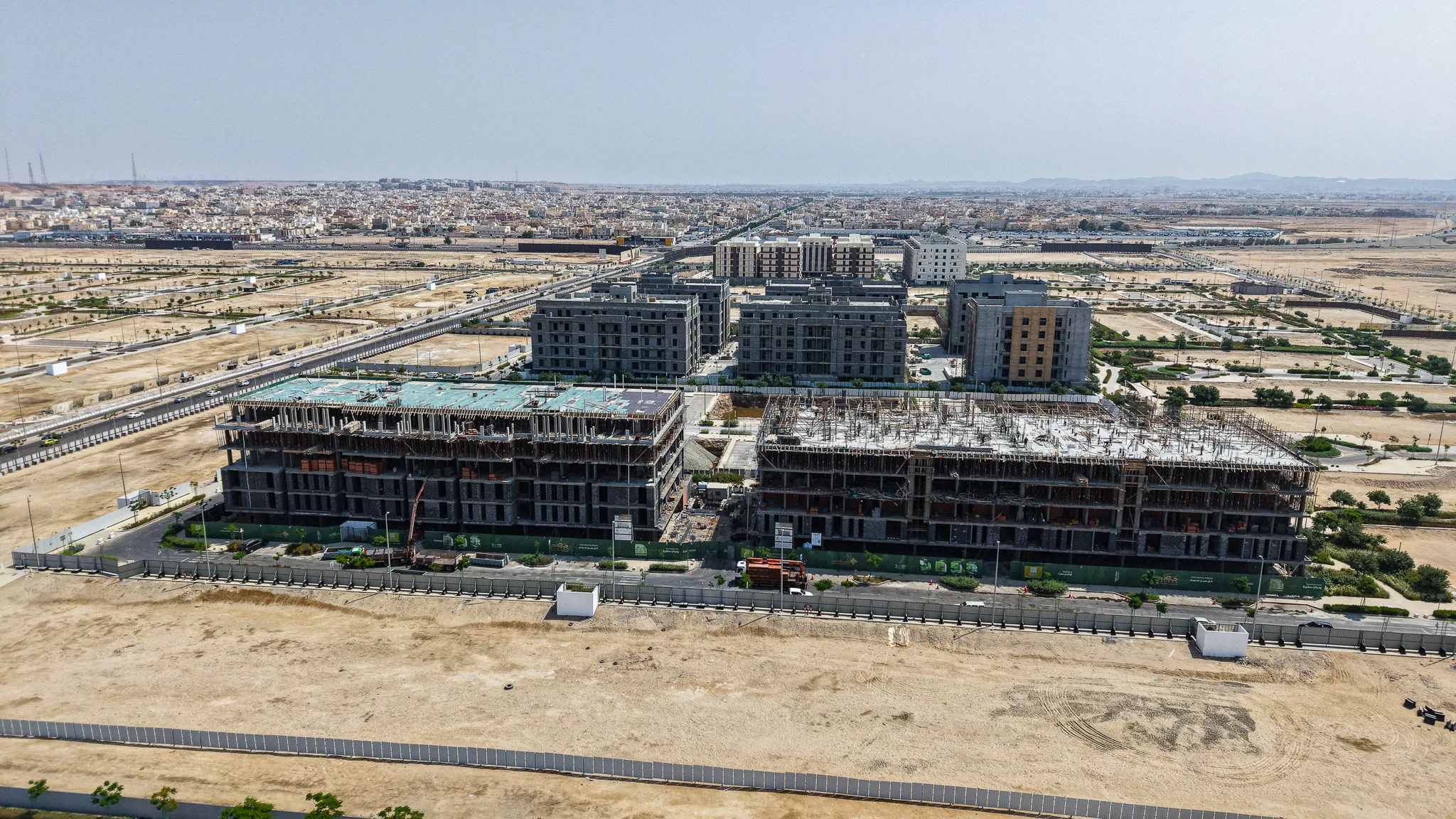

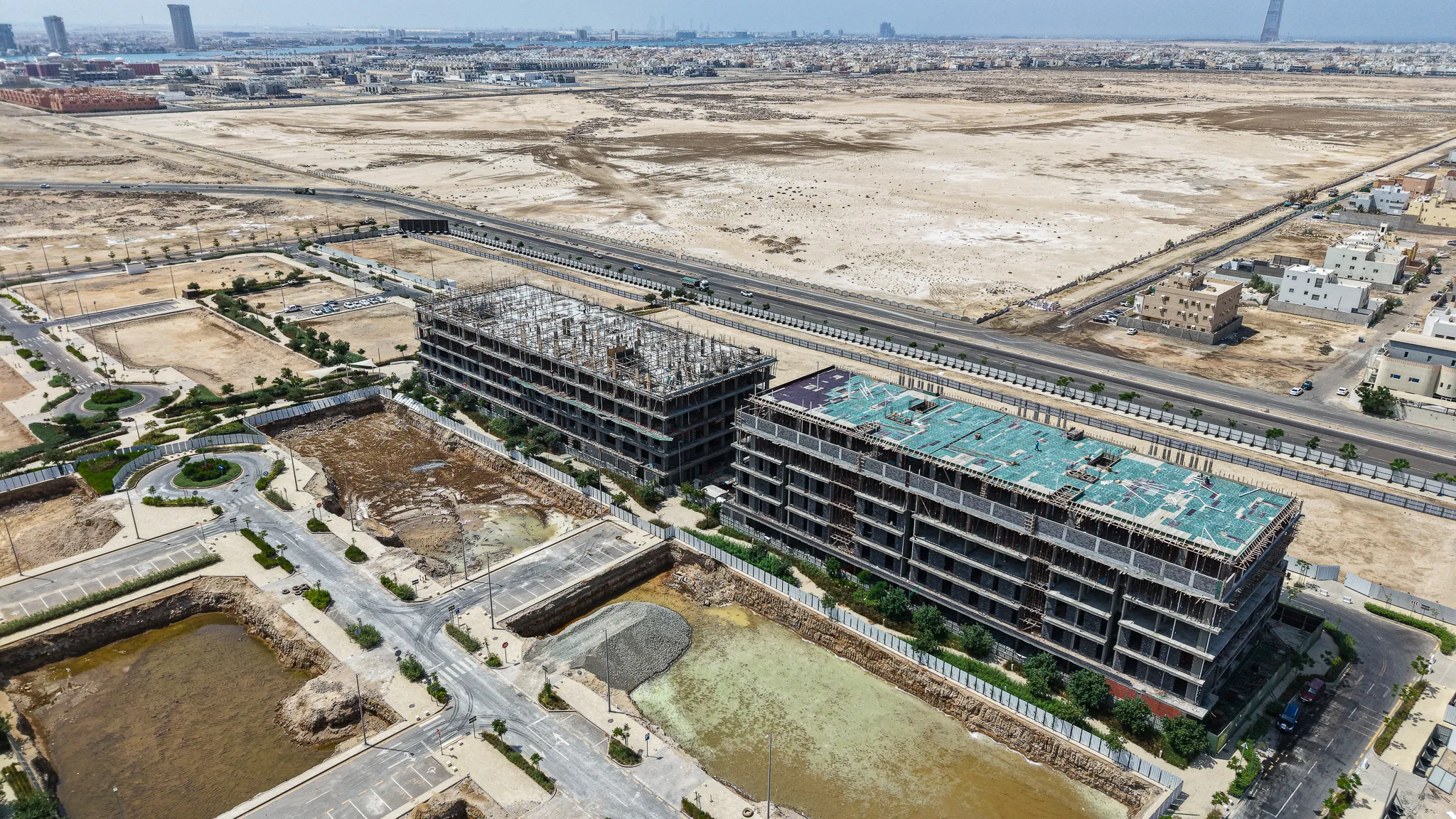

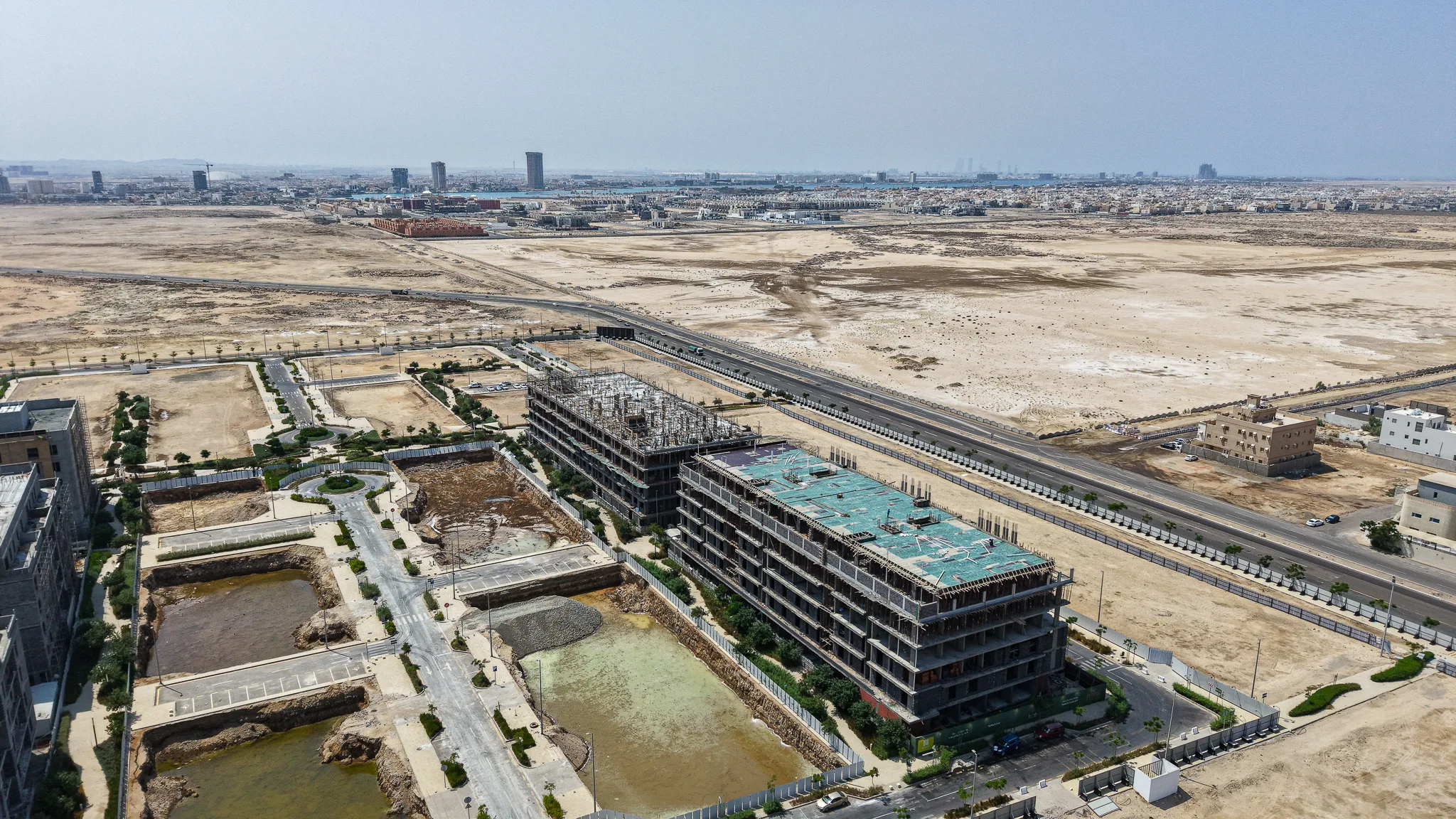

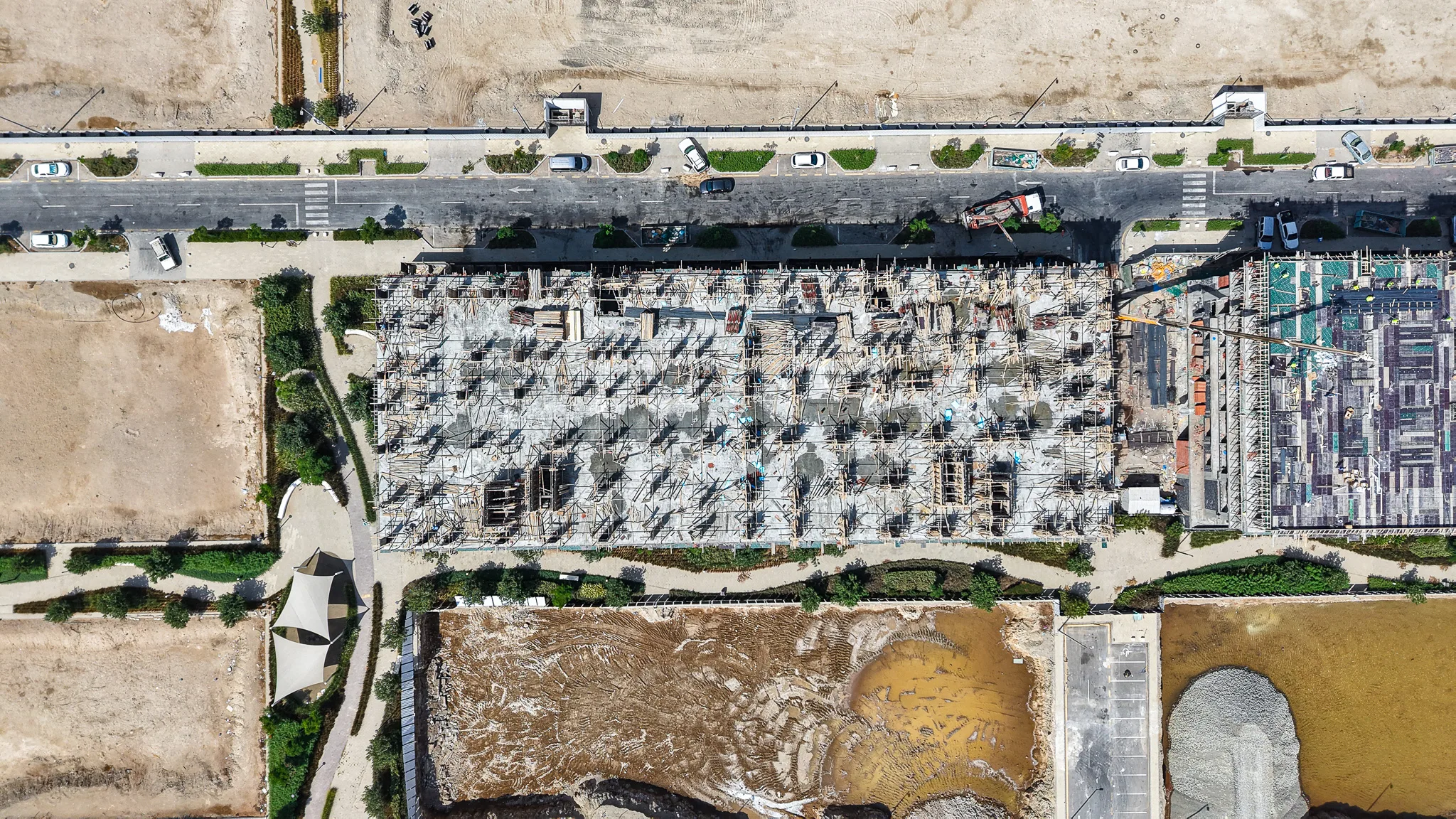

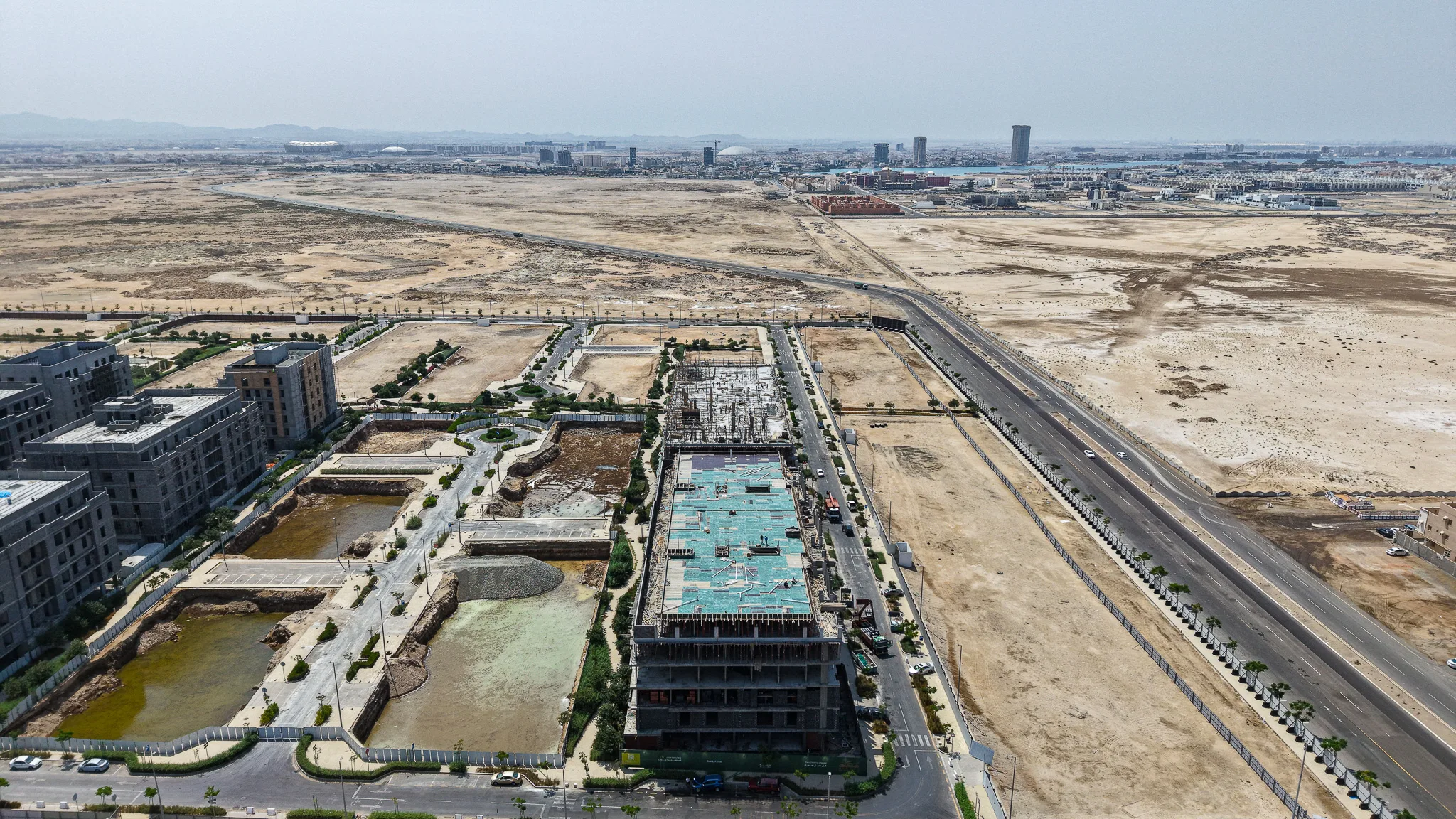

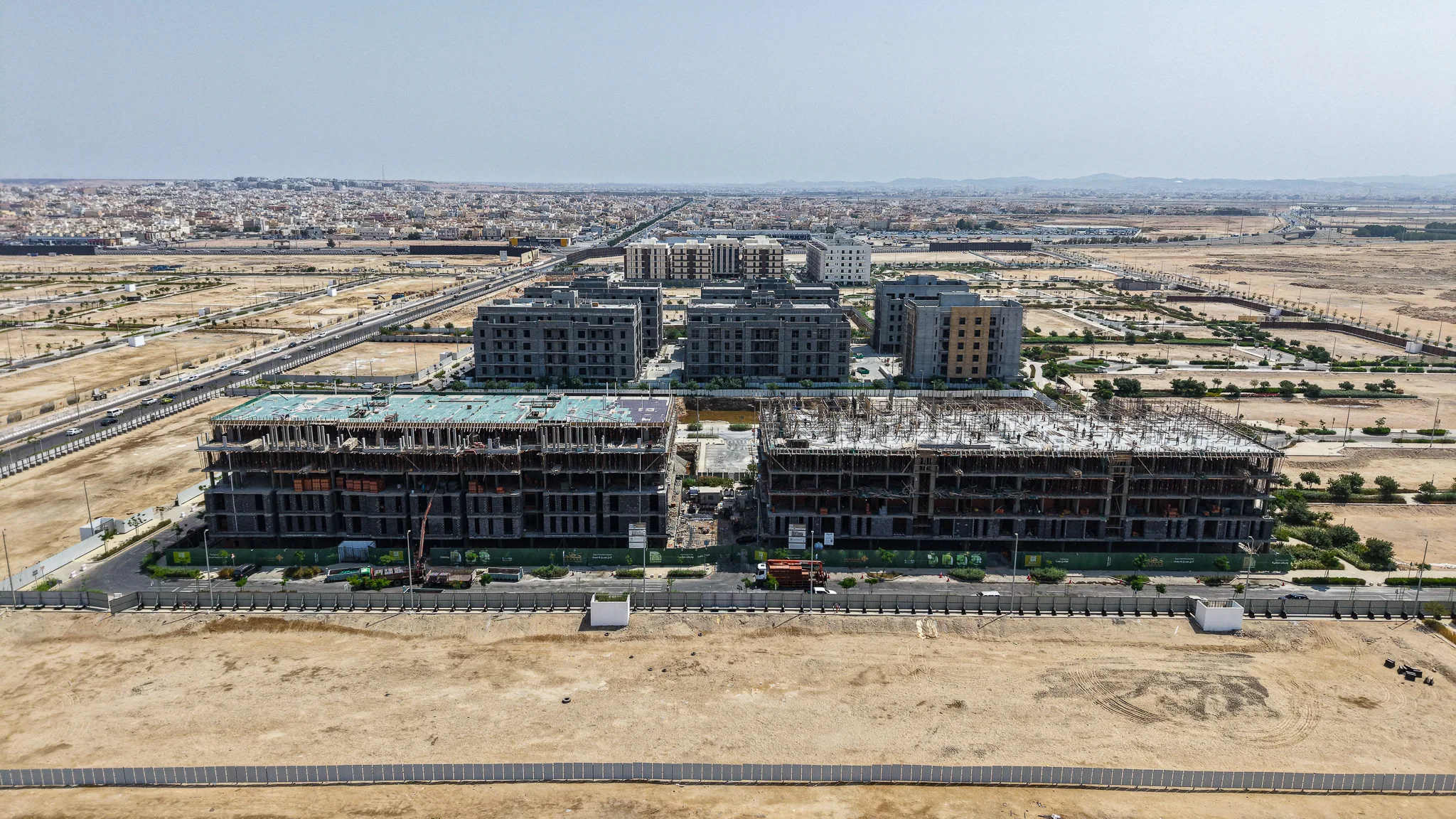

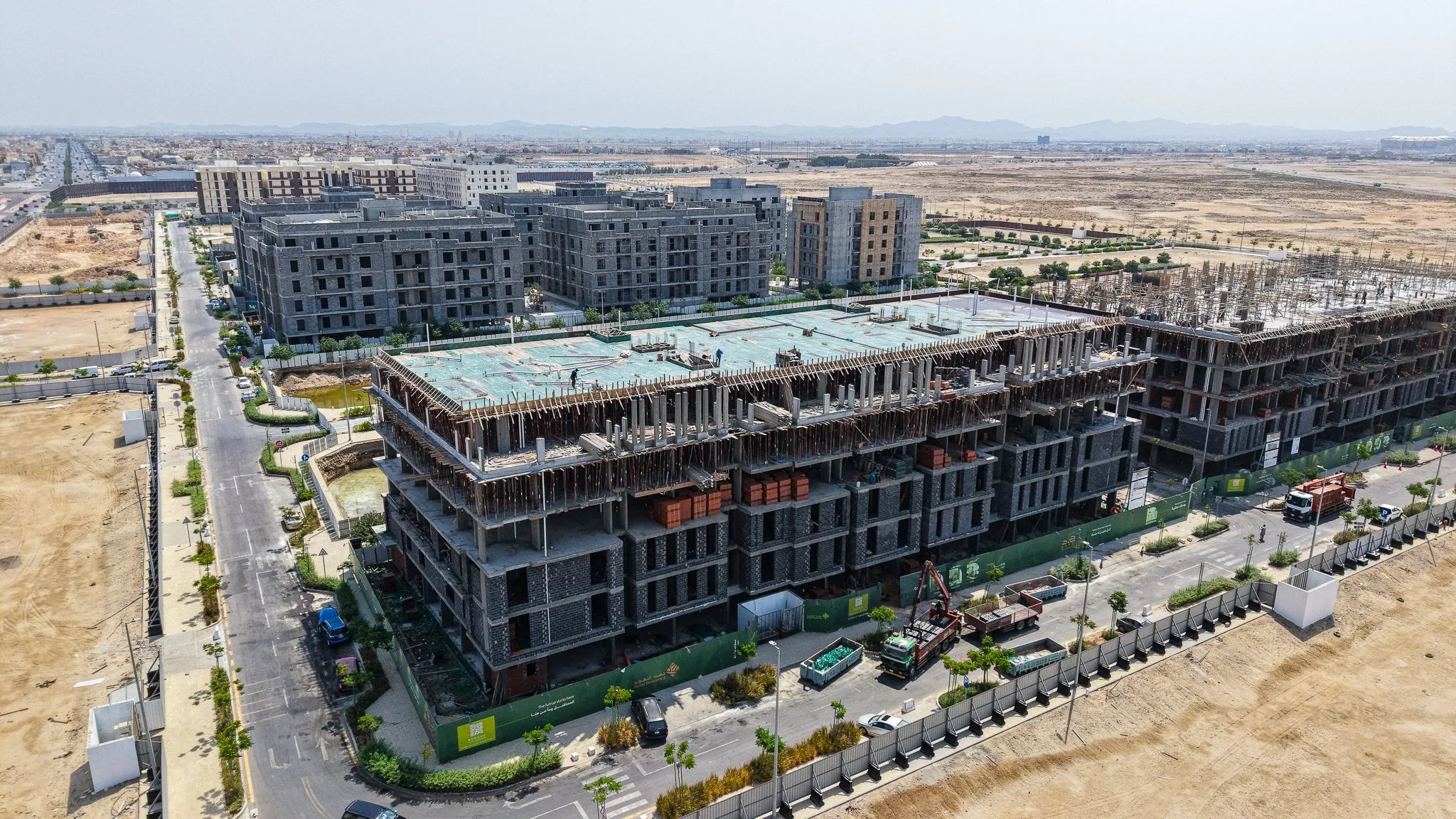

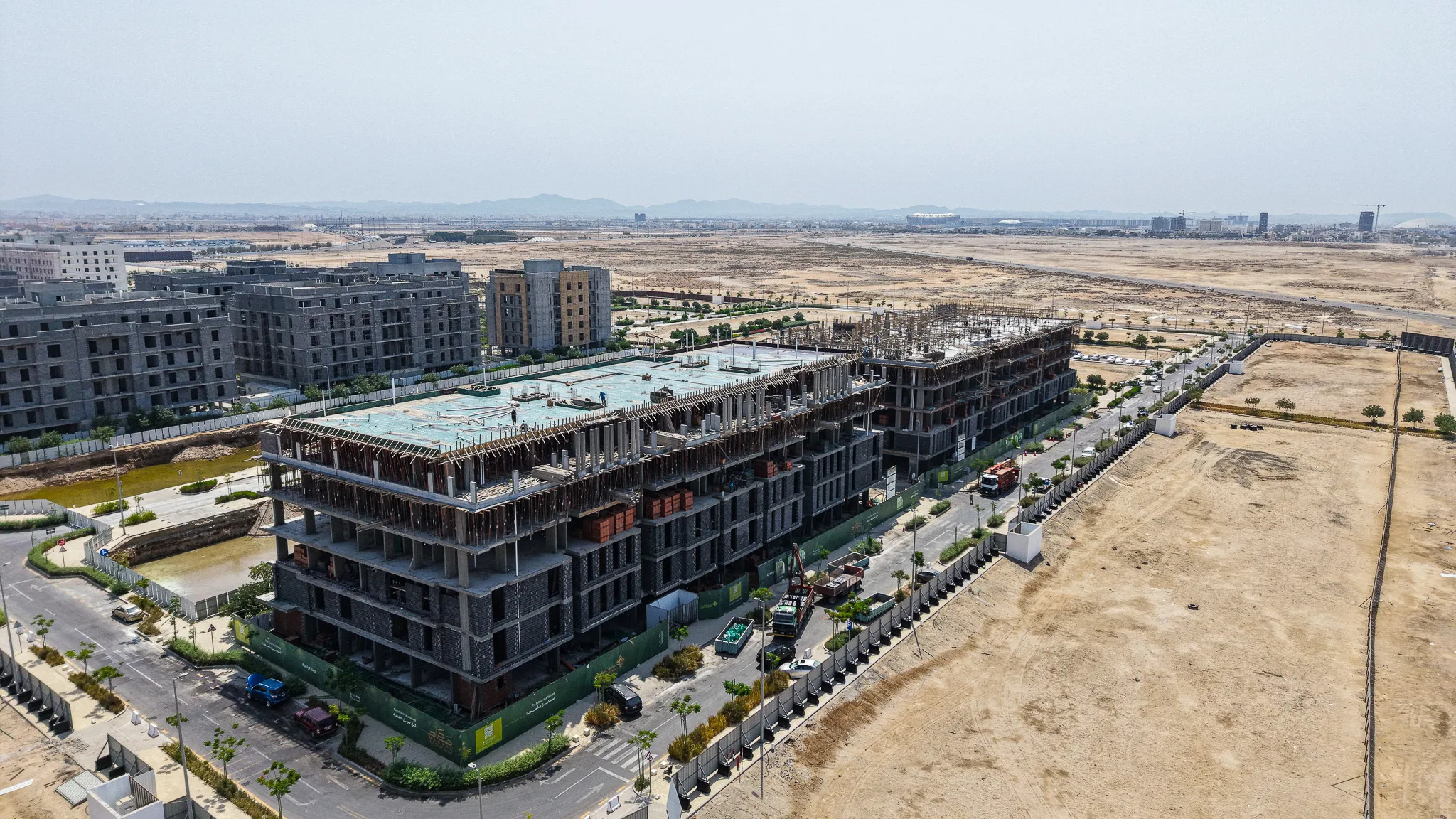

الموقع العام والخدمات90%

تنظيم مسارات الحركة حول المباني، وتواجد معدات الرفع (الكرين) والمواد الإنشائية، مع استقرار حالة الأساسات المكتملة سابقاً.

قراءة الإنجاز

تتوافق الصور مع الزيادة المرصودة في الخرسانات (+3%) حيث تظهر أعمال الأسقف والأعمدة جارية، وكذلك في التشطيبات (+3%) التي تنعكس في تسارع أعمال المباني الداخلية والخارجية. استقرار نسبة الإلكتروميكانيك عند 10% يفسره عدم ظهور تمديدات رئيسية كثيفة في الصور الحالية.

مقارنة بالزيارة السابقة

بالمقارنة مع صور الزيارة السابقة (21-26)، نلاحظ ارتفاع منسوب الهيكل الخرساني في المباني الأمامية وزيادة مساحات الجدران المبنية بالبلوك في الأدوار الوسطى، مما يؤكد الفارق الإيجابي في نسب الإنجاز.

المراحل القادمة المتوقعة

إكمال صب أسقف الأدوار الأخيرة، البدء في أعمال اللياسة (المساح) الداخلية، وتكثيف تمديدات الأنظمة الميكانيكية والكهربائية.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
1/4 مكتملمتوسط ▲ +2%
خرسانات▲ +3%
0%
تشطيب▲ +3%
0%
الكترو ميكانيك
0%
الأساسات
0%

تصوير درون

تصور أرضي

360

ثلاثي الأبعاد

مشاركةتواصل عبر واتساب
