حصاد فرونت
٢٨ يوليو ٢٠٢٦

٢٨ يوليو ٢٠٢٦

37%الإنجاز الكلي▲ +2% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

يُظهر التقرير تقدماً ملحوظاً في الهيكل الإنشائي لمشروع HASAAD FRONT، حيث تم الانتهاء من صب أسقف الأدوار السفلية والبدء في أعمال حدادة ونجارة الأسقف العلوية، بالتوازي مع انطلاق أعمال المباني والتشطيبات الأولية في الأدوار المنجزة خرسانياً.
التغيّرات المرصودة

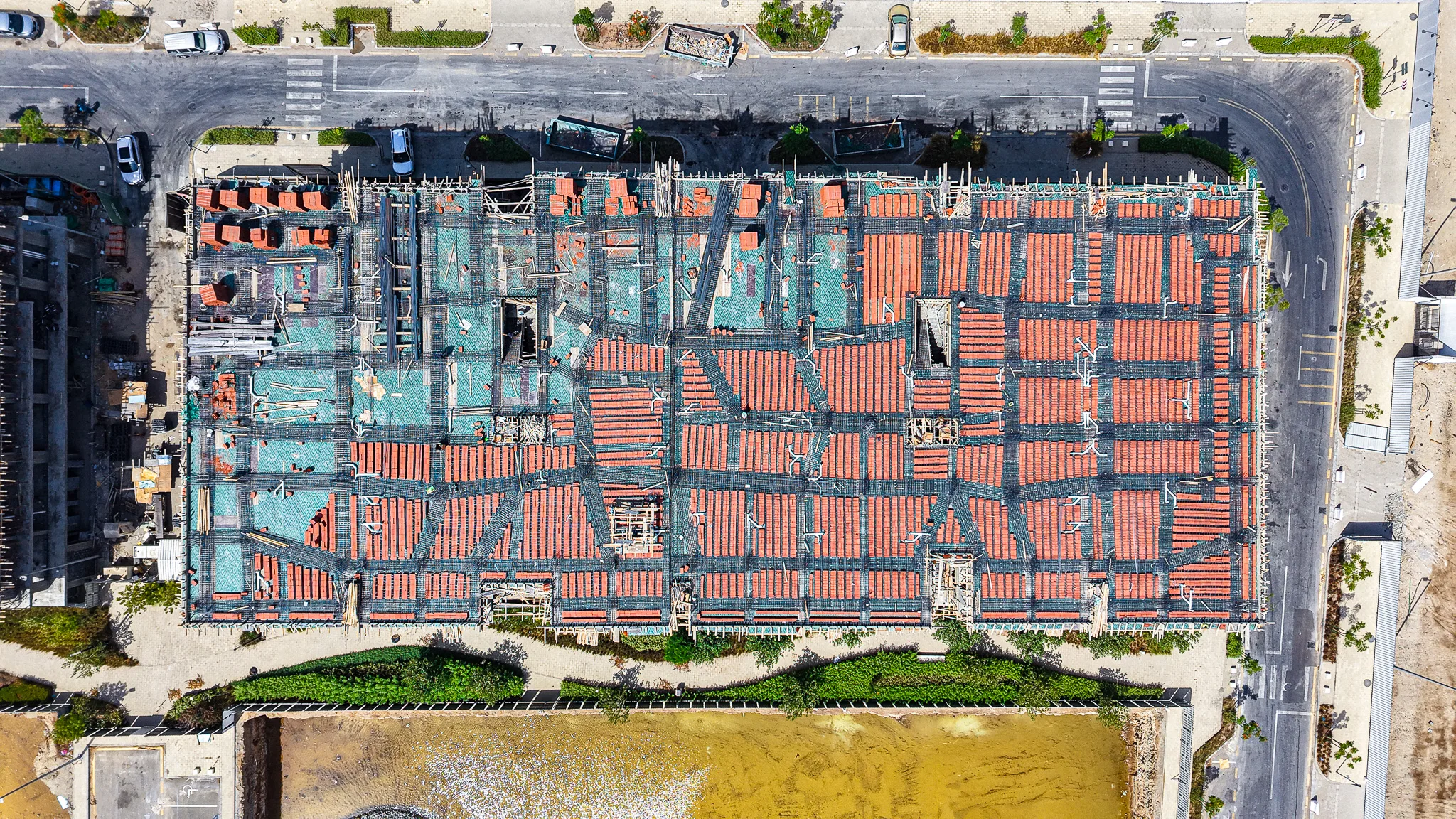

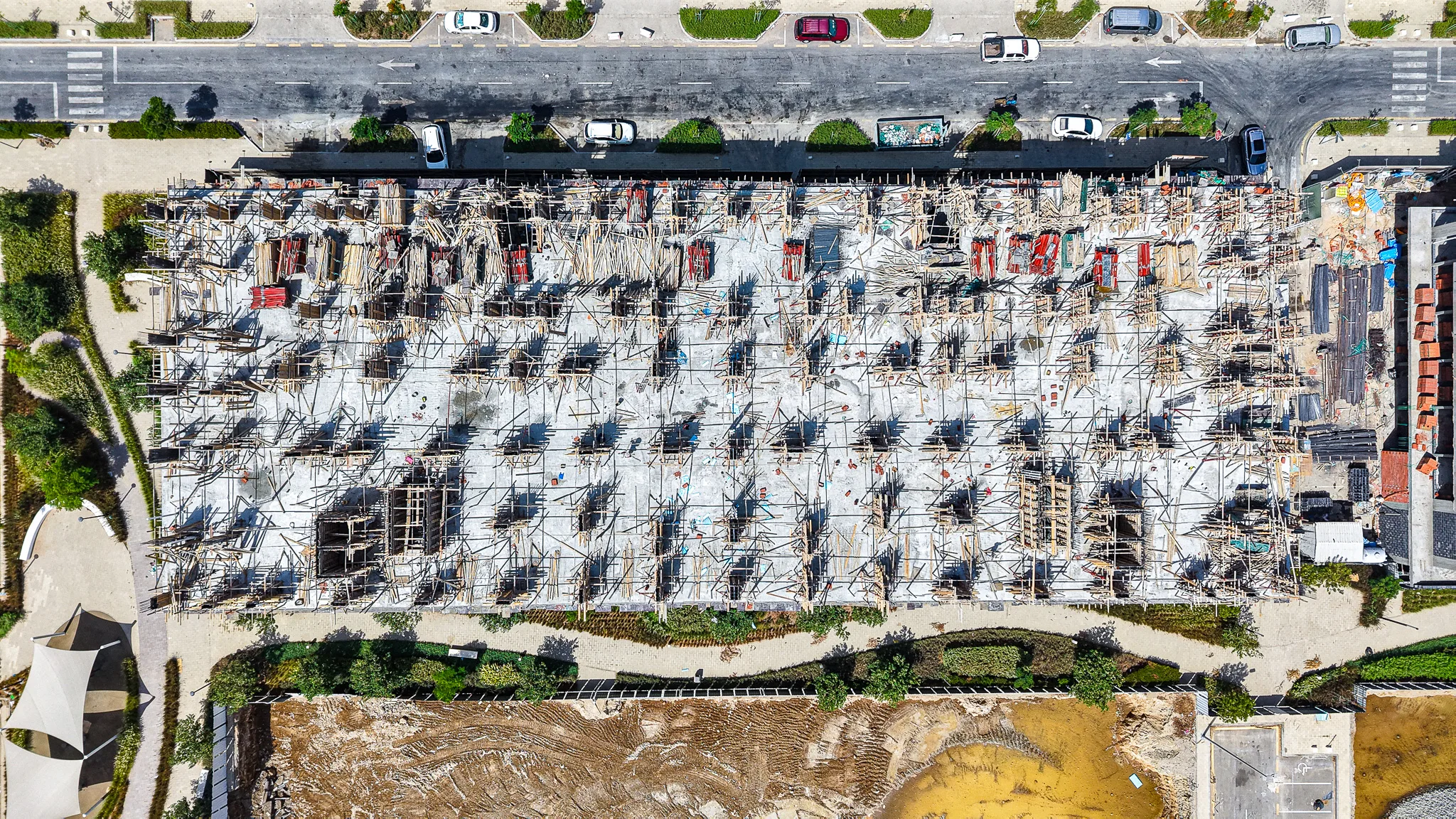

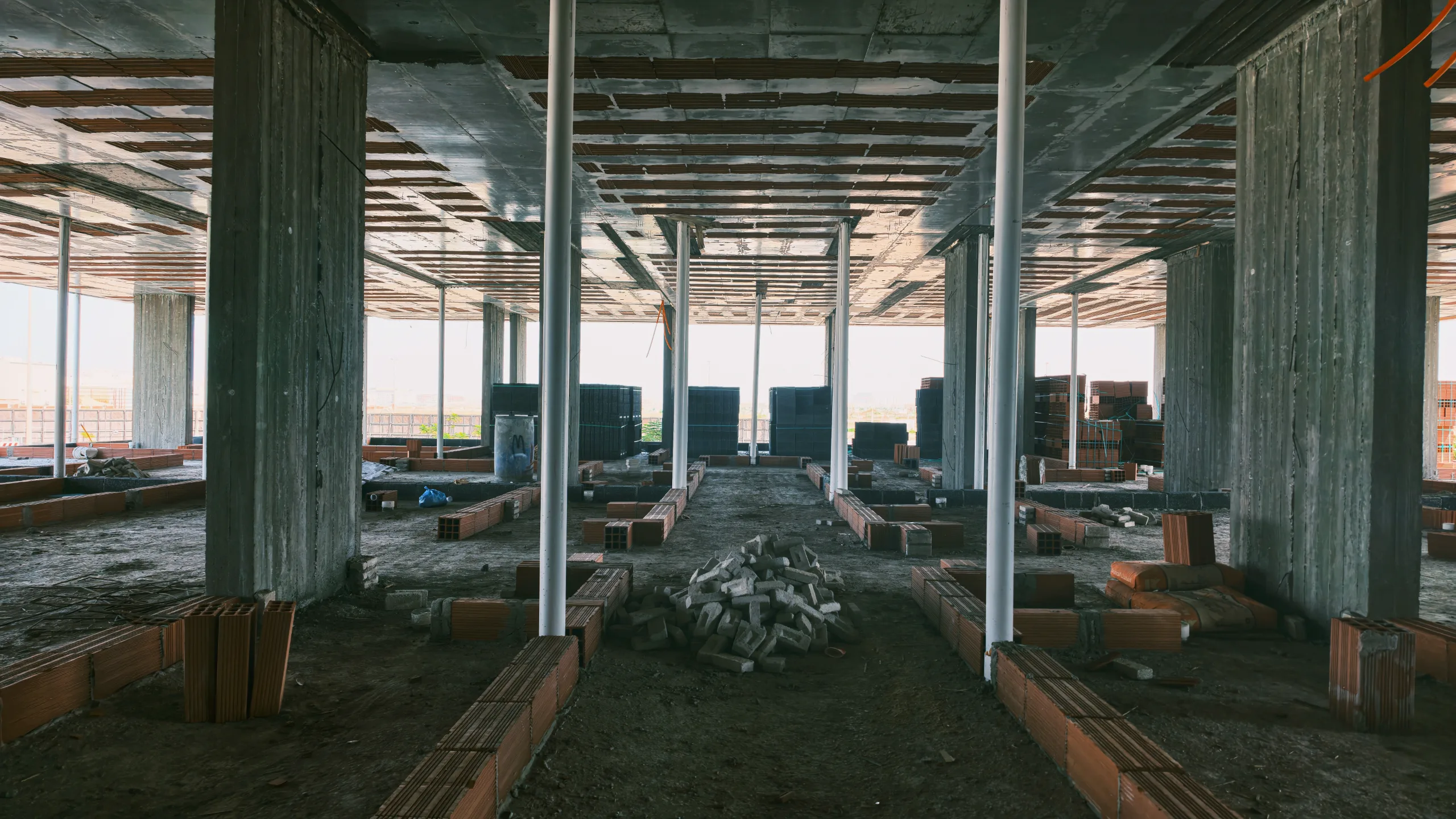

الهيكل الخرساني95%

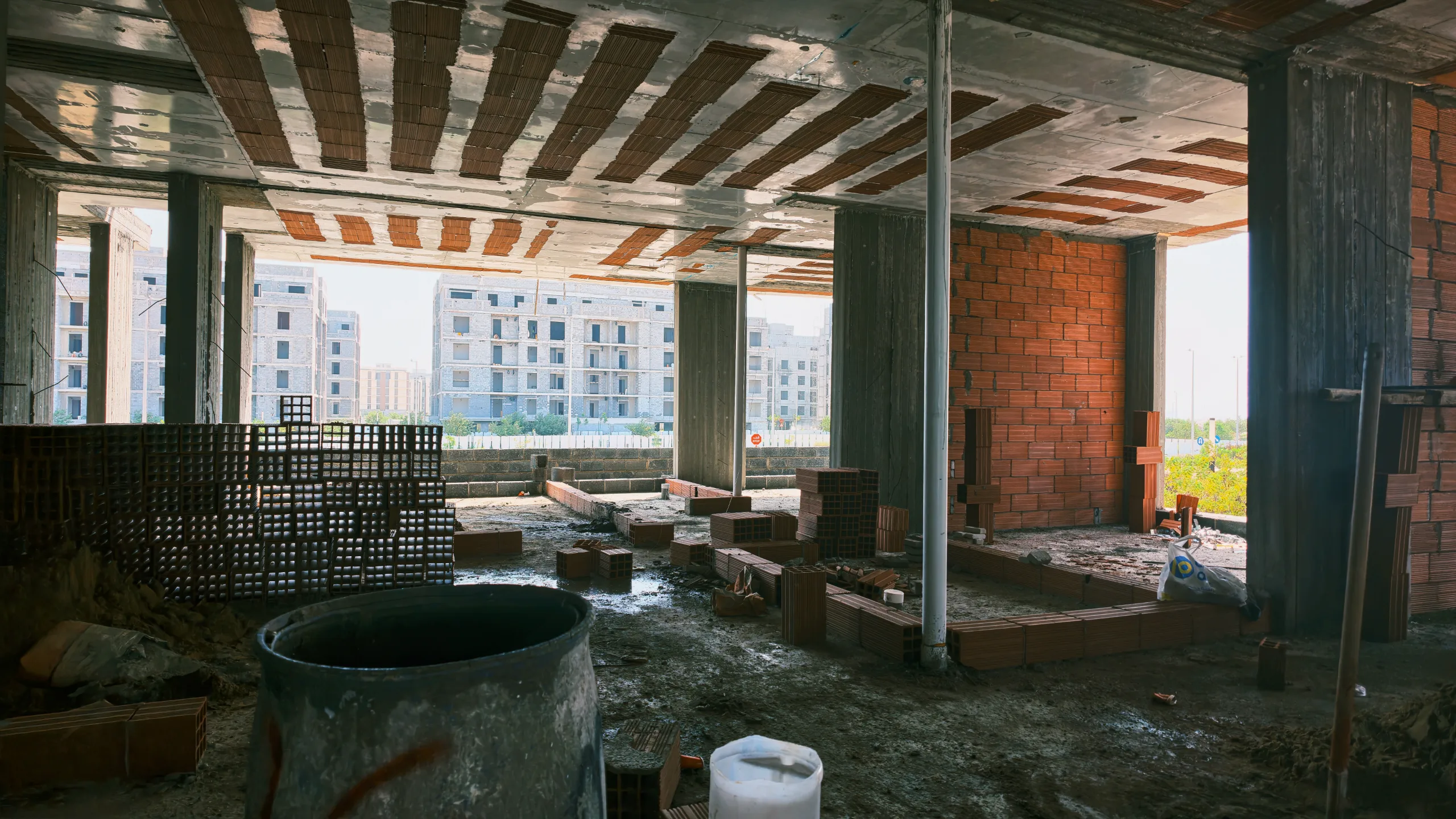

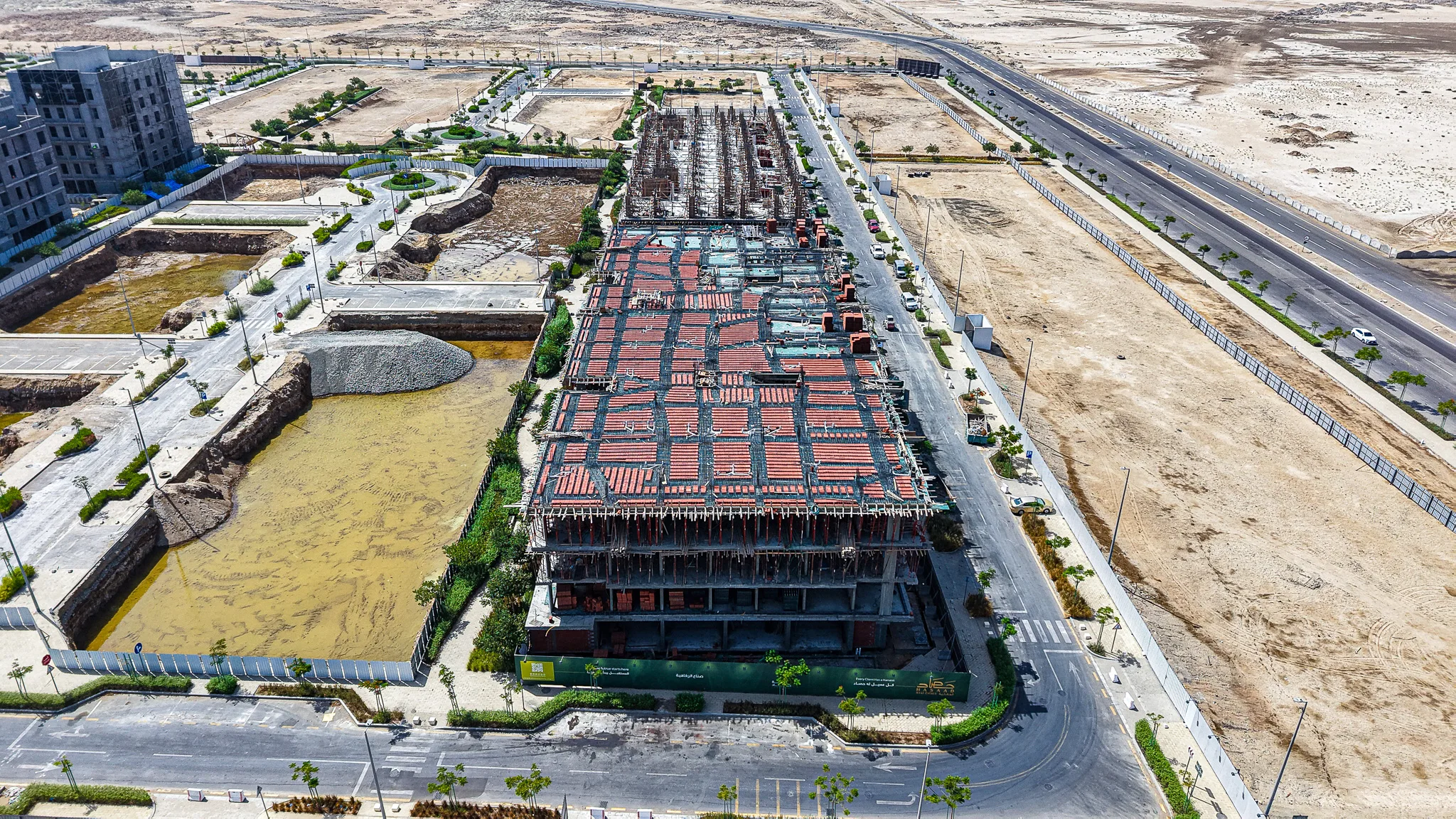

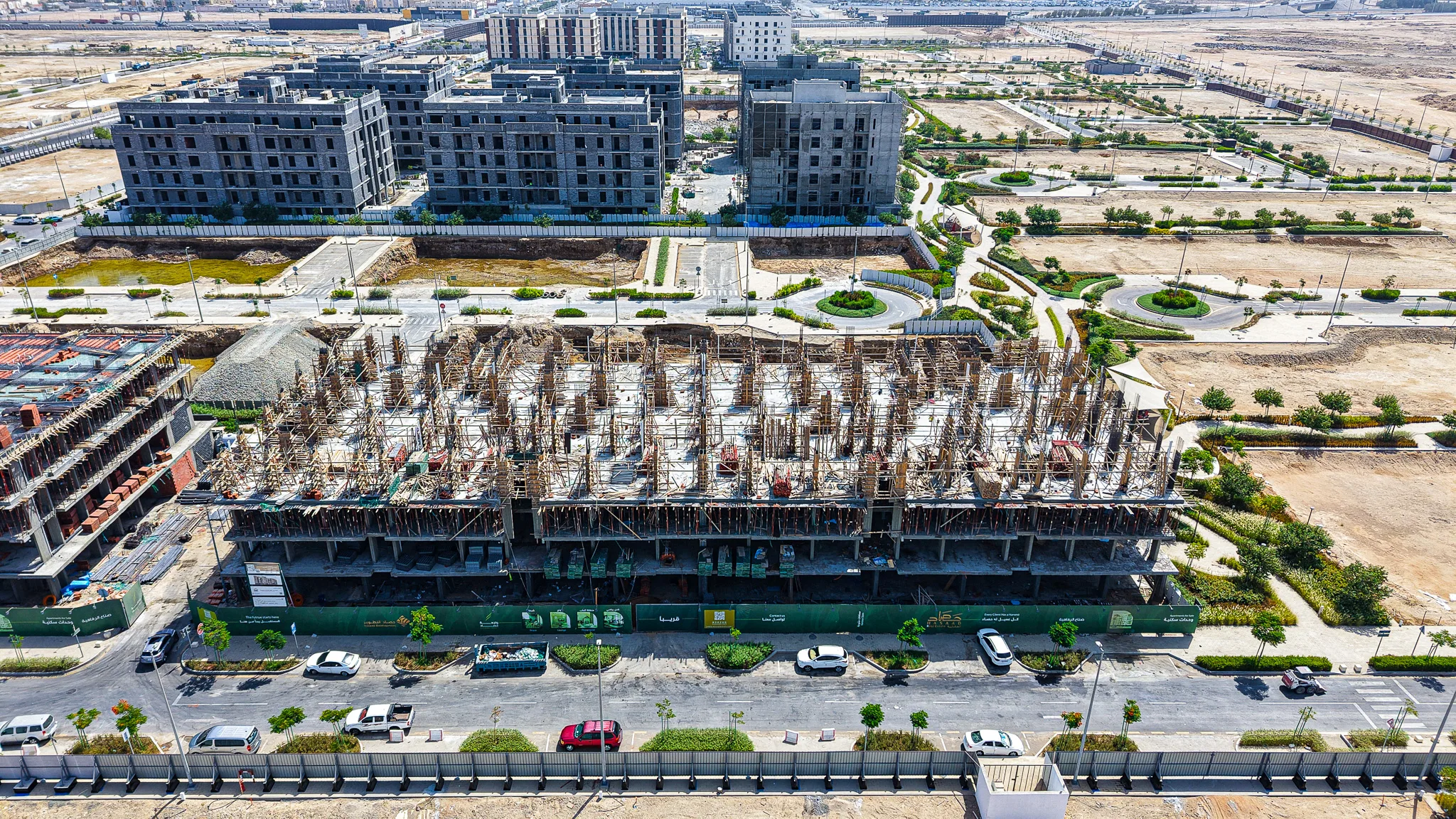

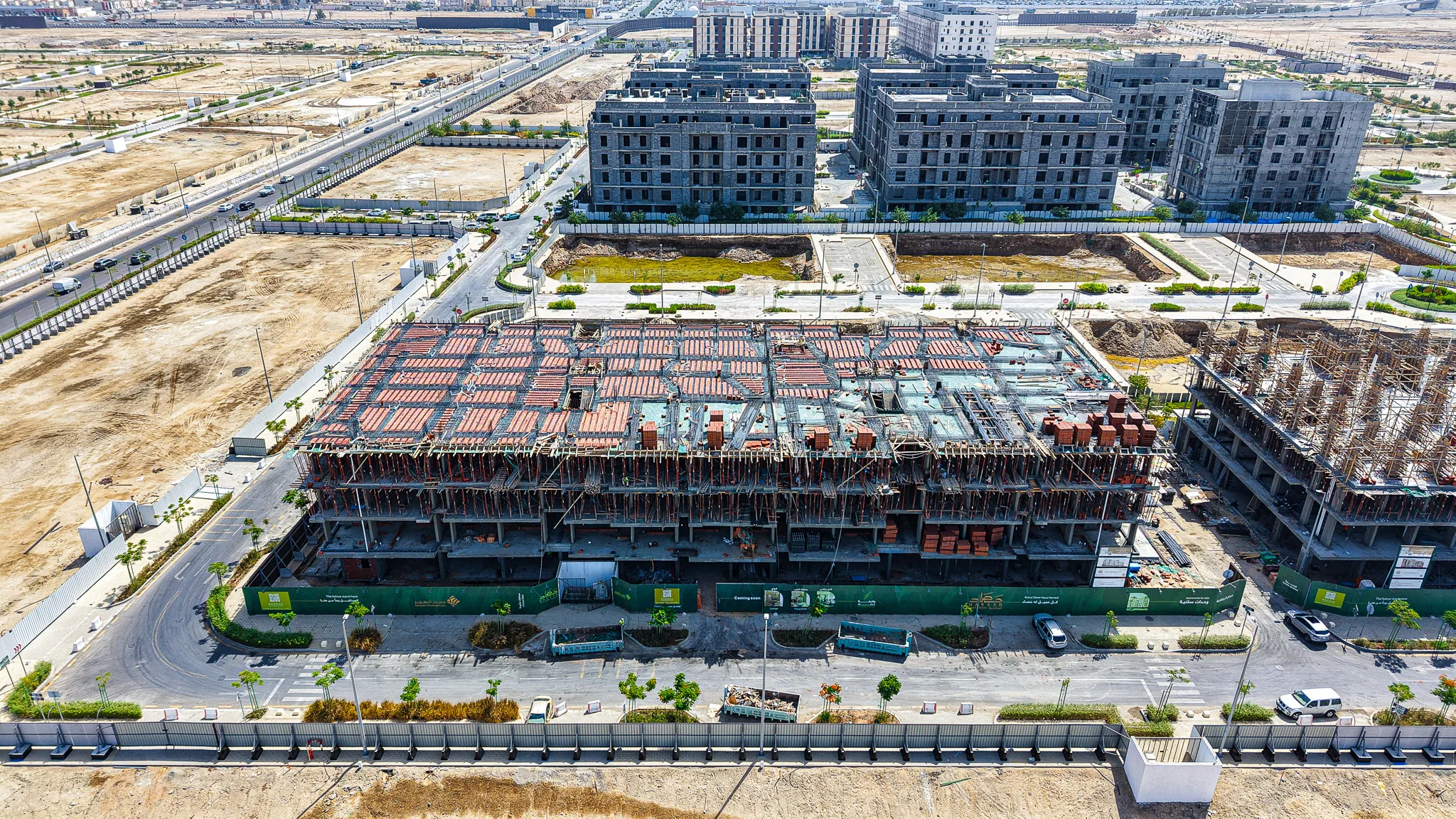

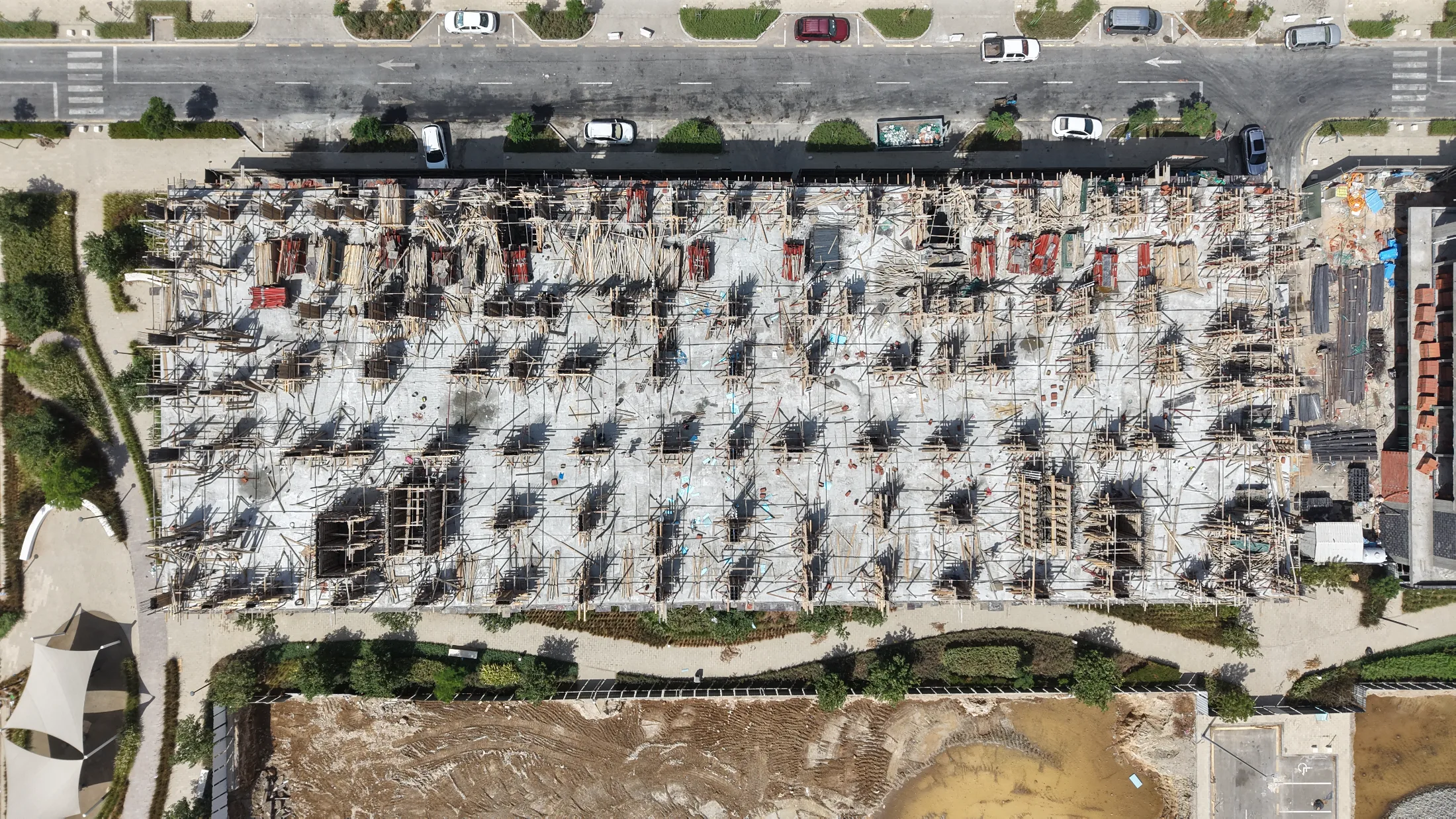

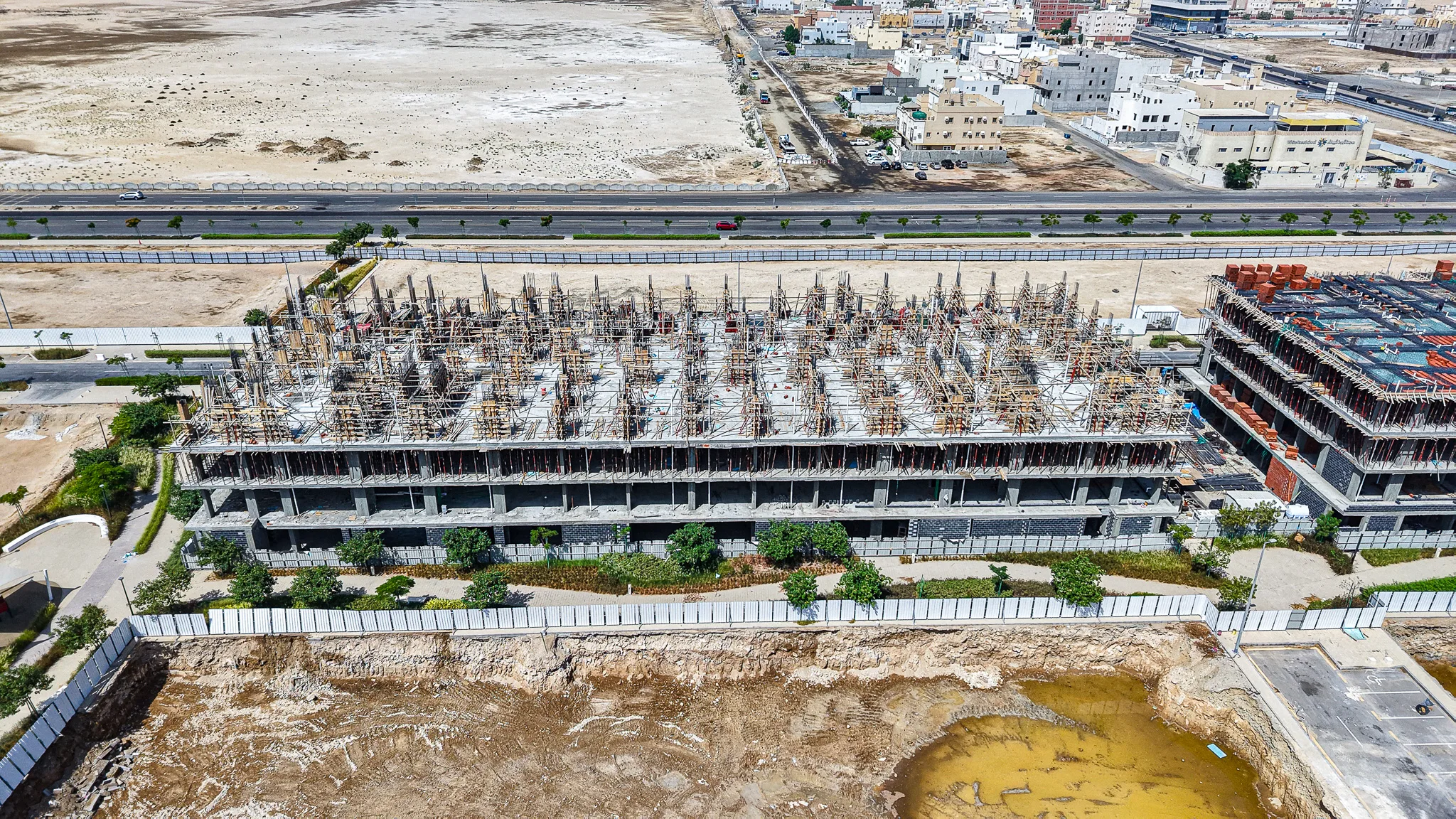

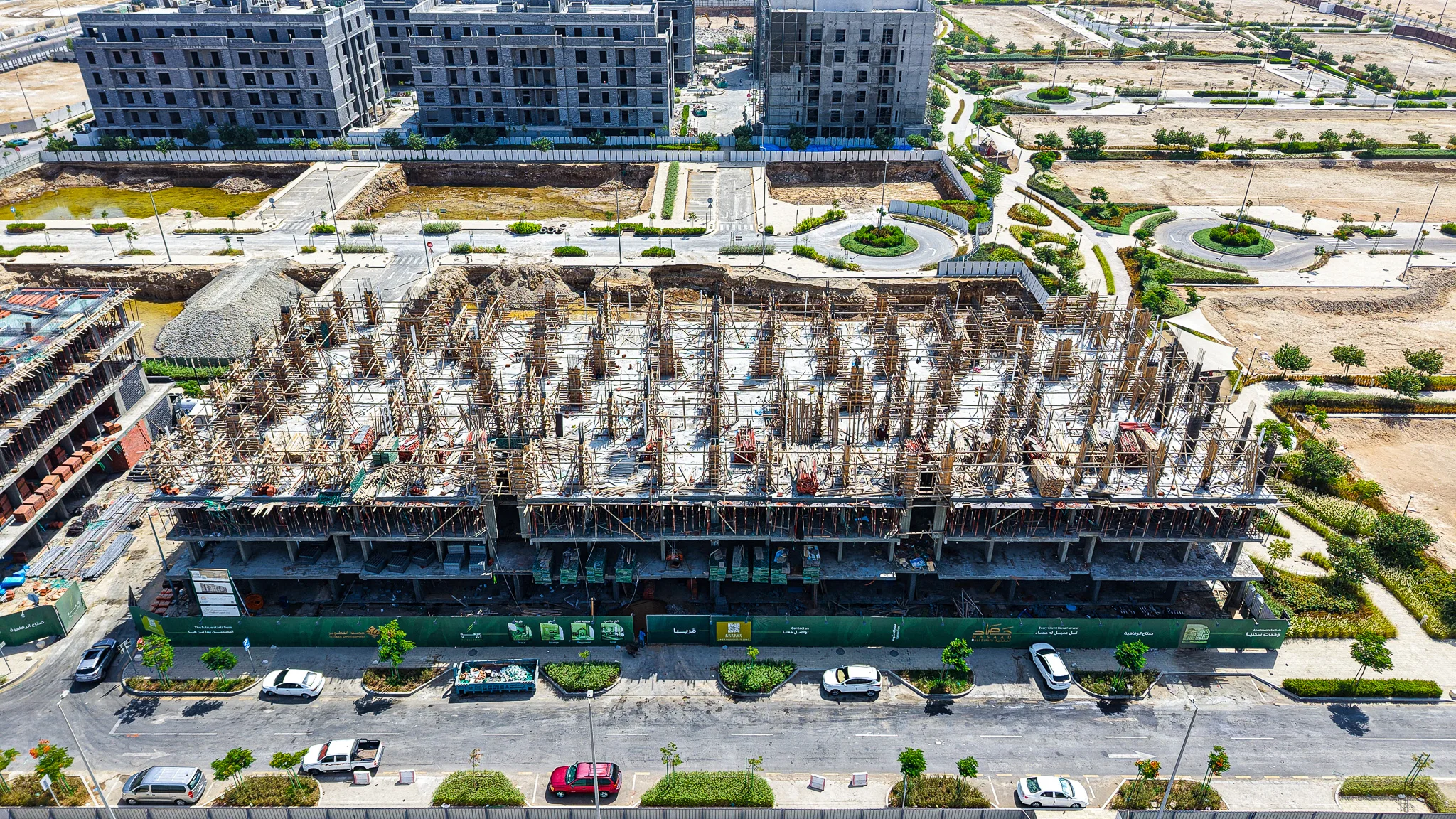

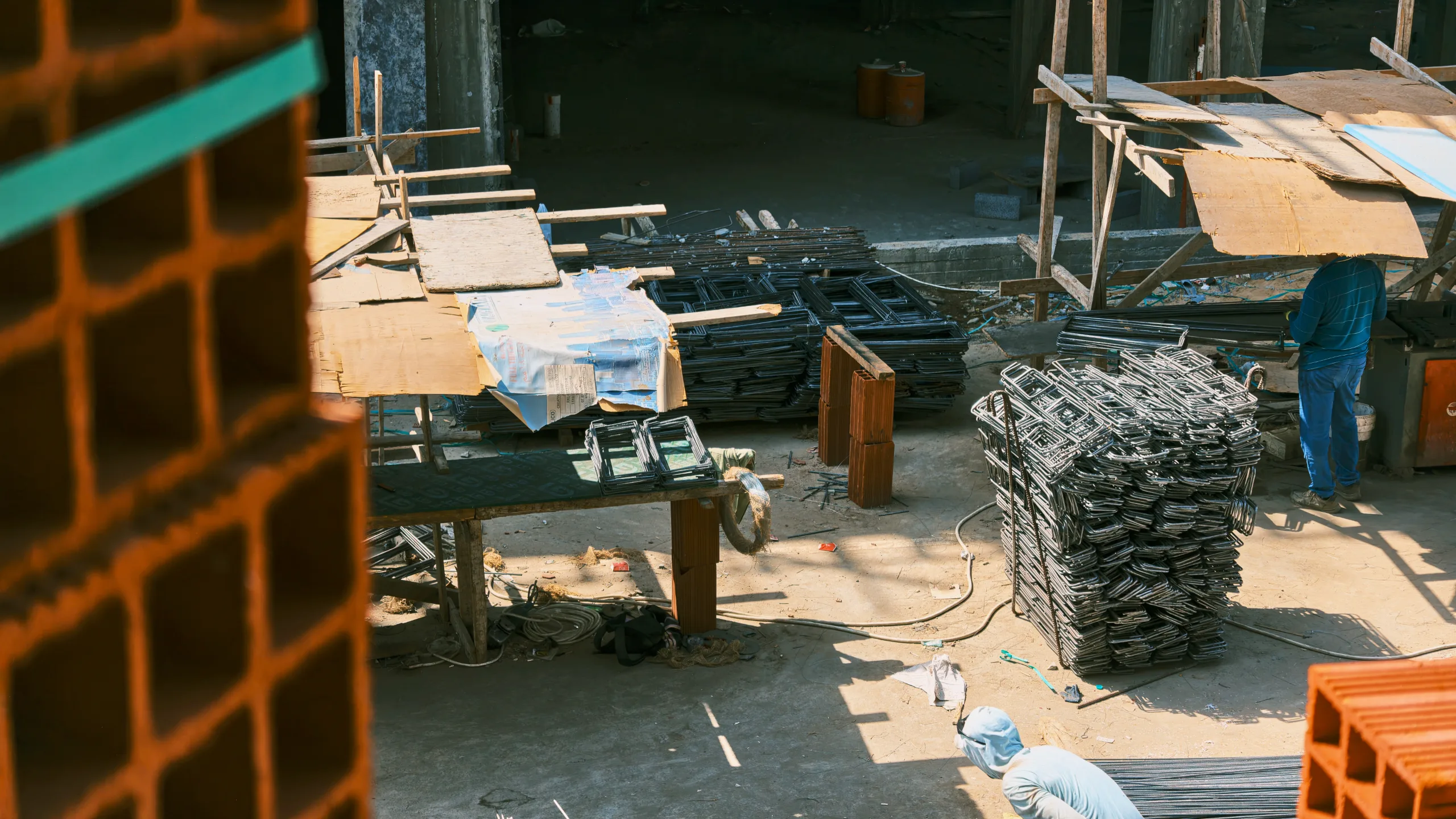

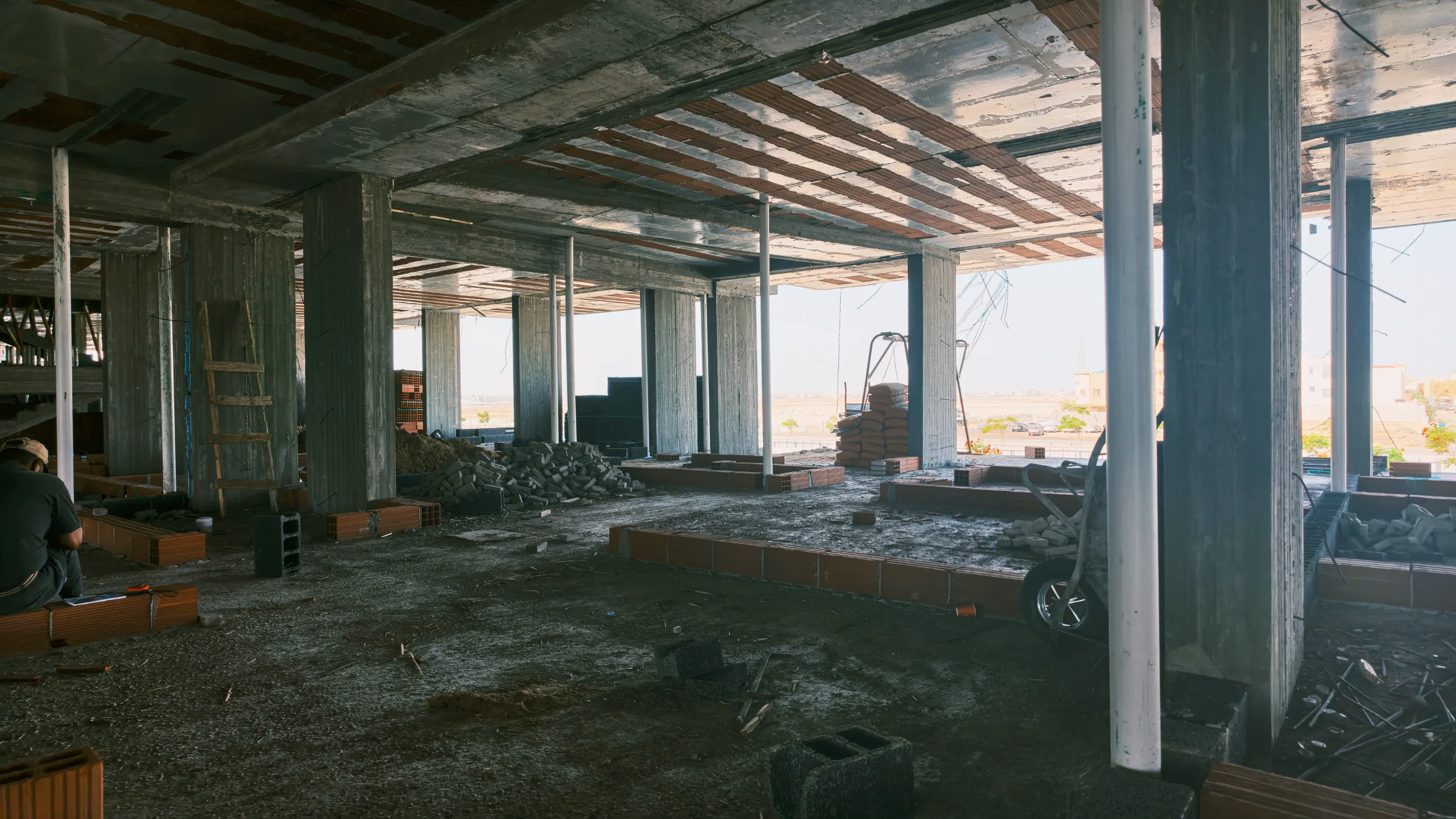

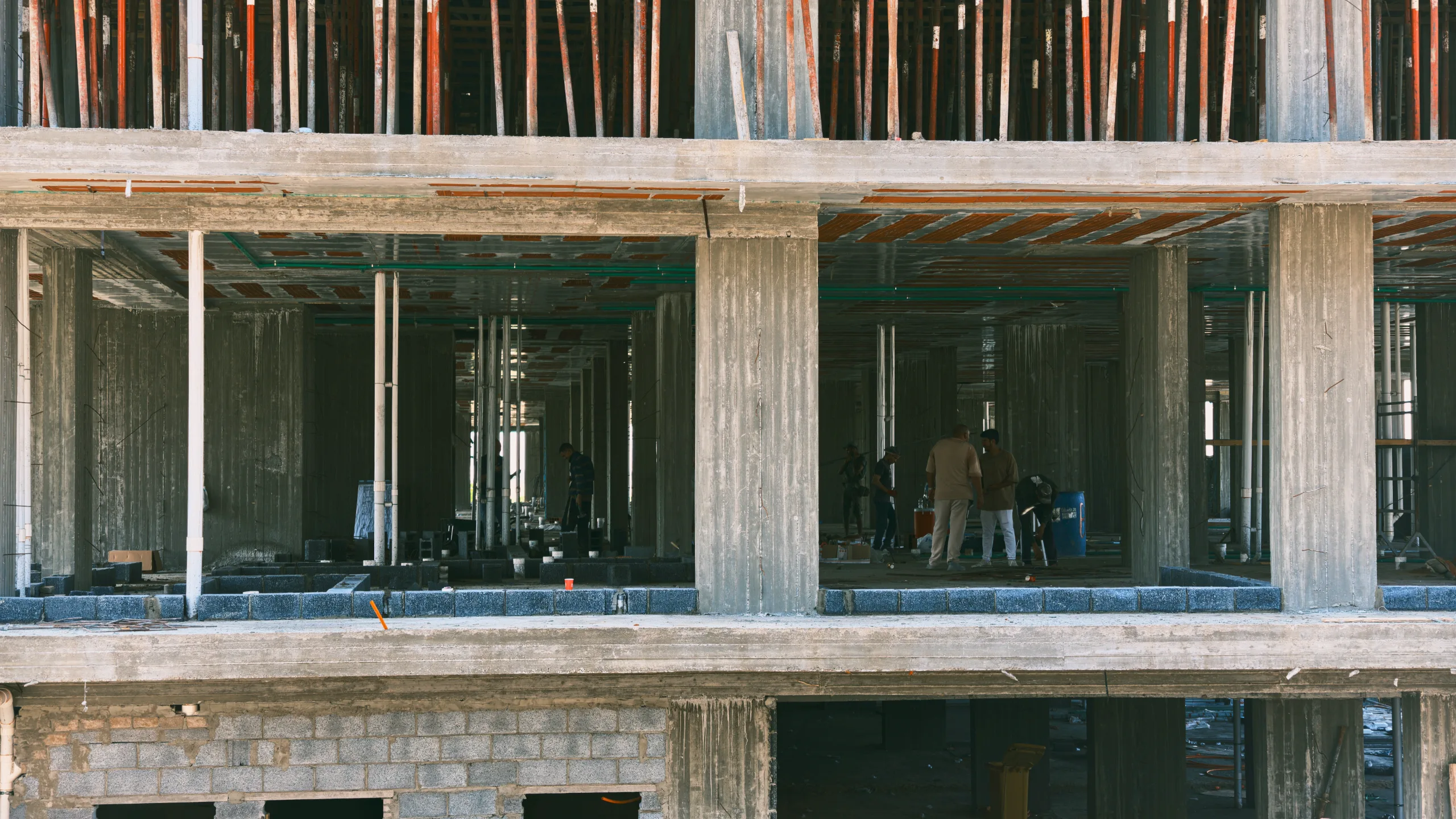

استمرار أعمال النجارة والحدادة لأسقف الأدوار المتكررة، مع ظهور كثافة في تدعيم الشدات الخشبية وتوزيع حديد التسليح تمهيداً للصب.

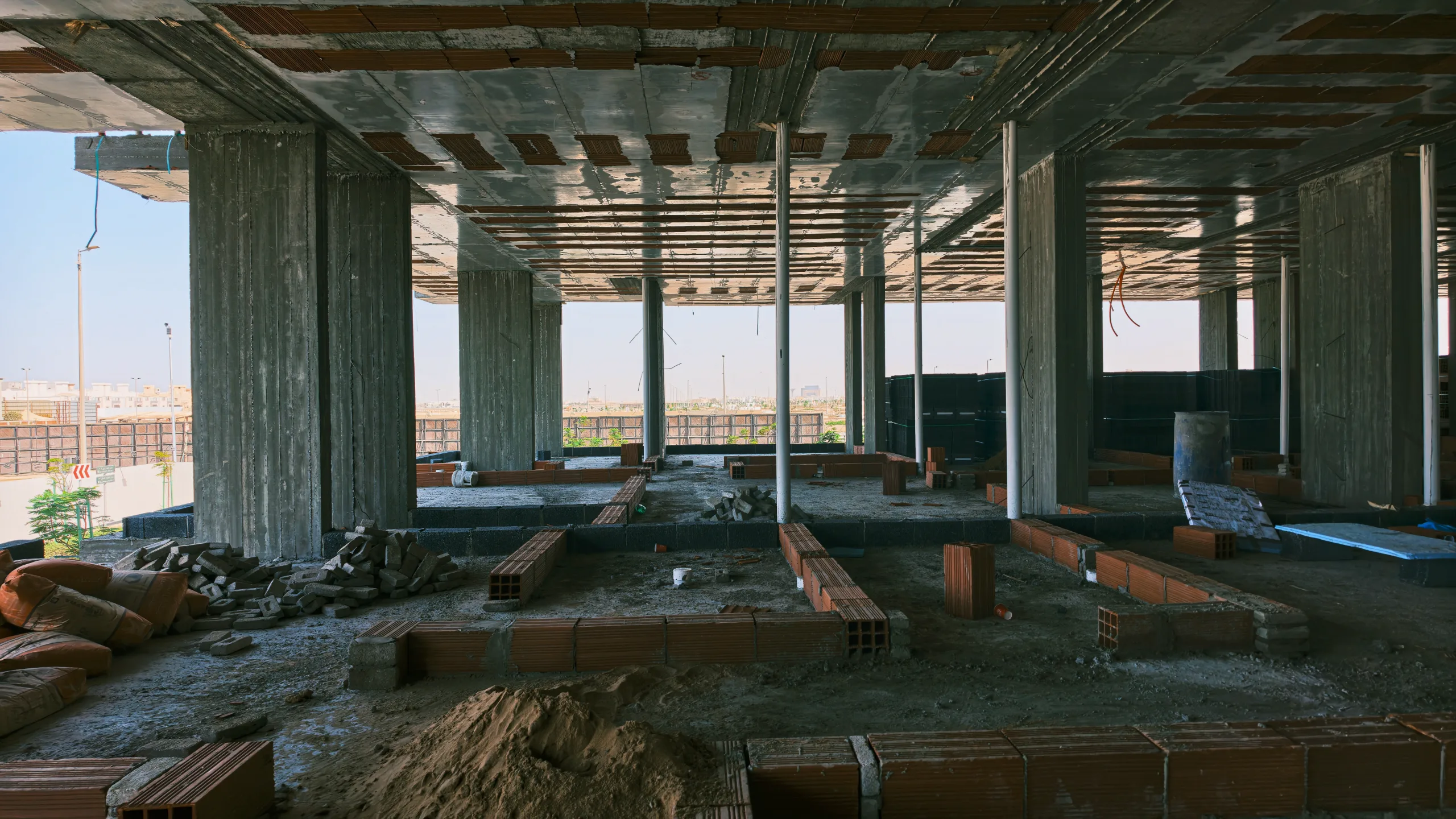

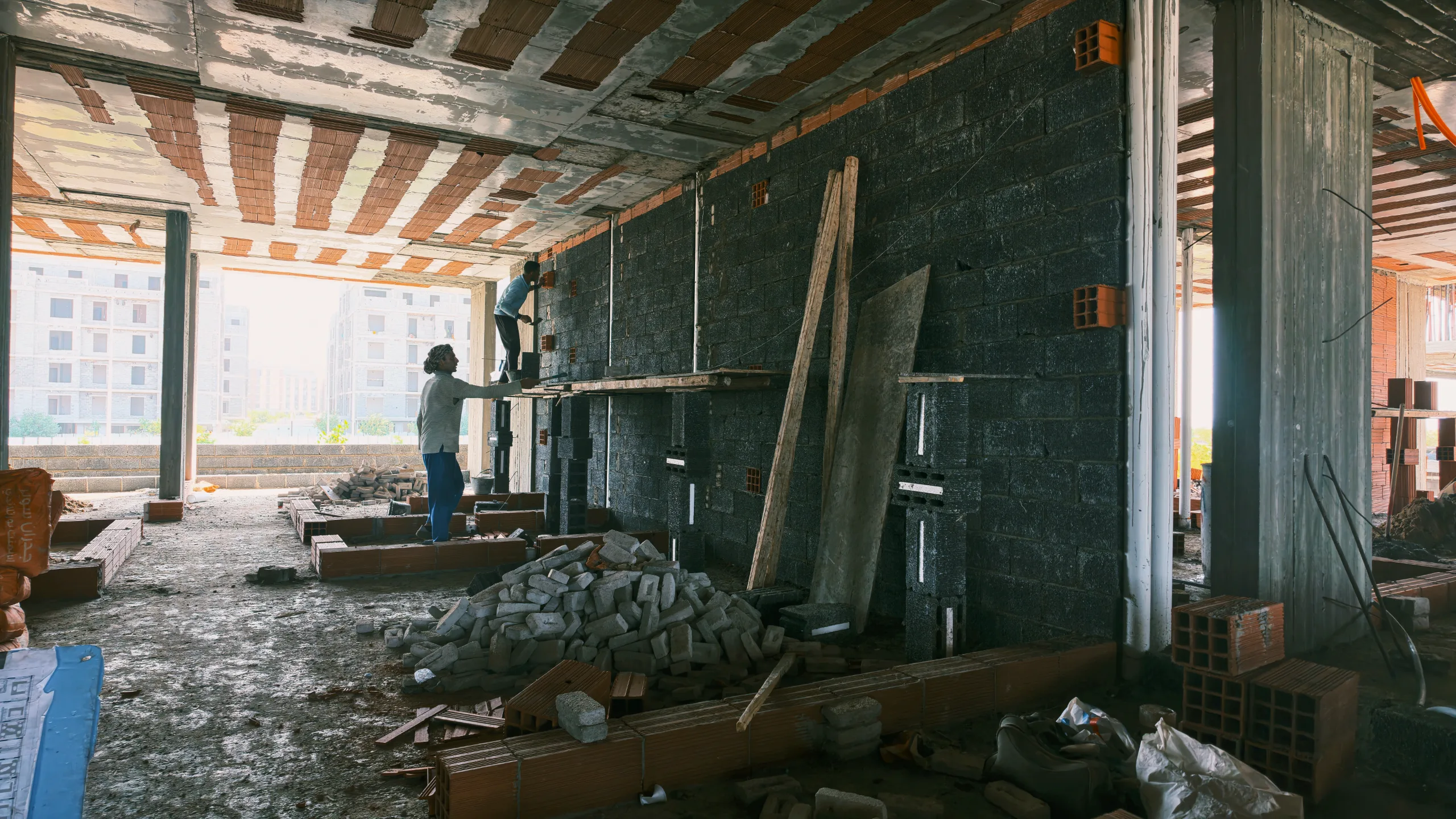

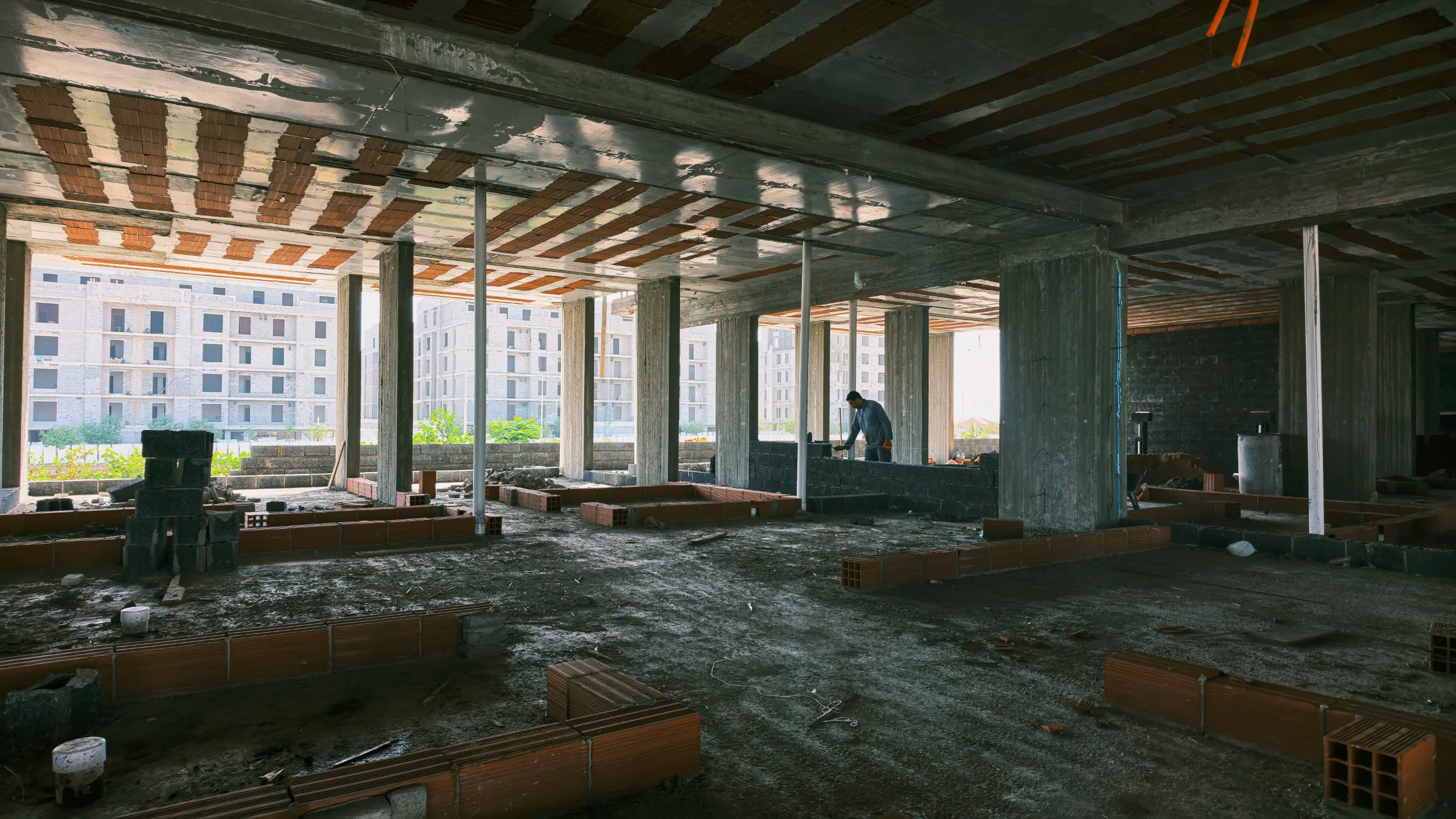

أعمال المباني90%

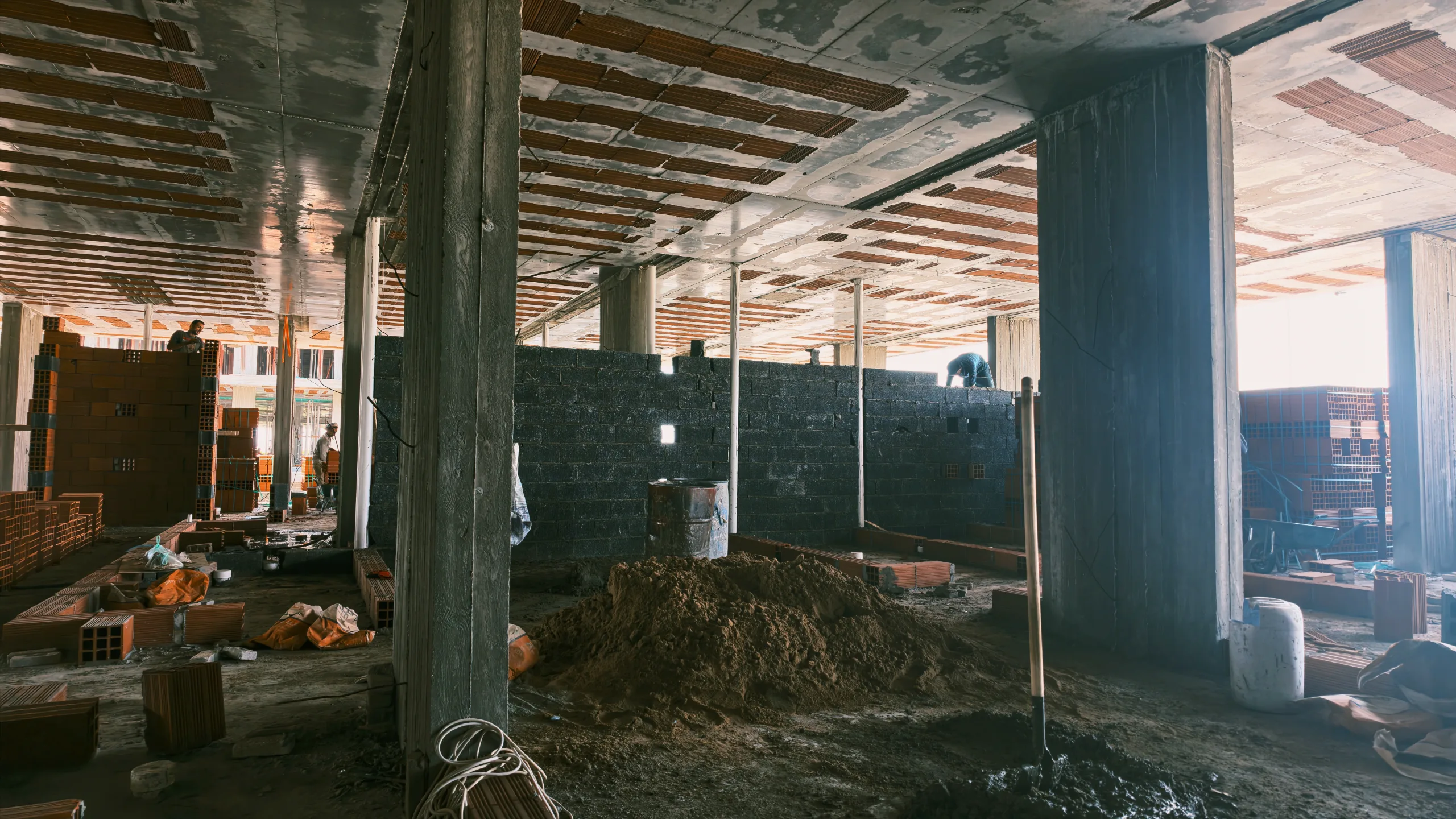

بدء أعمال بناء الجدران باستخدام الطوب الأسود والأسمنتي في الأدوار السفلية لتقسيم الفراغات الداخلية.

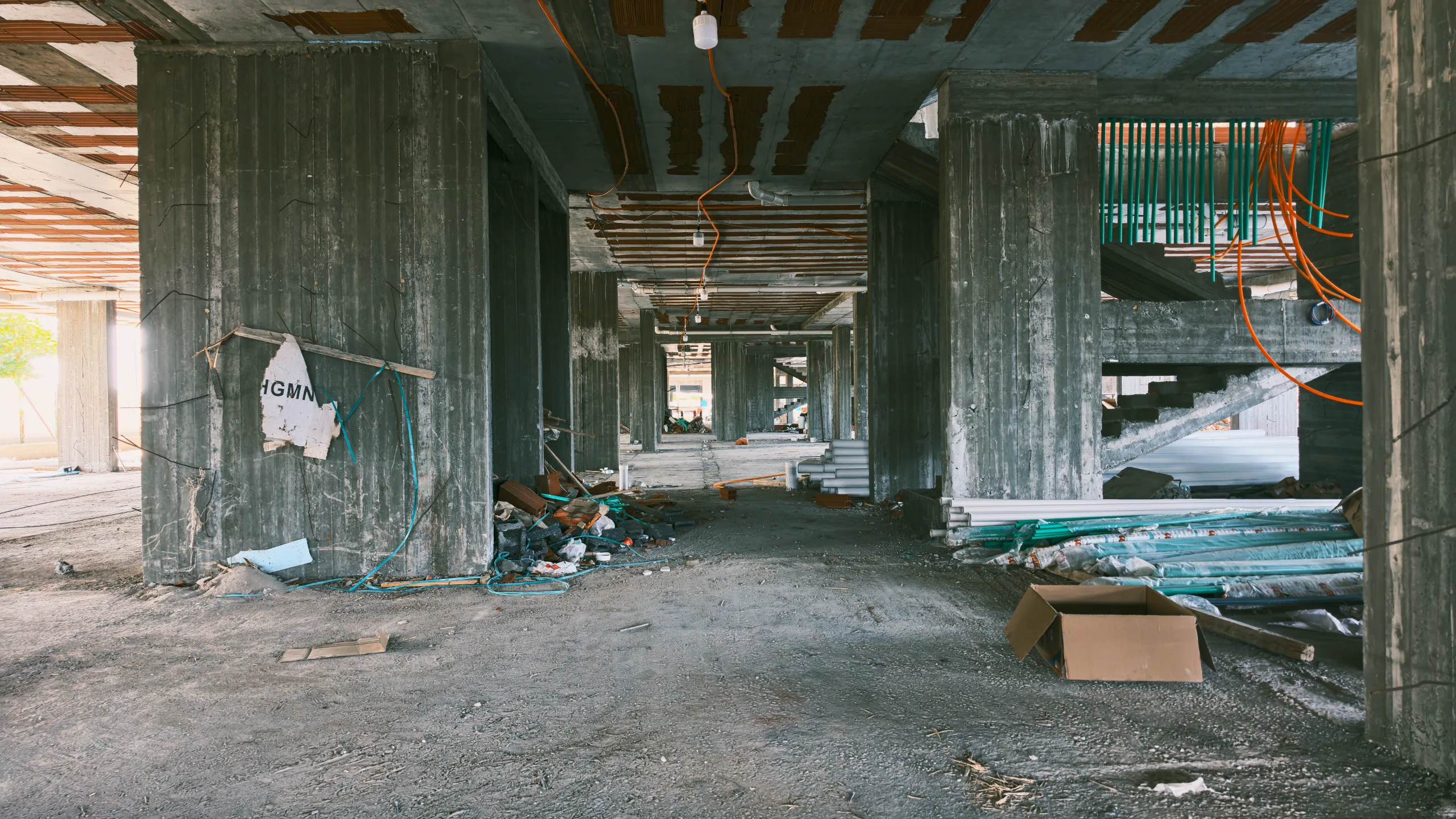

أعمال التشطيبات والالكتروميكانيك85%

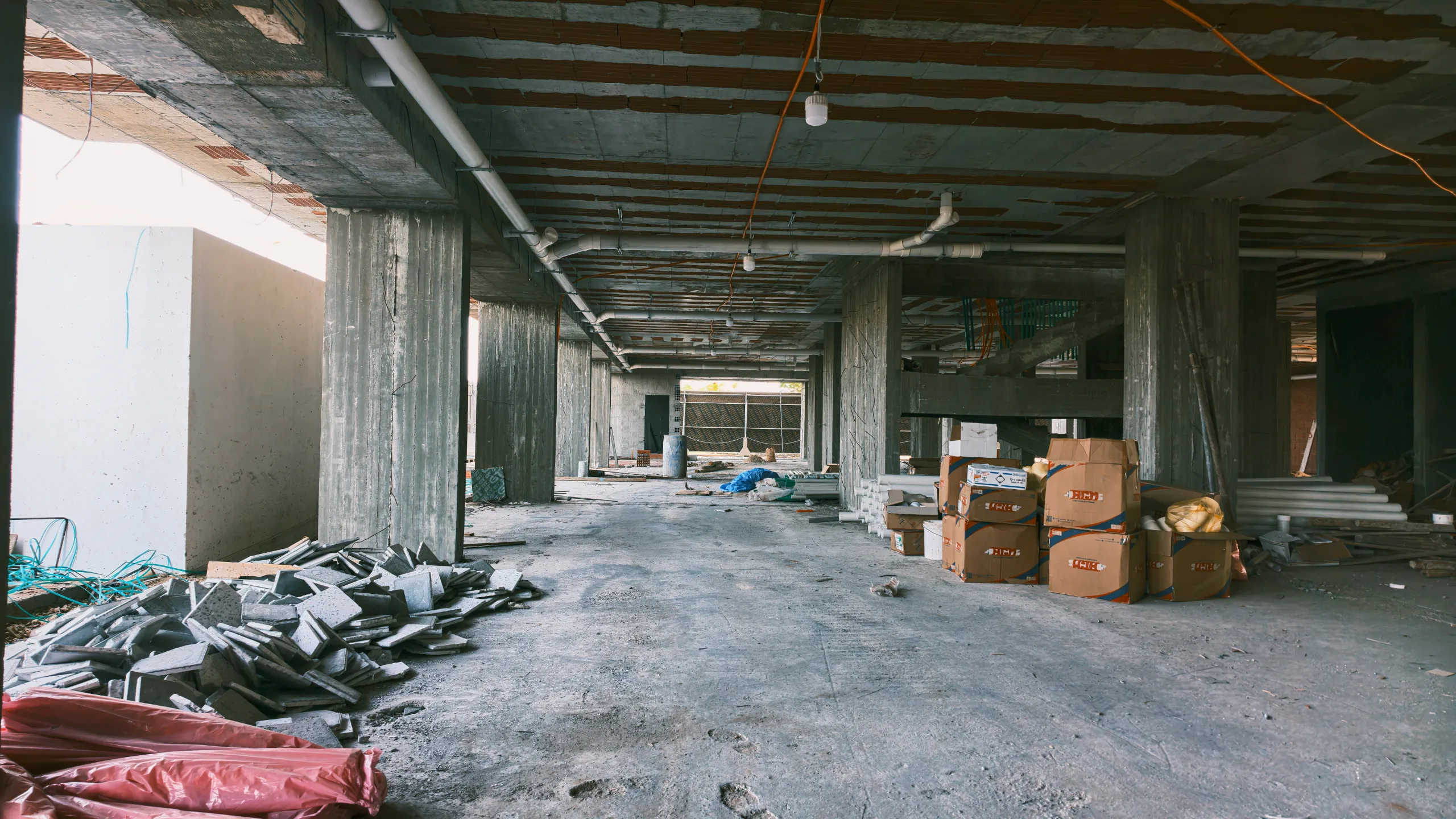

تركيب التمديدات الأولية لمواسير الصرف الصحي (PVC) وتمديدات الكهرباء داخل الأسقف قبل الصب، مع تخزين مواد التشطيب في الموقع.

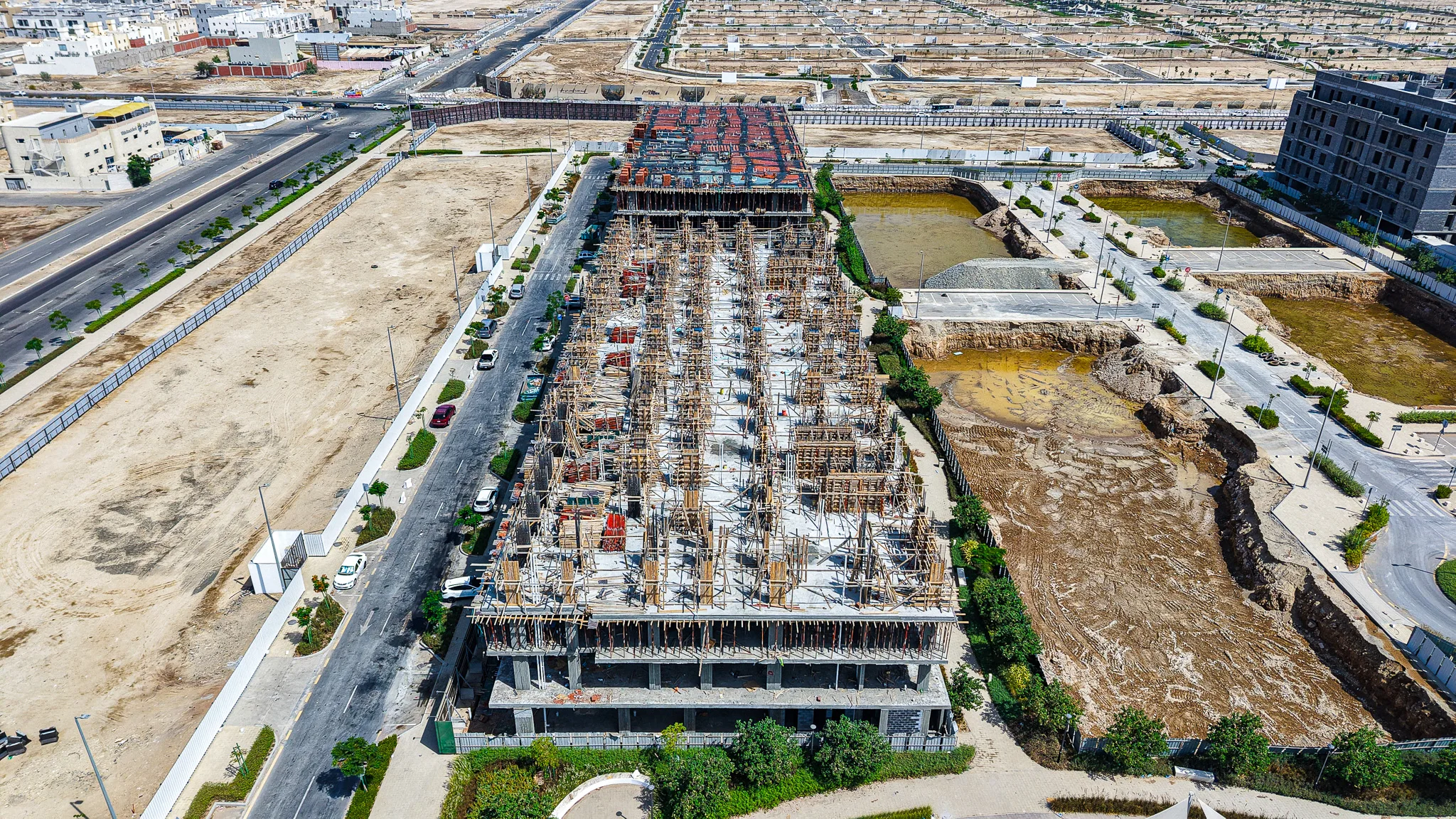

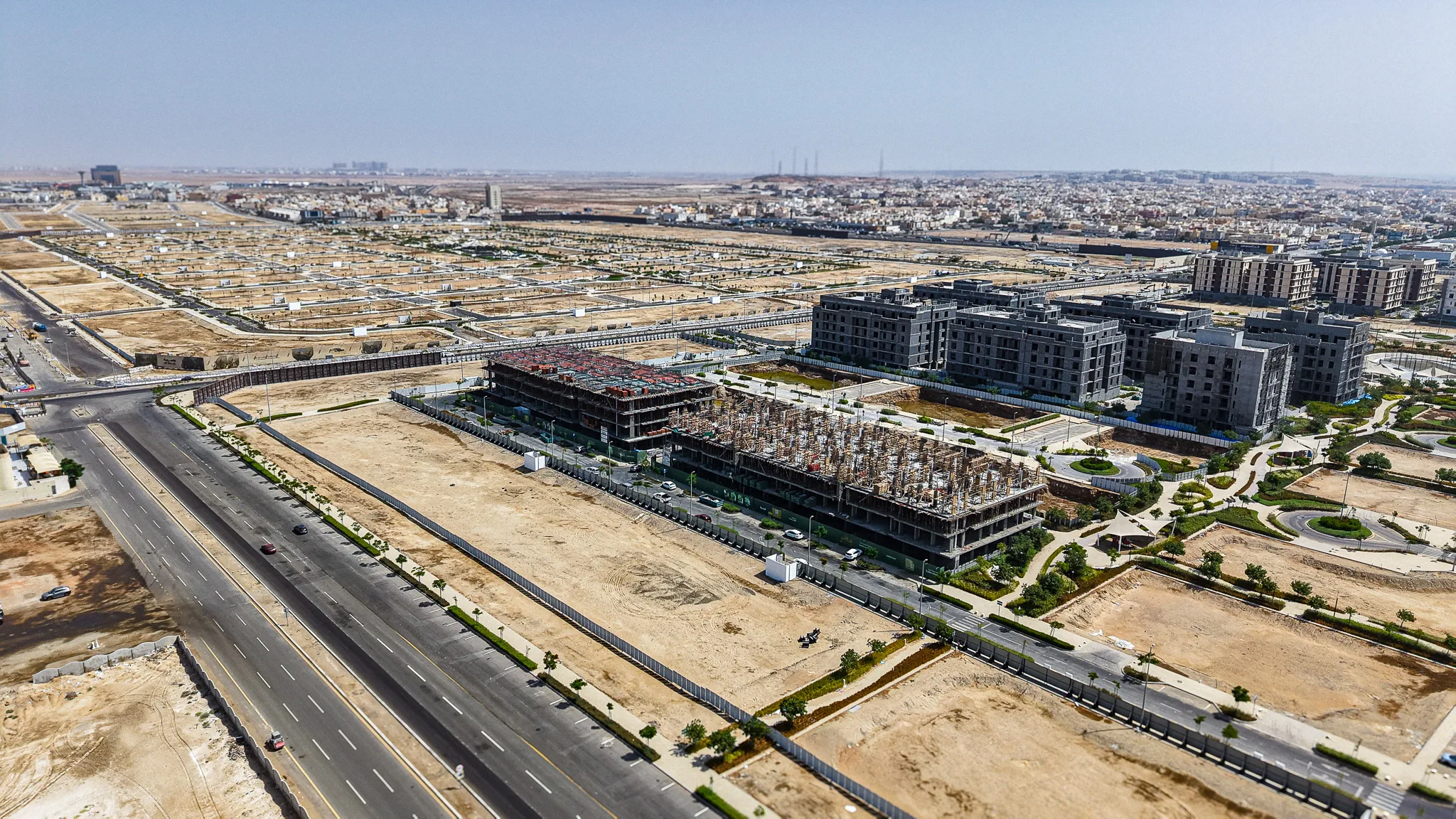

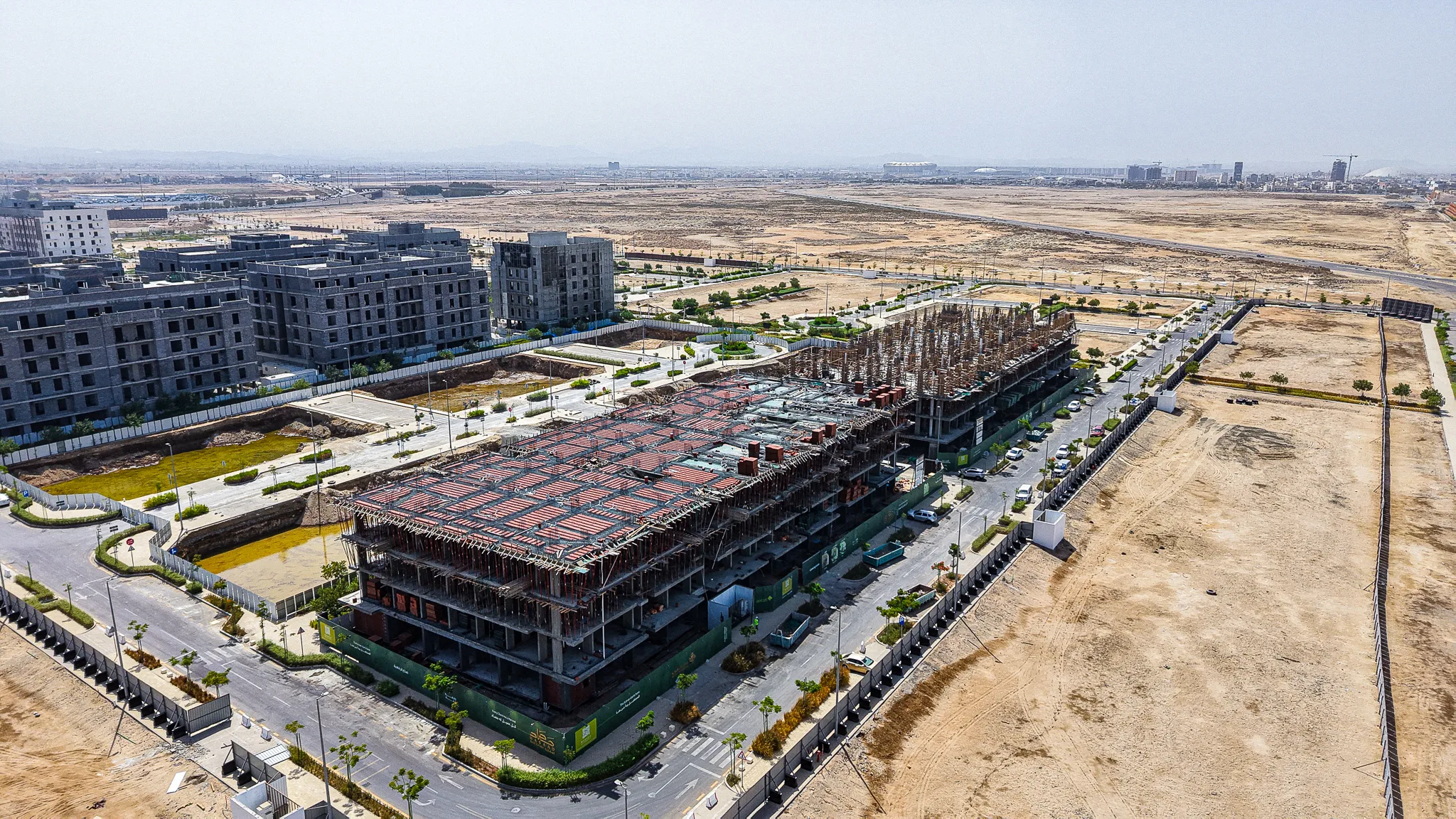

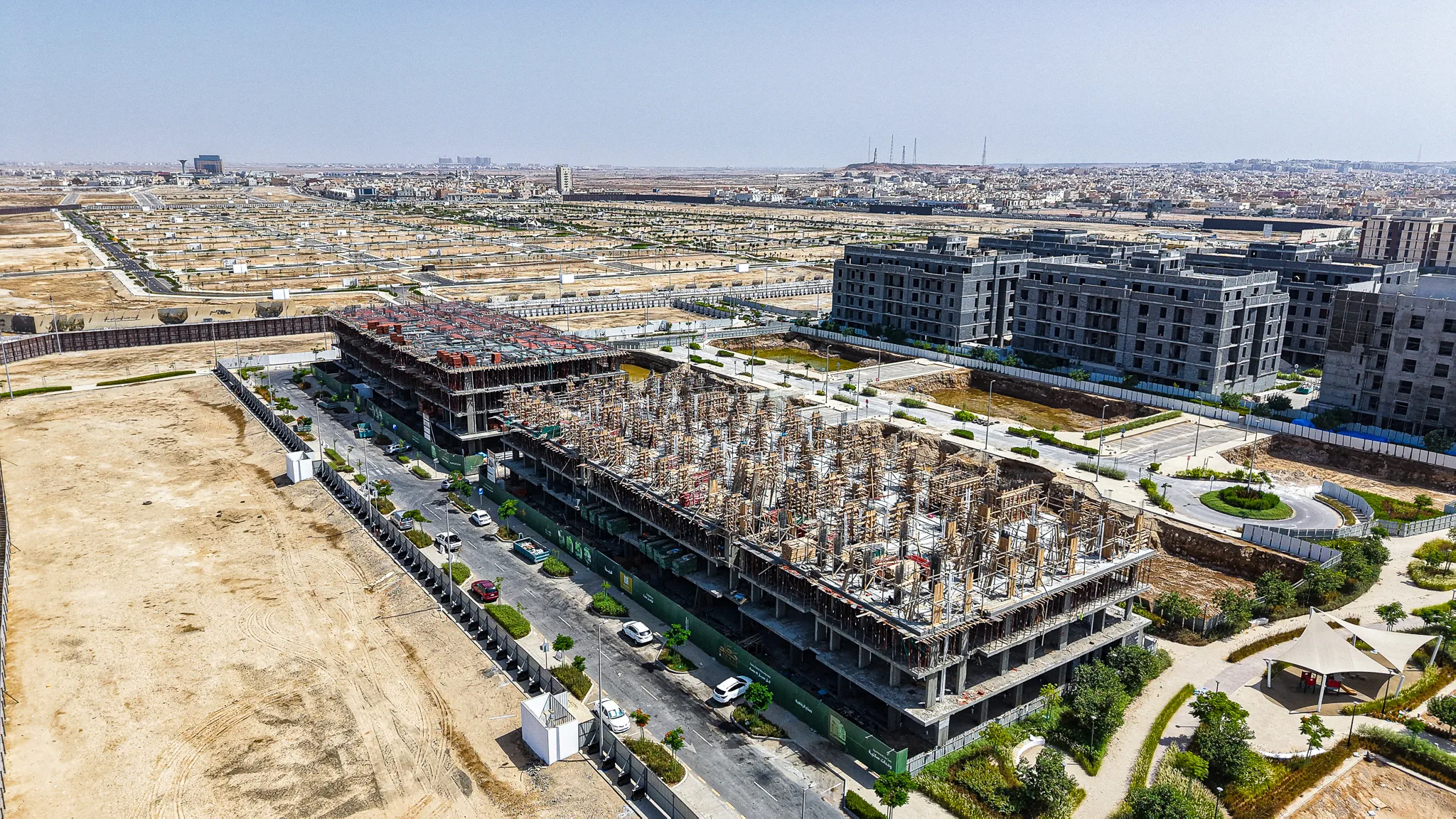

الموقع العام90%

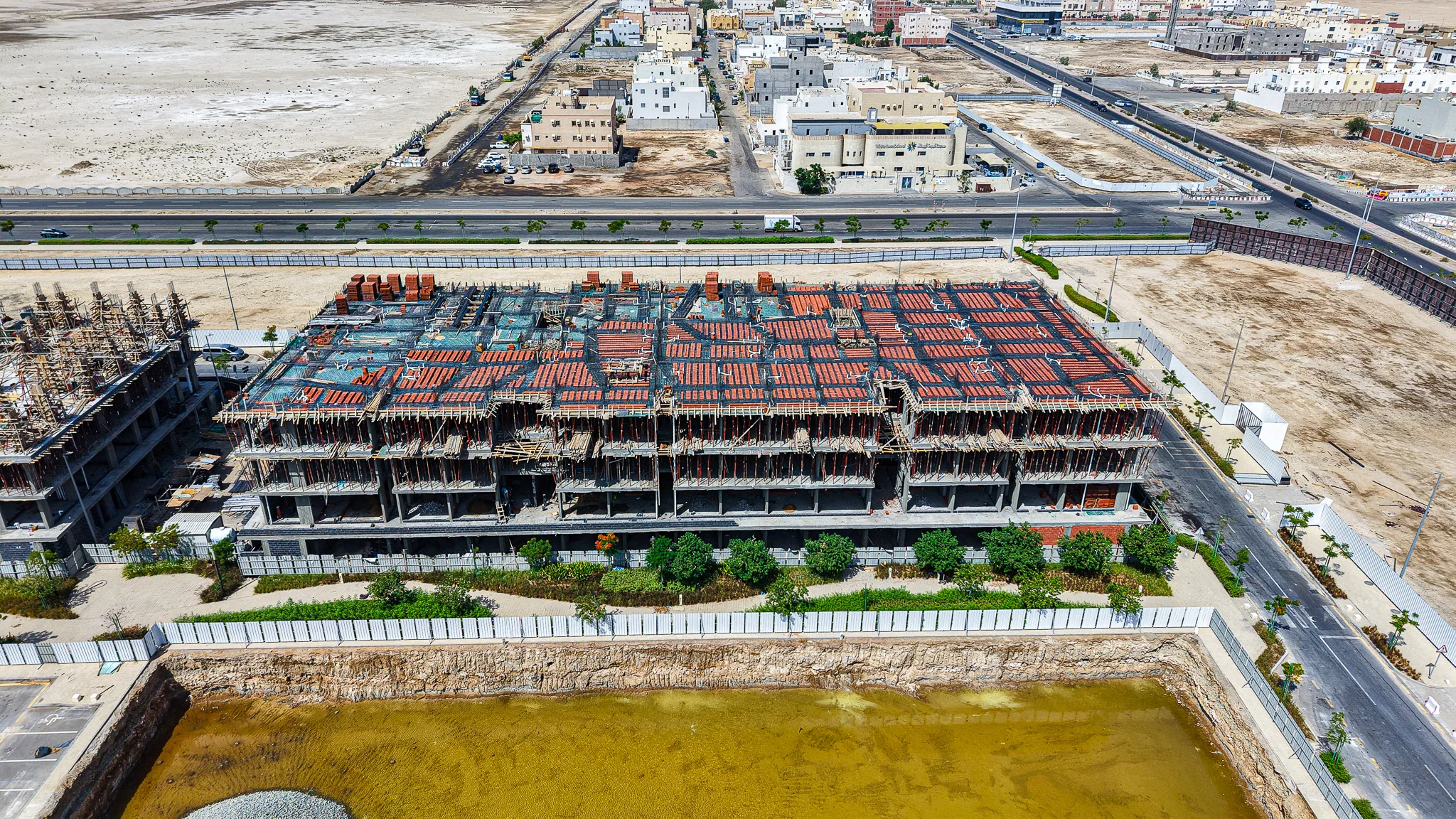

تنظيم منطقة العمل المحيطة بالمبنى مع استمرار وجود الحفريات في المناطق المجاورة وتنسيق حركة المعدات.

قراءة الإنجاز

الزيادة في نسبة الخرسانات (+2%) تظهر بوضوح في انتقال العمل لأسقف الأدوار العليا، بينما تعكس قفزة التشطيبات (+5%) البدء الفعلي في أعمال المباني والتمديدات الصحية والكهربائية الظاهرة في الصور الداخلية.

مقارنة بالزيارة السابقة

بالمقارنة مع صور الزيارة السابقة، نلاحظ اكتمال صب مساحات واسعة من الأسقف التي كانت تحت التجهيز، وبدء ظهور الجدران الداخلية التي لم تكن موجودة في الزيارة الماضية.

المراحل القادمة المتوقعة

صب الأسقف الجاري تجهيزها، الاستمرار في أعمال المباني للأدوار المتكررة، وتكثيف أعمال التمديدات الكهروميكانيكية.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
1/4 مكتملمتوسط ▲ +2%
خرسانات▲ +2%
0%
تشطيب▲ +5%
0%
الكترو ميكانيك
0%
الأساسات
0%

تصوير درون

تصور أرضي

360

ثلاثي الأبعاد

مشاركةتواصل عبر واتساب
