حصاد فرونت
٦ يونيو ٢٠٢٦

واجهة جدة

29%الإنجاز الكلي▲ +3% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

تم تحقيق تقدم ملحوظ في الأعمال الإنشائية لمشروع شقق واجهة حصاد، حيث اكتملت مرحلة الأساسات بنسبة 100%، وانتقل العمل بشكل مكثف إلى مرحلة الهيكل الخرساني فوق الأرض، وتحديداً في أعمال تسليح ونجارة الأسقف.
التغيّرات المرصودة

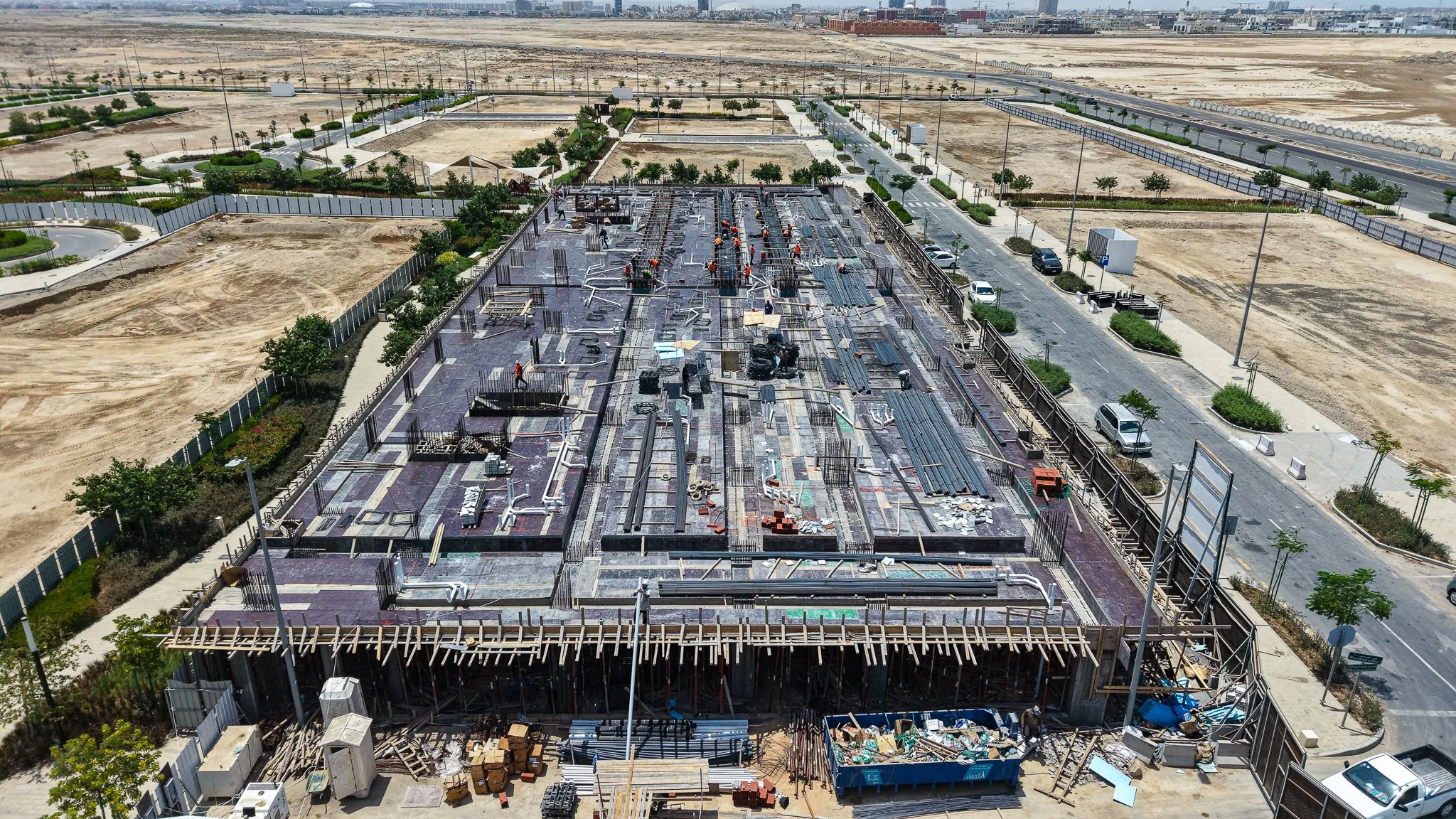

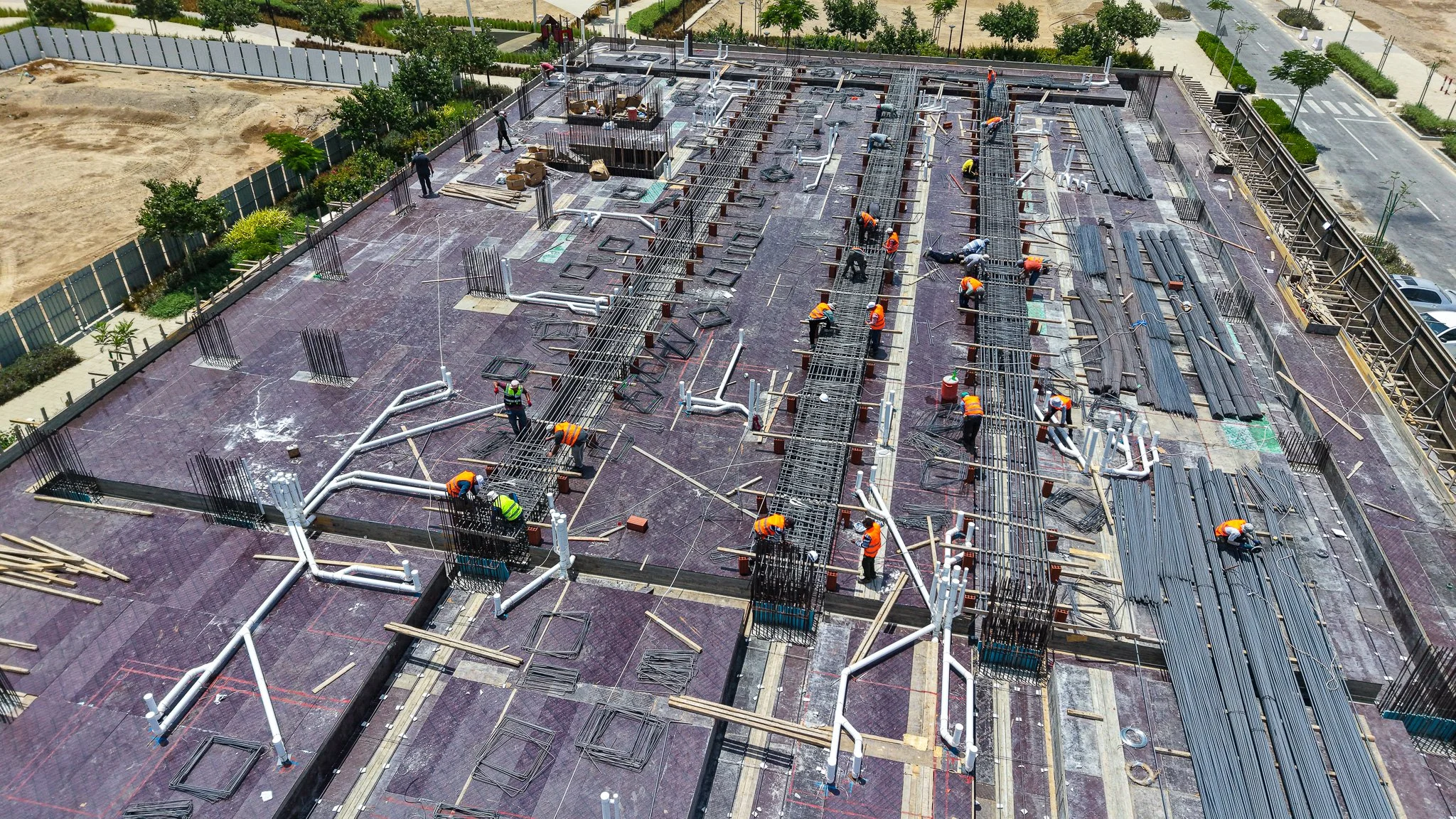

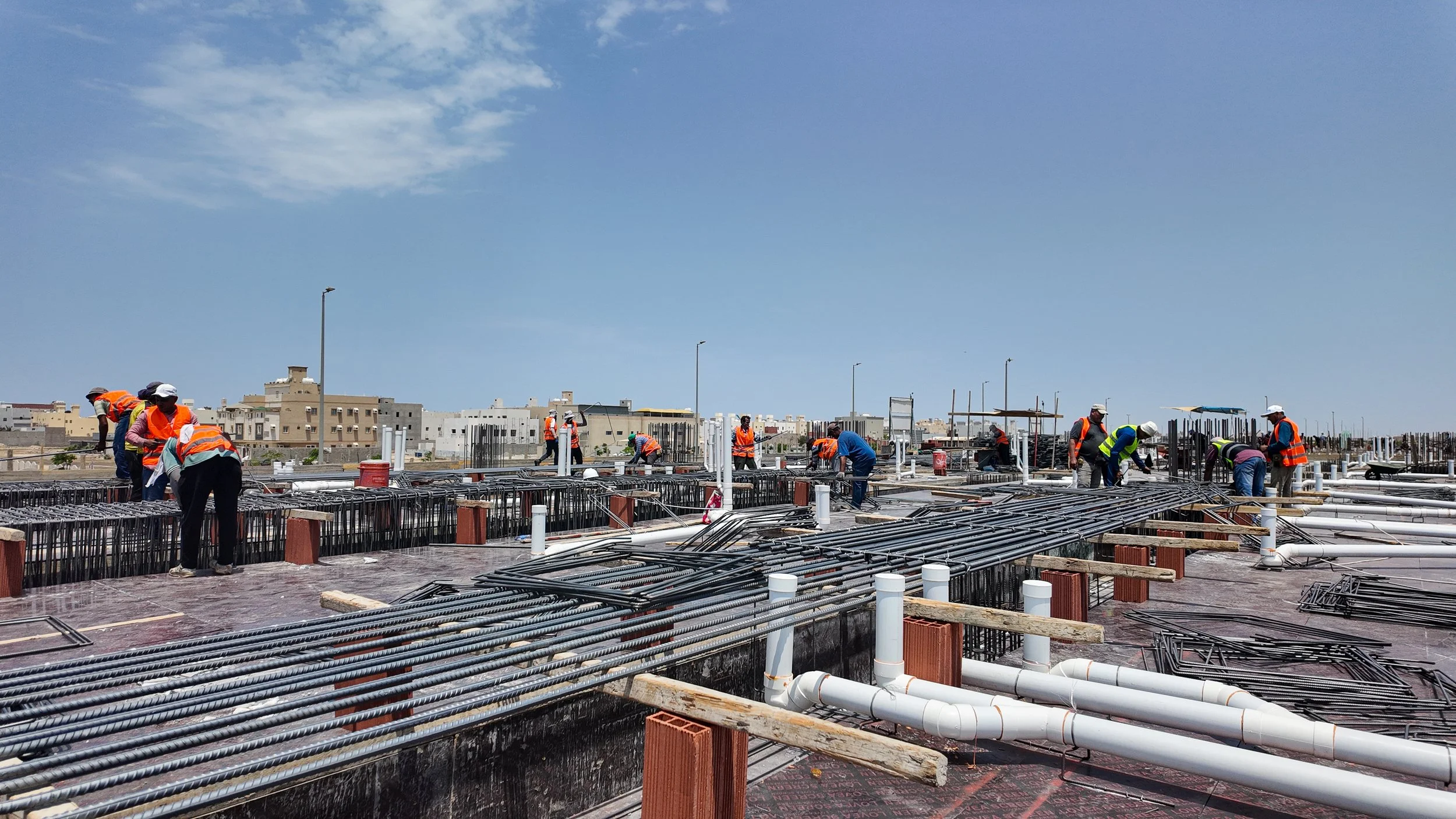

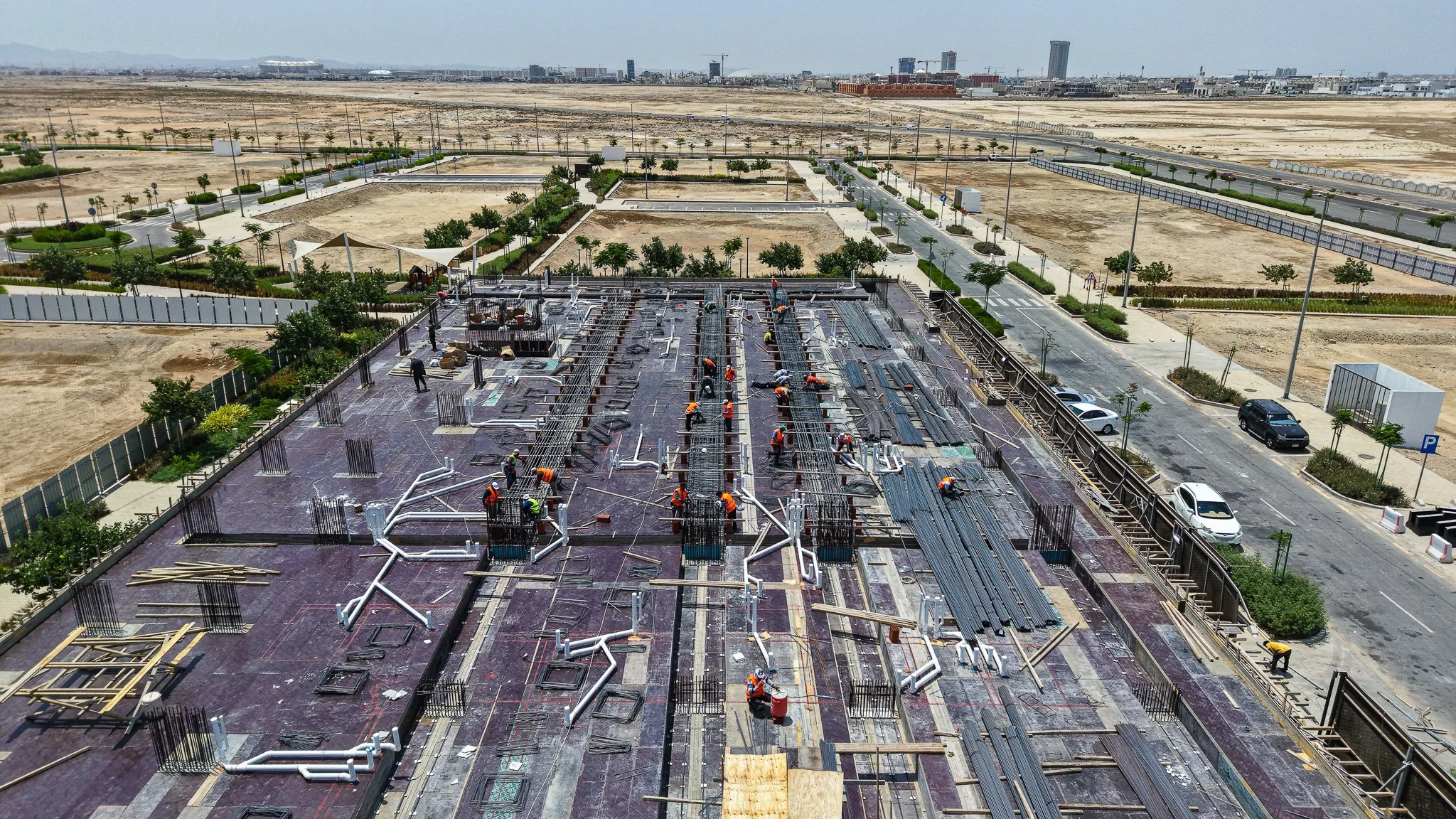

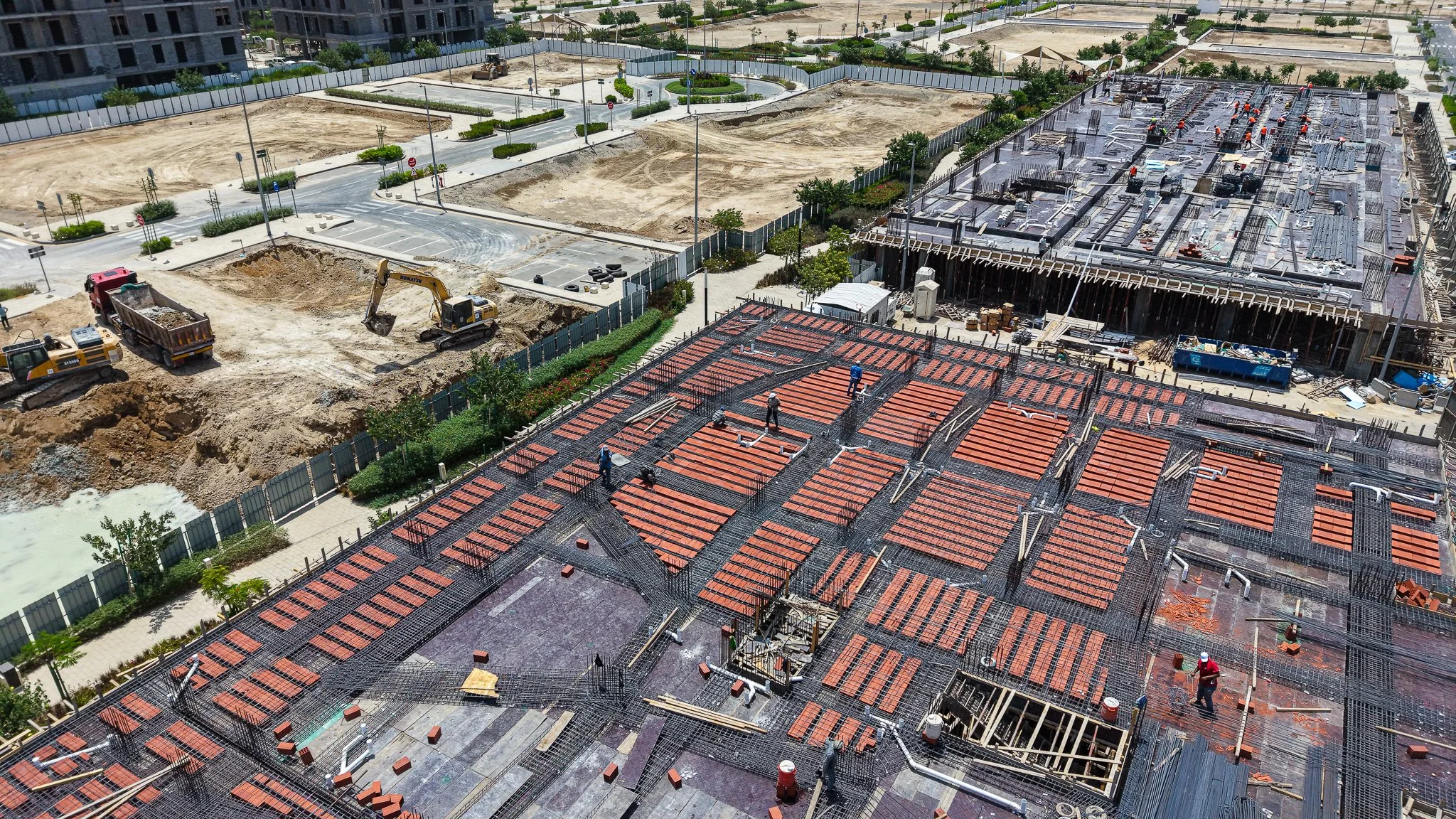

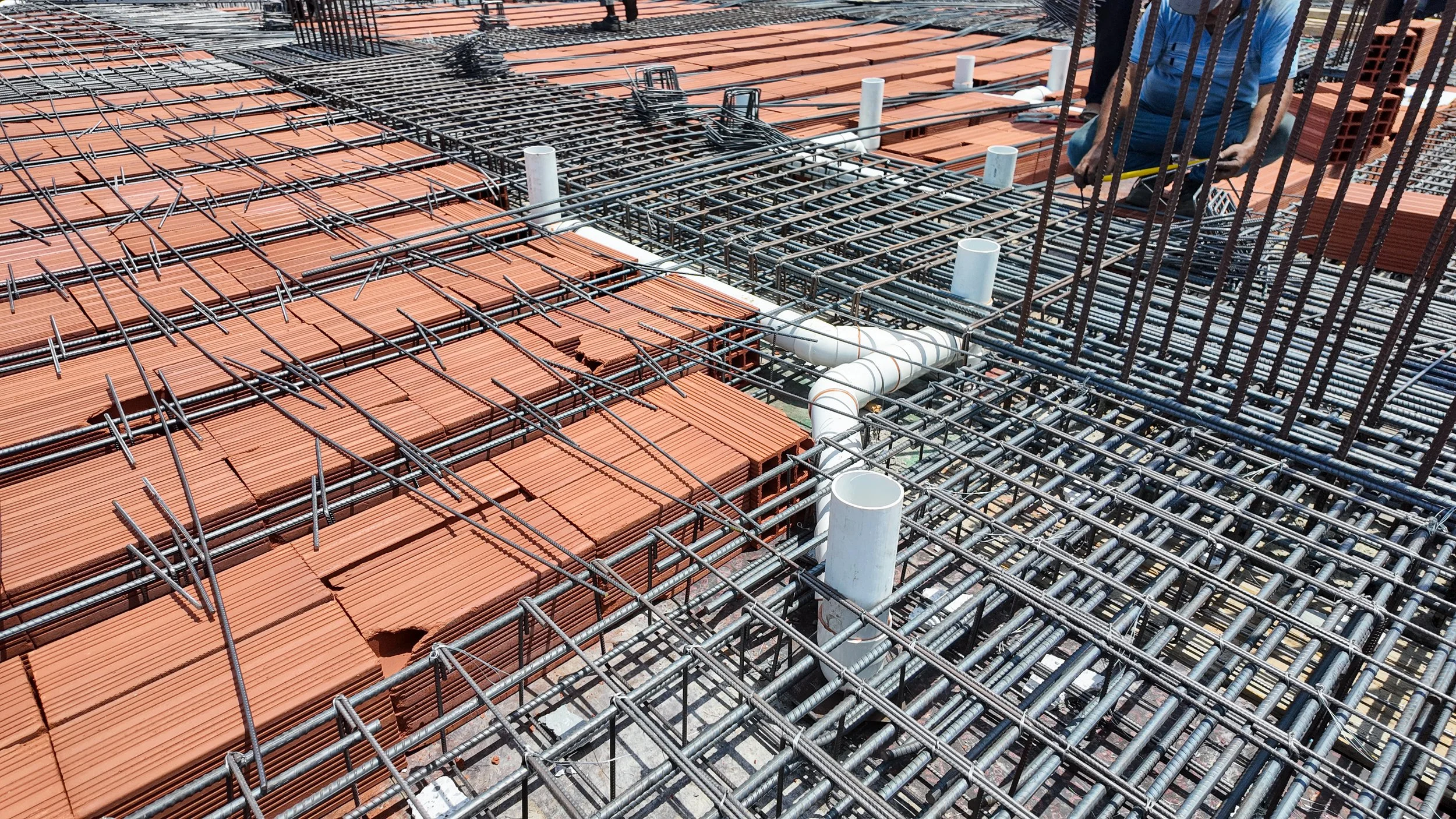

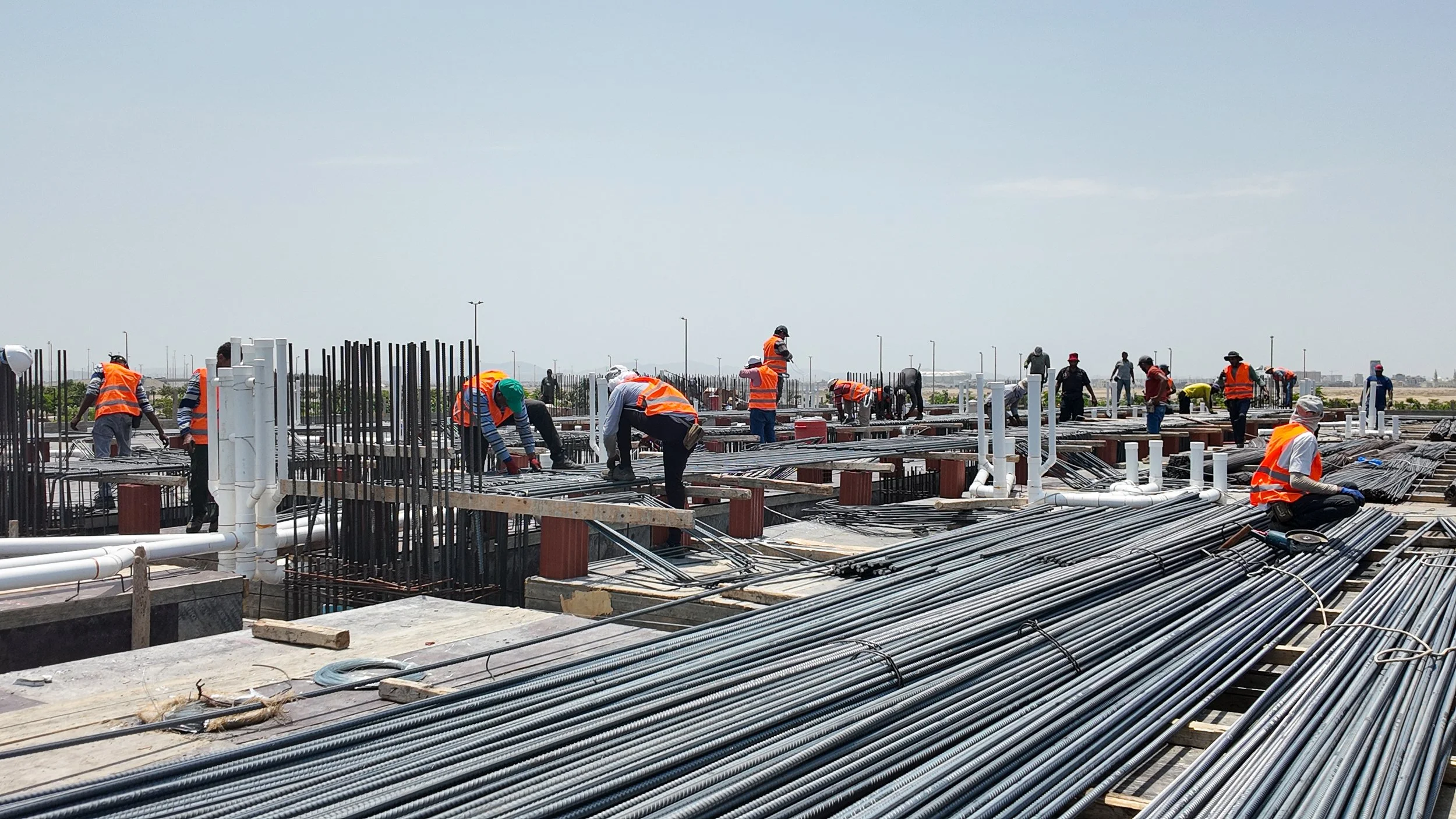

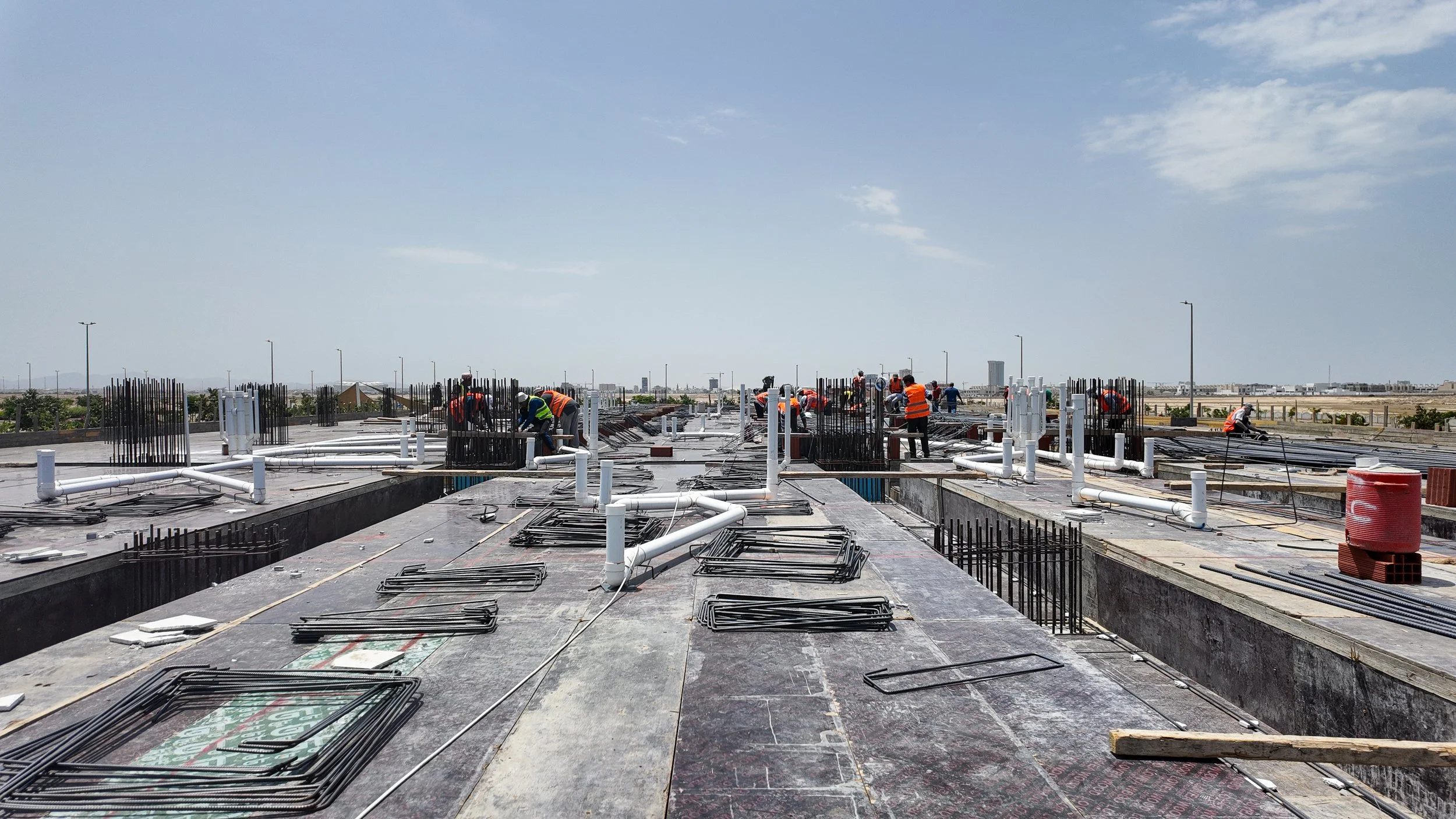

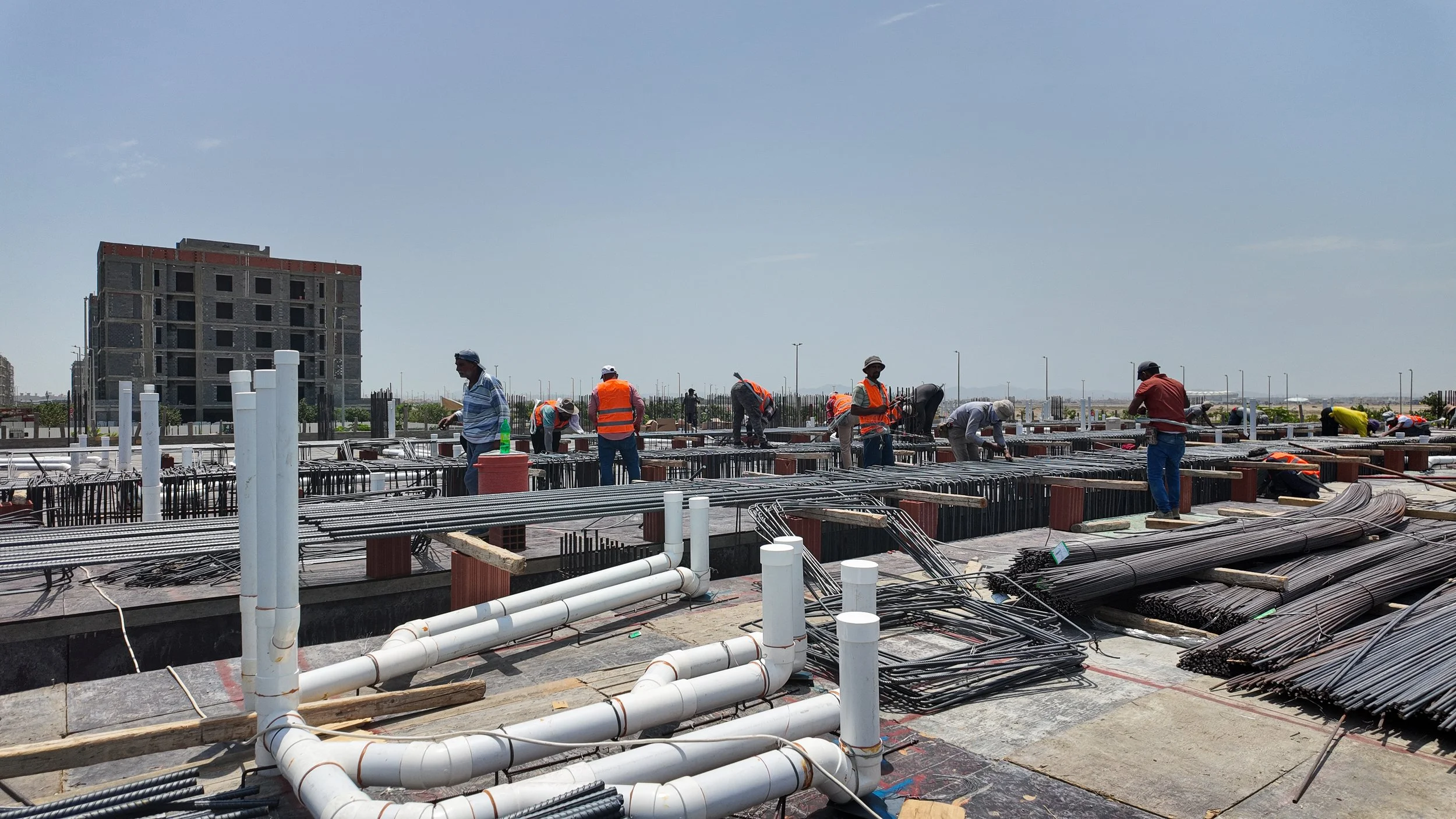

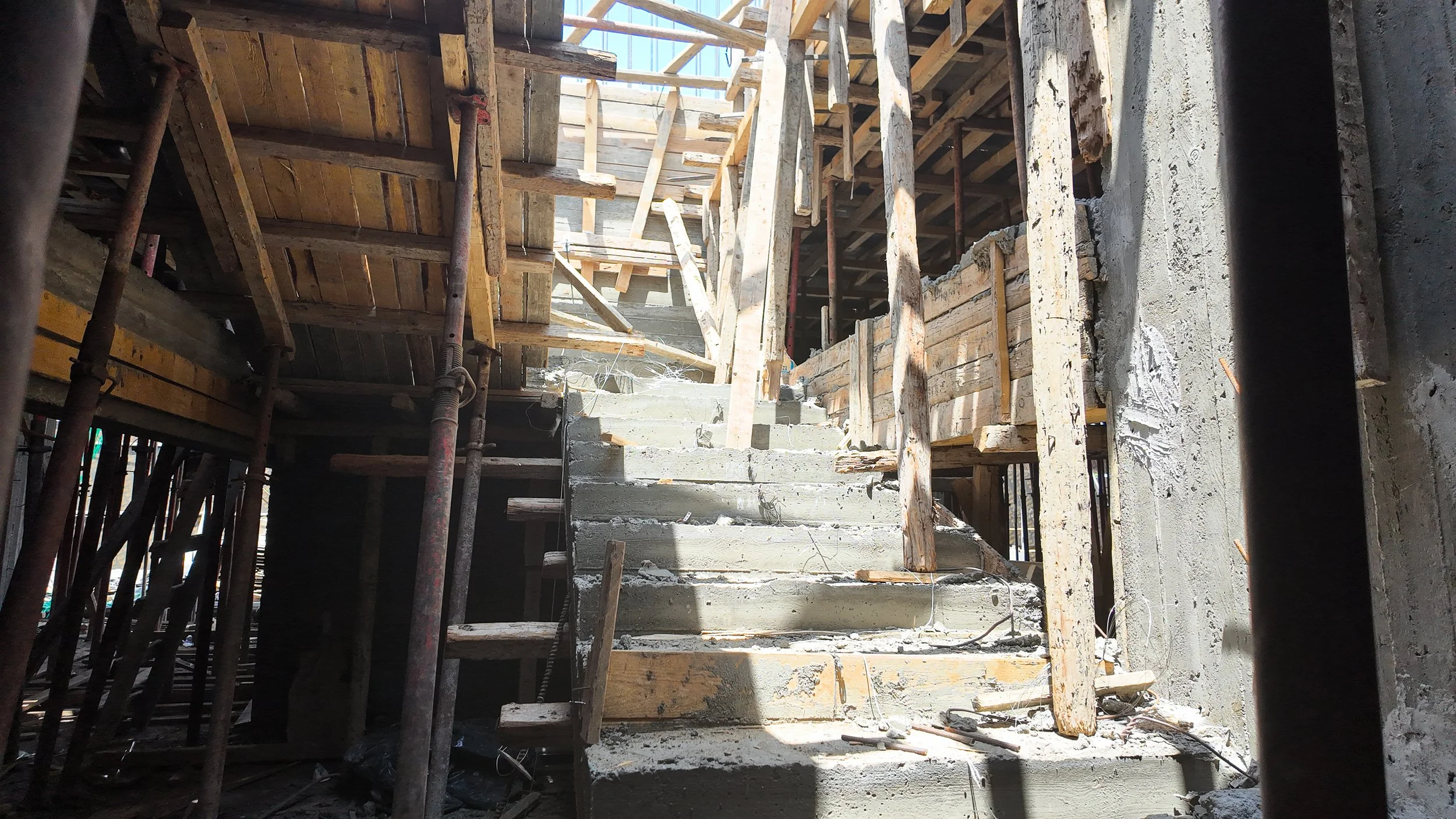

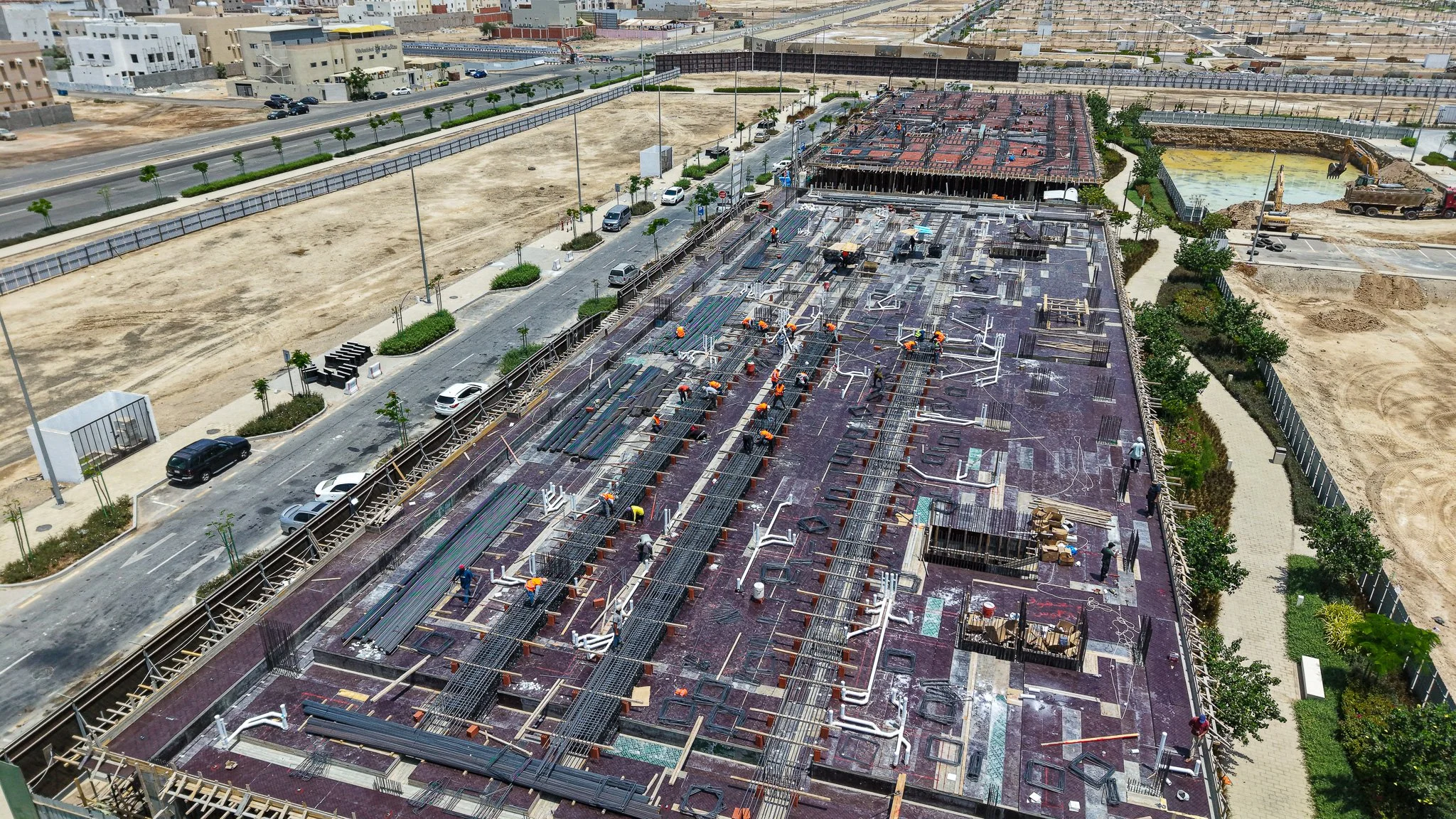

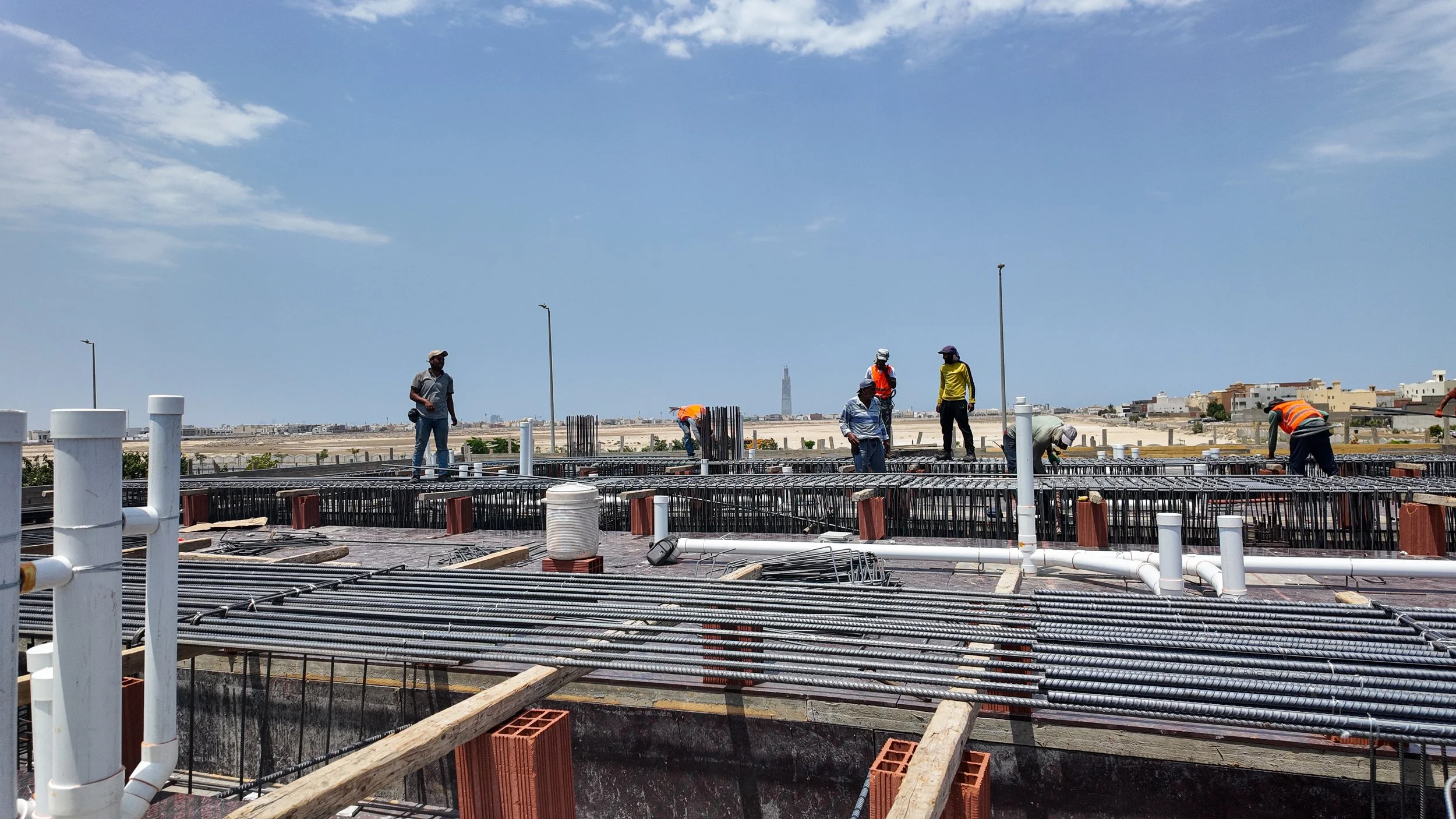

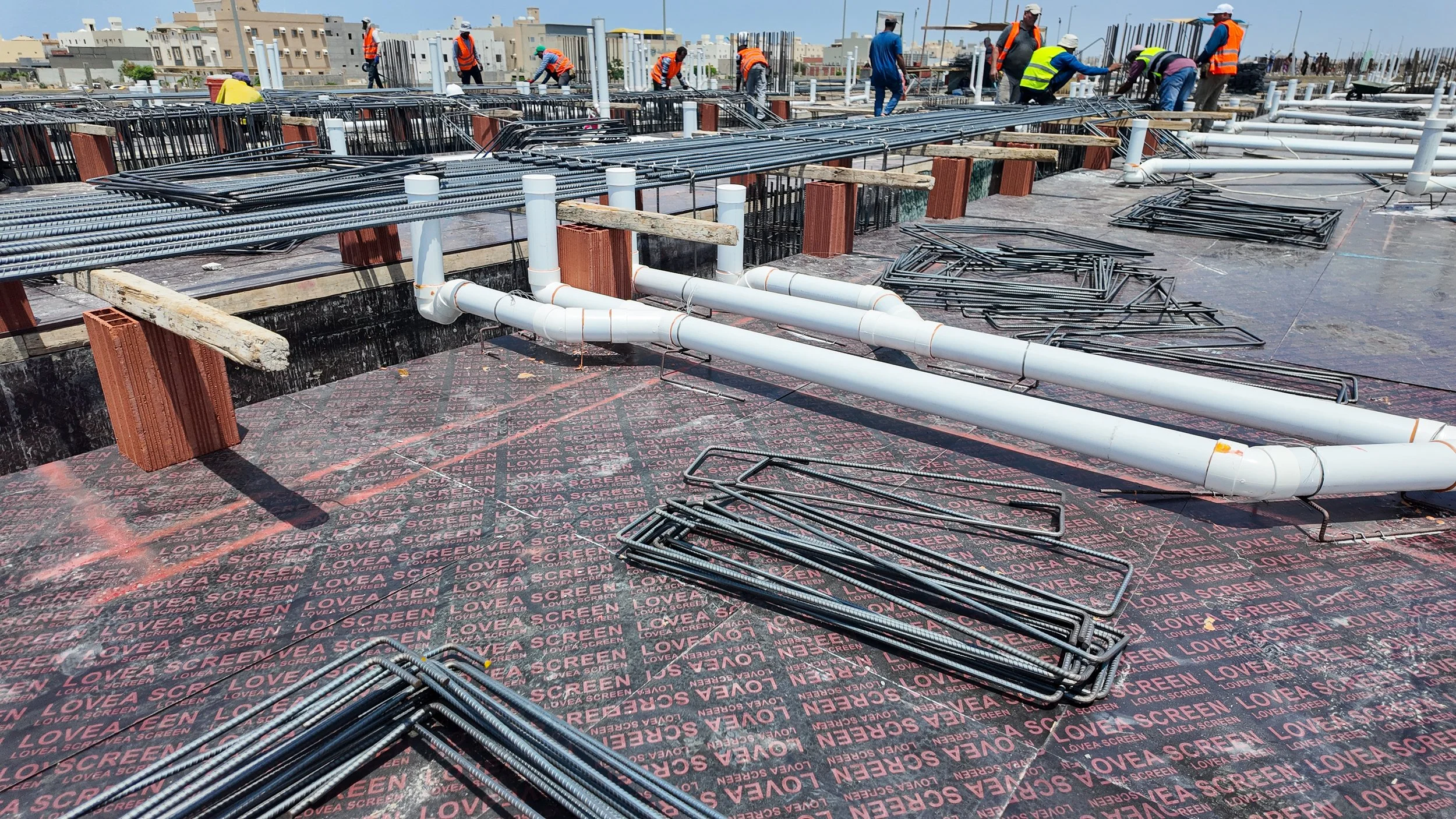

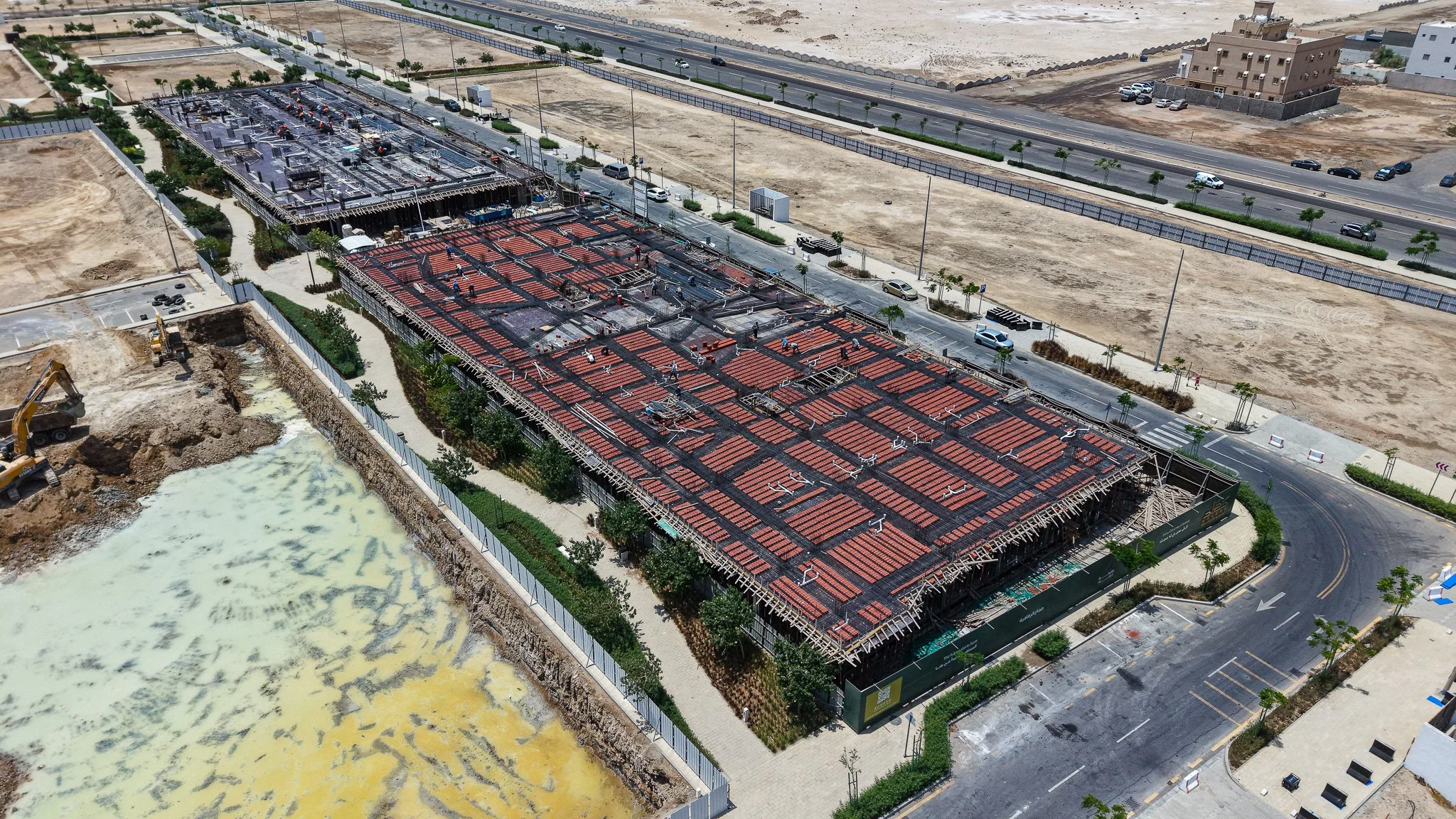

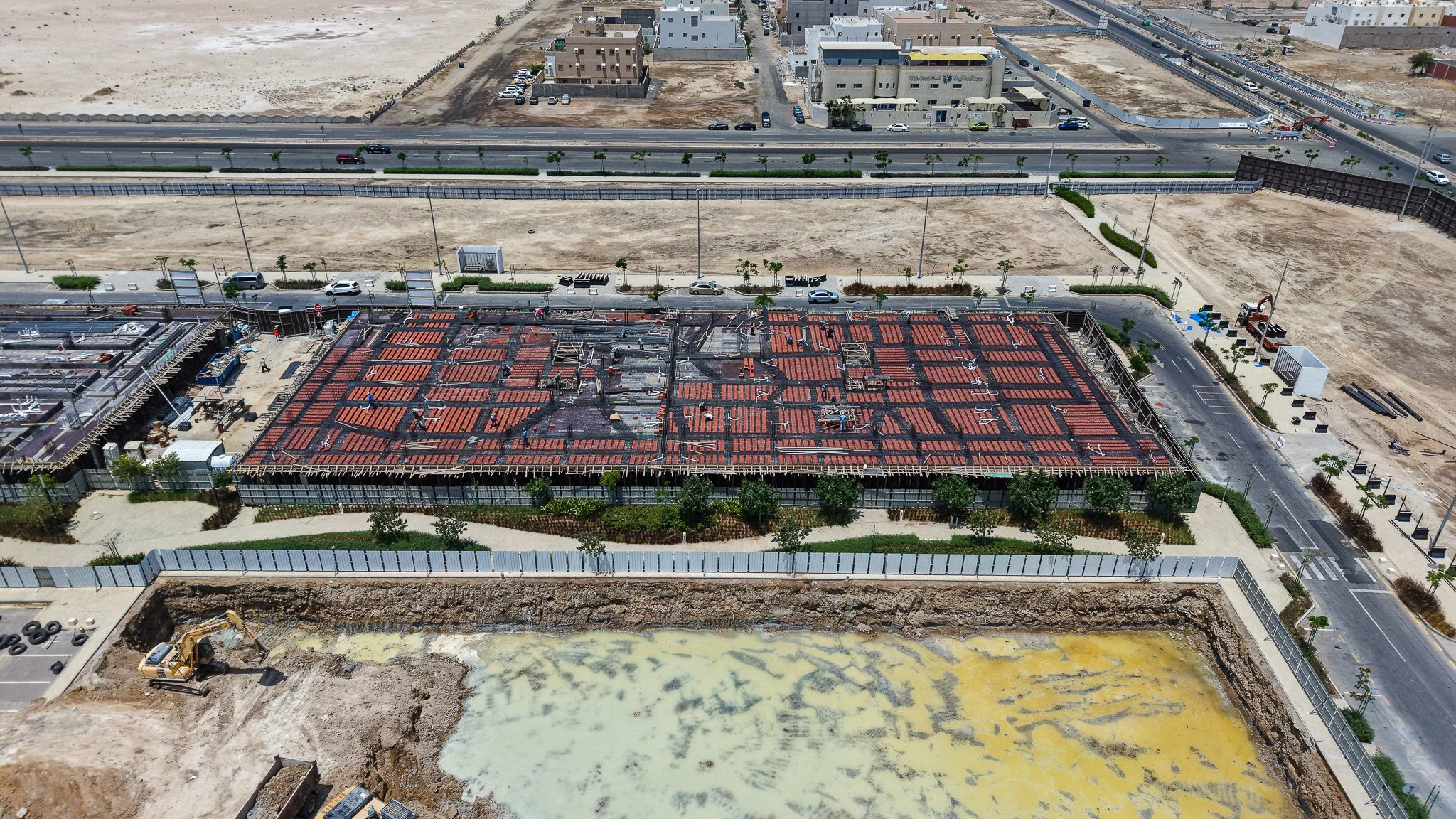

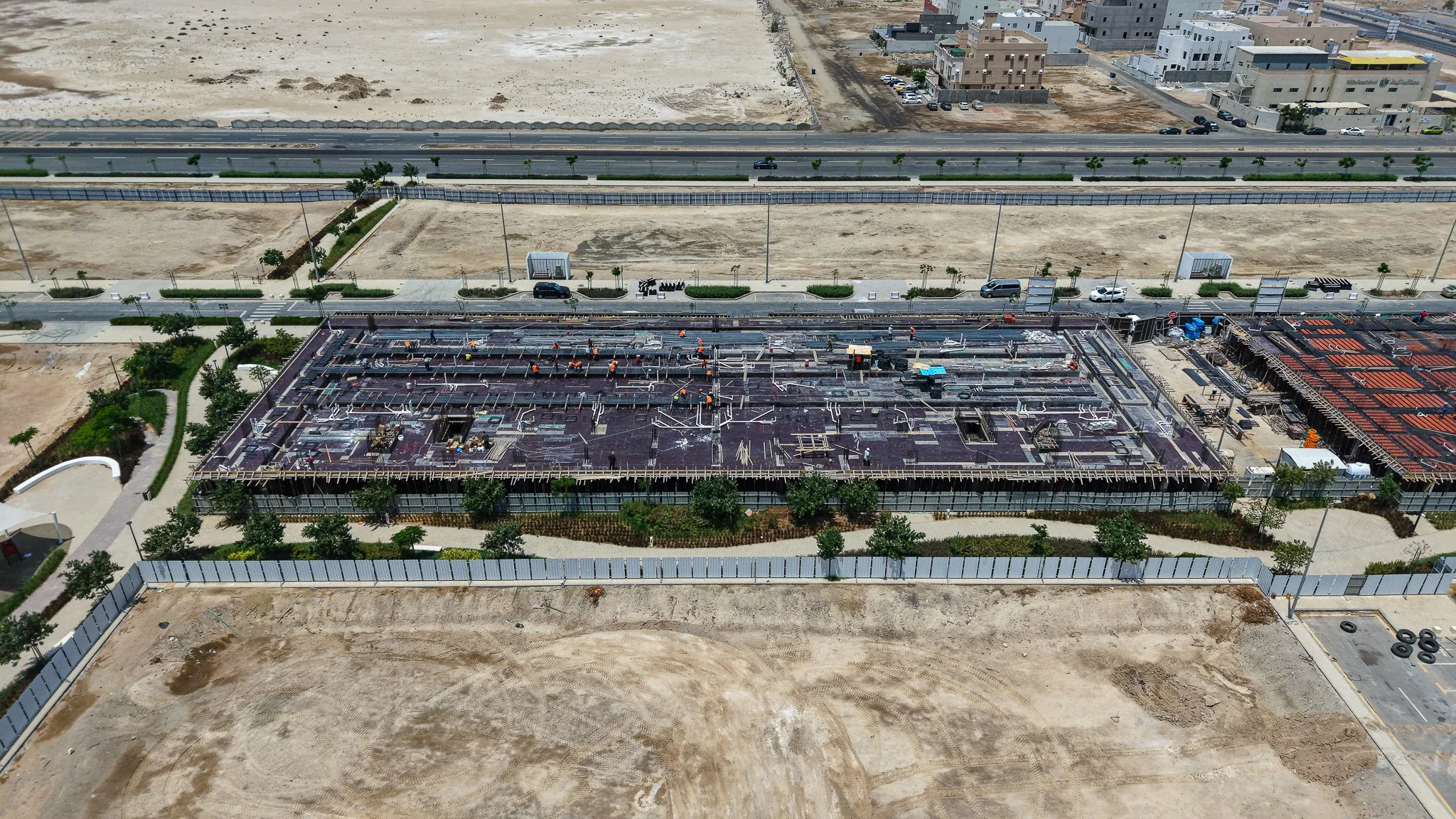

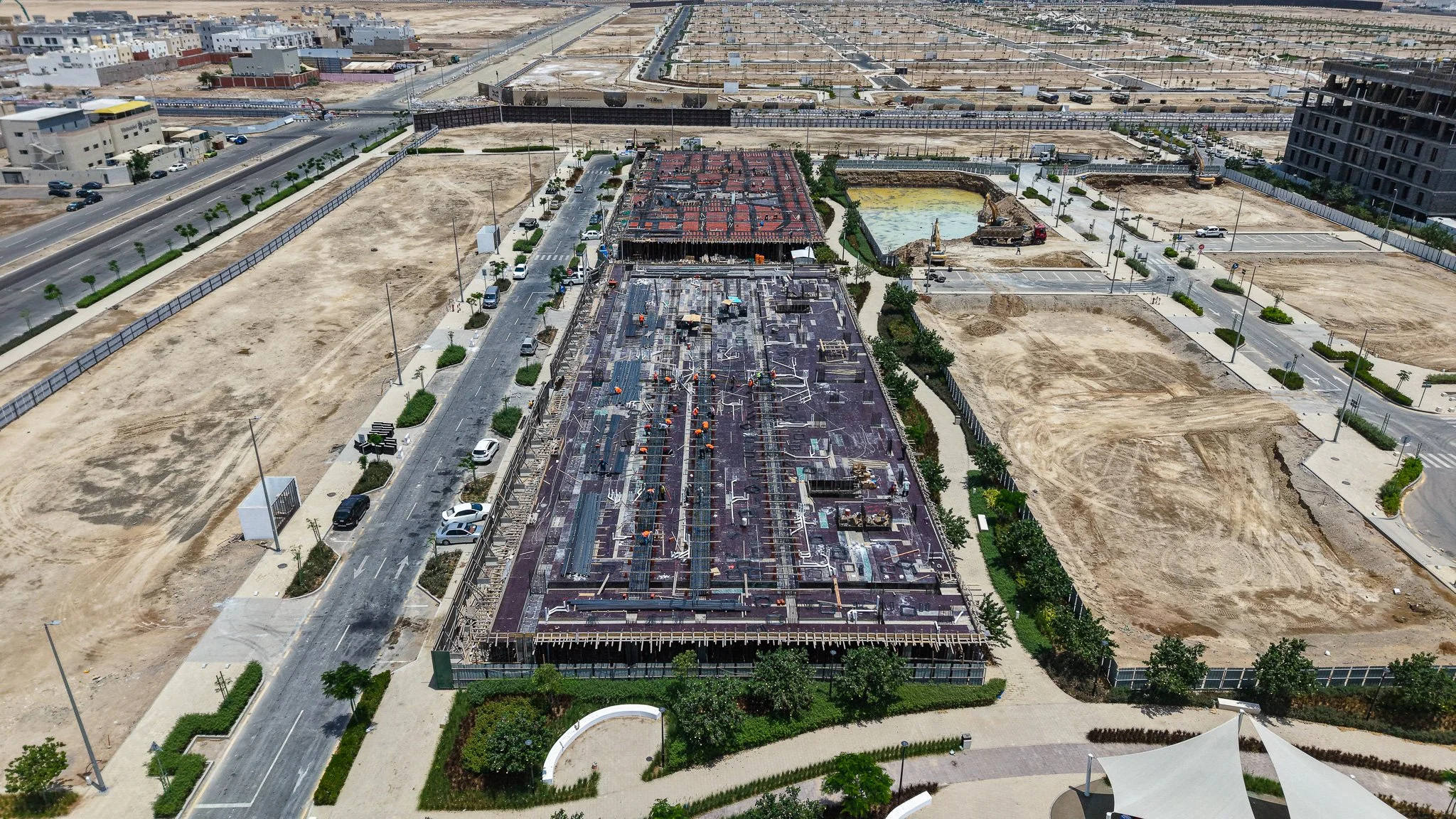

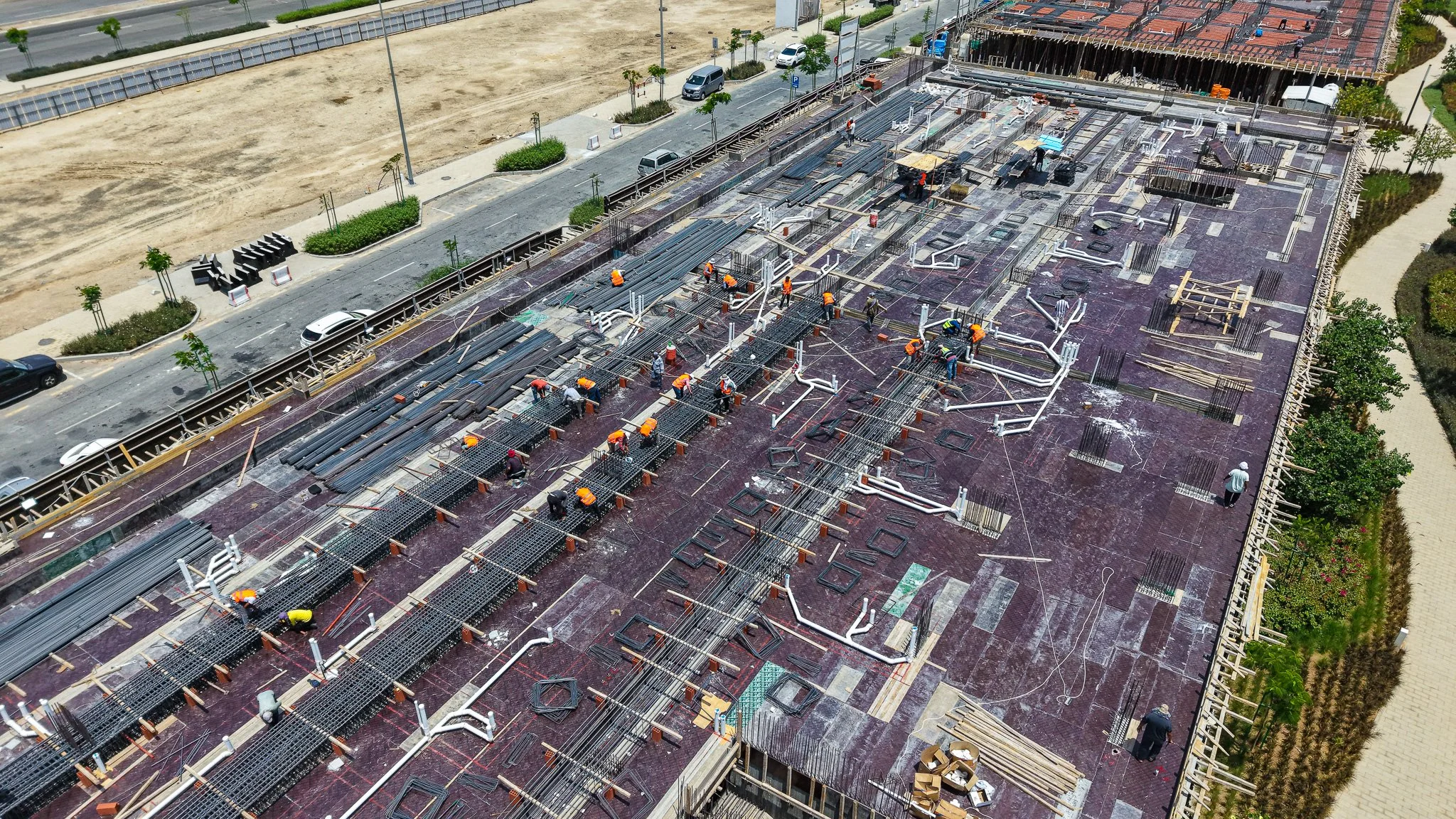

الأسقف (Slab on Grade / First Floor)95%

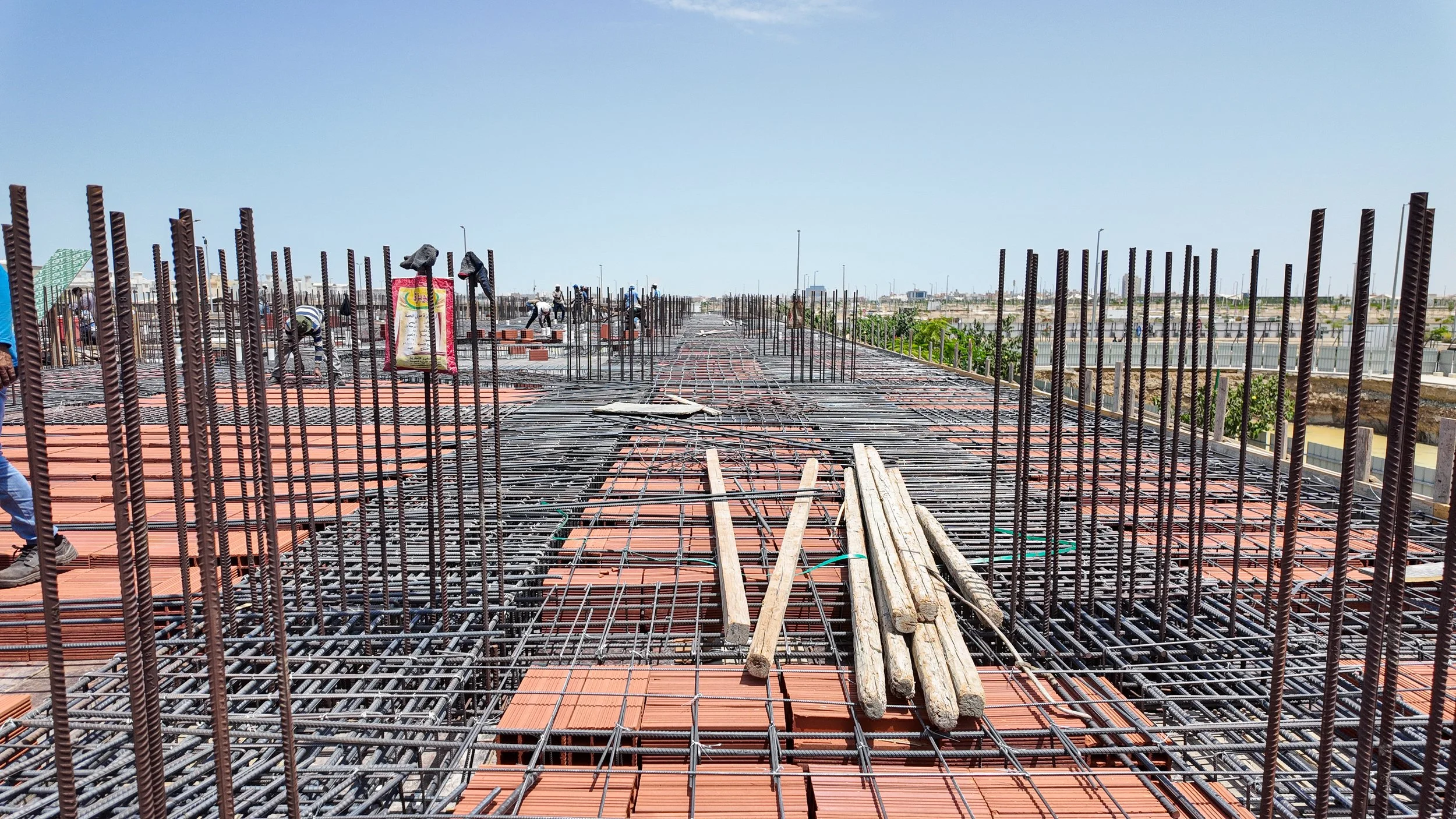

تركيب الشدات الخشبية وتوزيع حديد التسليح وبلوك الهوردي على مساحات واسعة من المشروع.

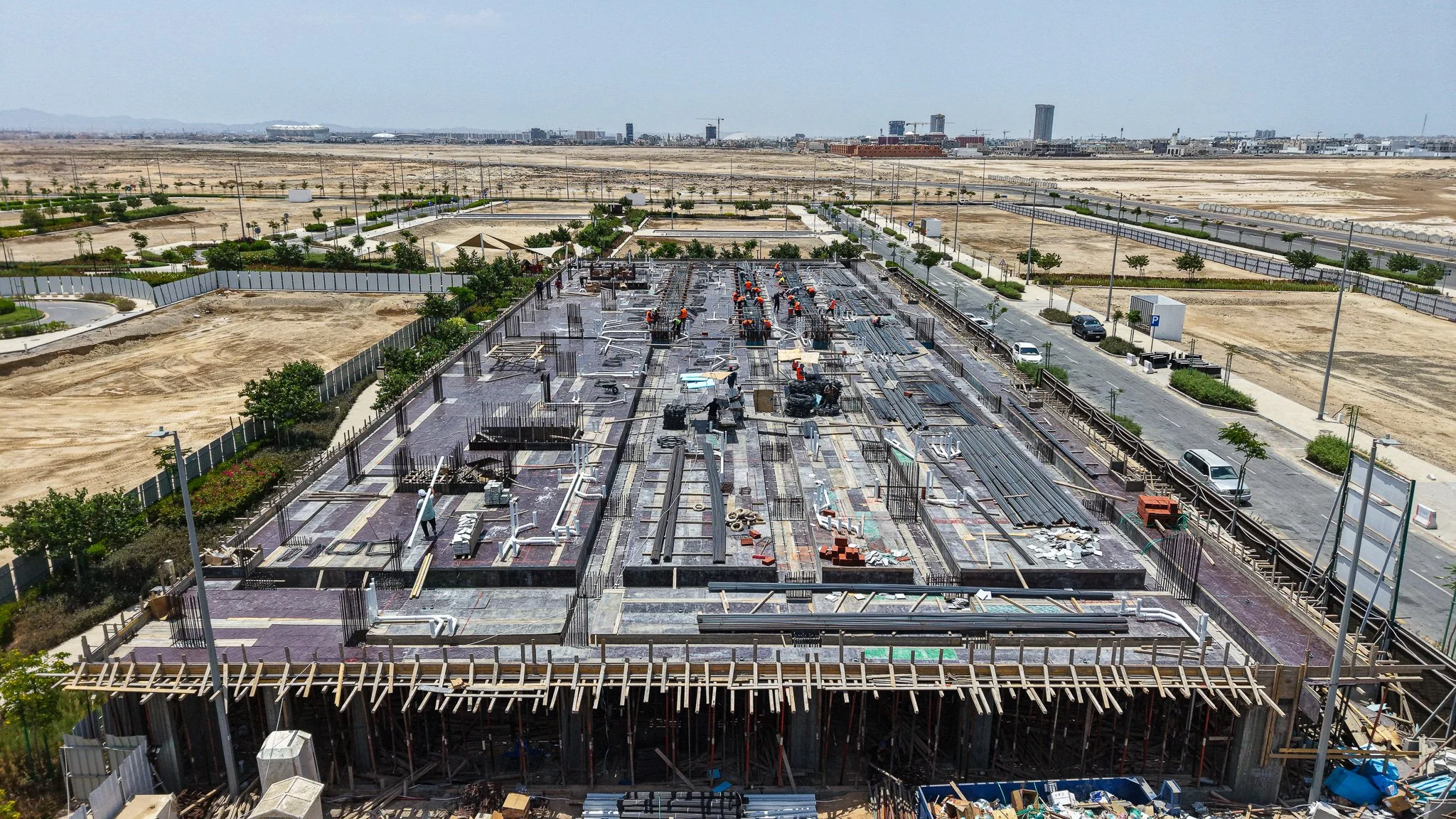

الأعمدة90%

انتهاء صب أعمدة الدور الأرضي في أجزاء كبيرة والبدء في تدعيم الأسقف.

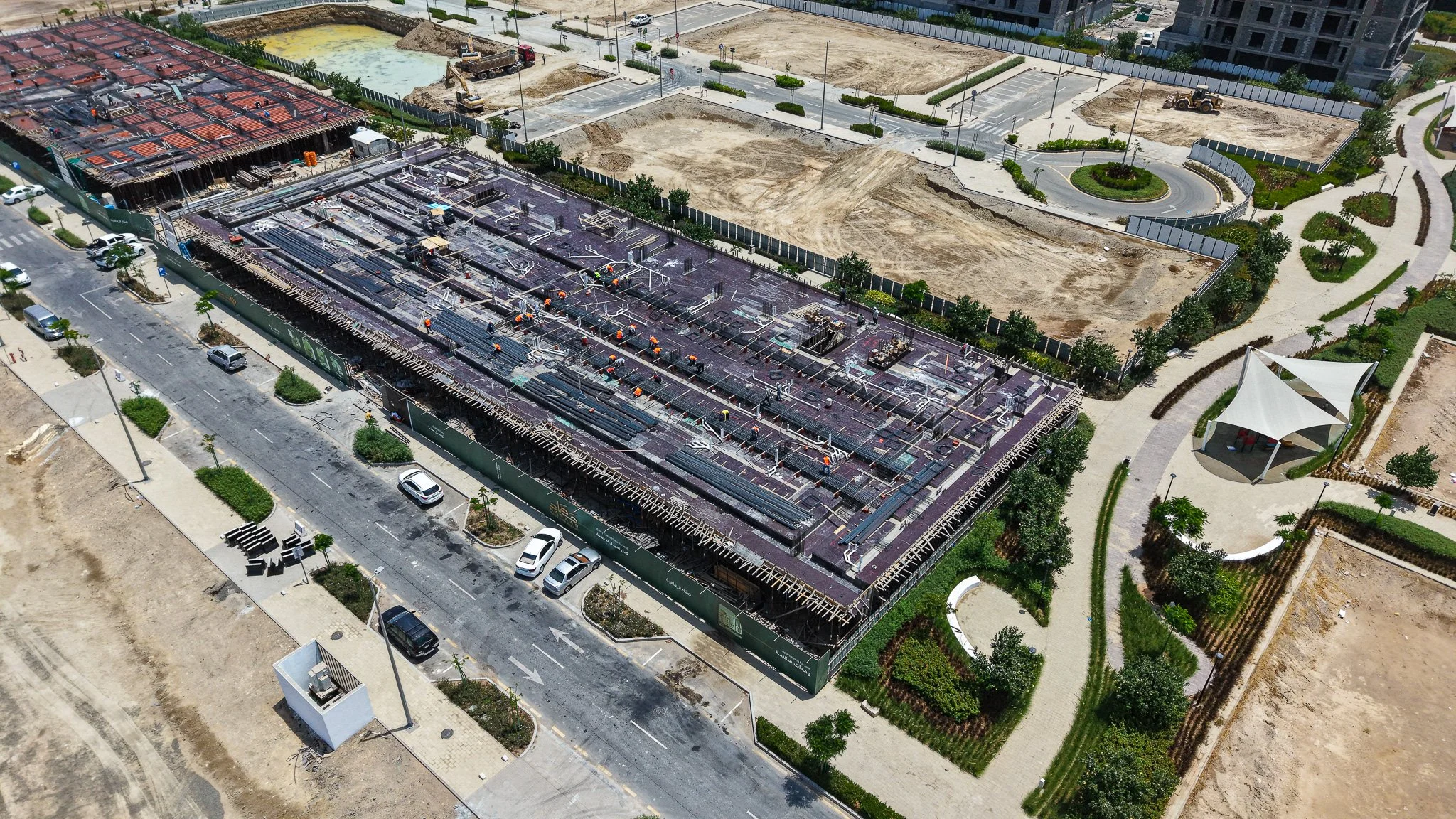

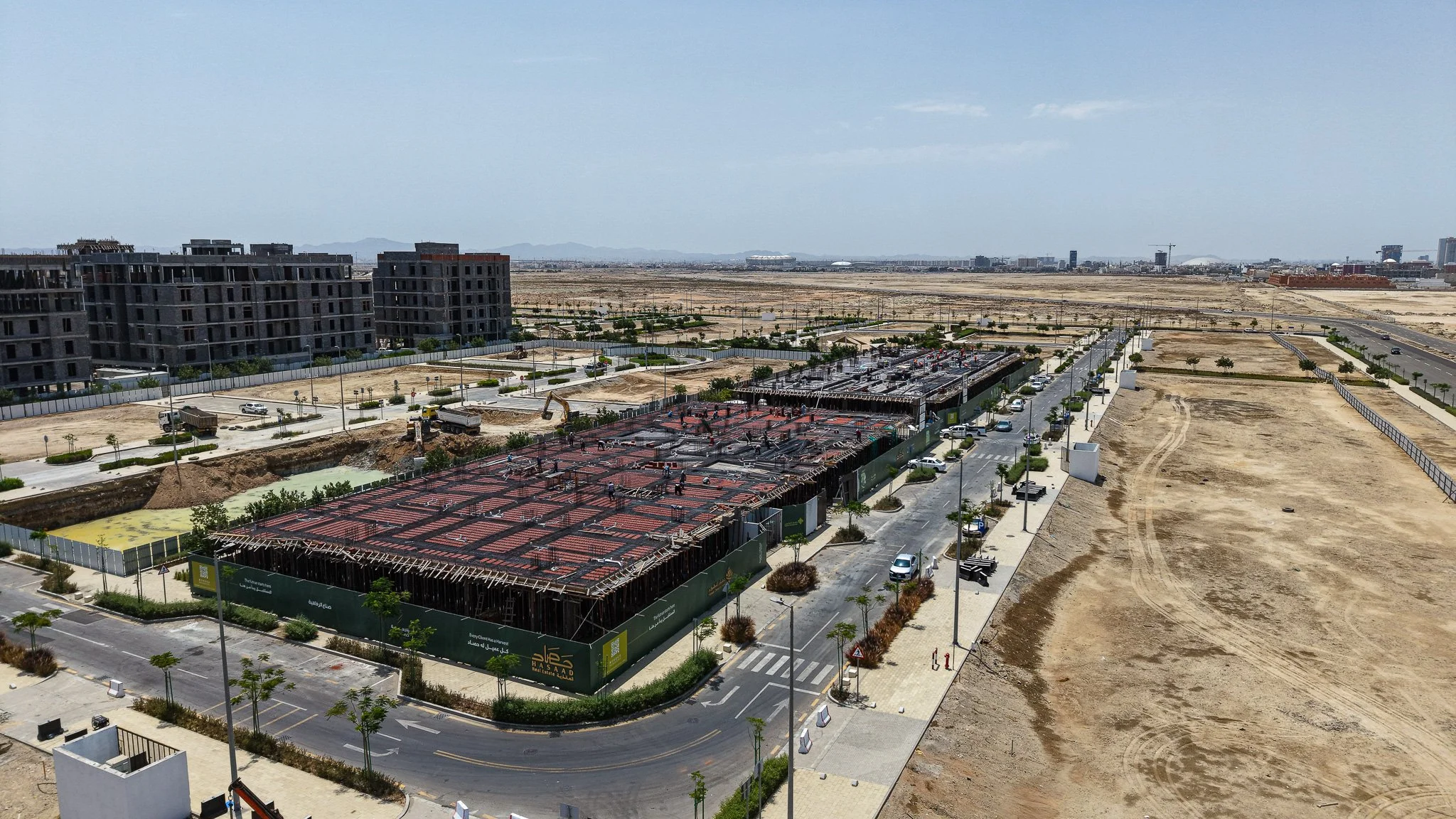

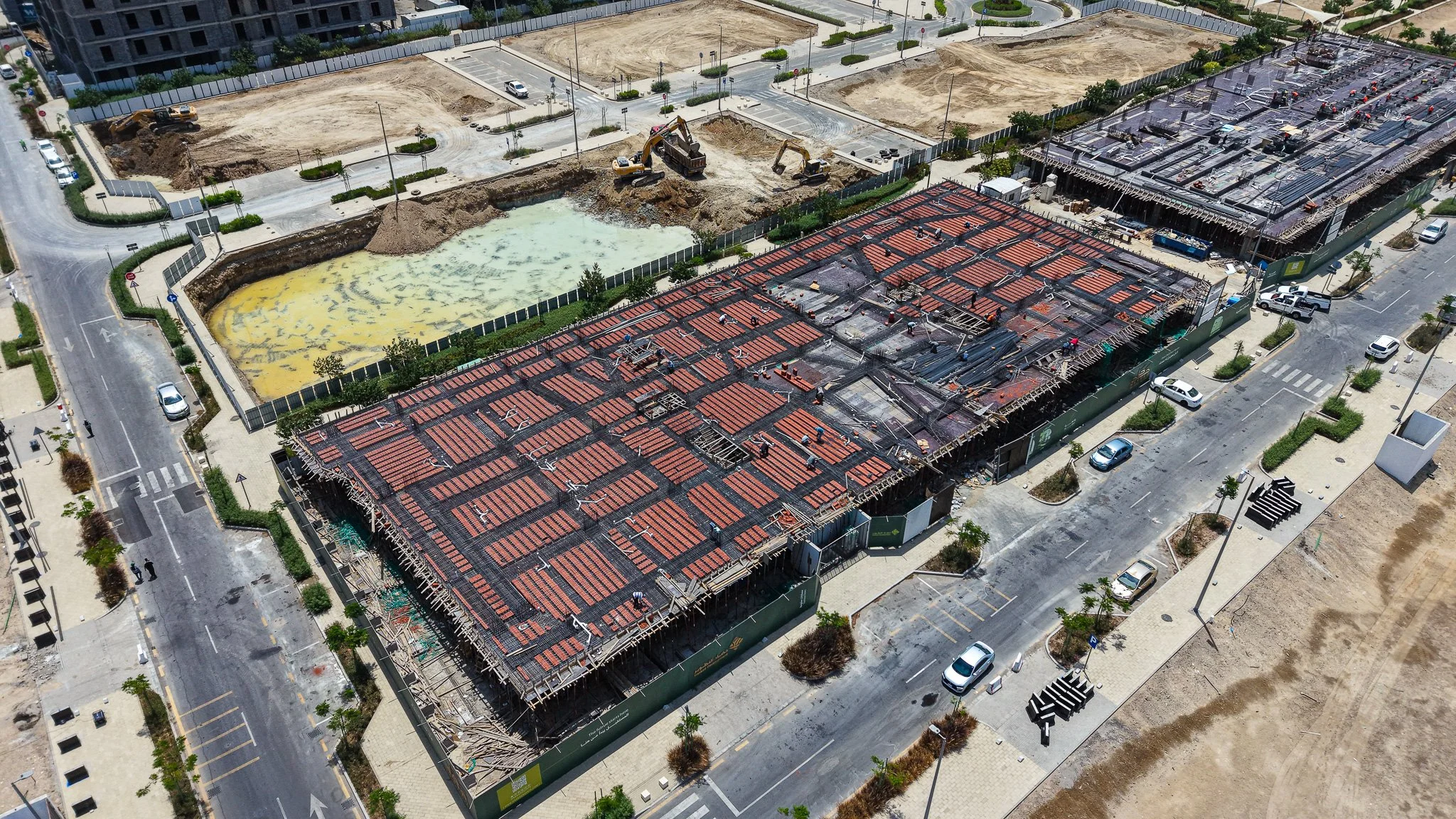

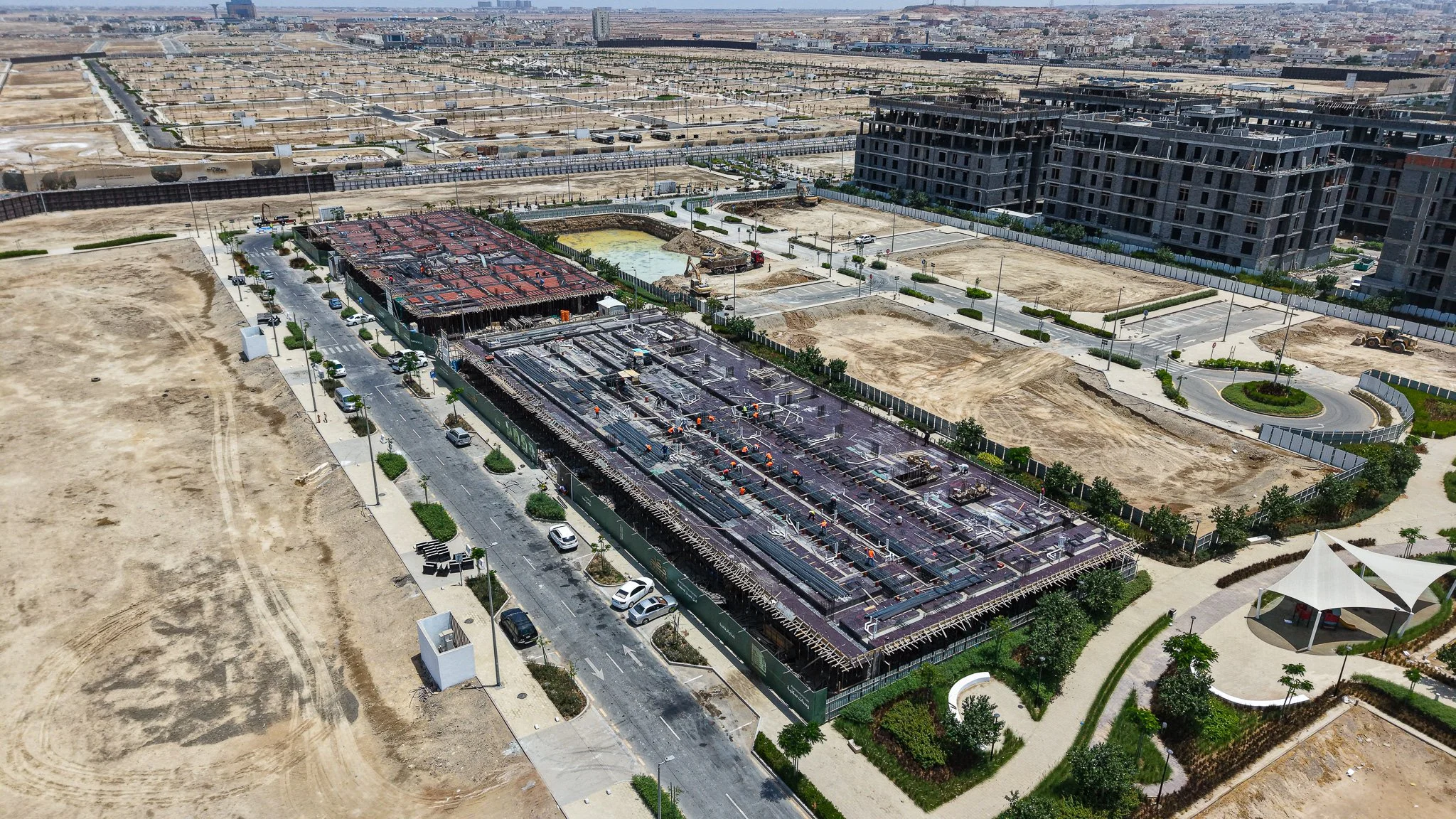

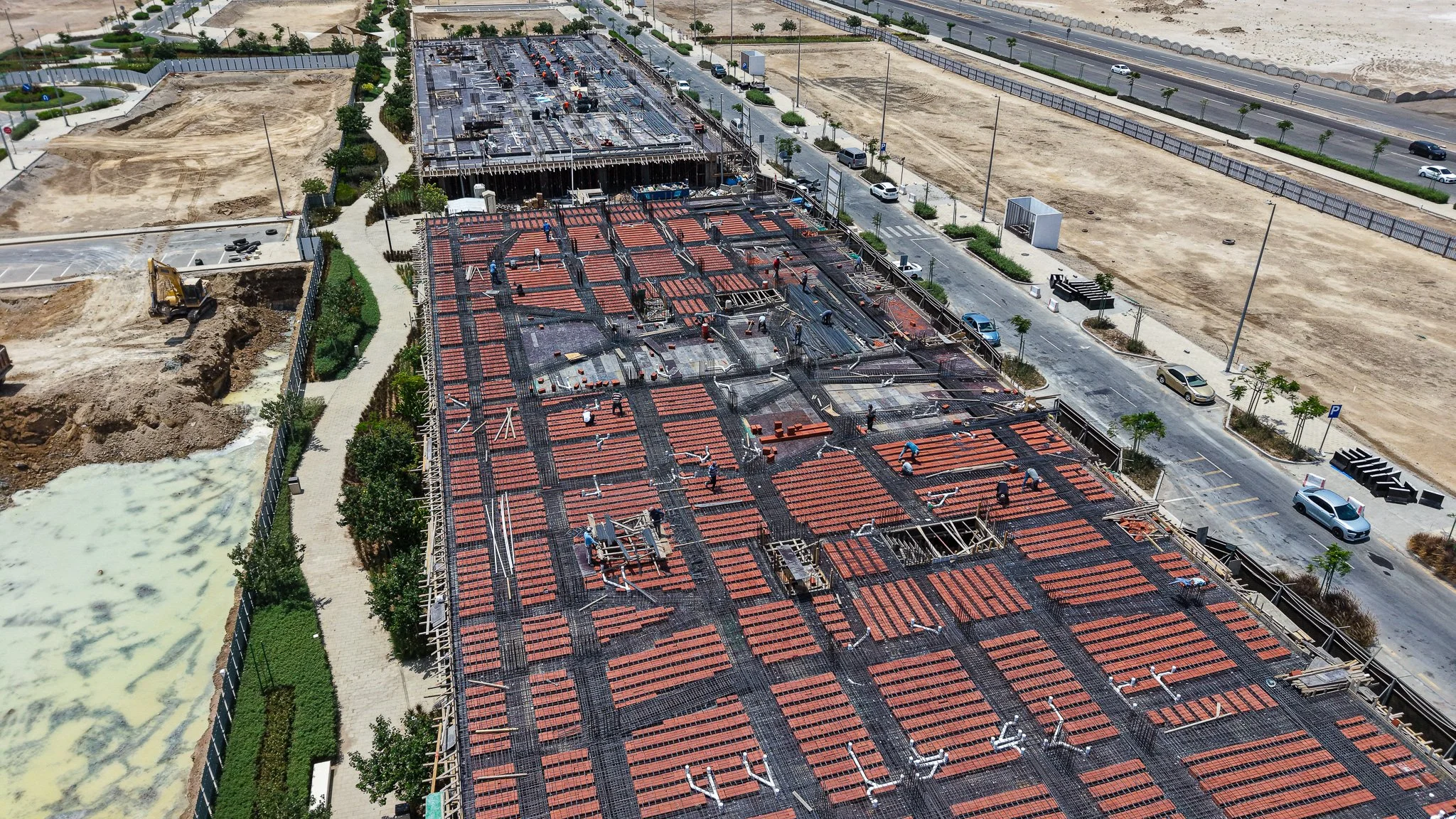

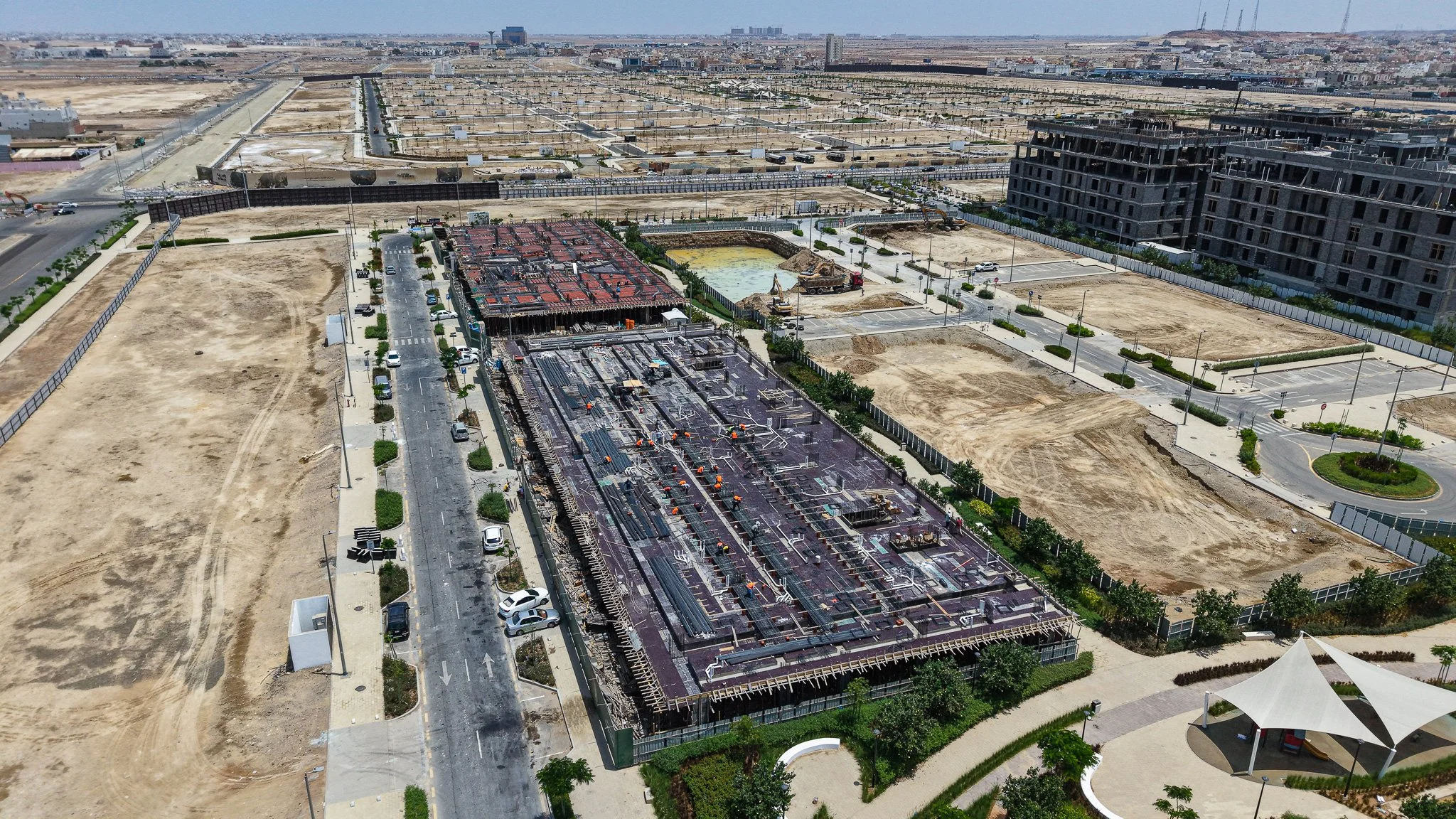

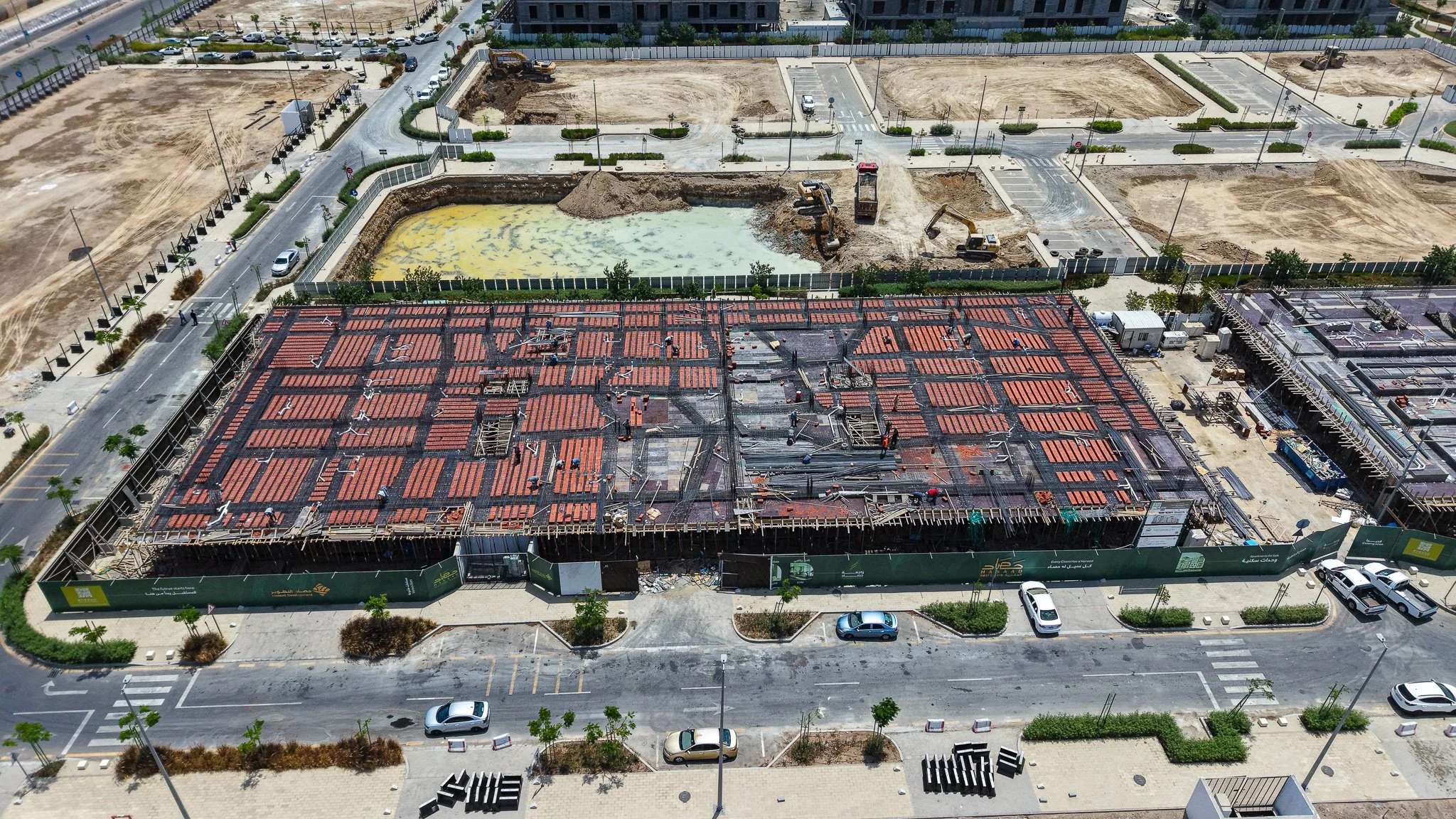

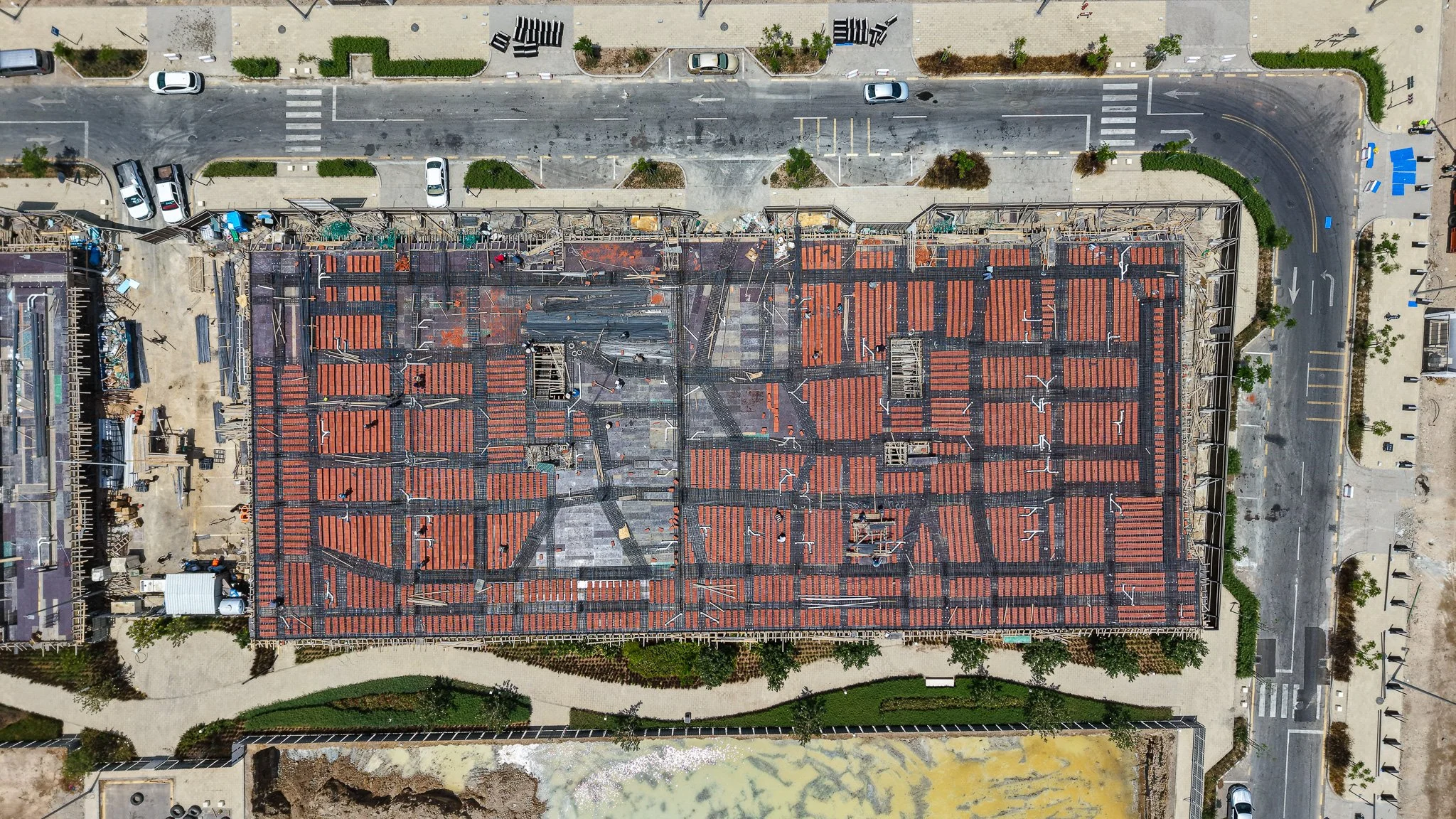

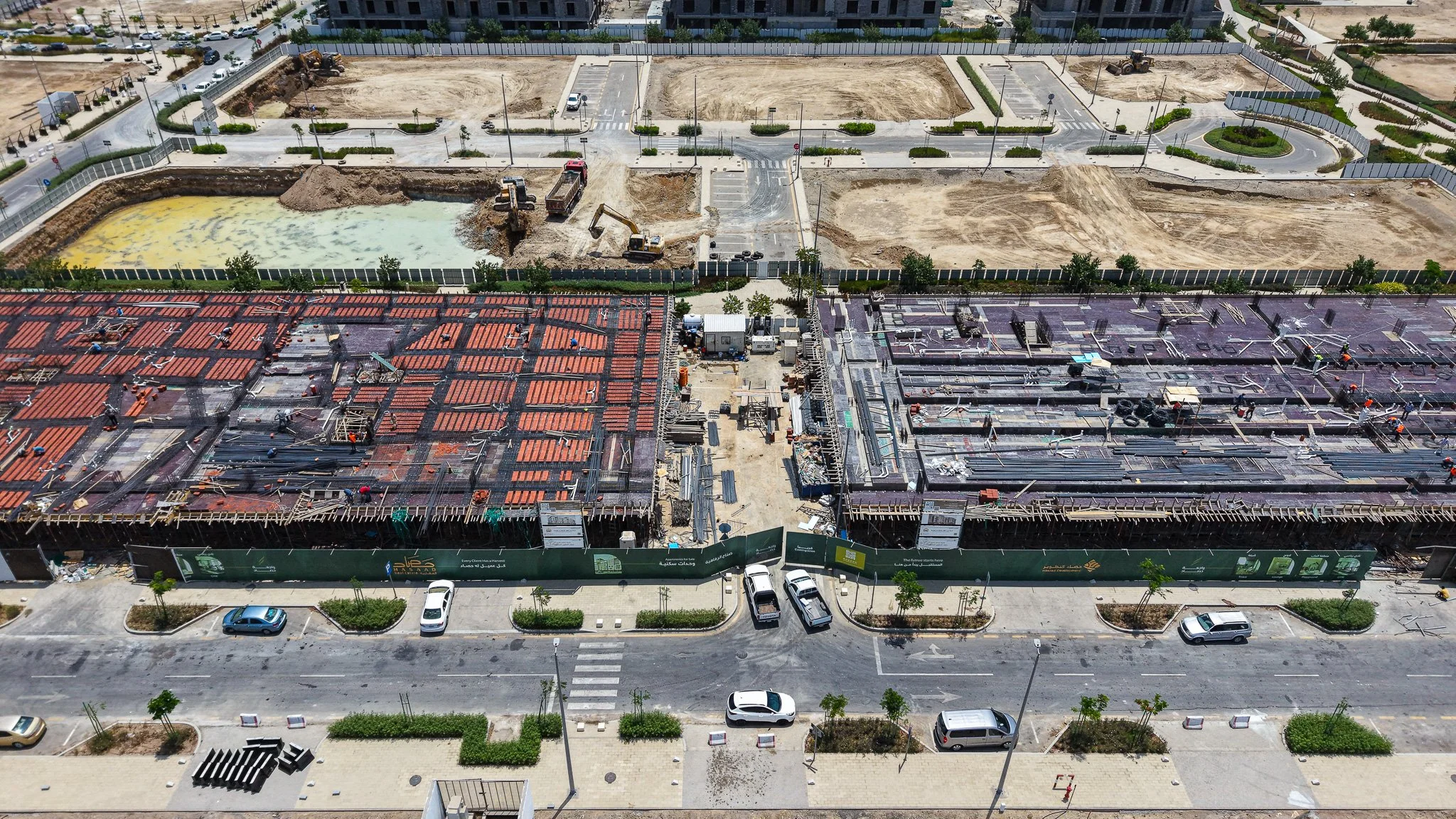

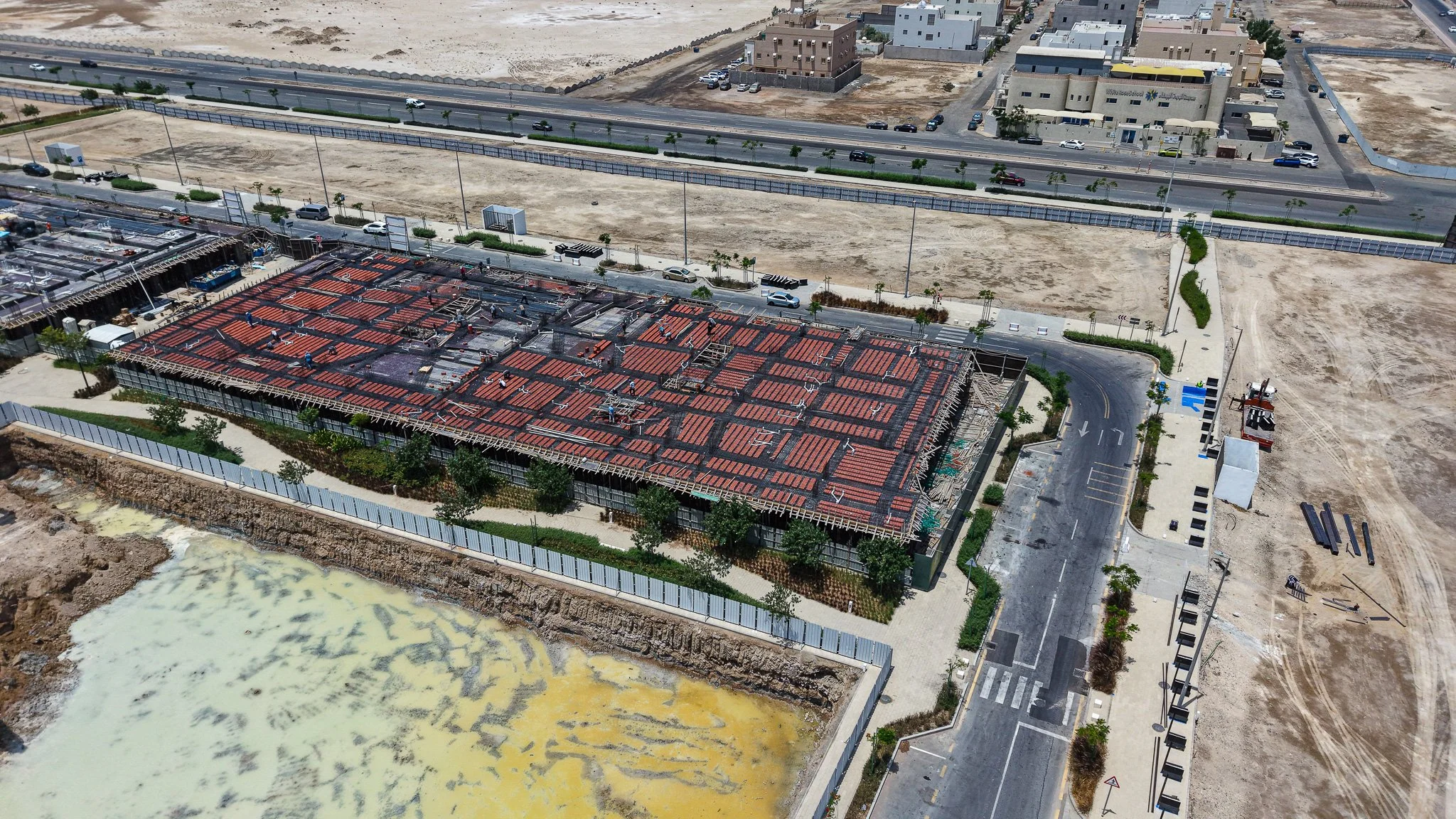

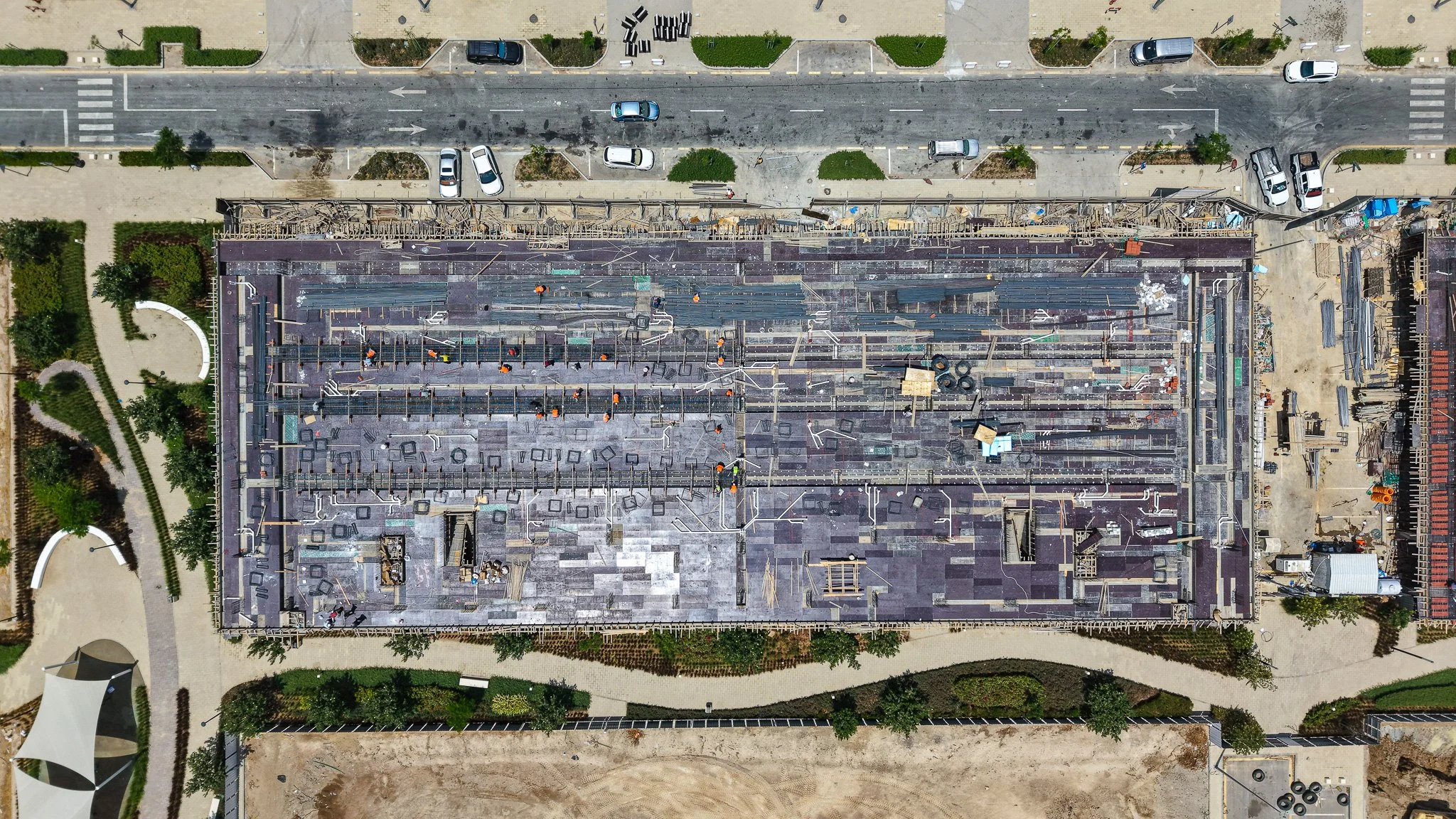

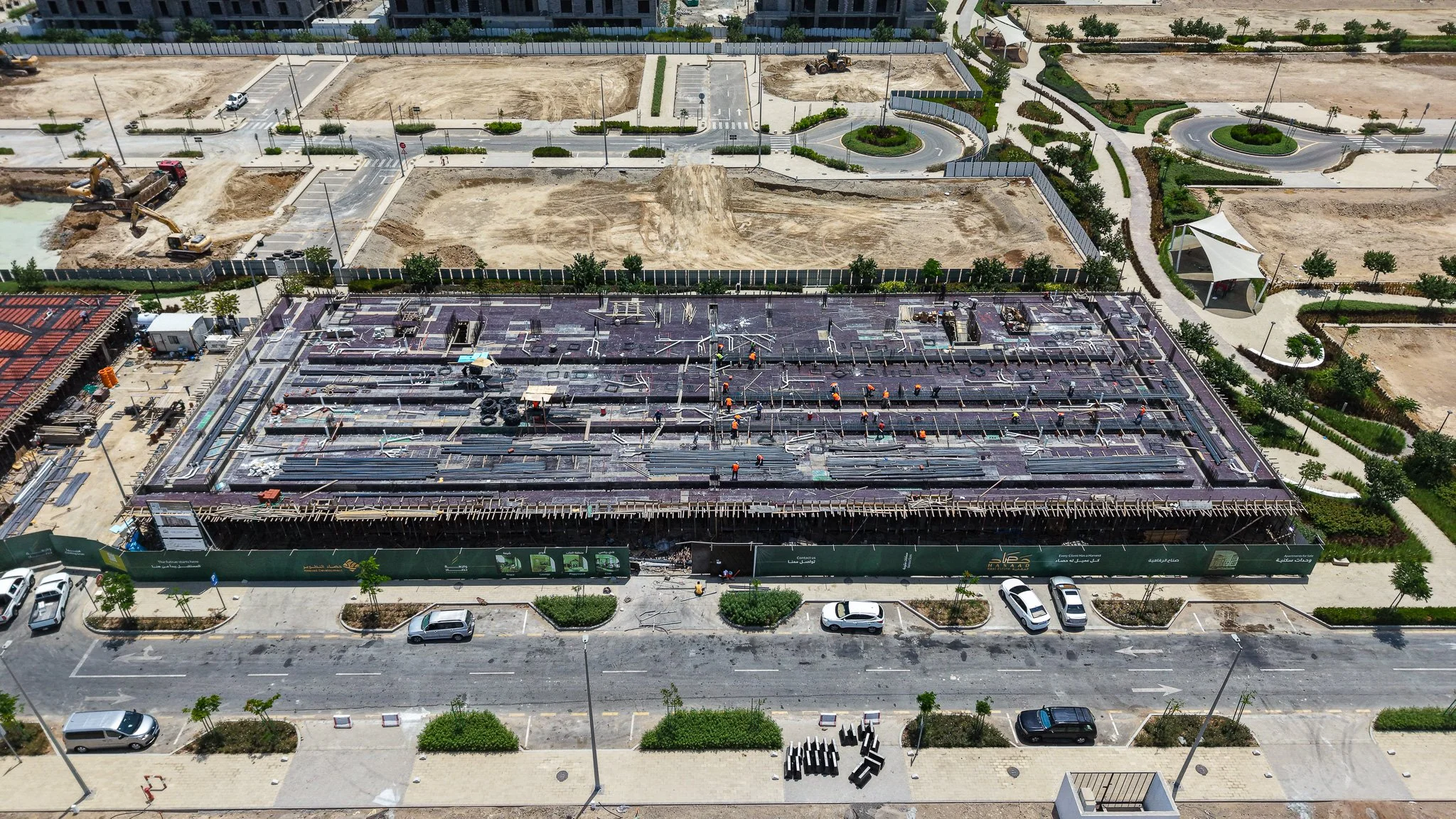

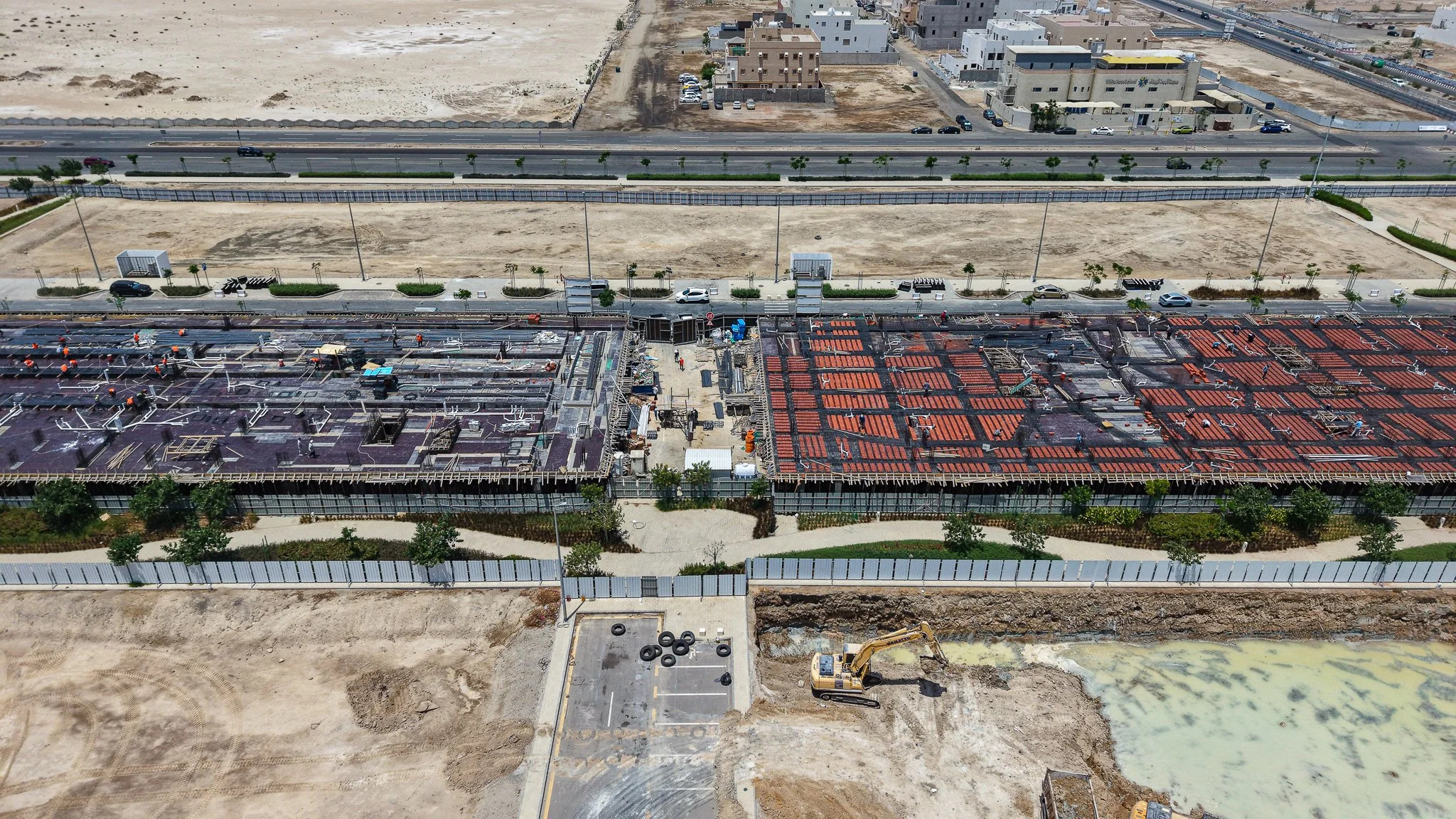

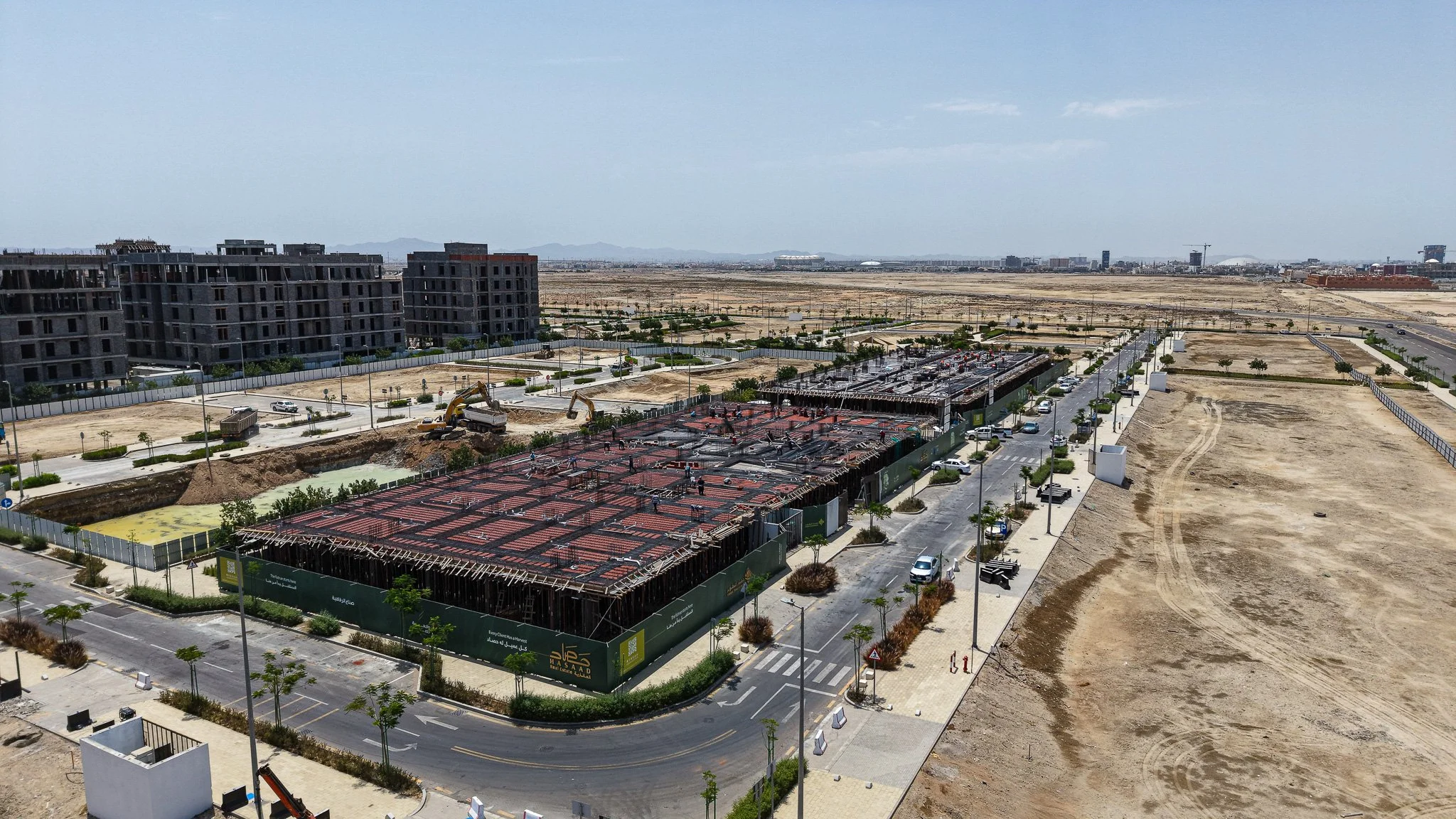

الموقع العام85%

إخلاء مضخات الخرسانة التي كانت متواجدة في الزيارة السابقة واستبدالها بمعدات الرفع والعمالة اليدوية لتجهيز الأسقف.

قراءة الإنجاز

يعكس التطور المرئي زيادة نسبة الخرسانات بمقدار 2%، حيث انتقل التركيز من صب الأعمدة (الظاهرة في صور مايو) إلى تسليح الأسقف باستخدام نظام الهوردي (الظاهر في صور يونيو). اكتمال الأساسات بنسبة 100% يتوافق مع اختفاء أي أعمال حفر أو صب للقواعد في الصور الحالية.

مقارنة بالزيارة السابقة

في الزيارة السابقة (2026-05-20)، كانت الأعمدة في طور النجارة والتسليح مع وجود مضخات خرسانة نشطة بالموقع. في الزيارة الحالية (2026-06-06)، تظهر الأسقف مغطاة بالكامل بالشدات الخشبية وحديد التسليح وبلوك الهوردي الأحمر، مما يشير إلى الجاهزية لصب الأسقف قريباً.

المراحل القادمة المتوقعة

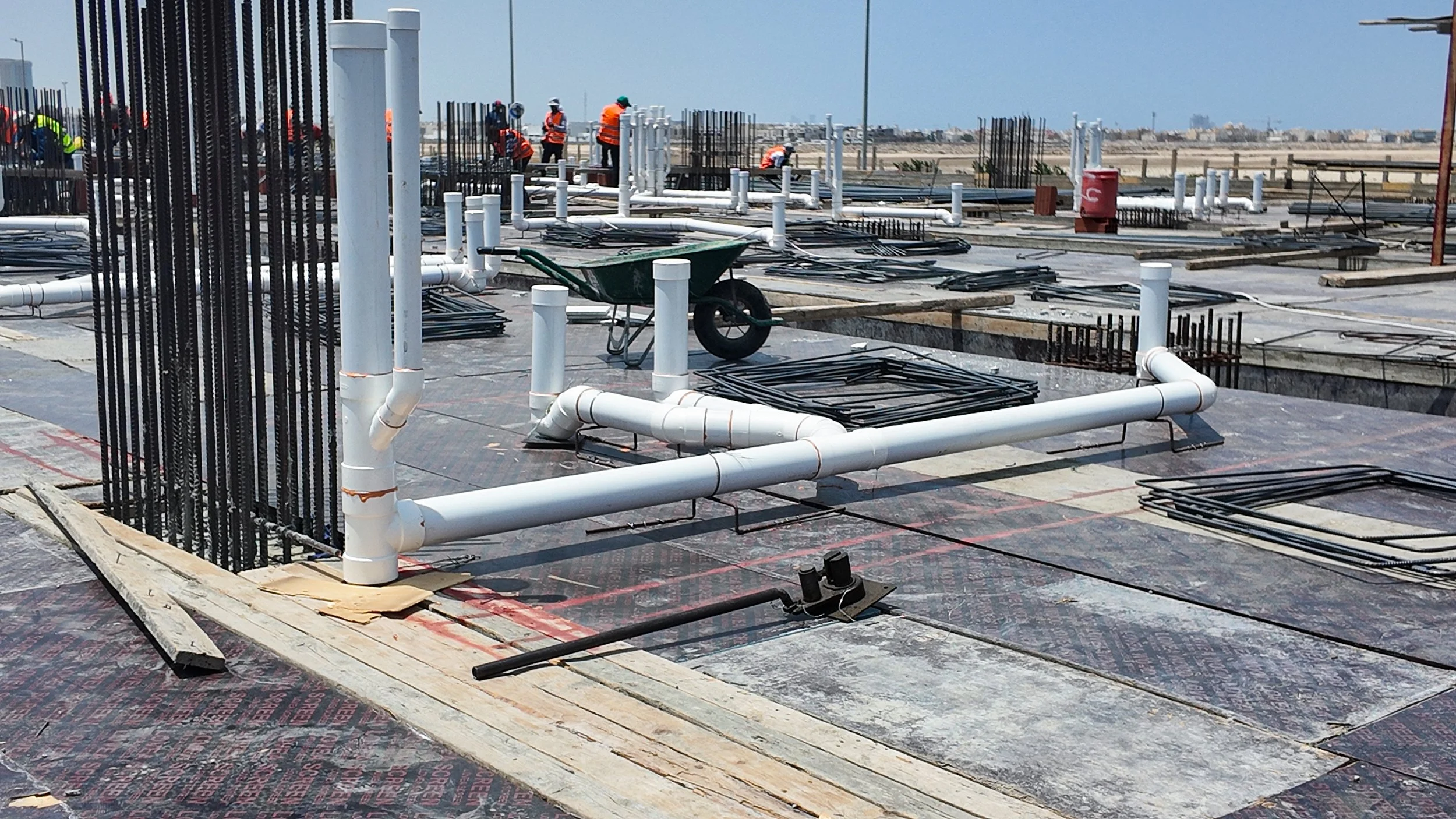

صب خرسانة الأسقف للدور الحالي، البدء في أعمال نجارة وتسليح أعمدة الدور التالي، والبدء في التأسيسات الأولية للأعمال الكهروميكانيكية داخل الأسقف.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
1/4 مكتملمتوسط ▲ +3%
خرسانات▲ +2%
0%
تشطيب
0%
الكترو ميكانيك
0%
الأساسات▲ +11%
0%

صور الدرون

صور الموقع

نموذج ثلاثي الأبعاد
