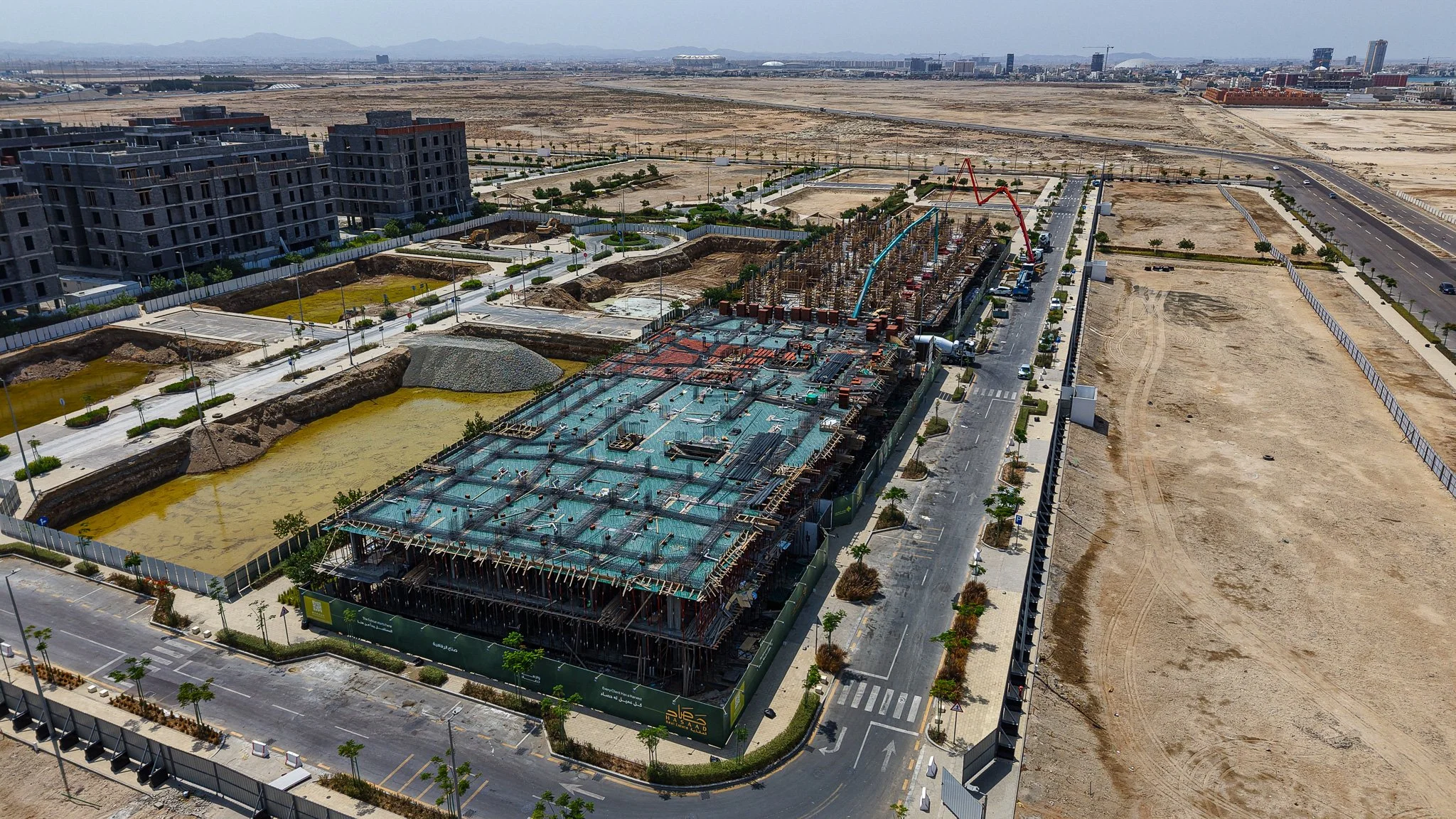

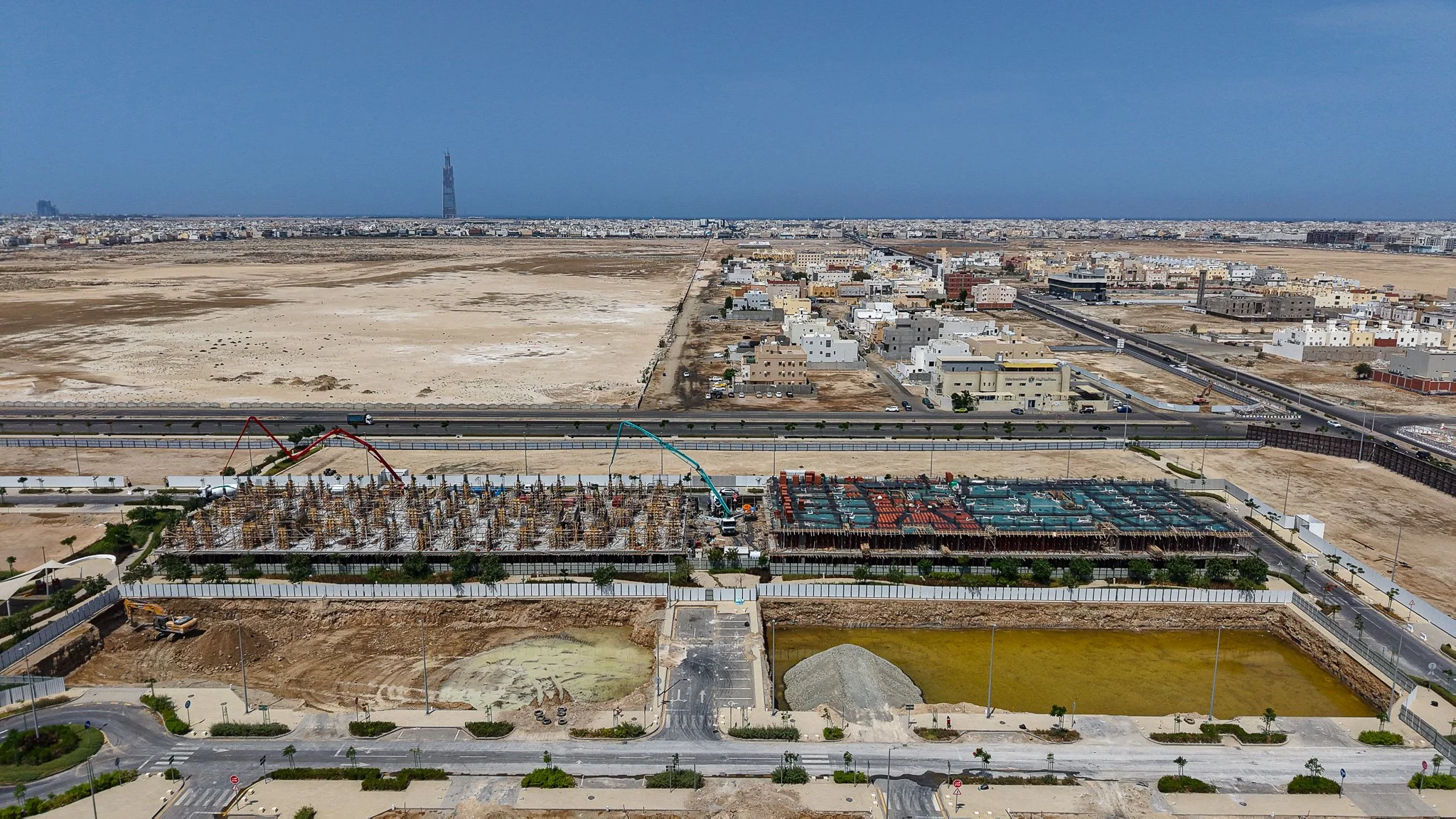

واجهة جدة
الفيديو الرئيسي
التقرير الهندسي
التغيّرات المرصودة

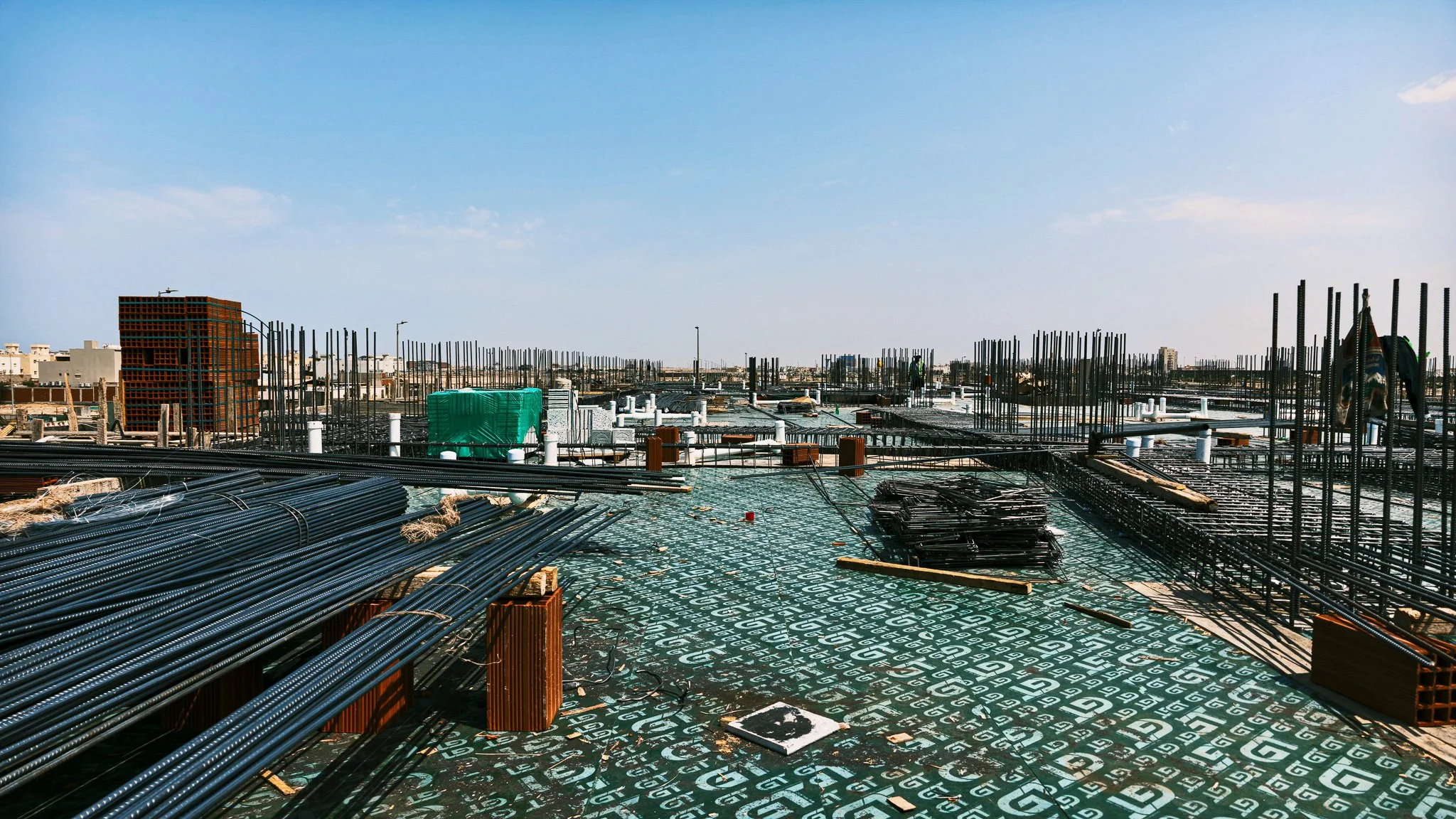

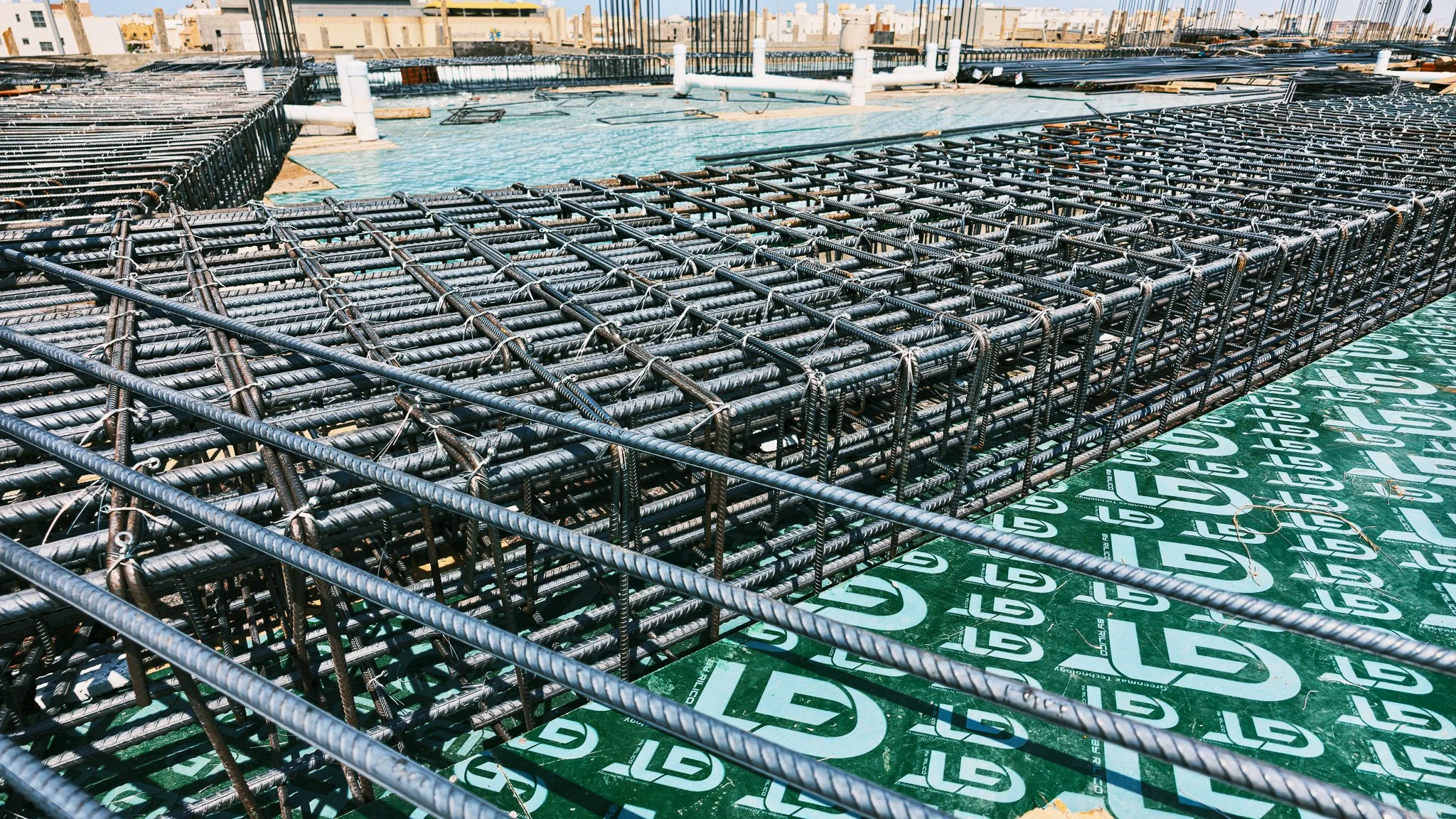

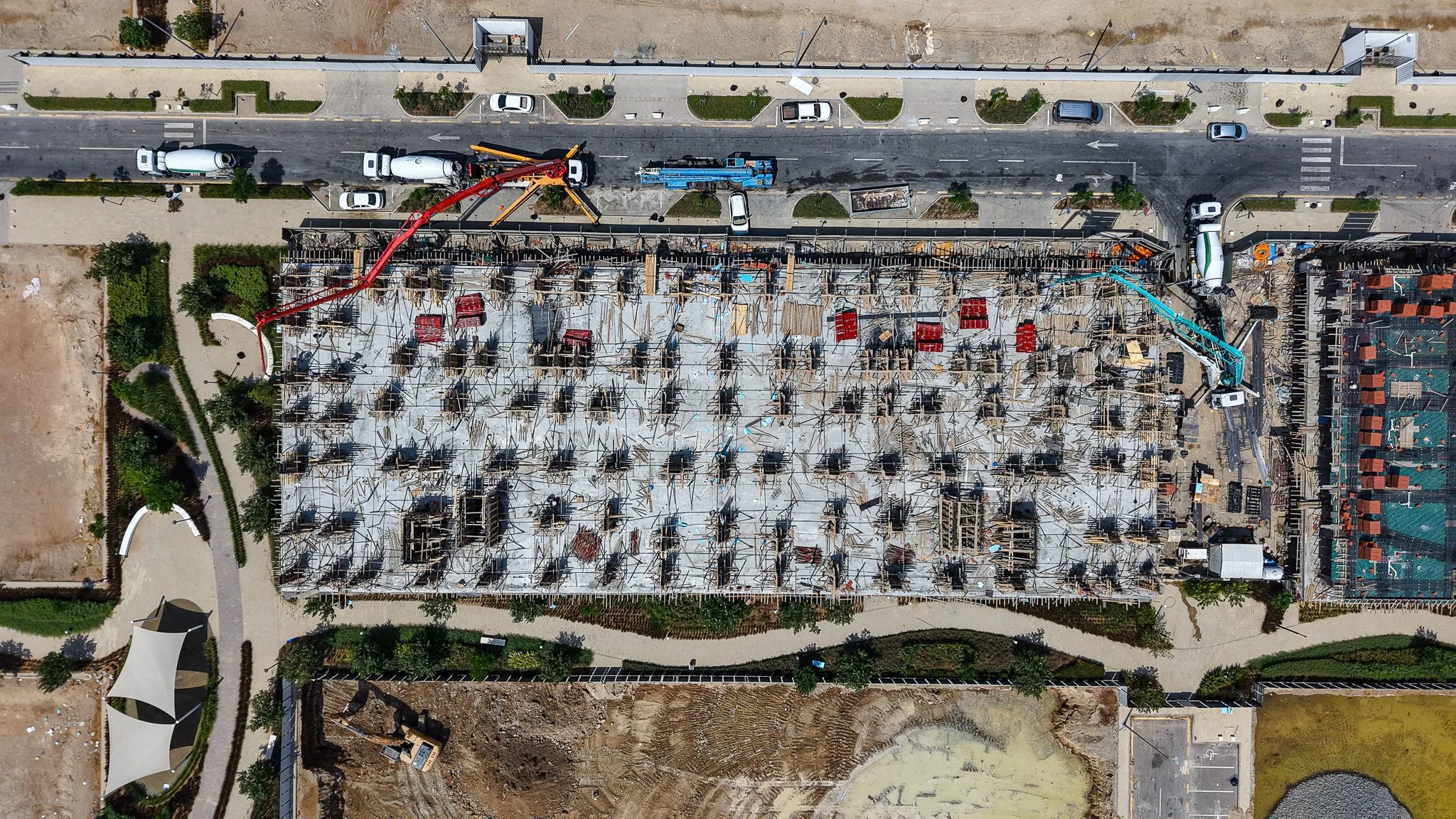

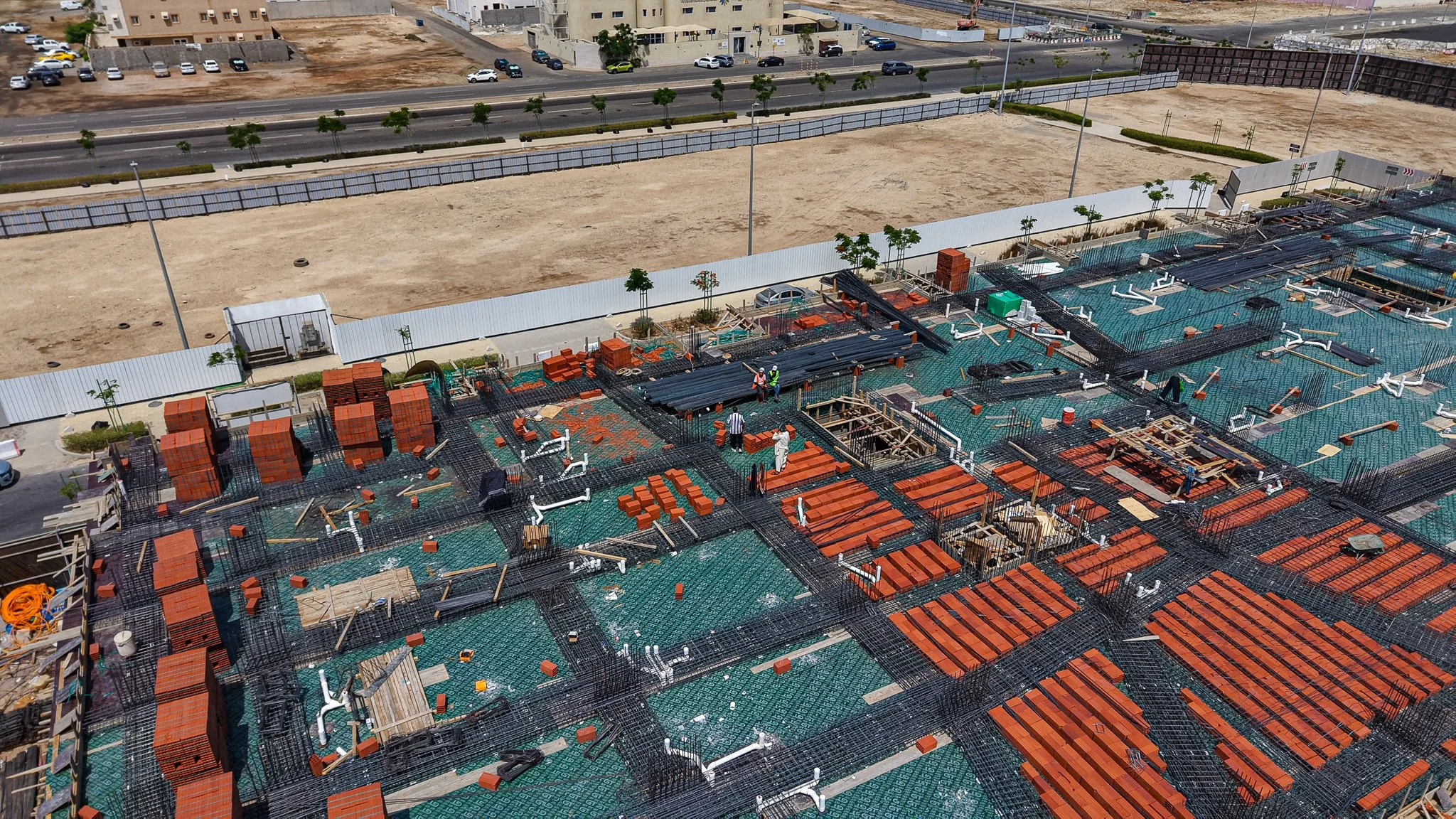

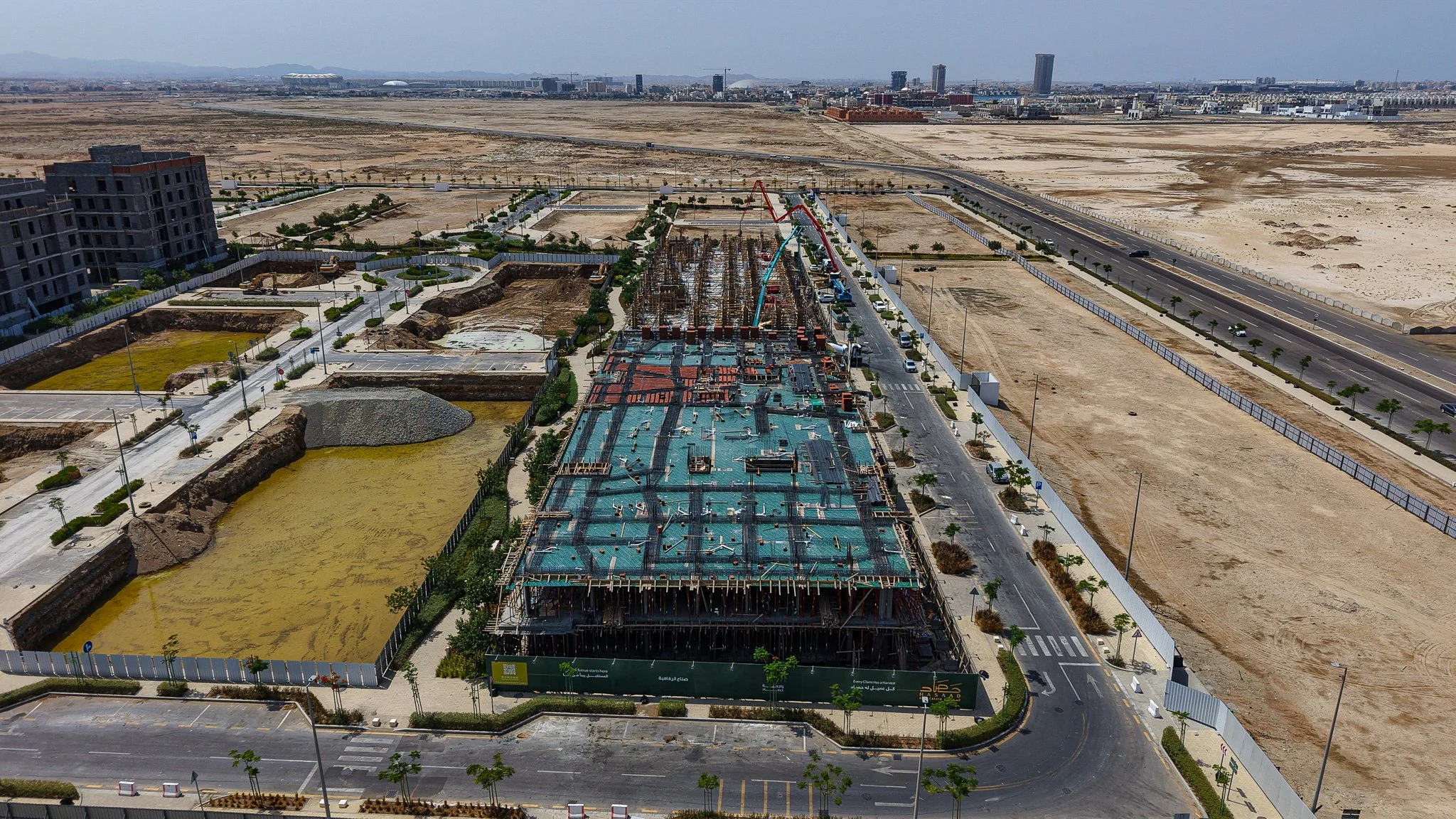

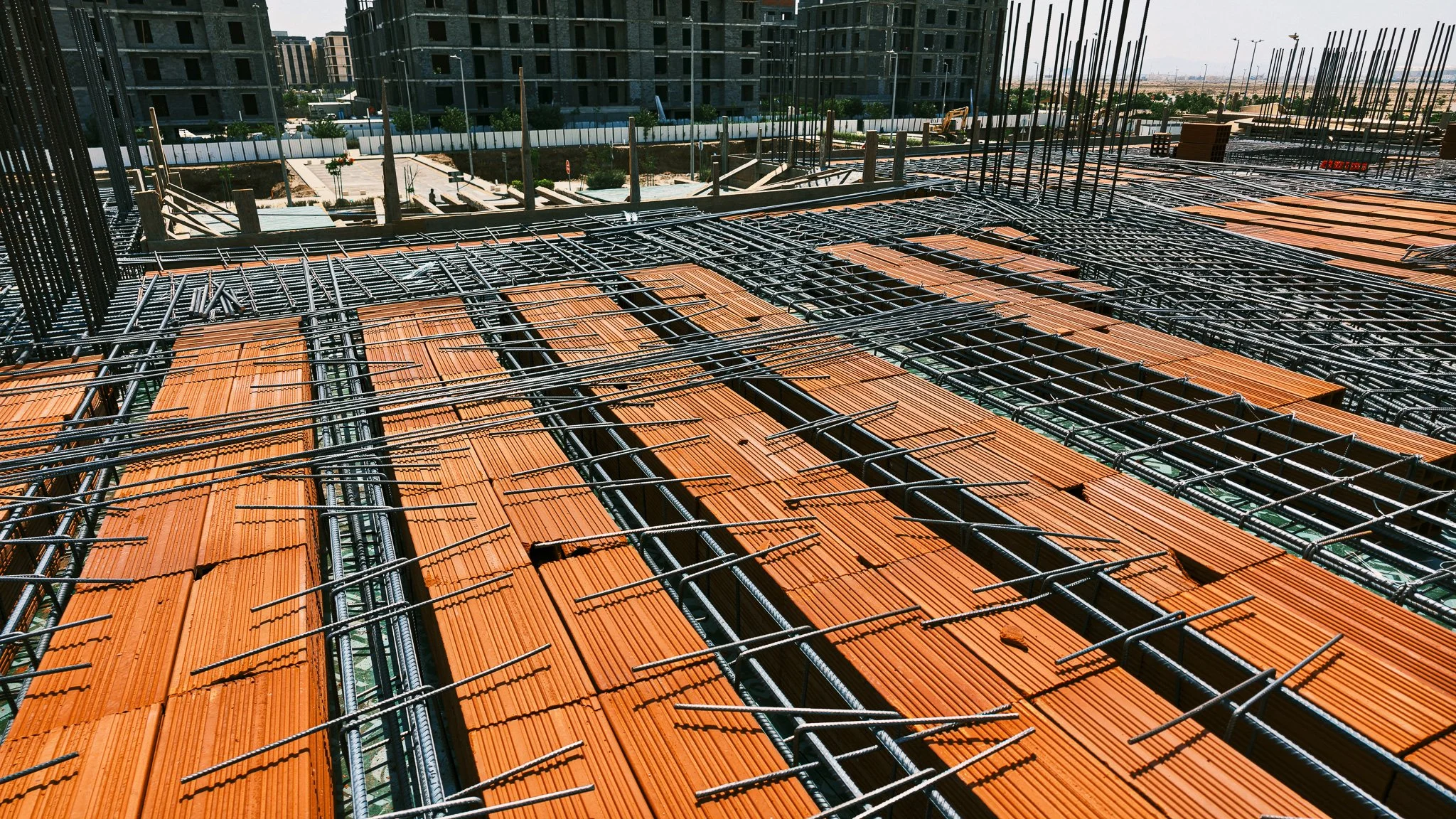

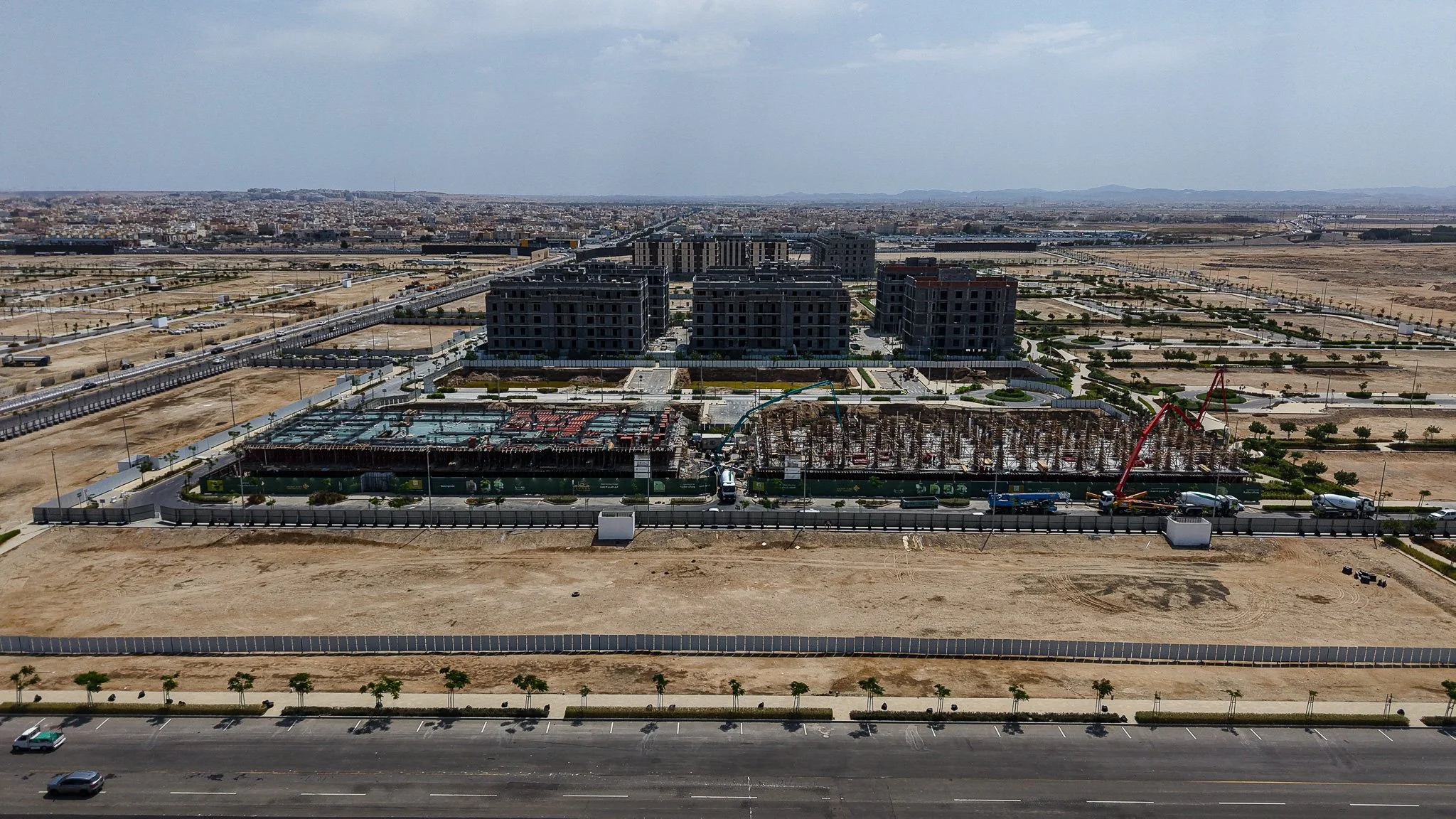

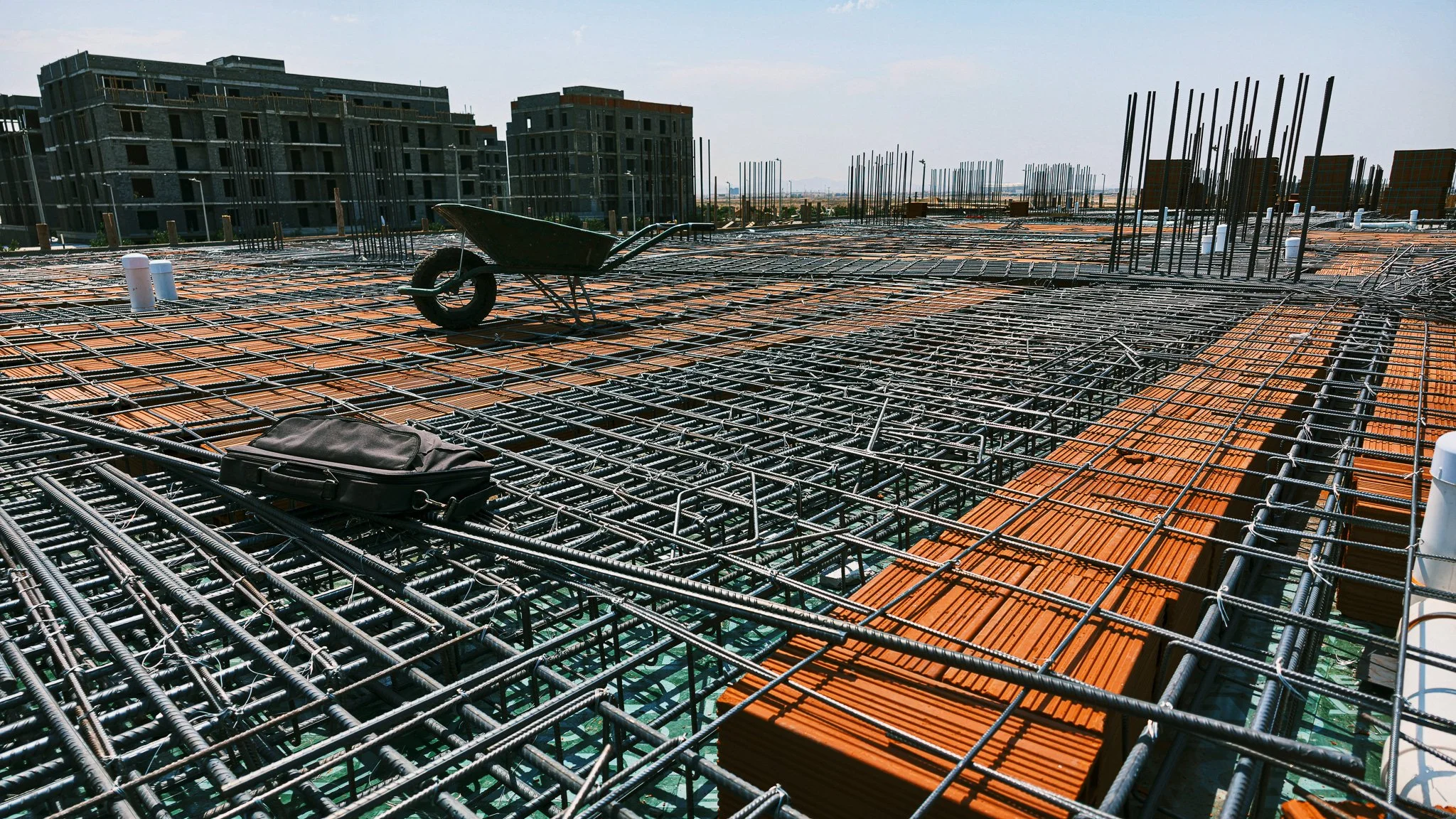

اكتمال فرش حديد التسليح وتوزيع البلوك الأحمر (الهوردي) في مساحات واسعة تمهيداً للصب.

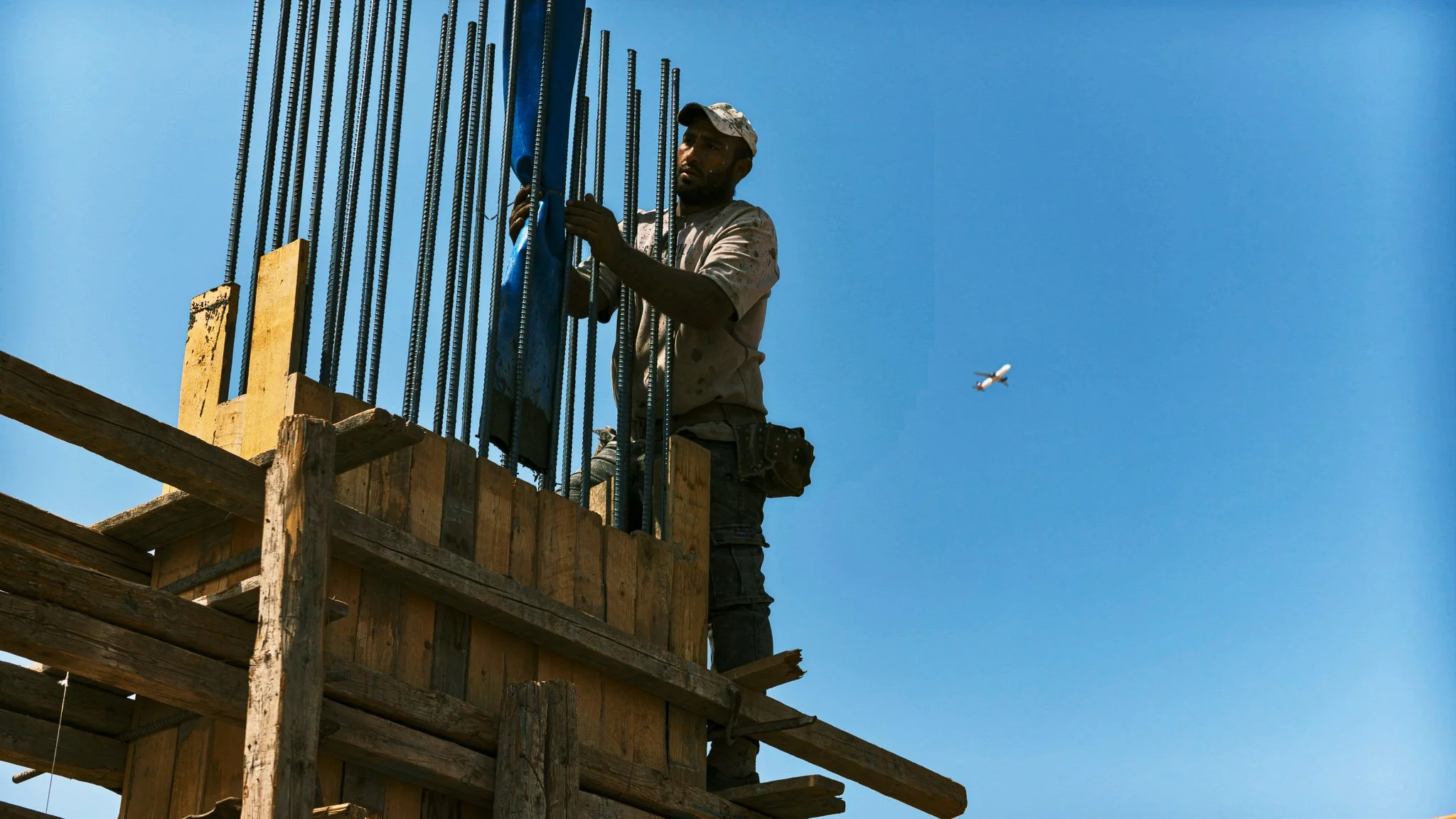

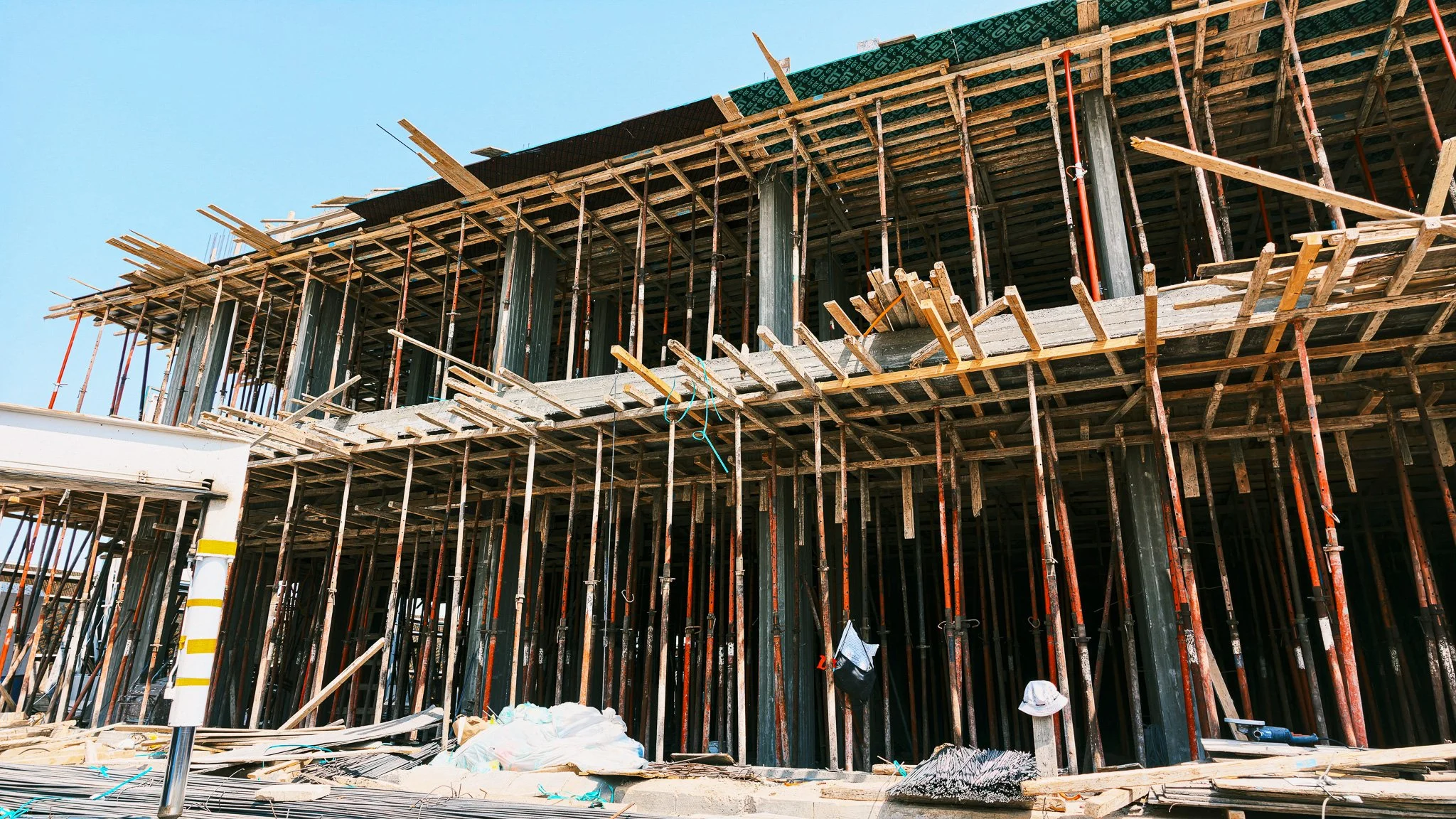

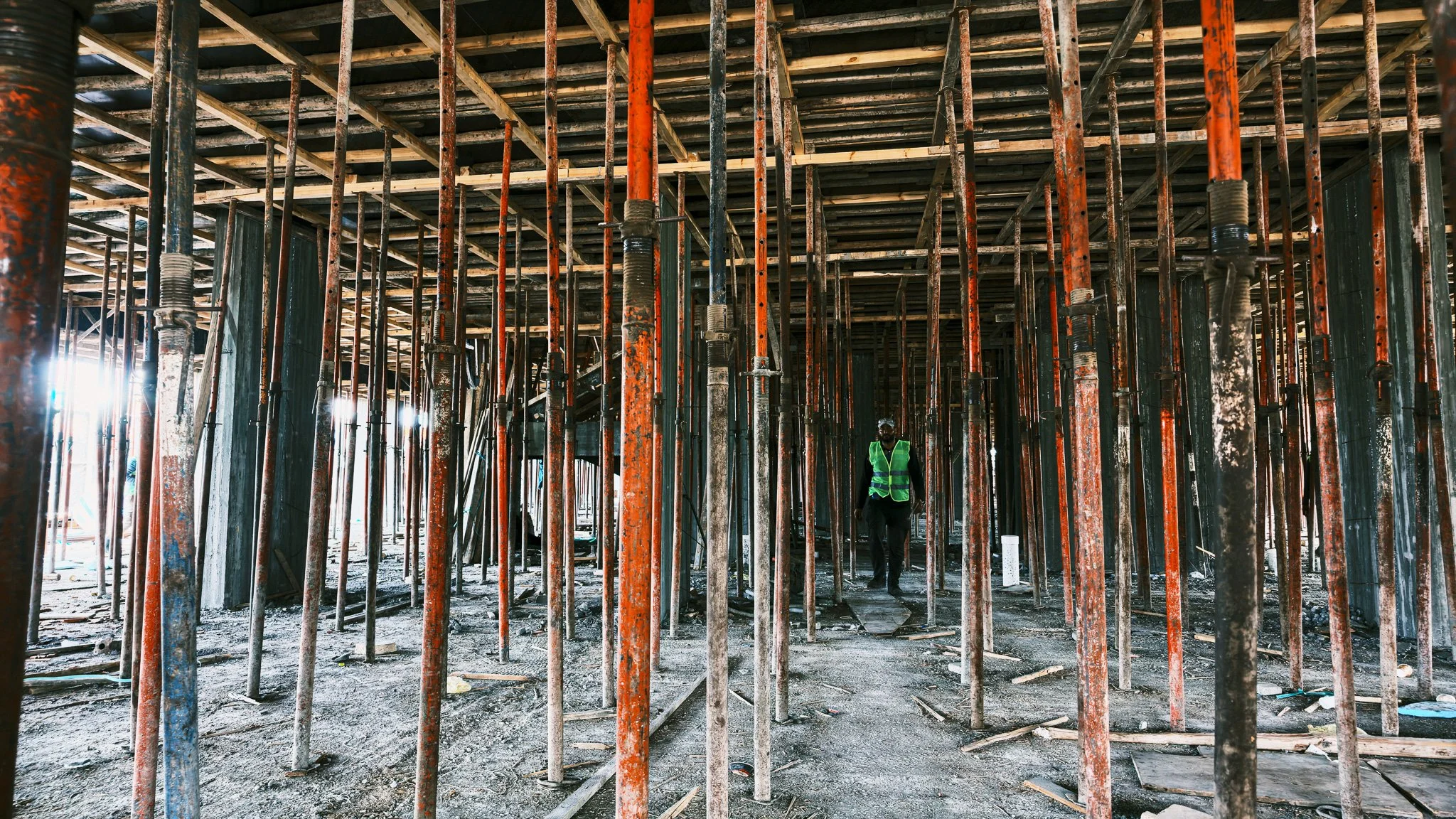

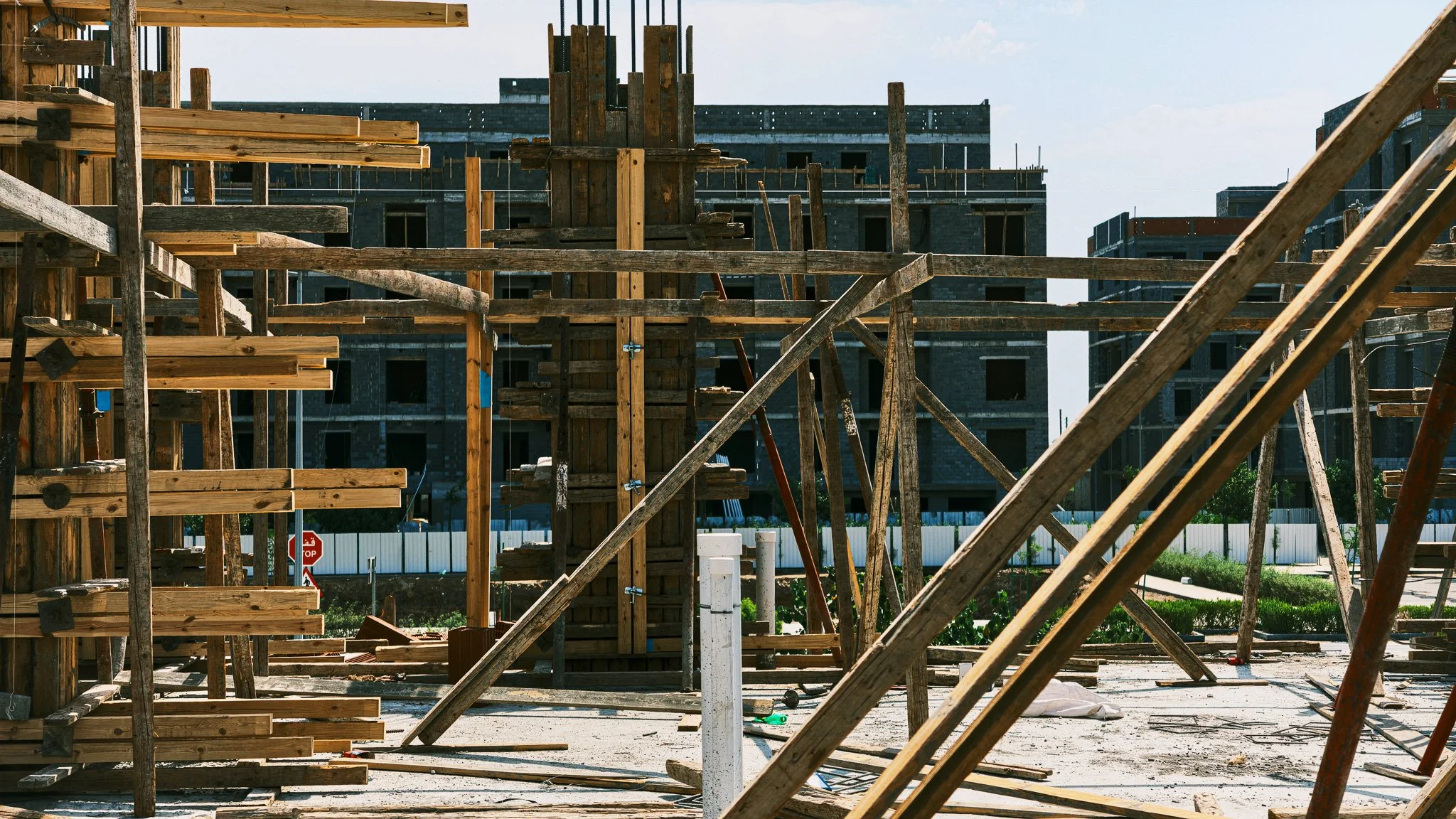

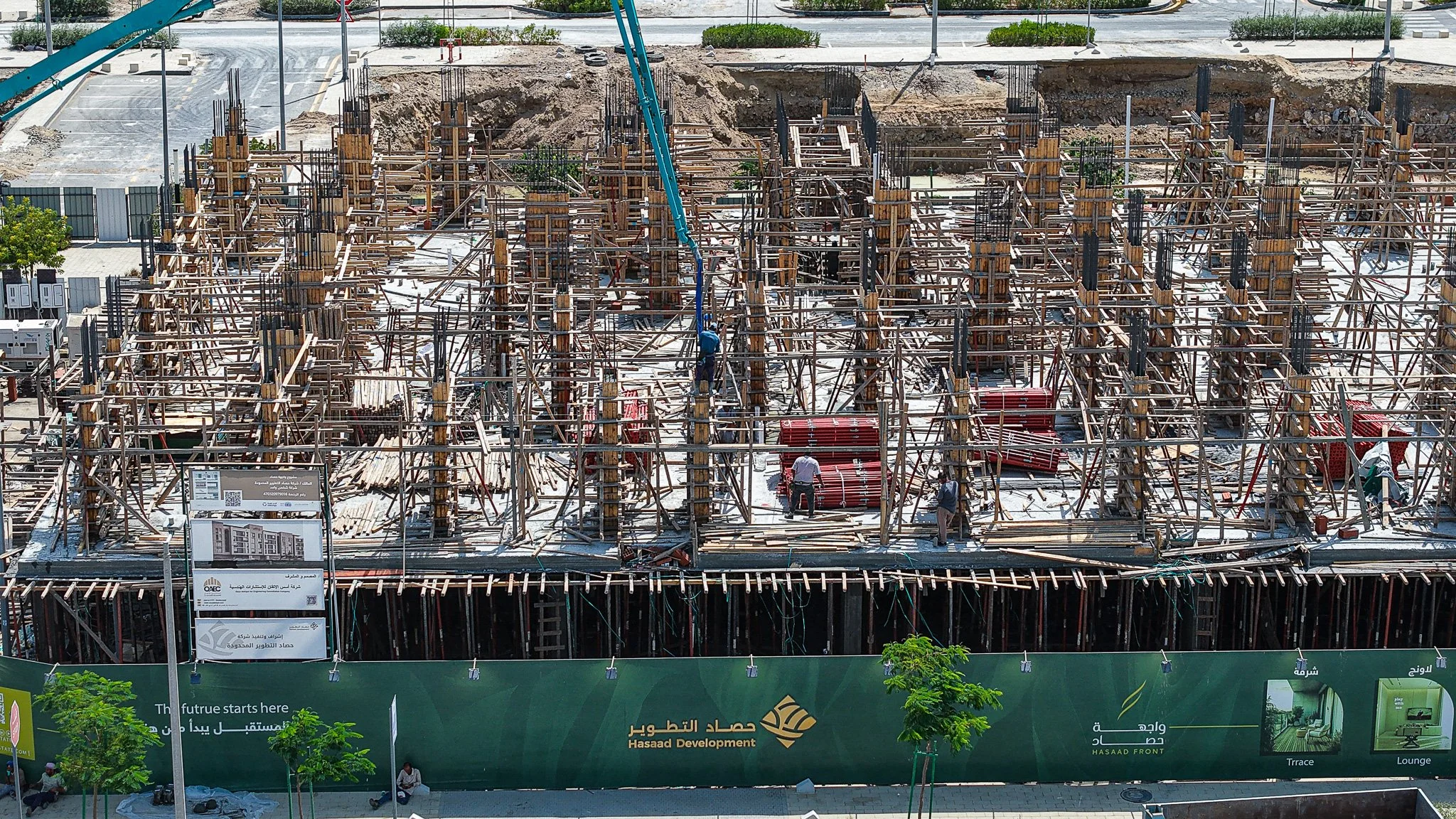

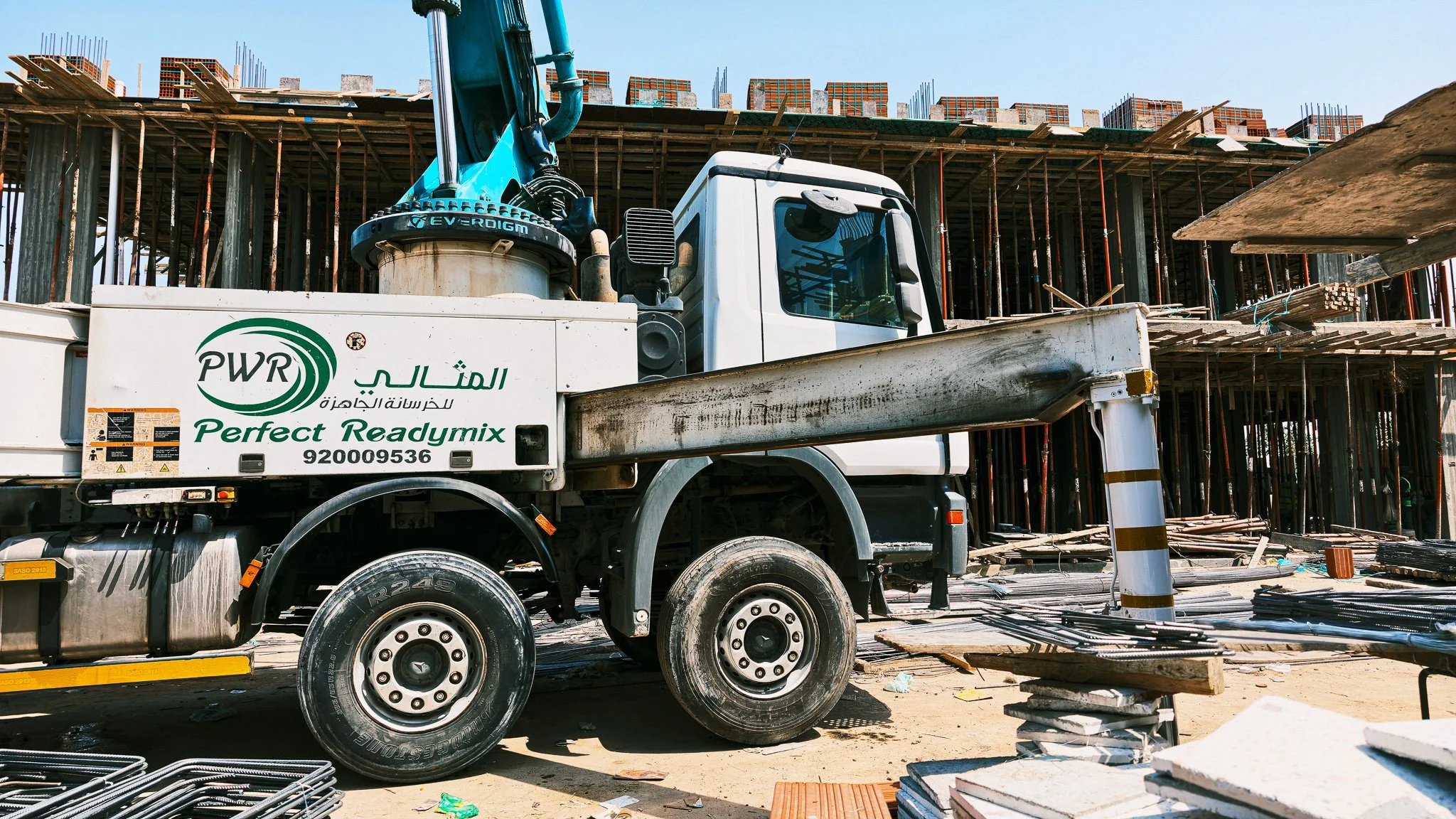

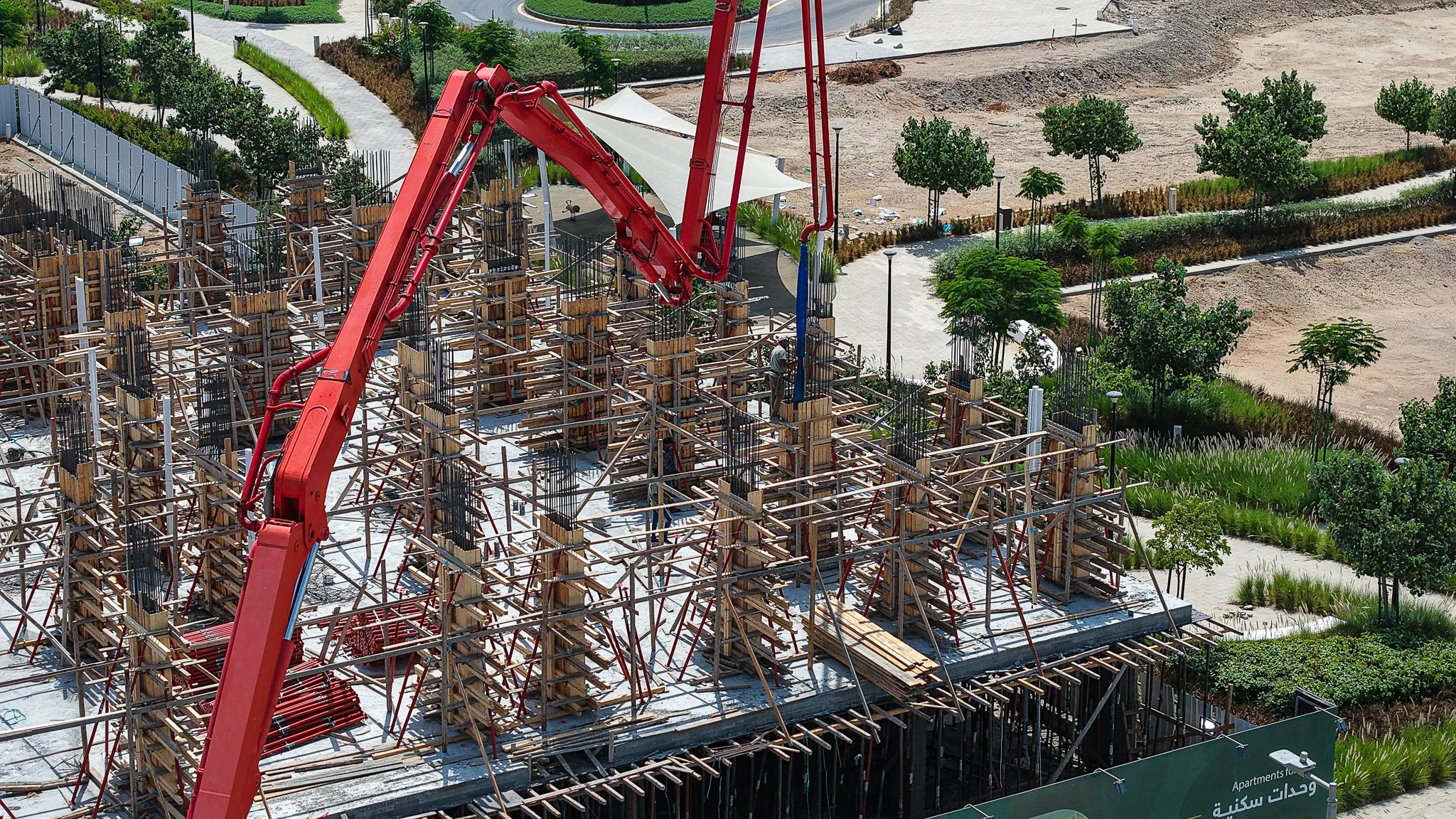

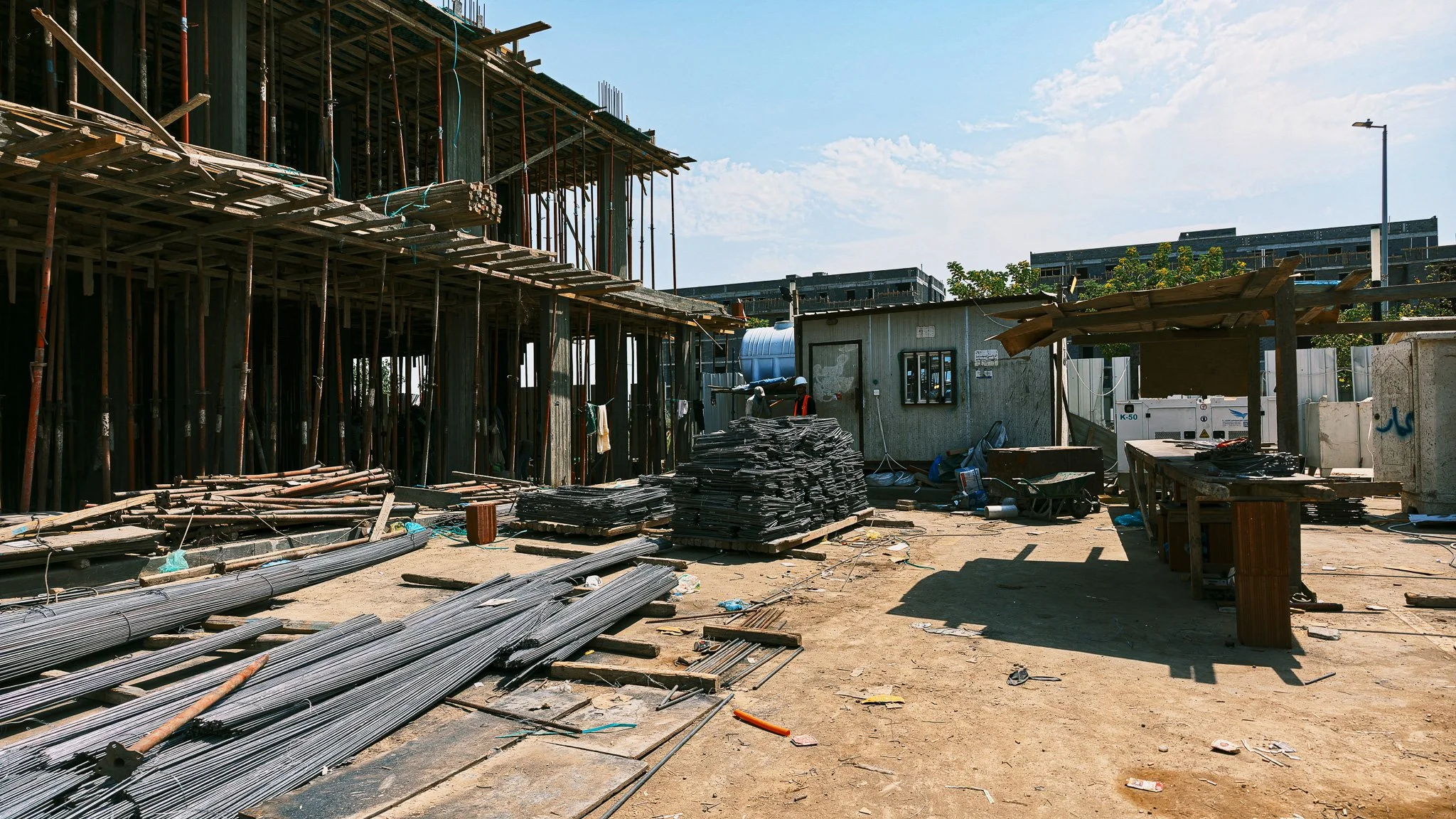

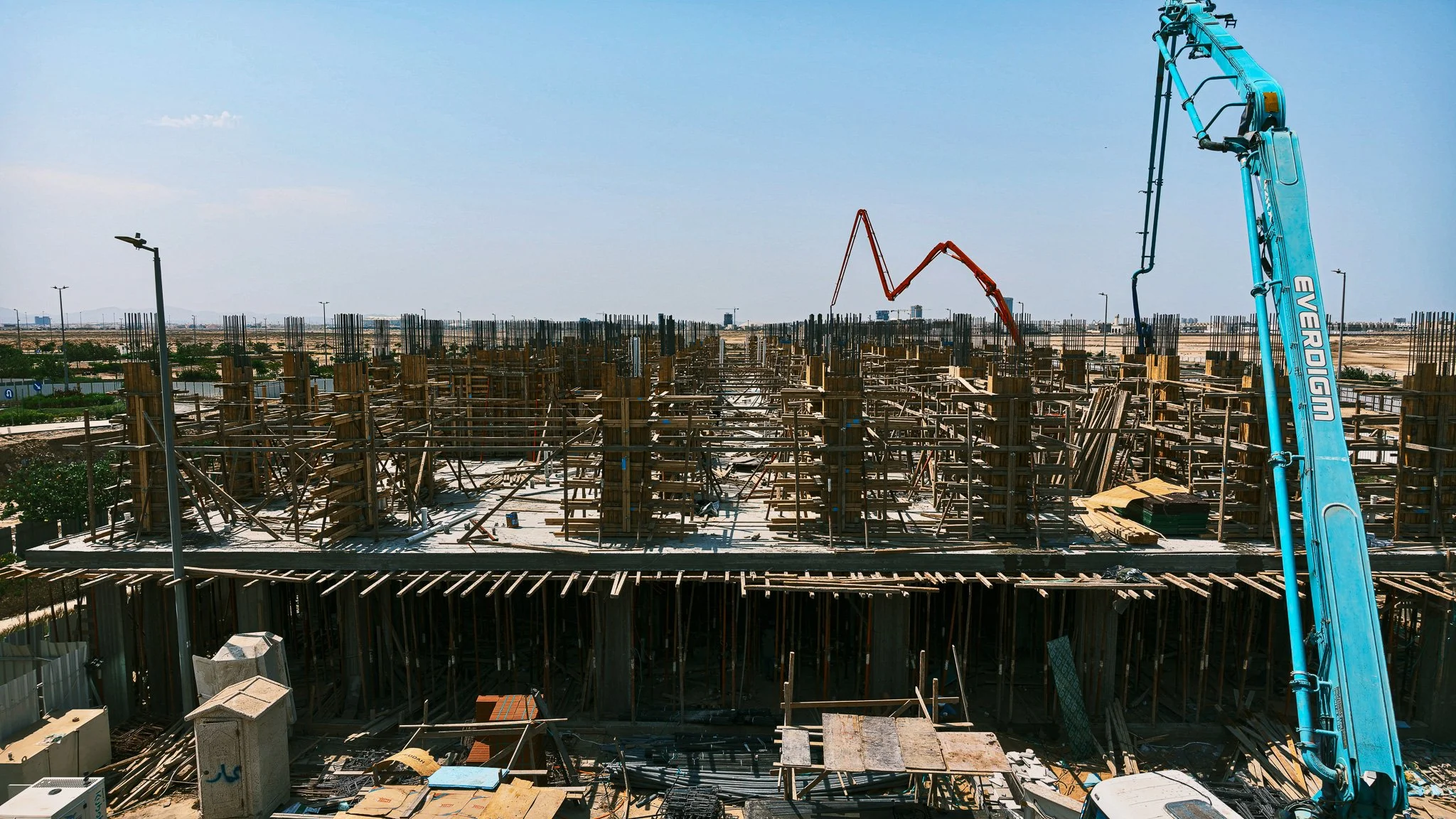

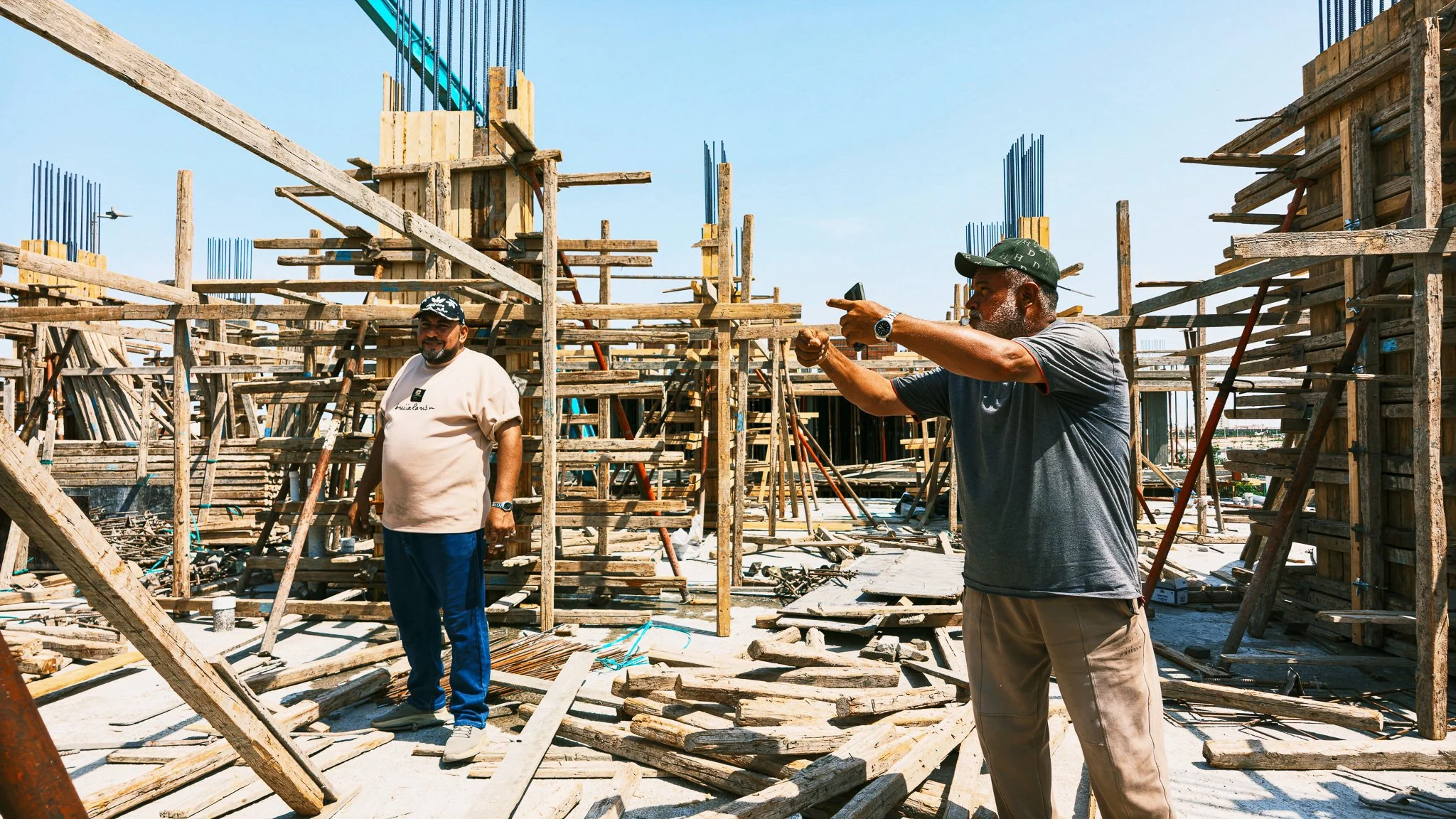

انتهاء صب مجموعة من أعمدة الدور الحالي وبدء أعمال النجارة والتدعيم للأعمدة المتبقية.

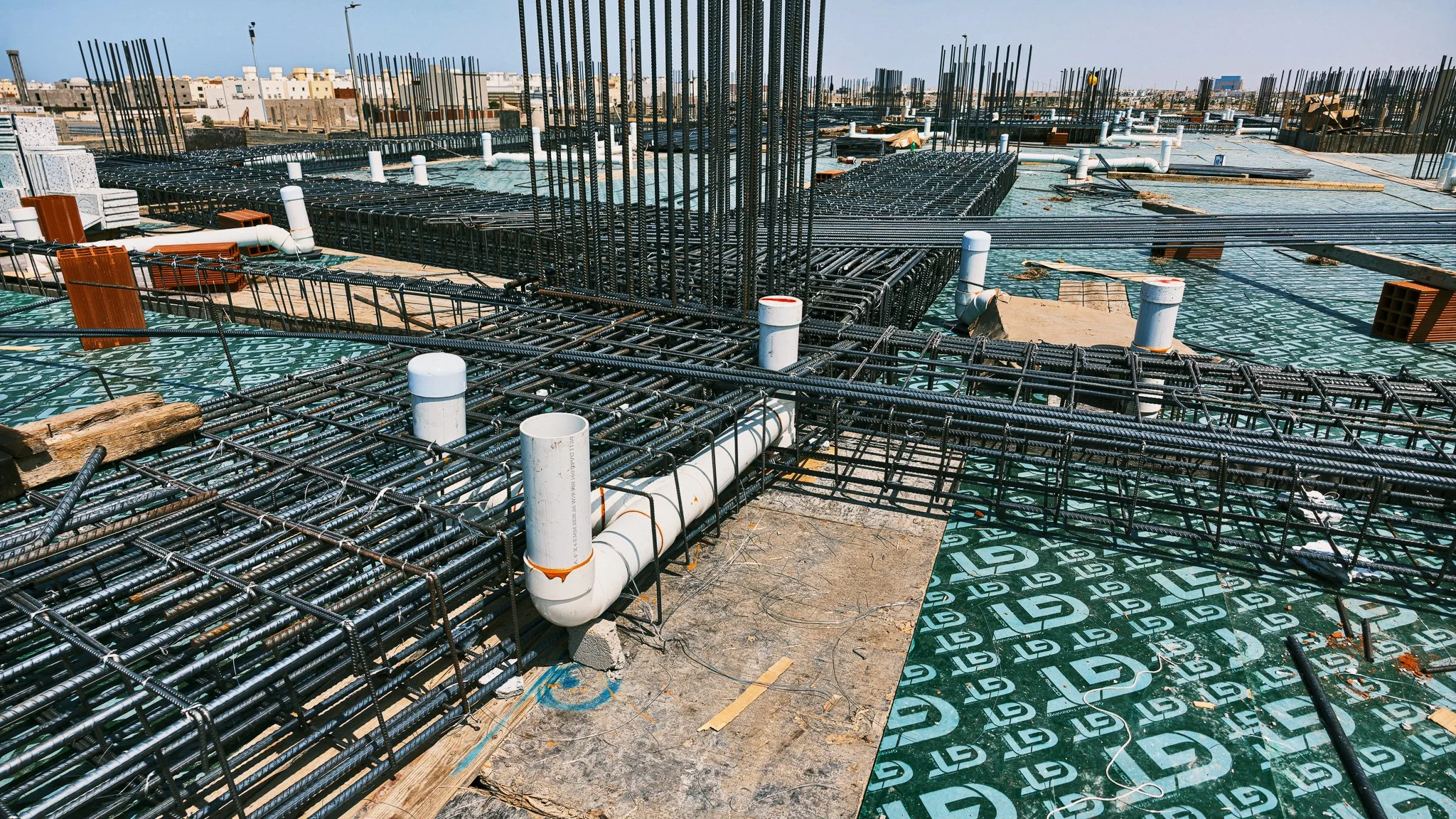

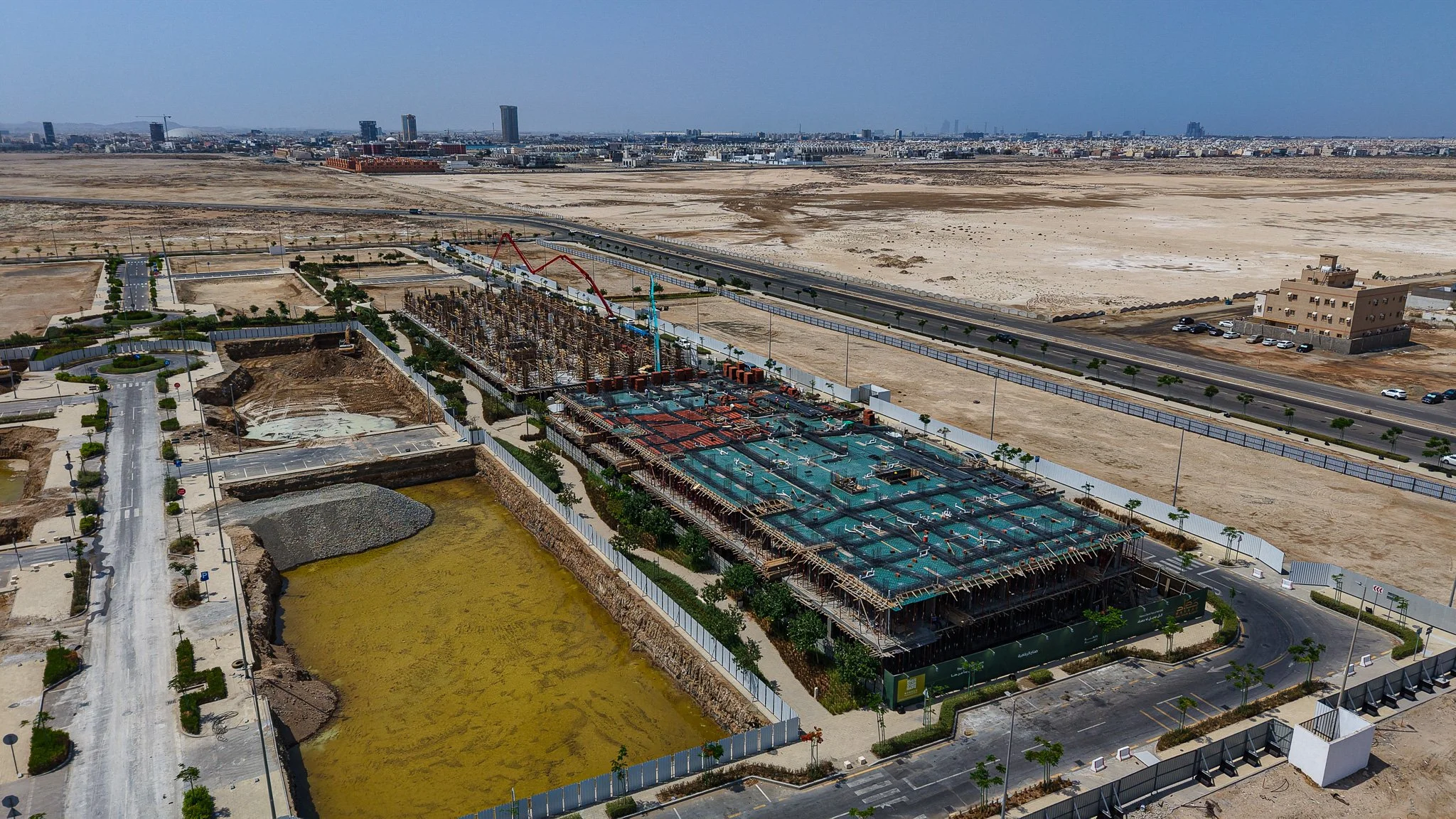

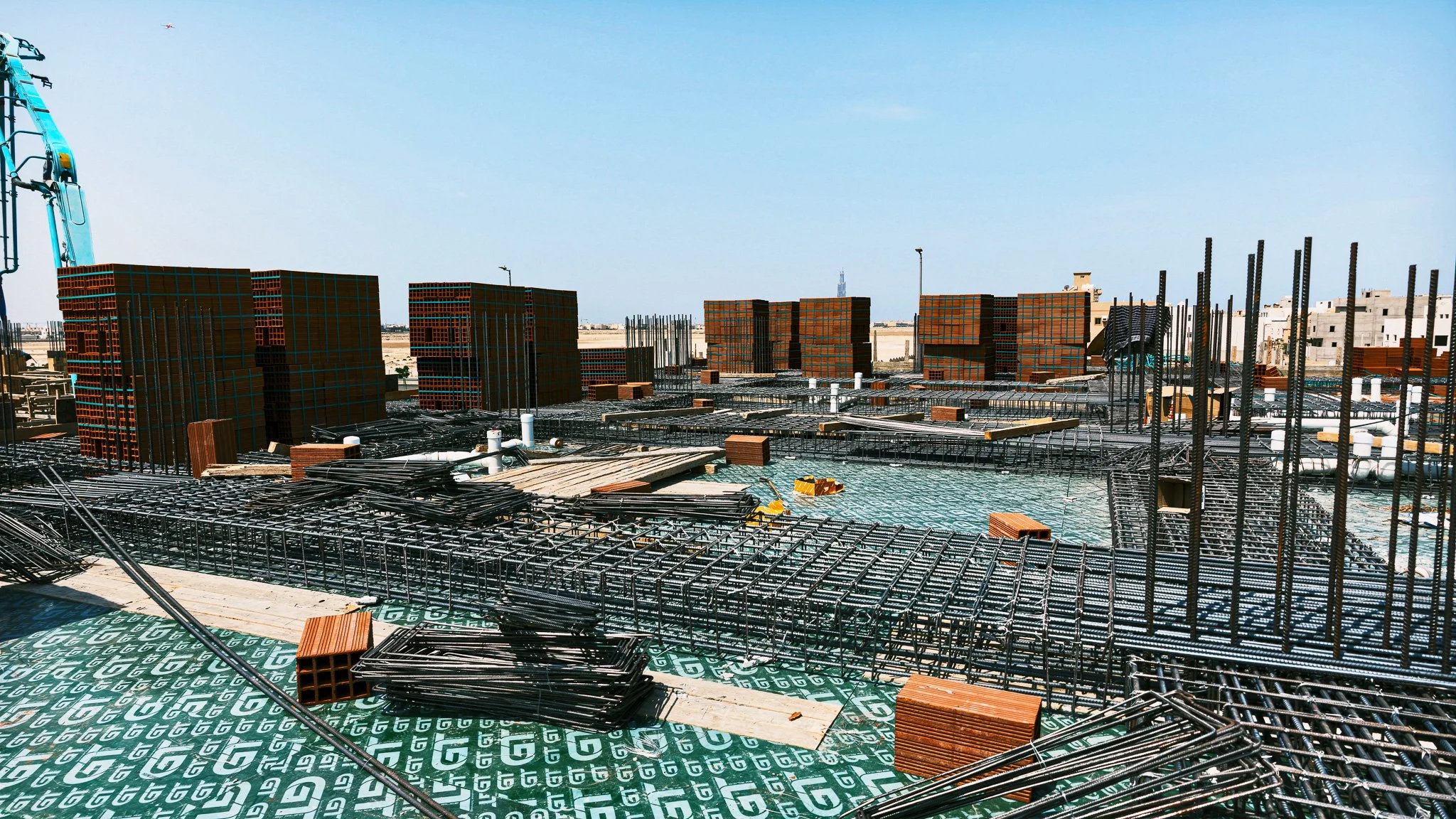

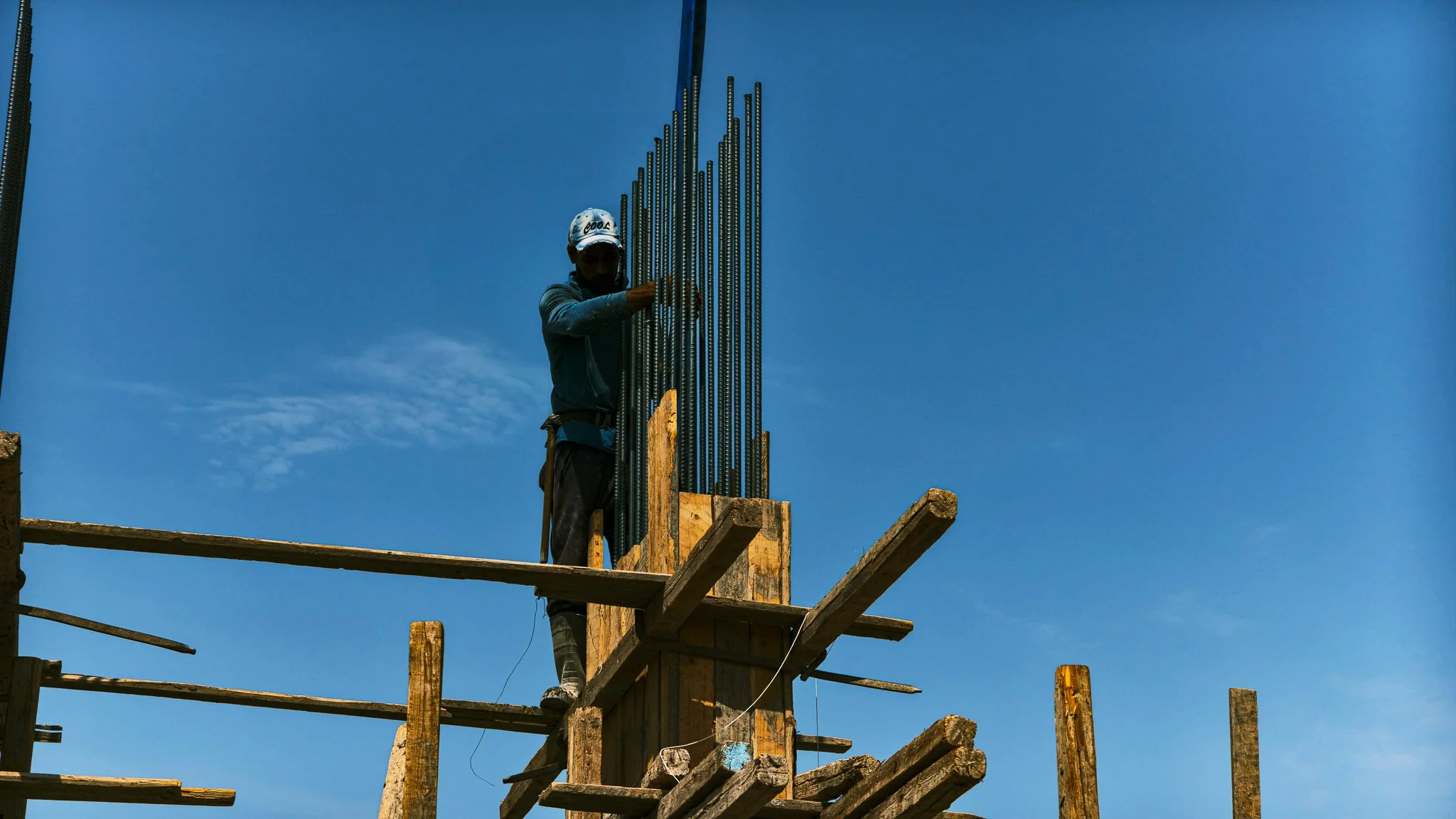

ظهور تمديدات السباكة والكهرباء (PVC) داخل شبكة تسليح السقف.
قراءة الإنجاز
تتوافق الصور المرئية مع الزيادة المسجلة في بند الخرسانات بنسبة 5%، حيث انتقل العمل من مرحلة التجهيز إلى مرحلة التسليح الكثيف وصب العناصر الرأسية. لا تزال بنود التشطيبات والإلكتروميكانيك عند 0% لعدم اكتمال الهيكل الإنشائي اللازم لبدئها.
مقارنة بالزيارة السابقة

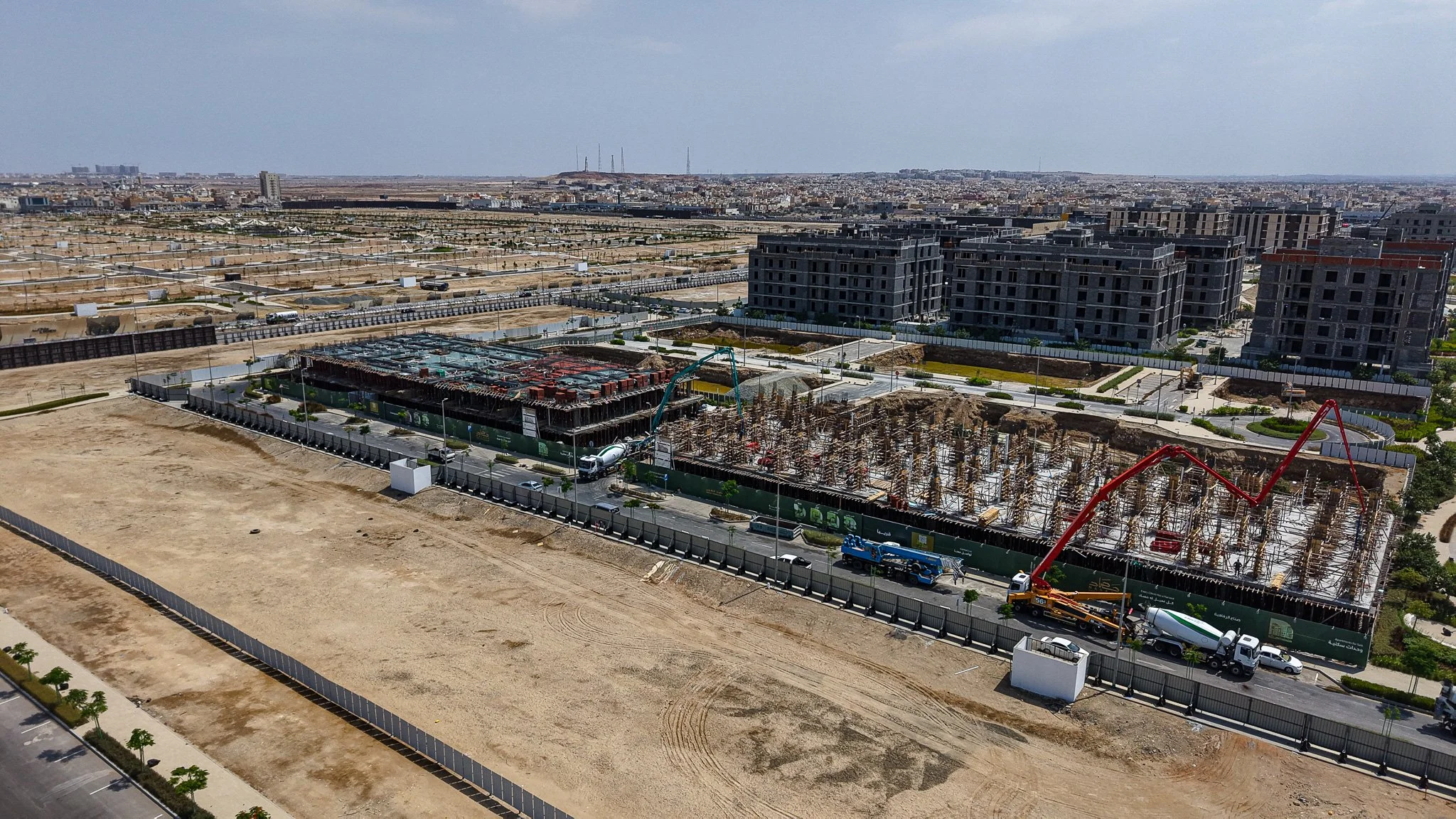

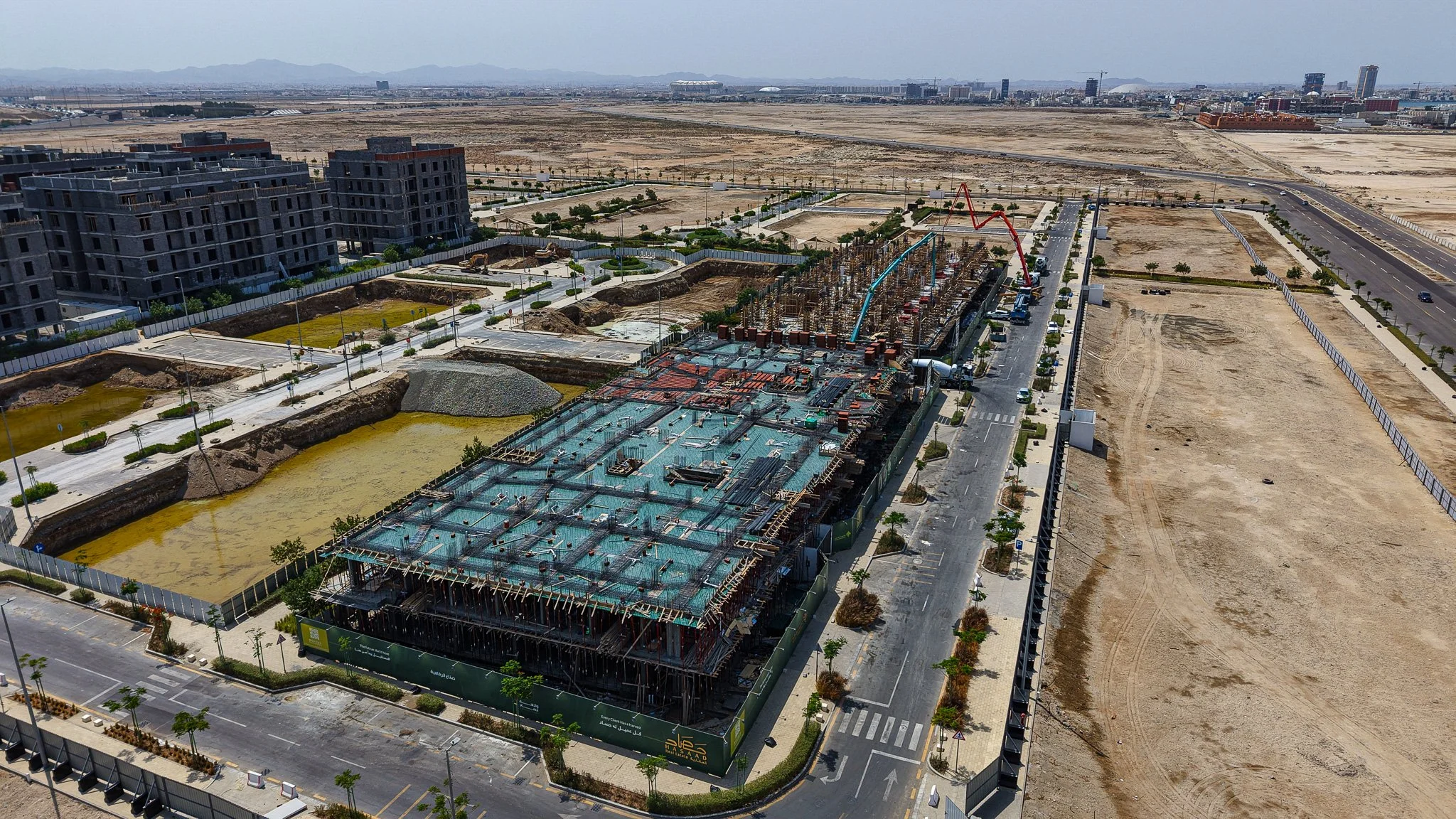

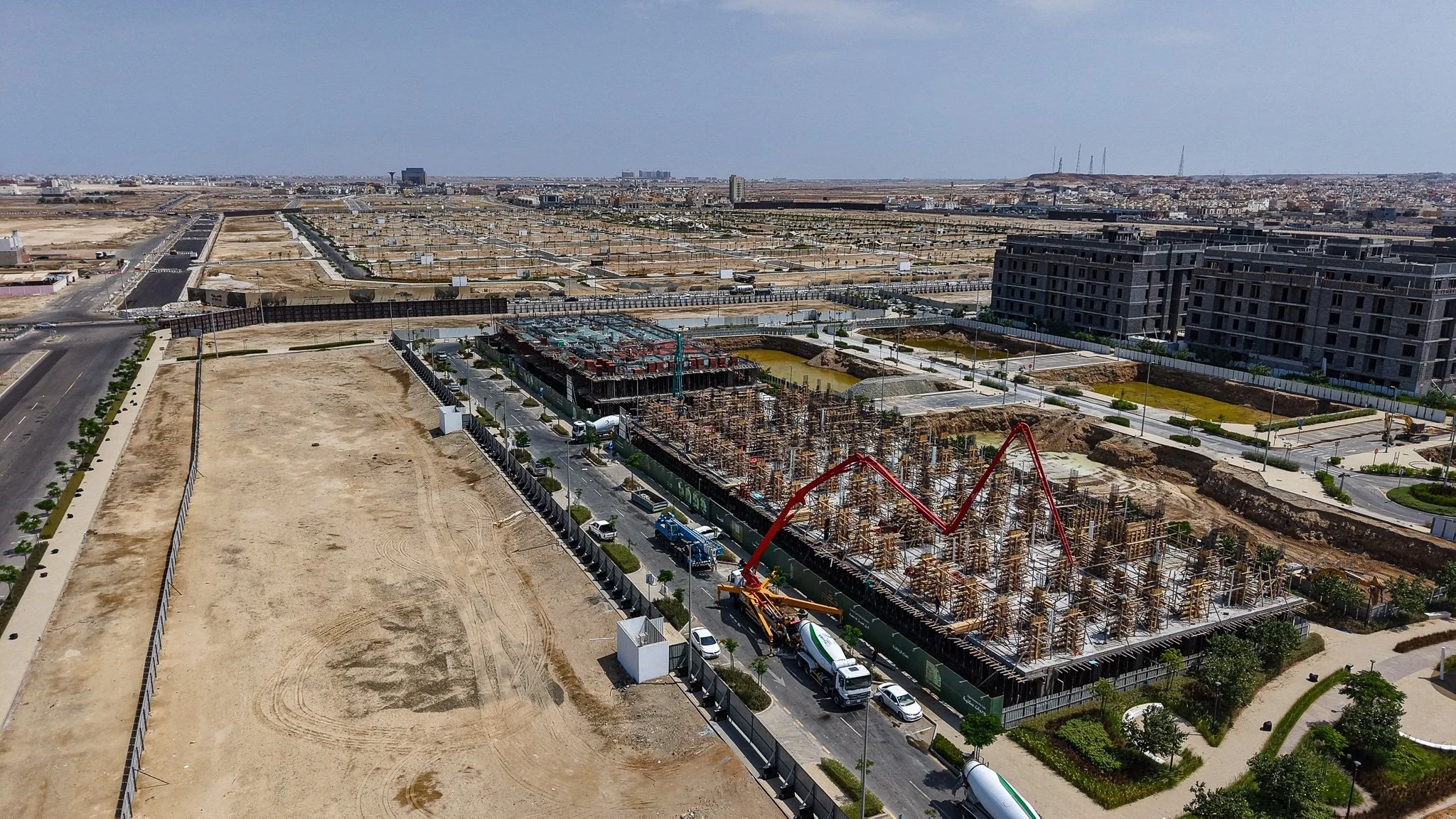

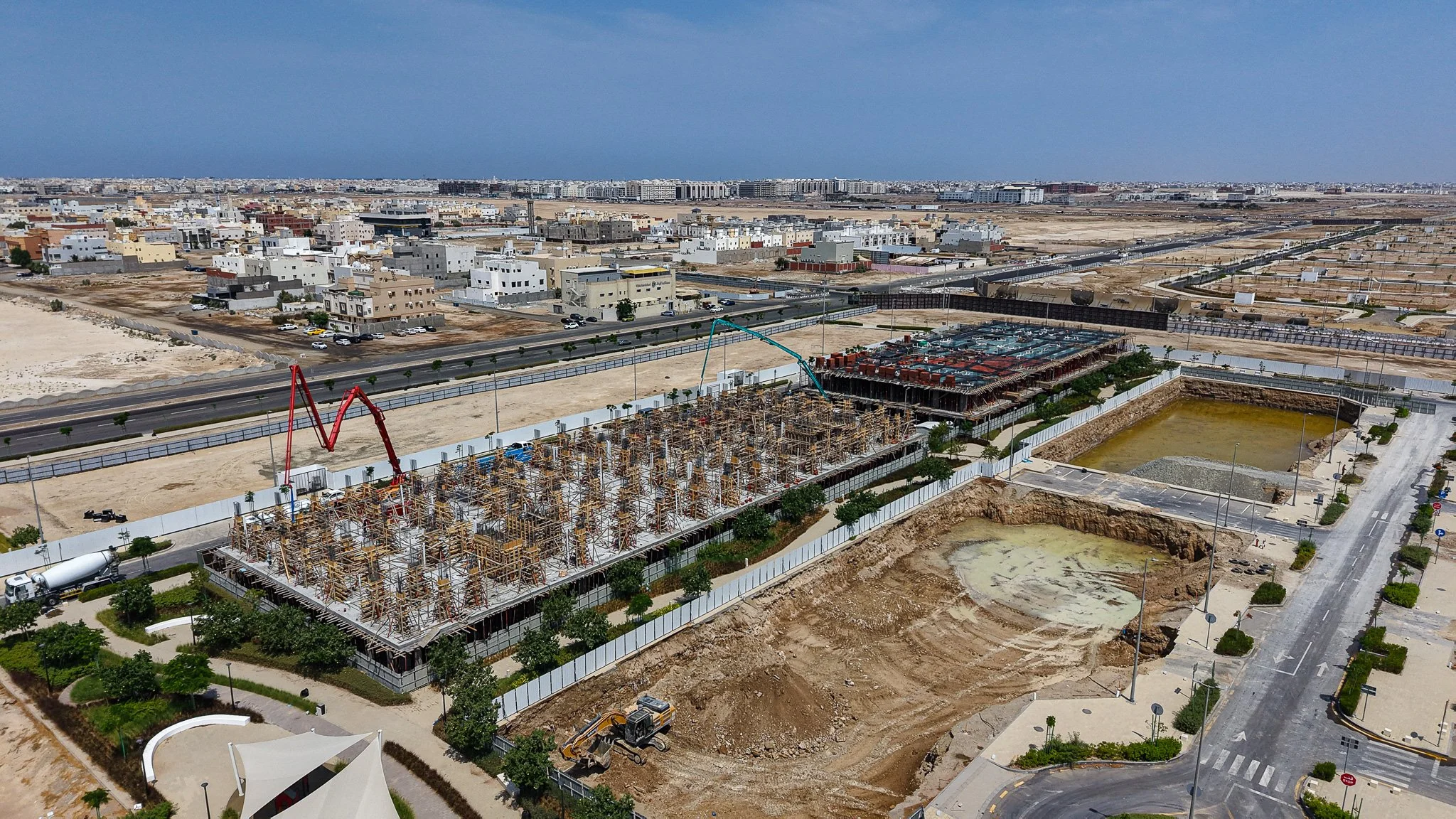

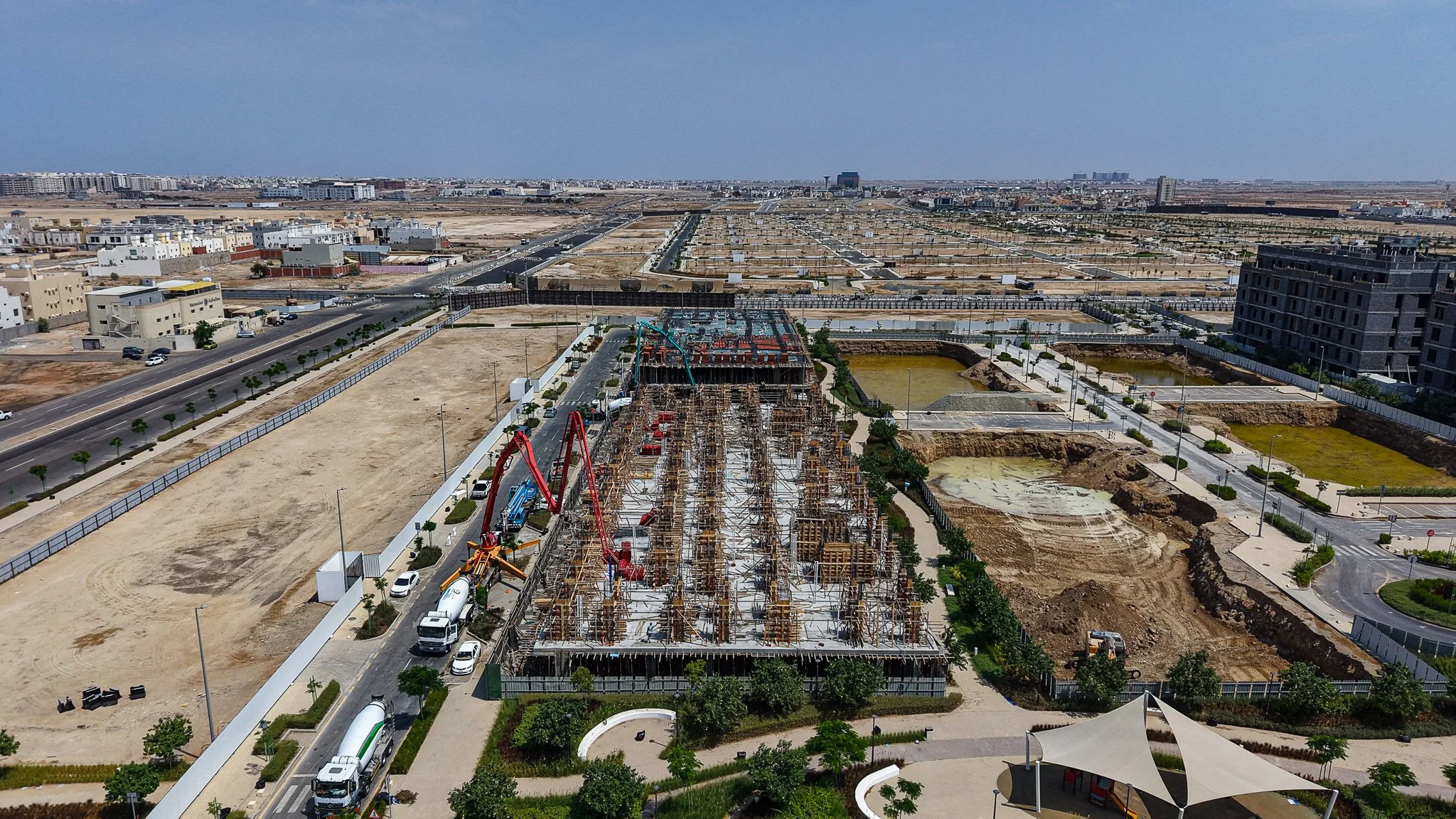

بالمقارنة مع الزيارة السابقة، نلاحظ تحولاً من مرحلة الشدات الخشبية الأولية للأعمدة إلى مرحلة متقدمة من تسليح الأسقف باستخدام نظام البلاطات الهوردي (Red Bricks). كما تم رصد تشغيل مضخات الخرسانة في الموقع مما يؤكد بدء عمليات الصب الفعلي للعناصر الإنشائية.
المراحل القادمة المتوقعة
صب بلاطات الأسقف الحالية، البدء في أعمال مباني الطوب، واستكمال صب أعمدة الدور التالي.
