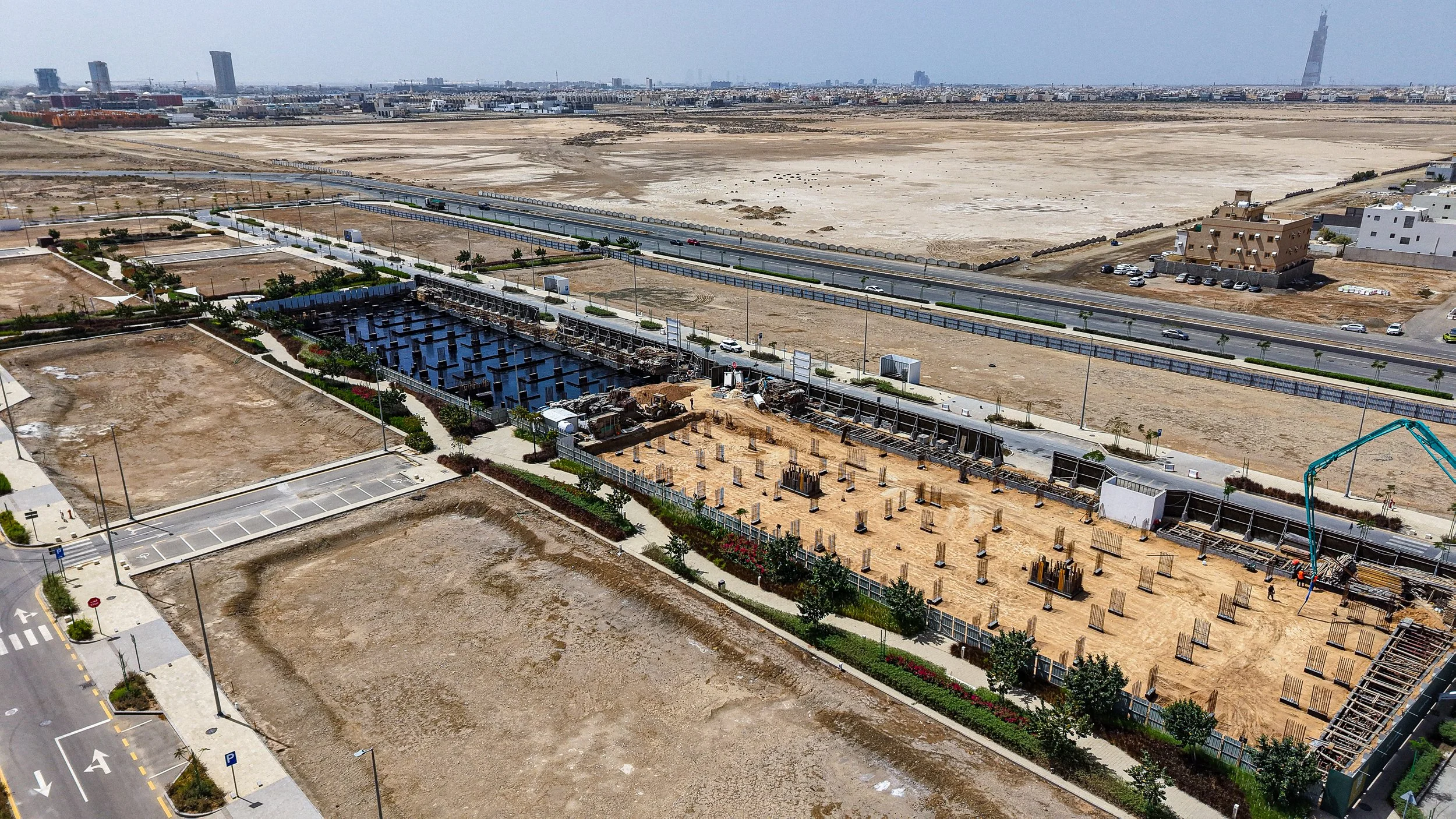

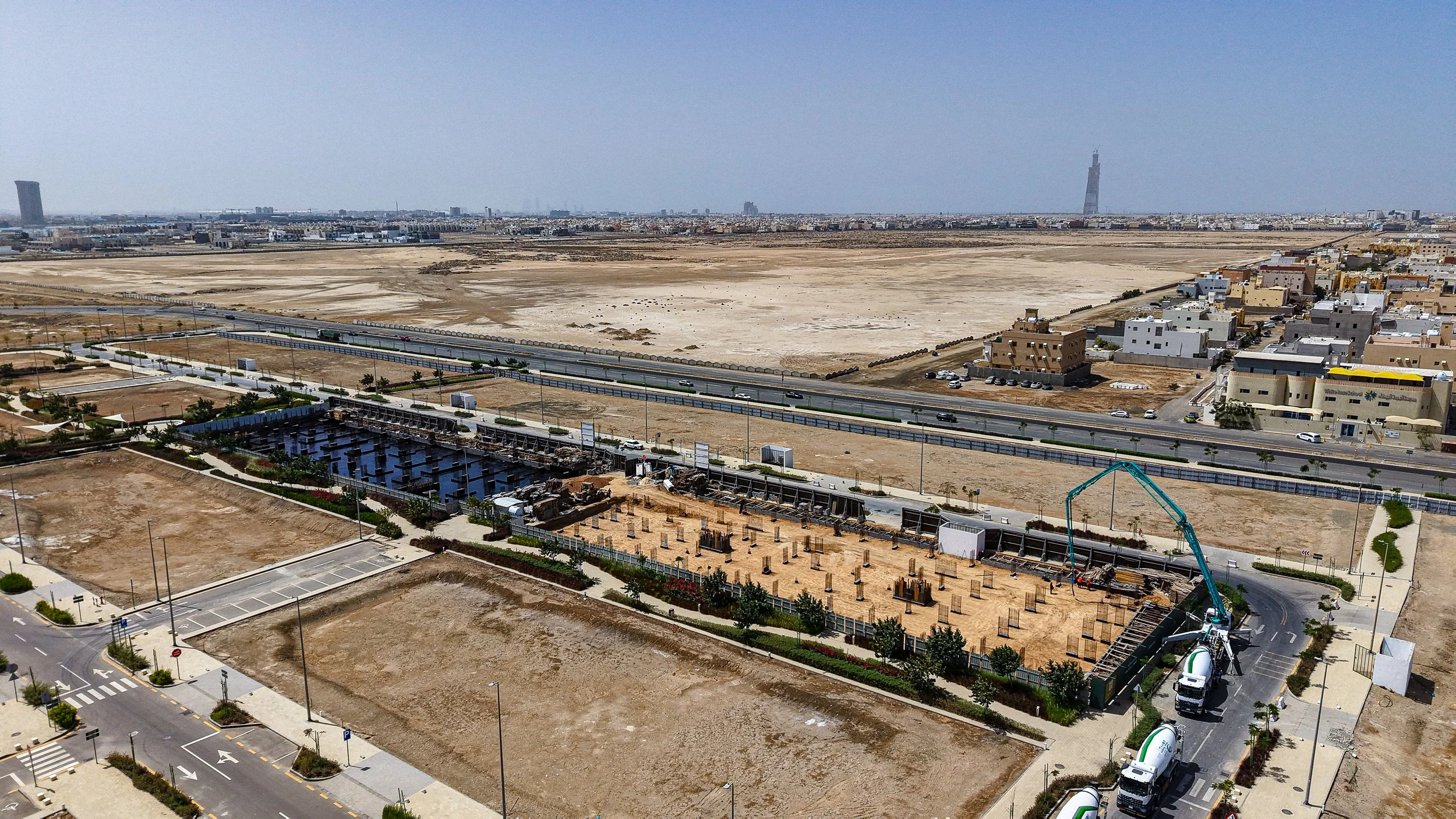

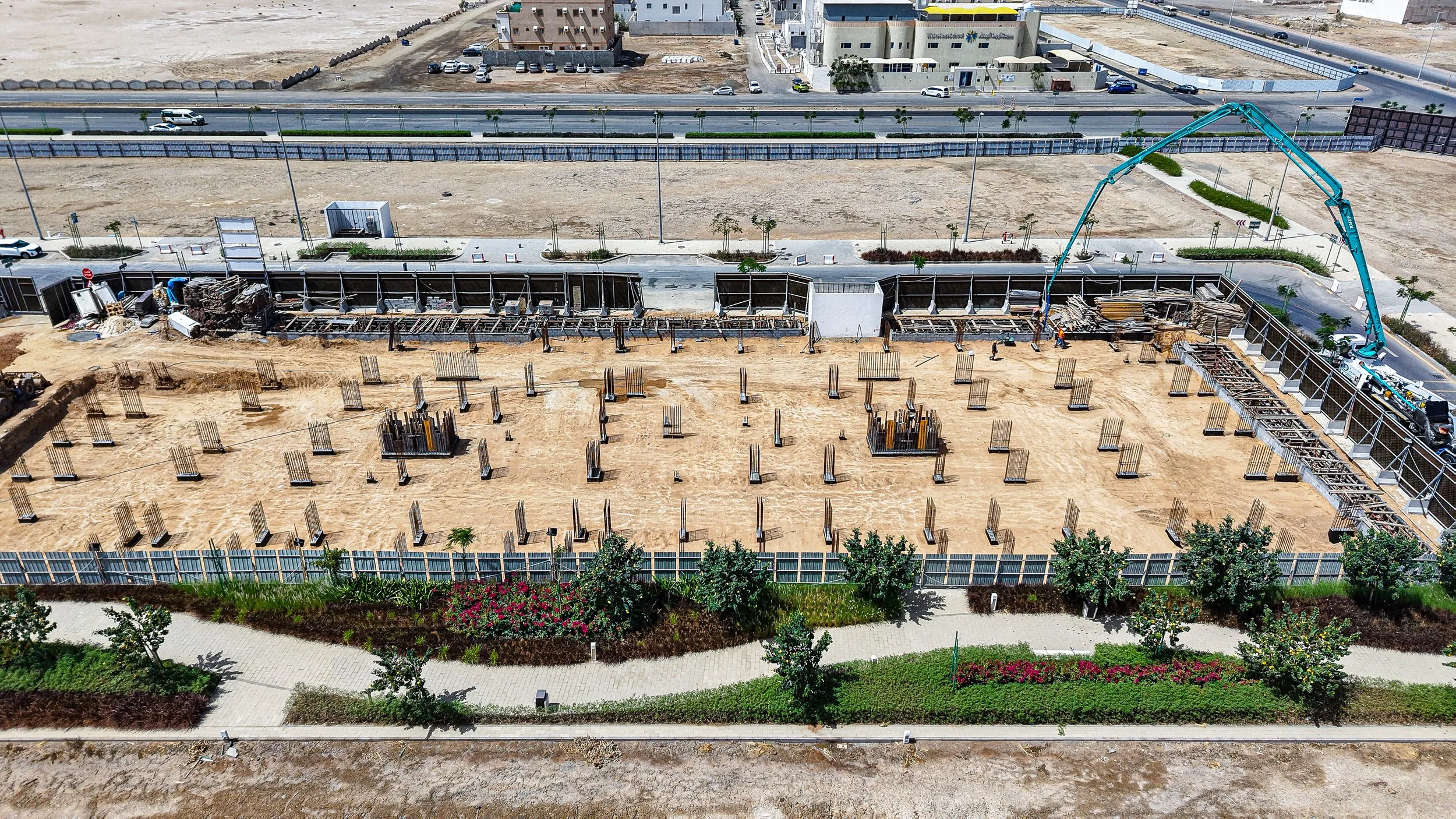

واجهة جدة
الفيديو الرئيسي
التقرير الهندسي
التغيّرات المرصودة

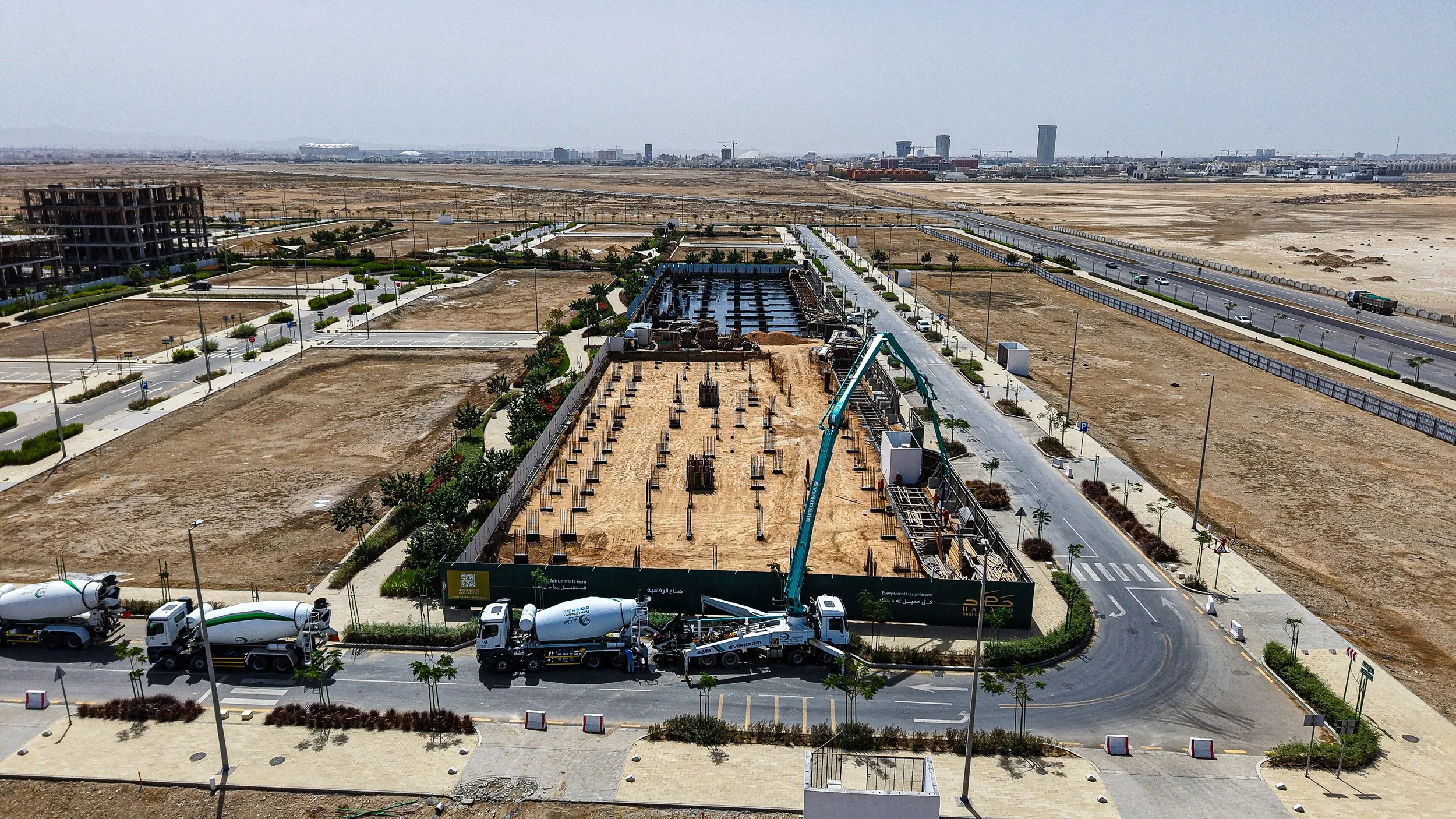

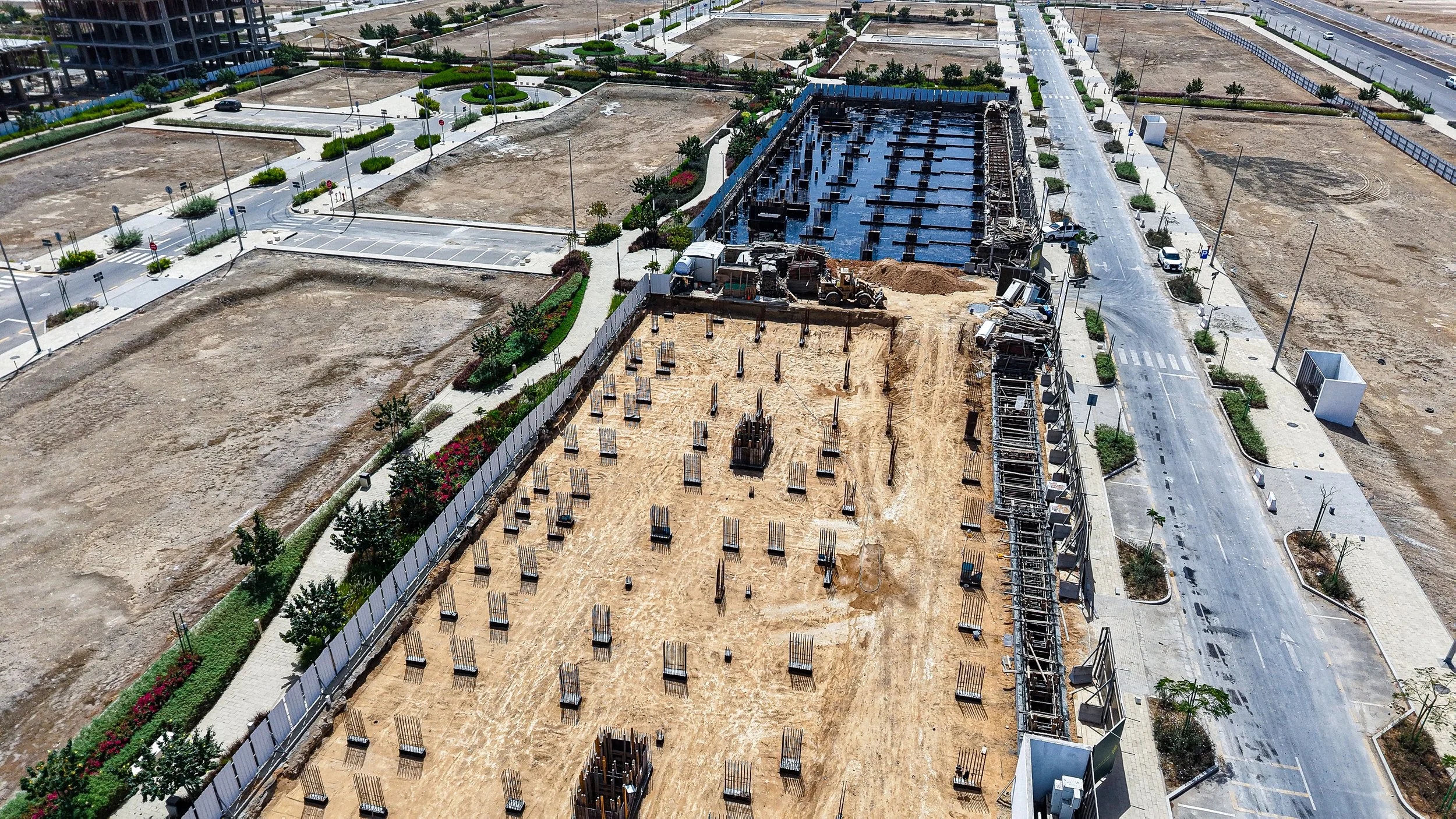

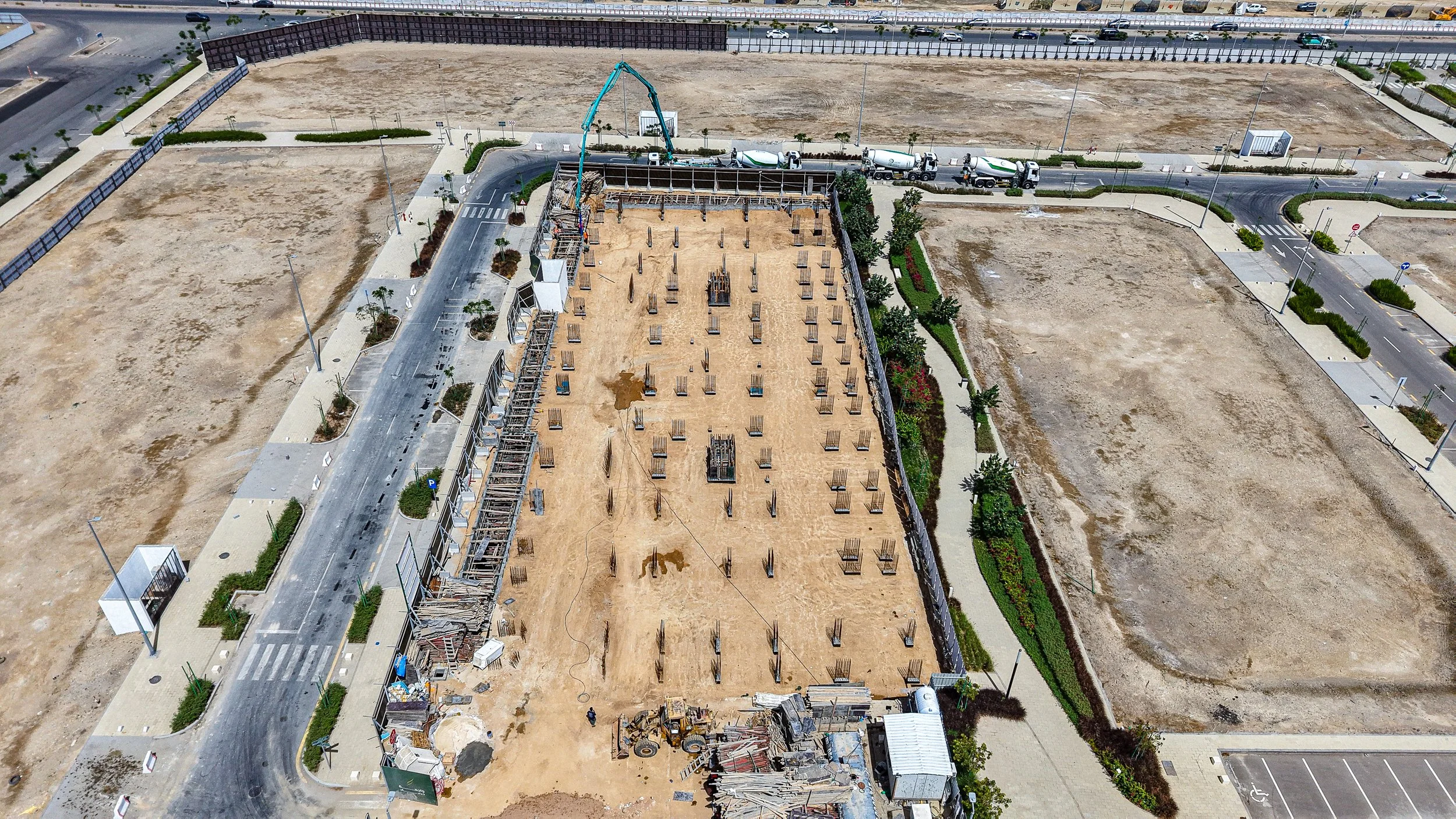

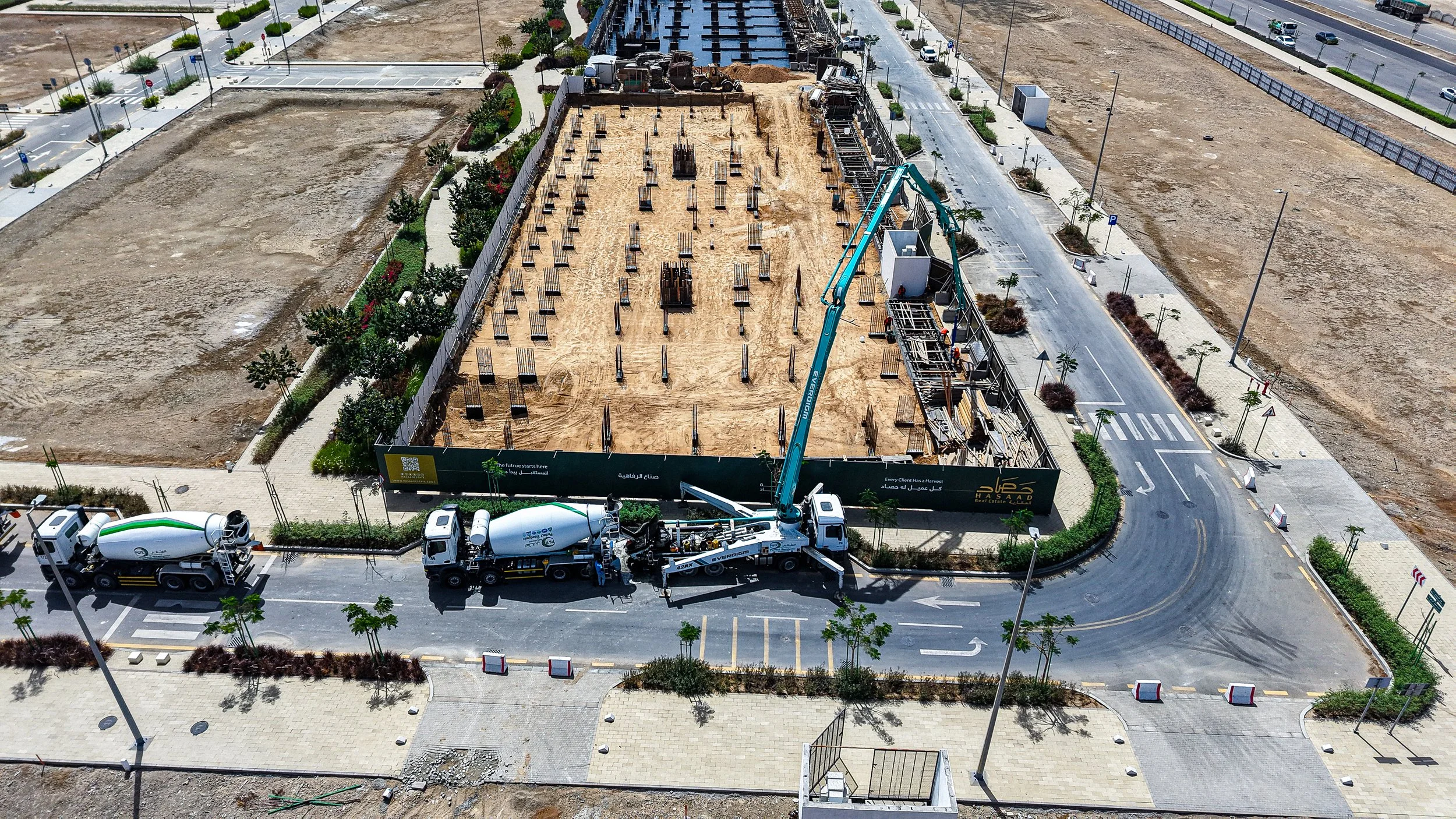

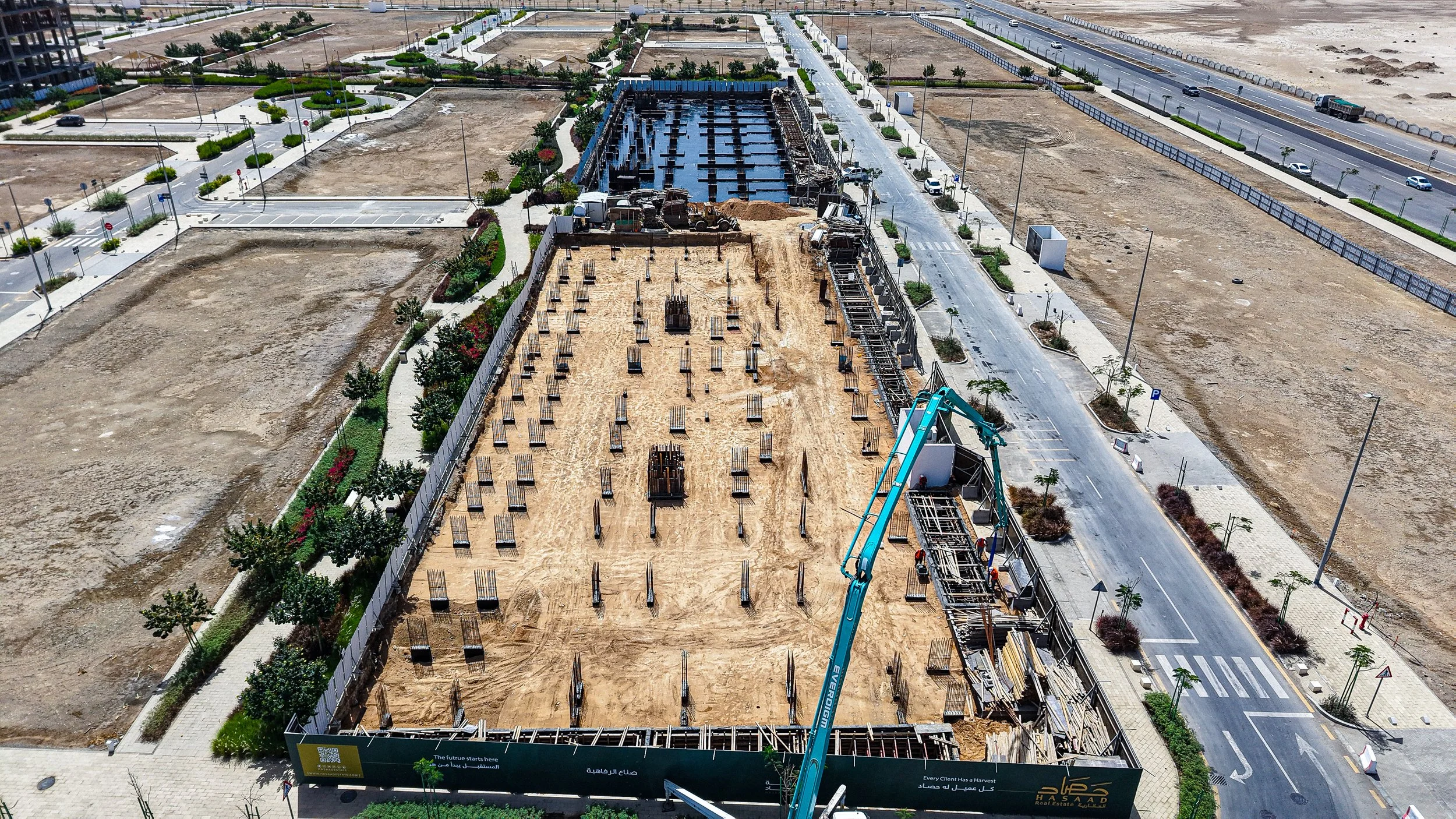

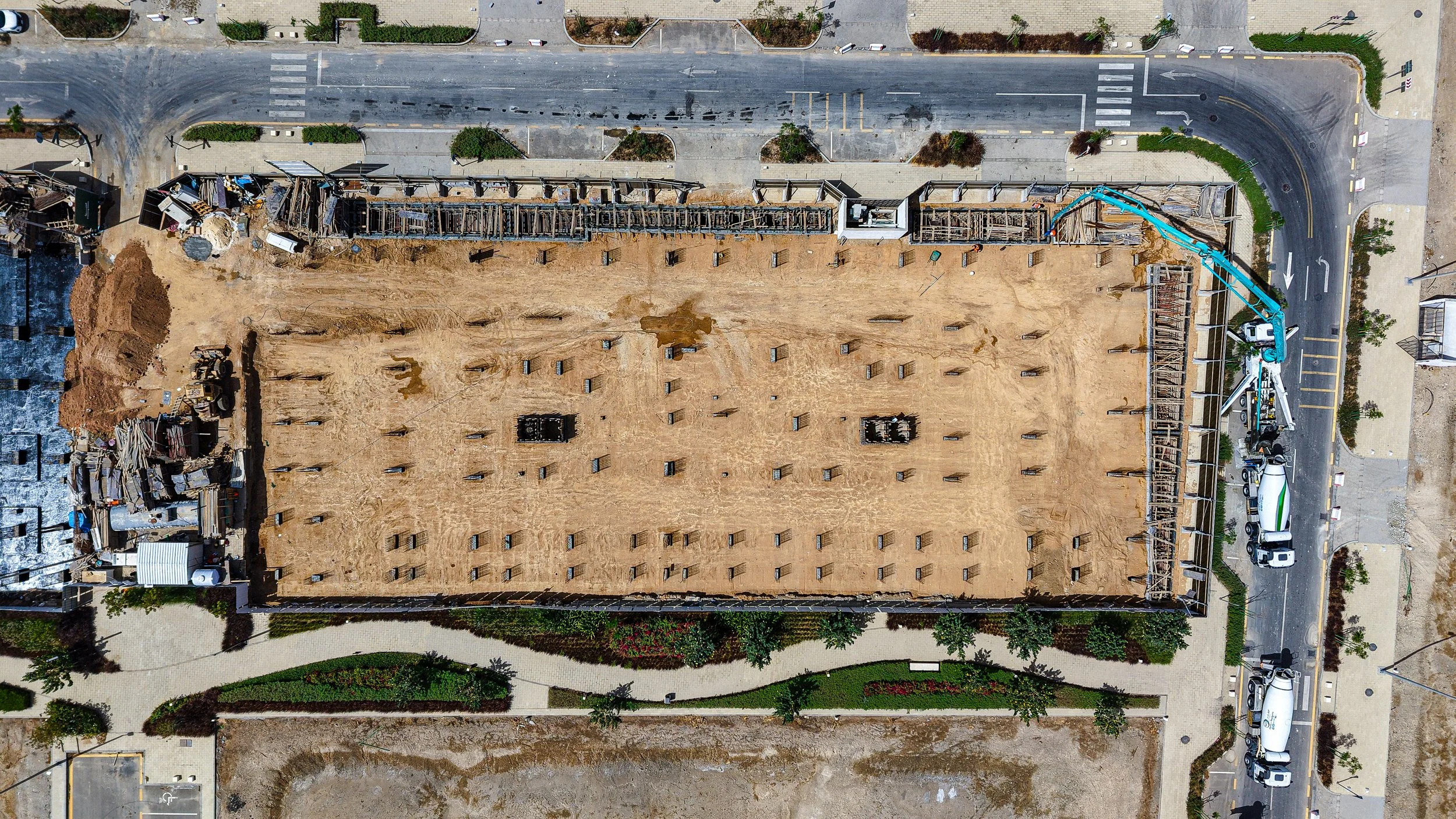

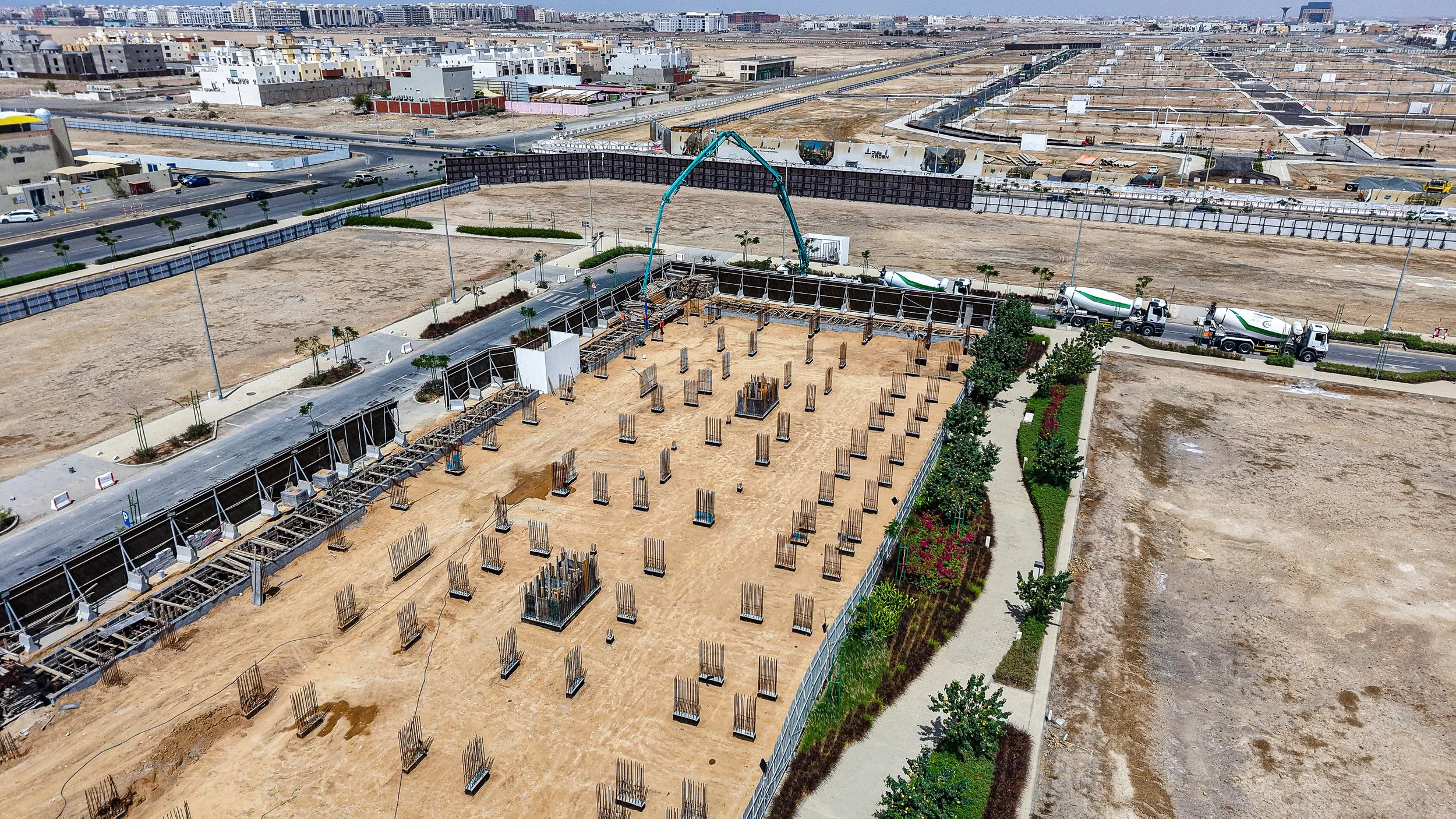

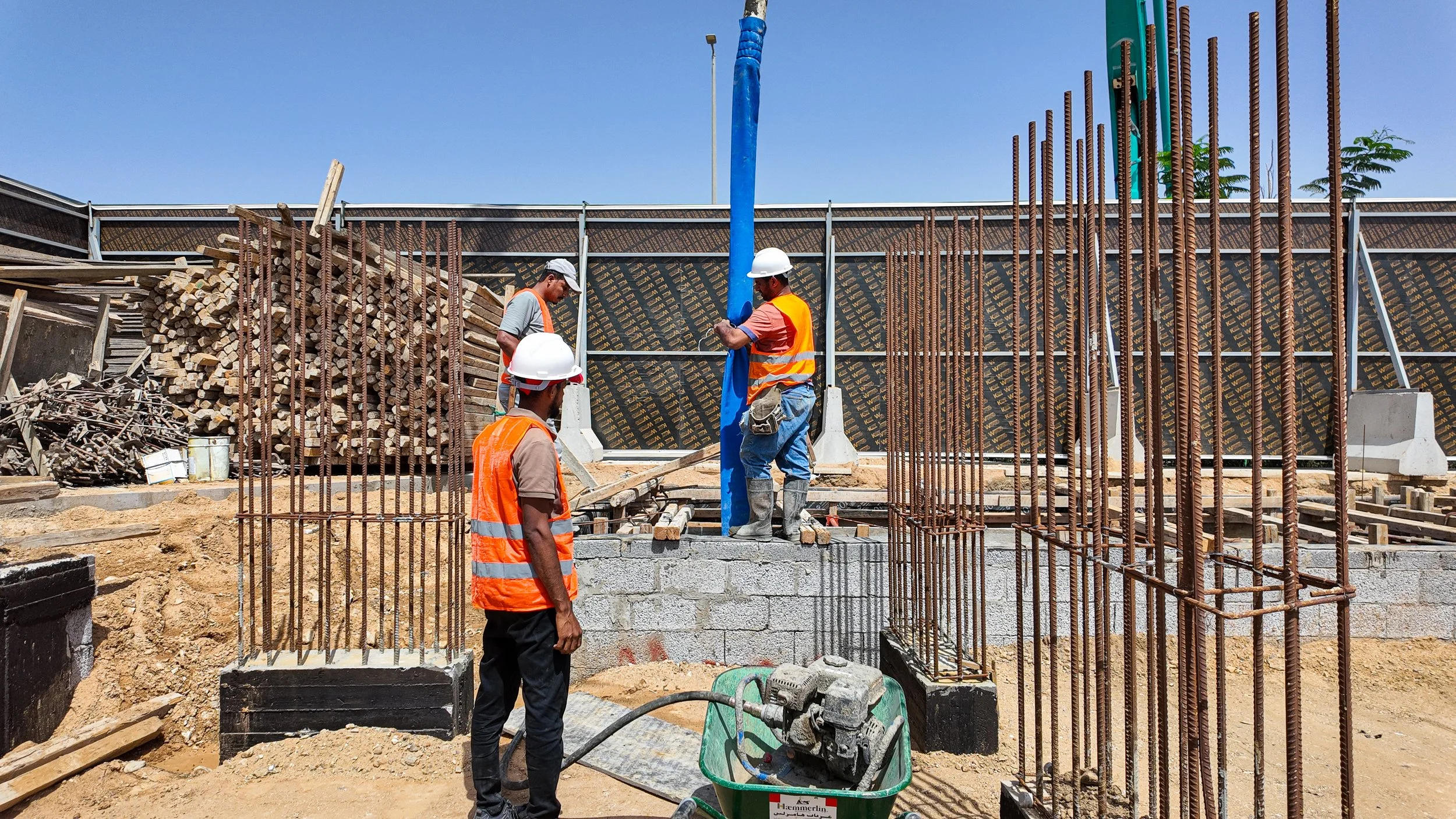

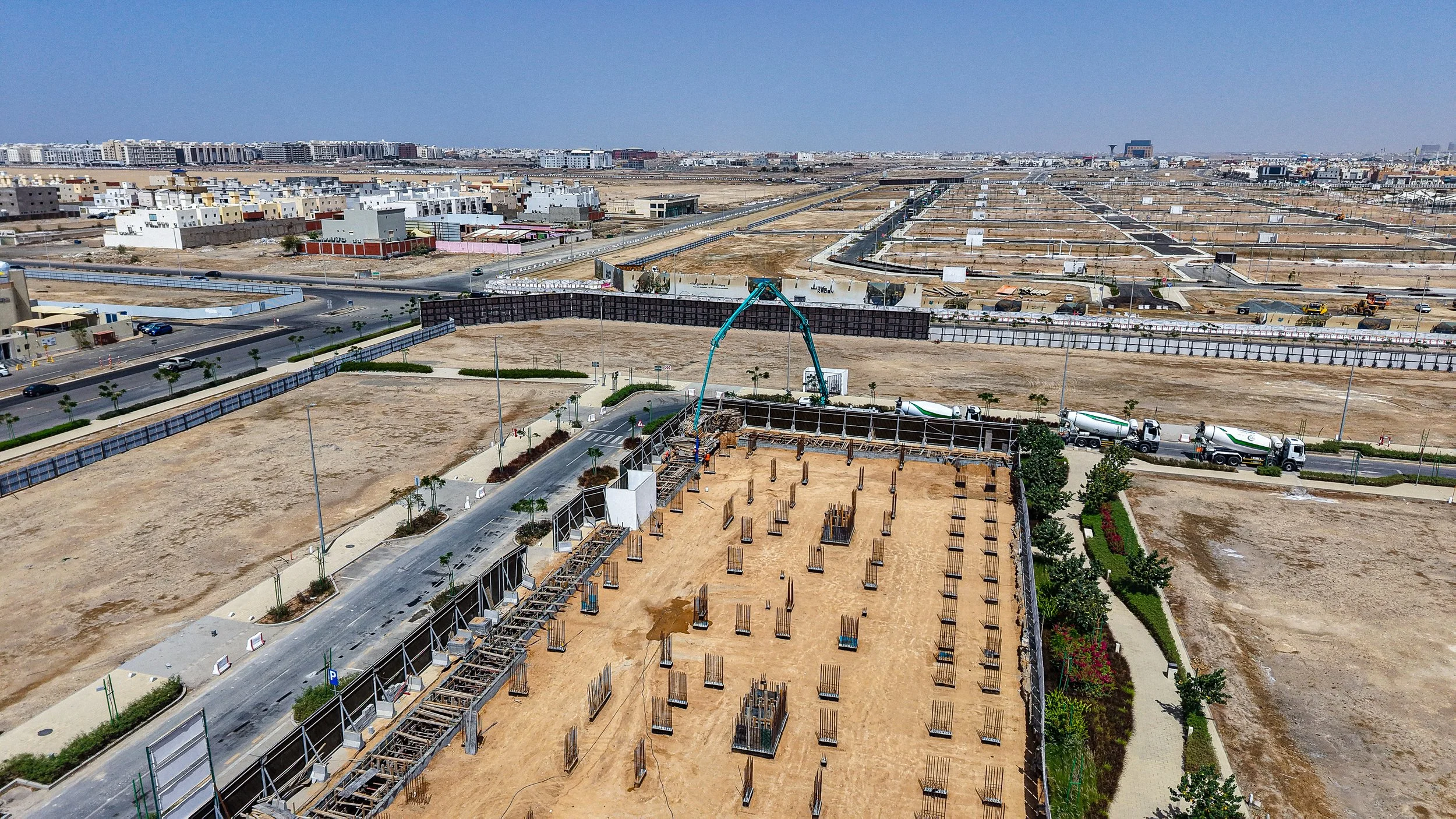

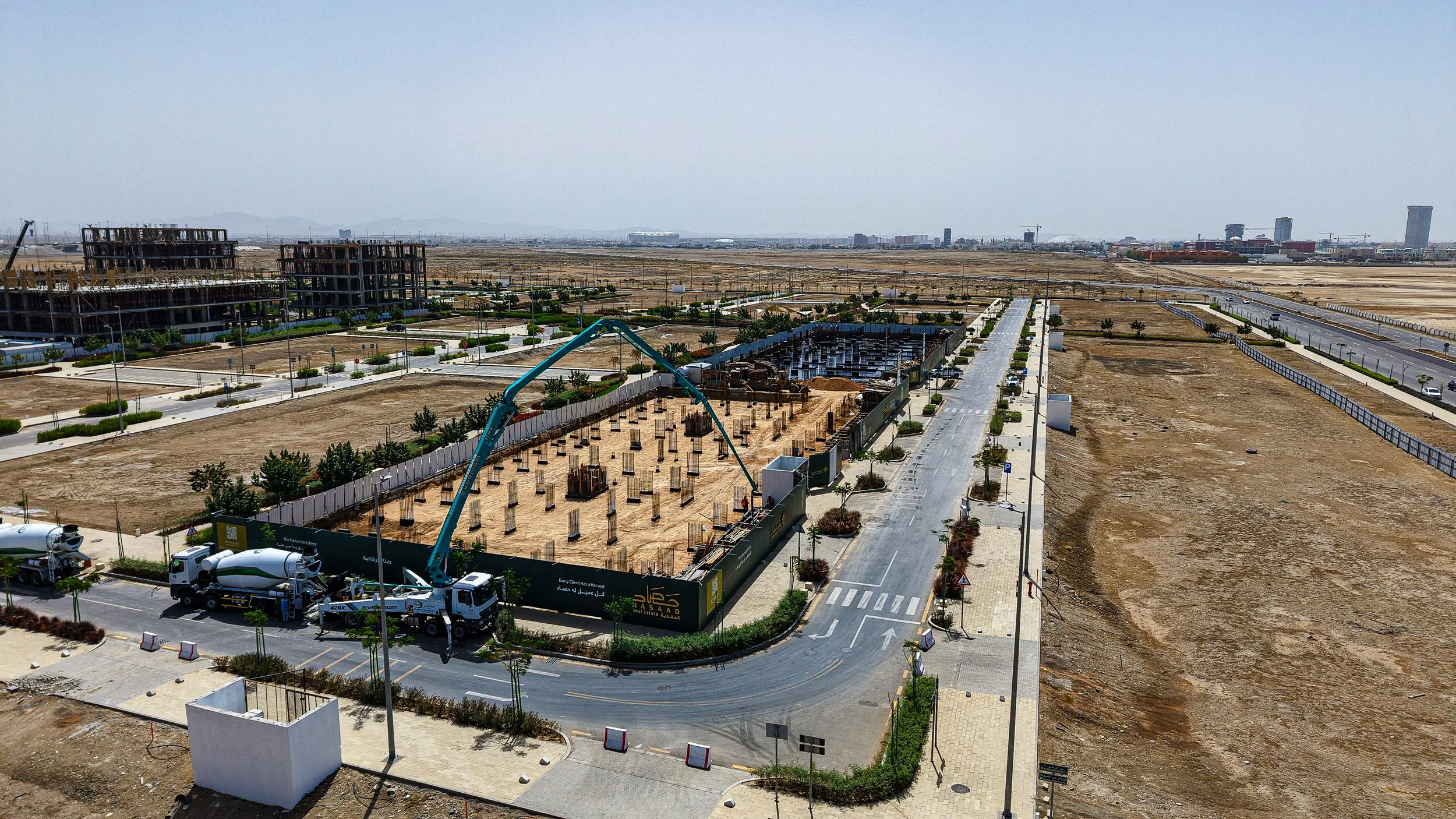

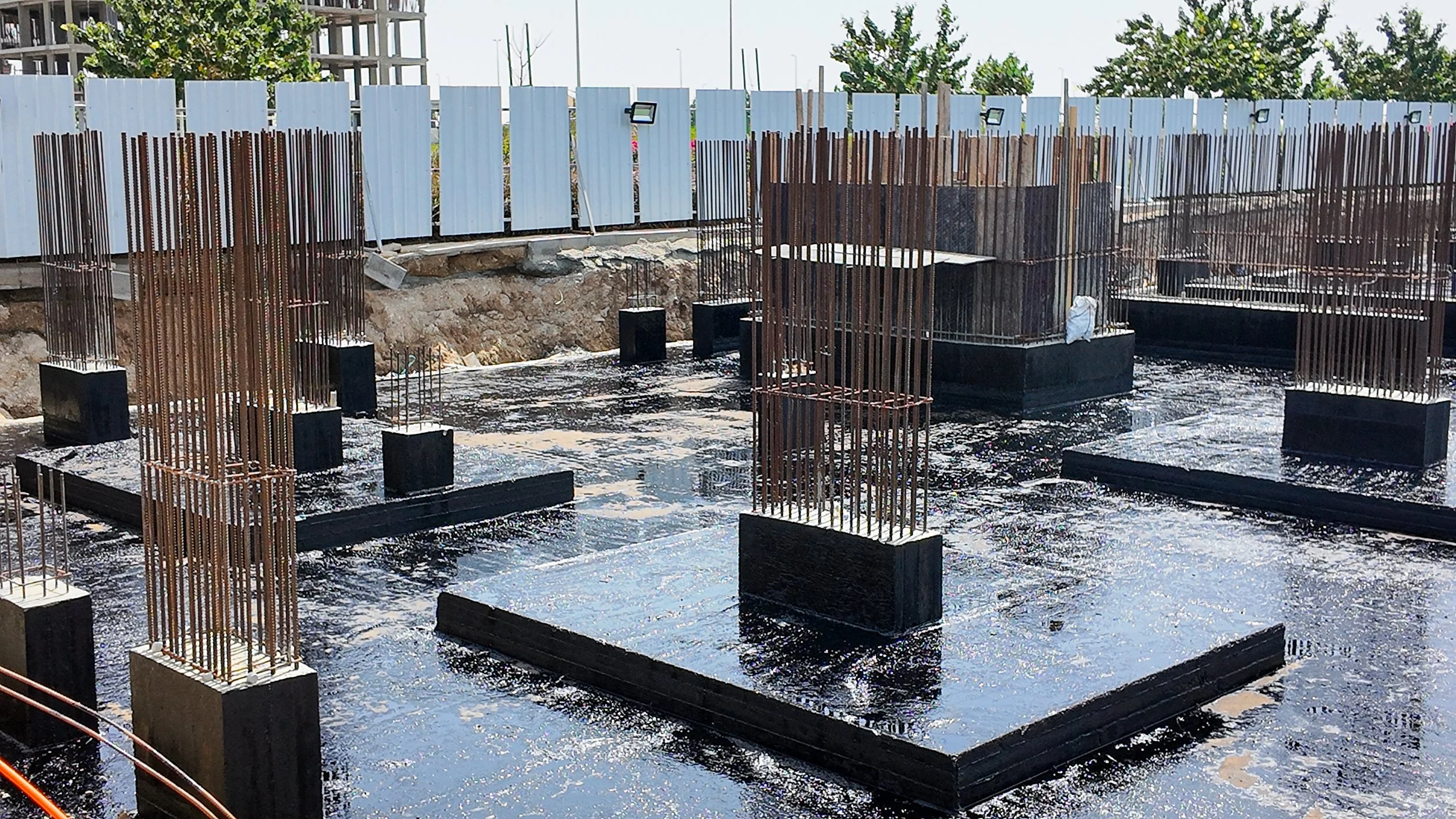

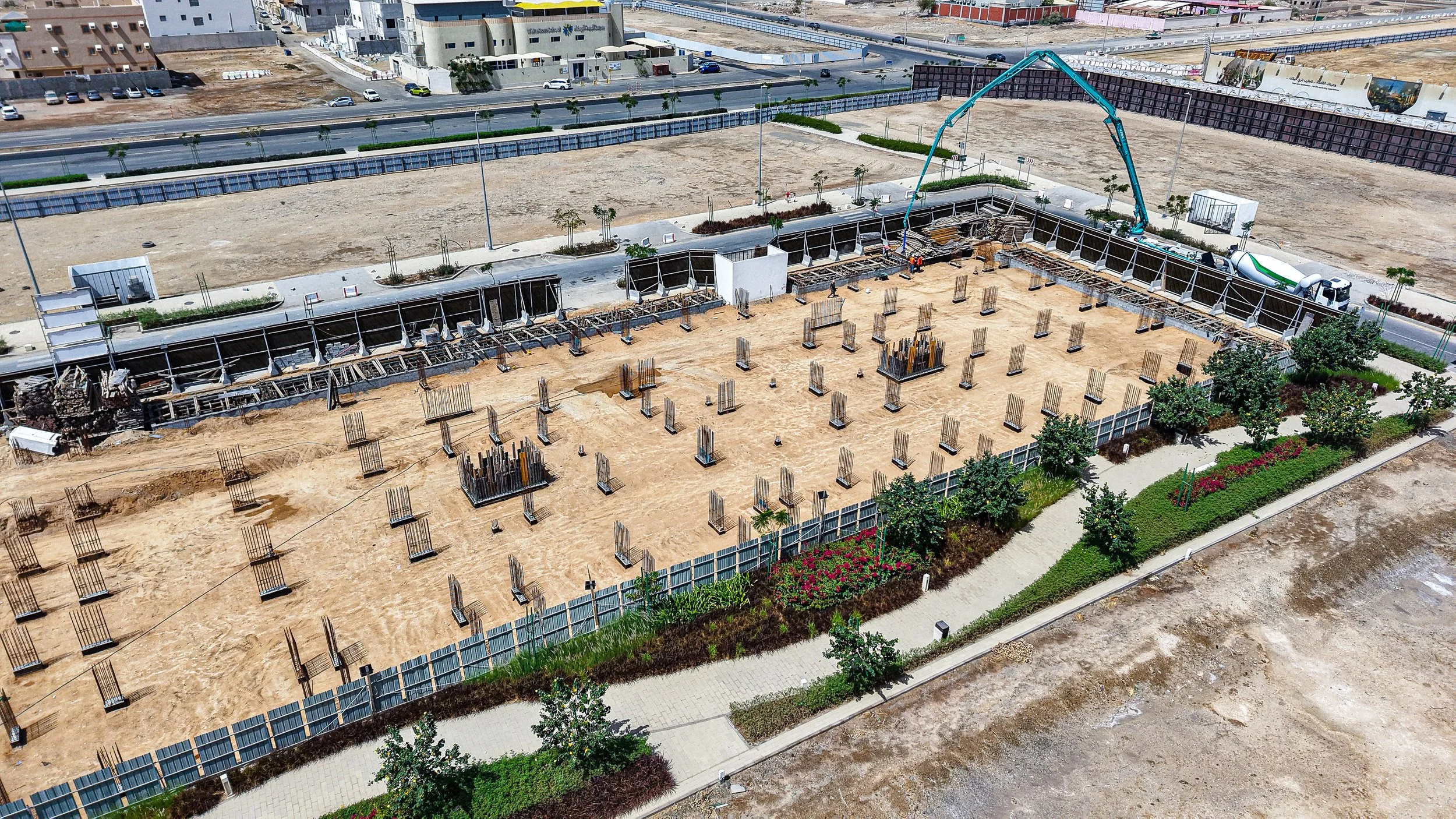

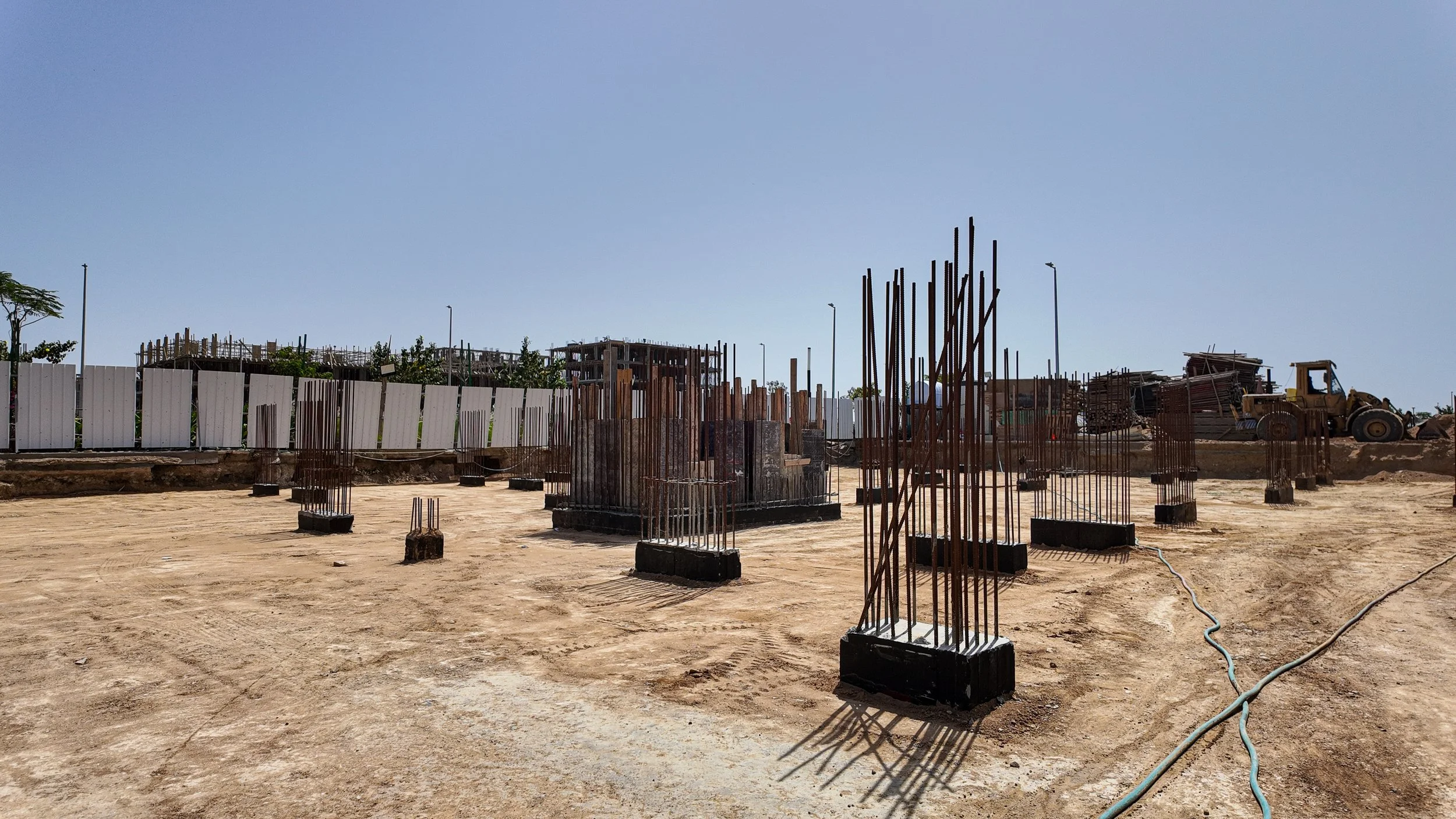

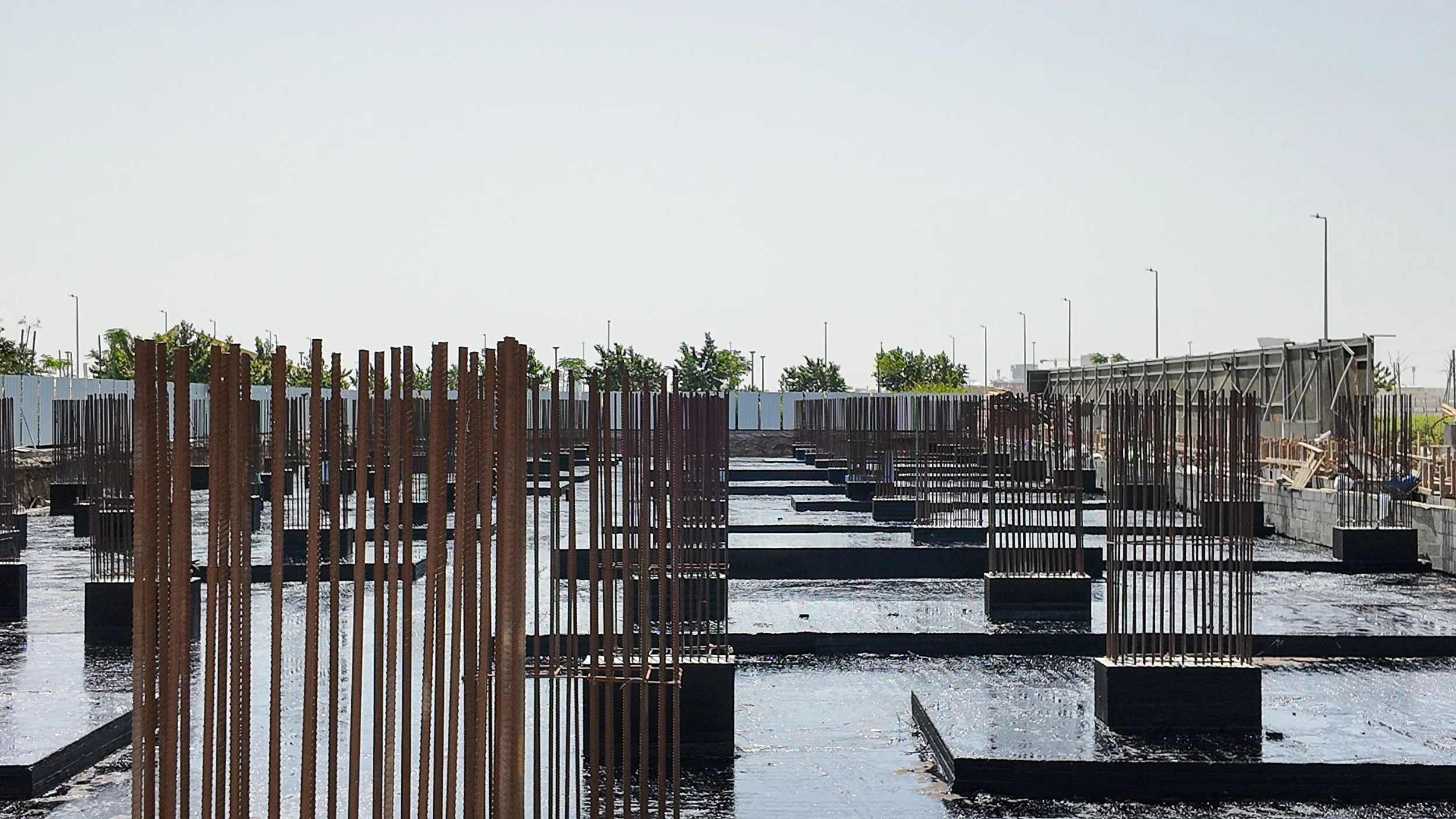

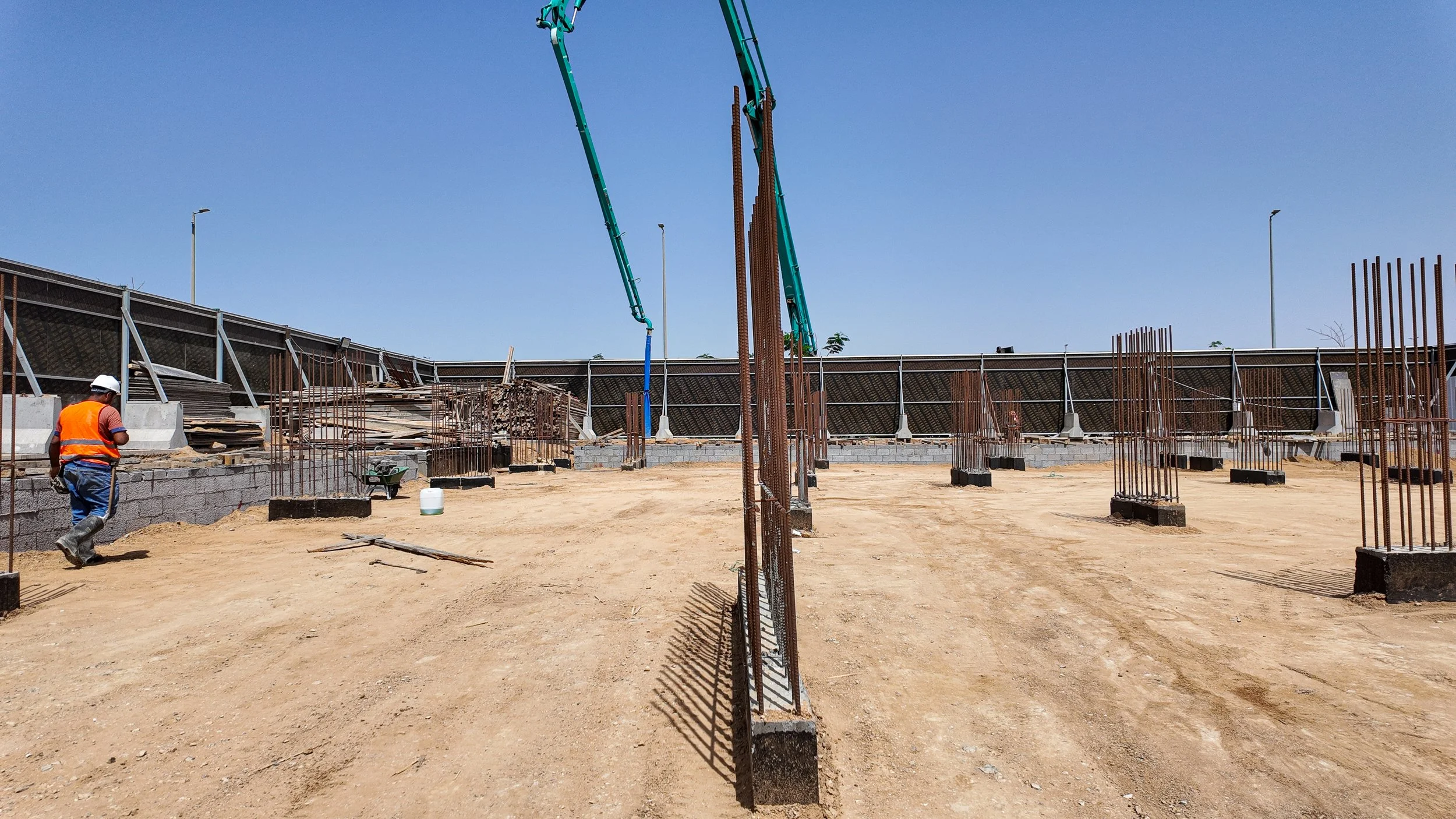

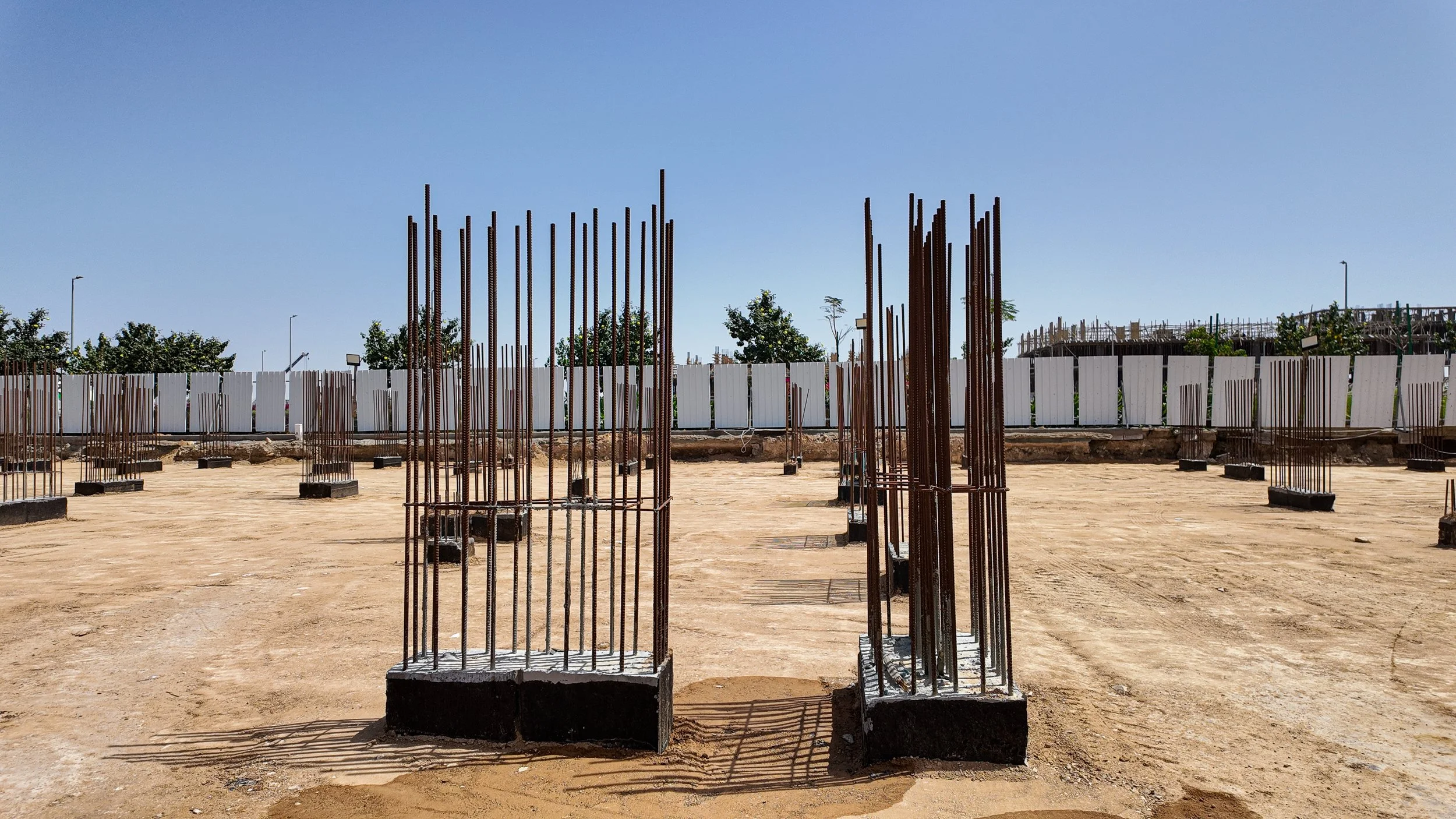

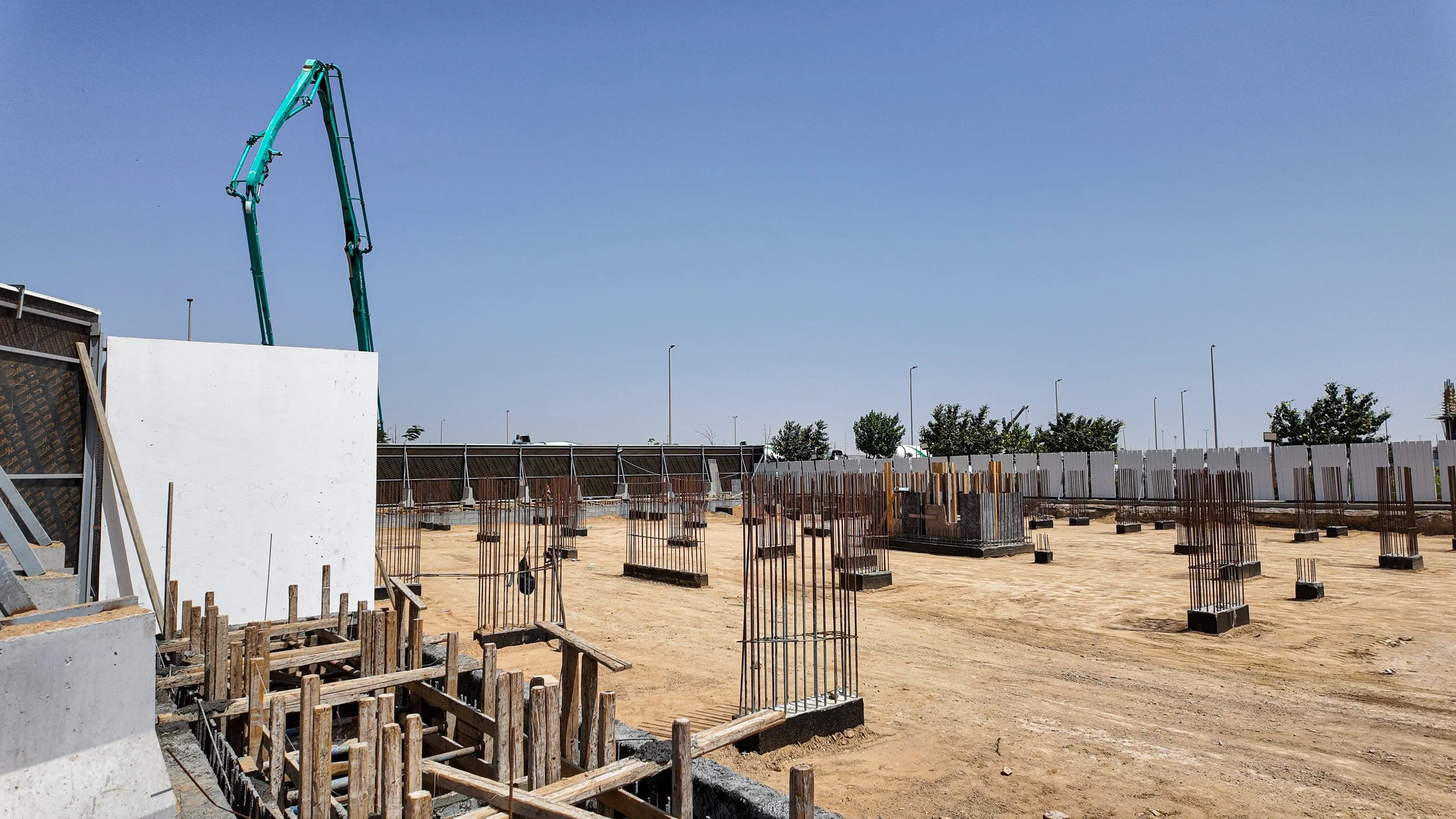

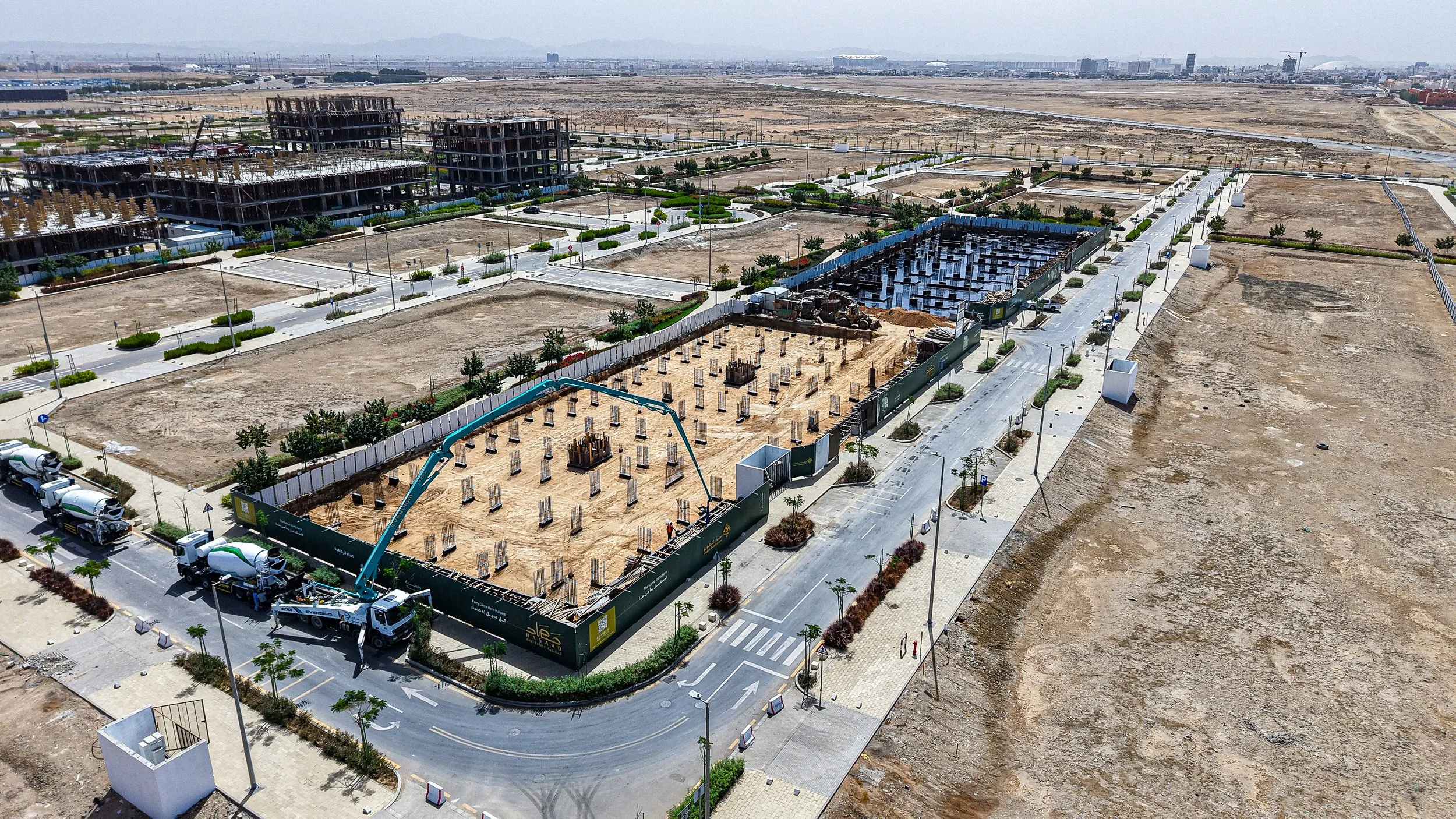

بدء عمليات صب الخرسانة المسلحة وتواجد مضخات الخرسانة (Everdigm) وخلاطات النقل في الموقع

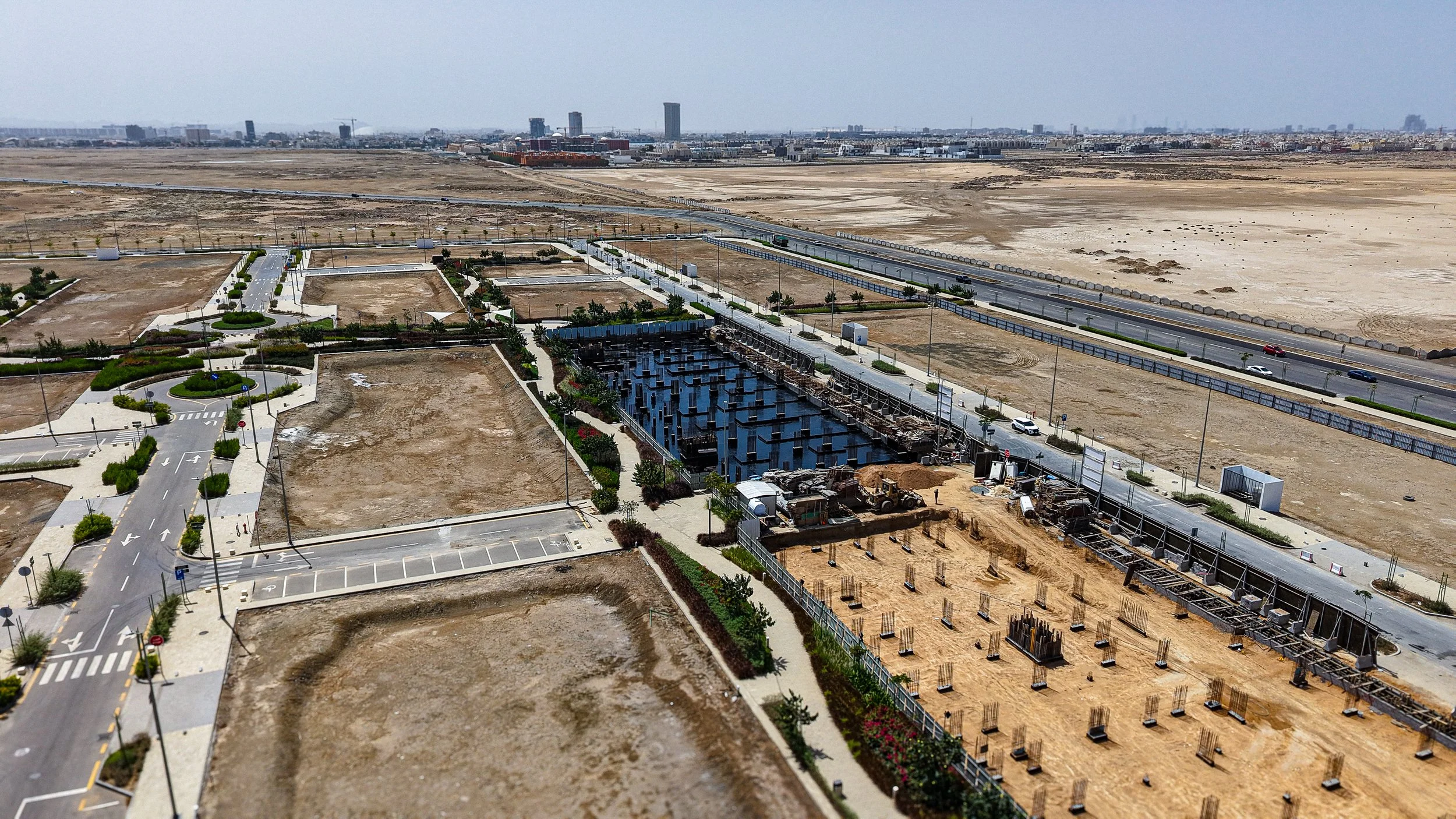

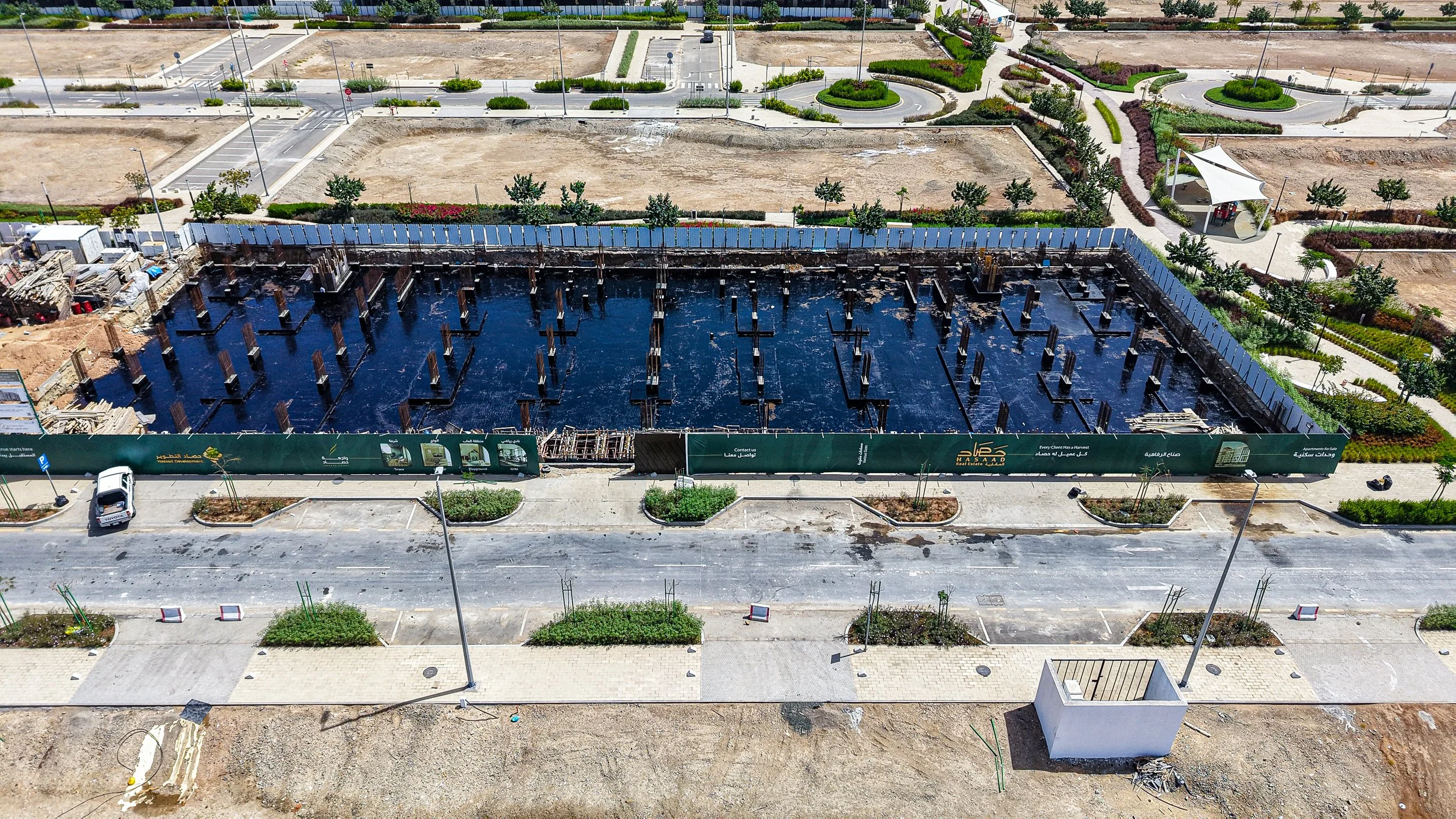

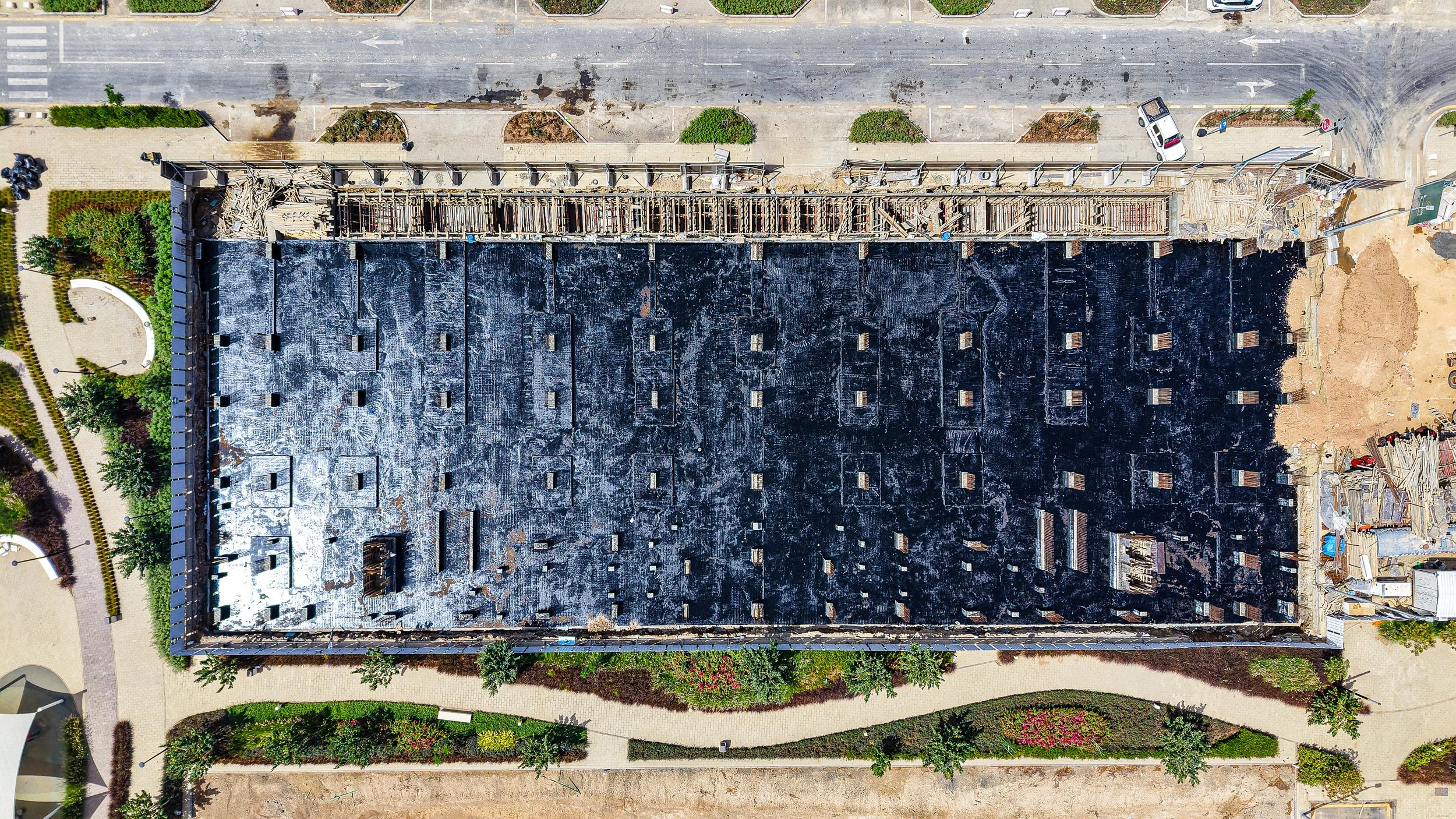

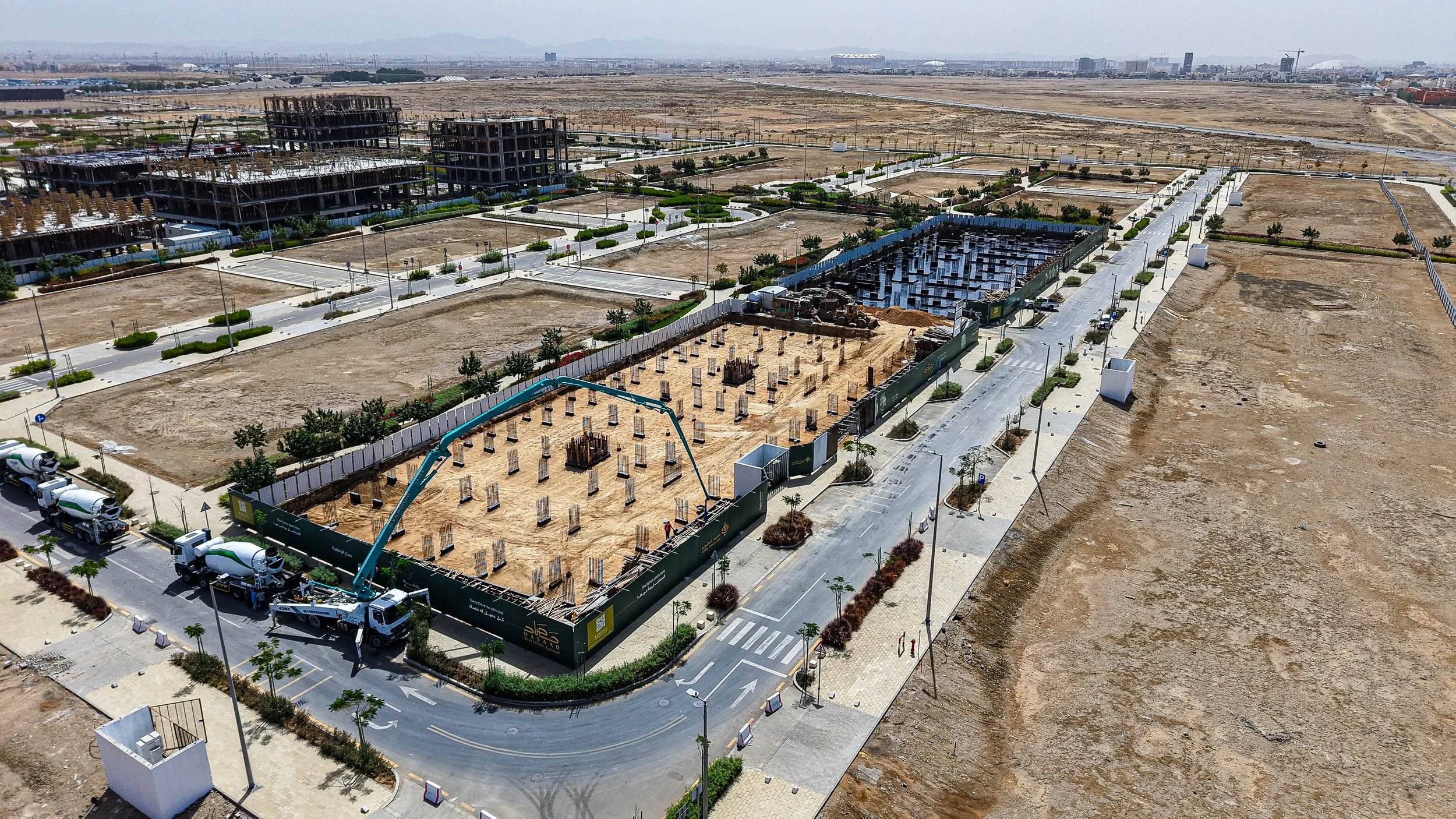

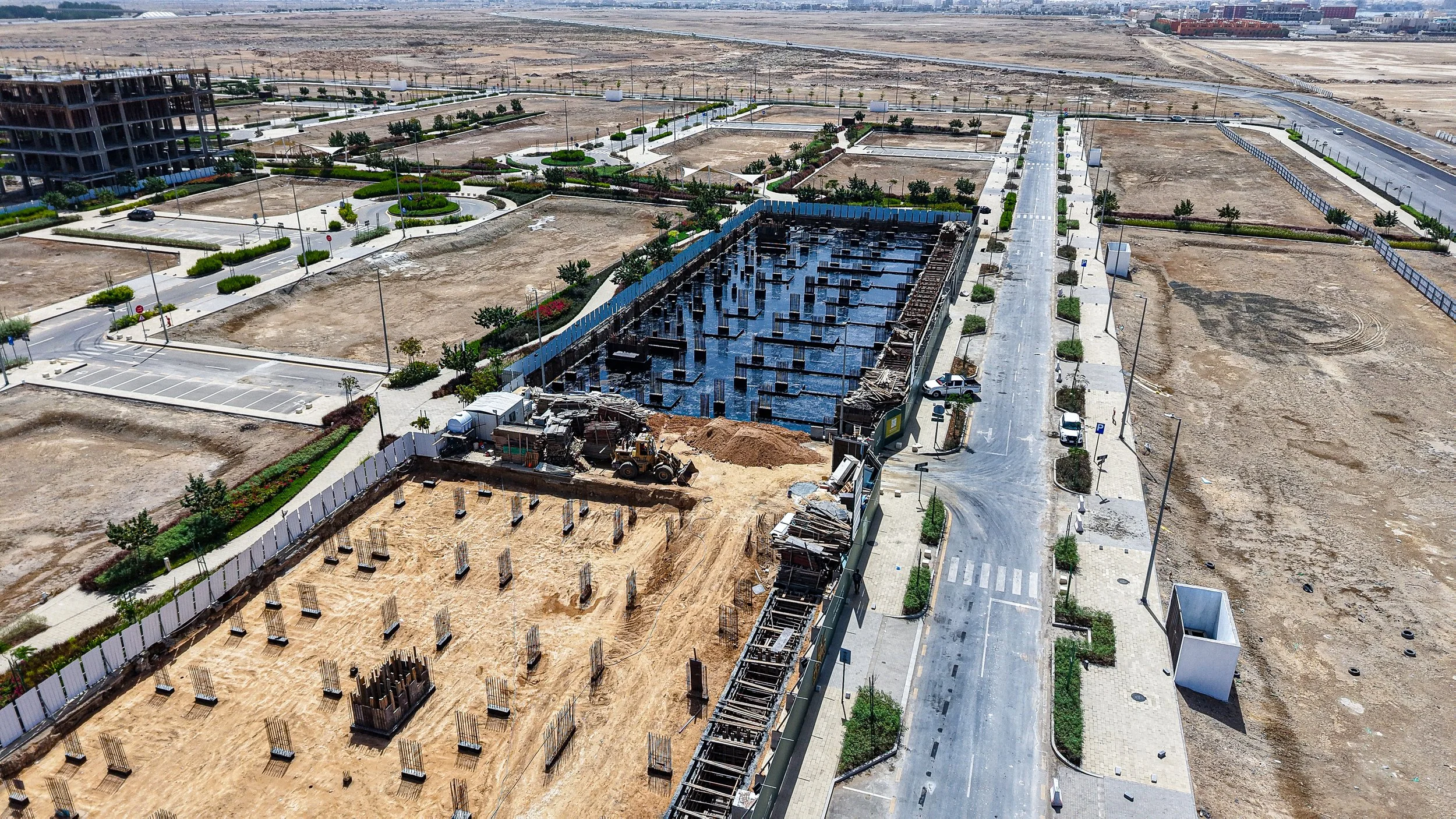

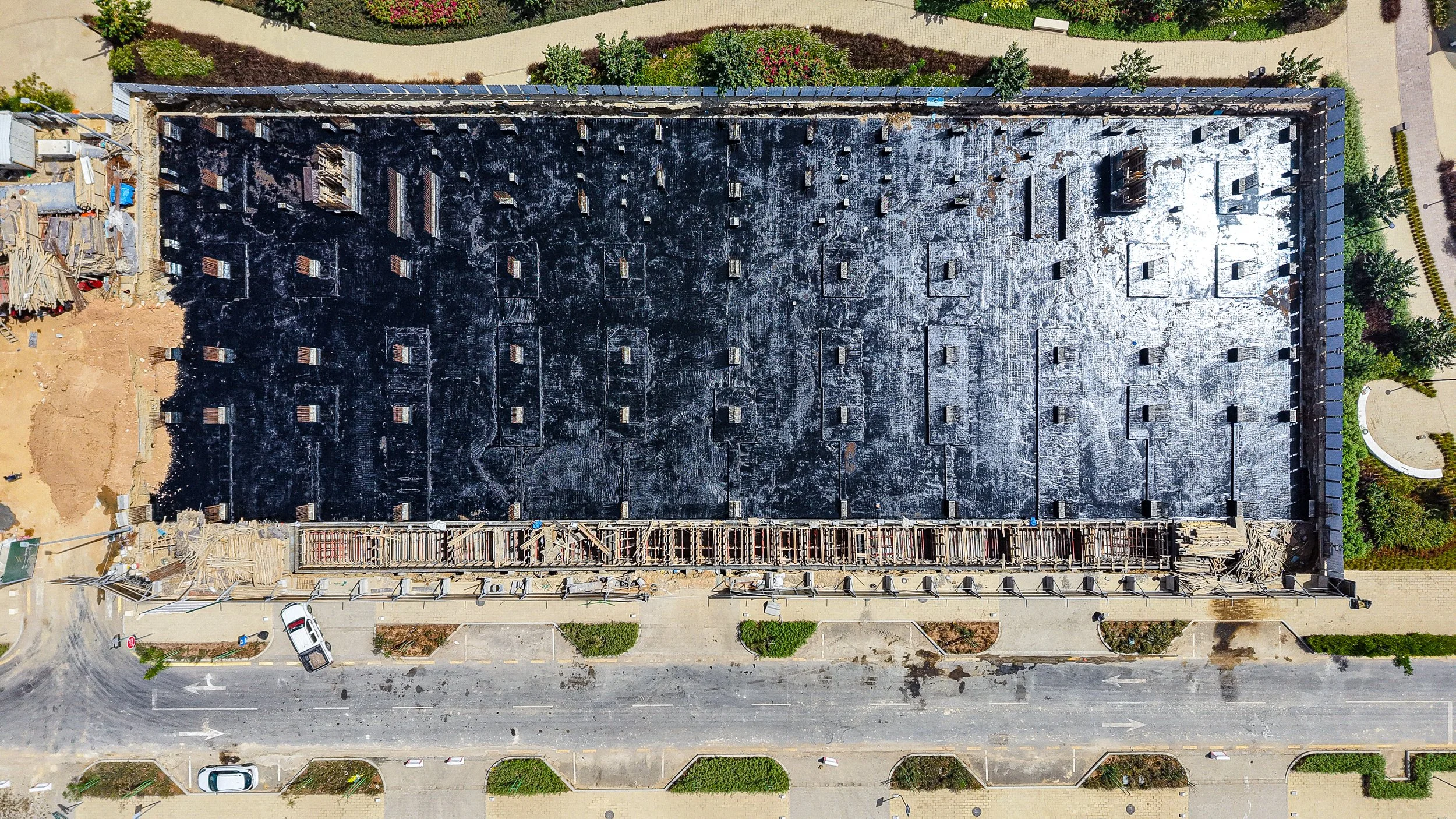

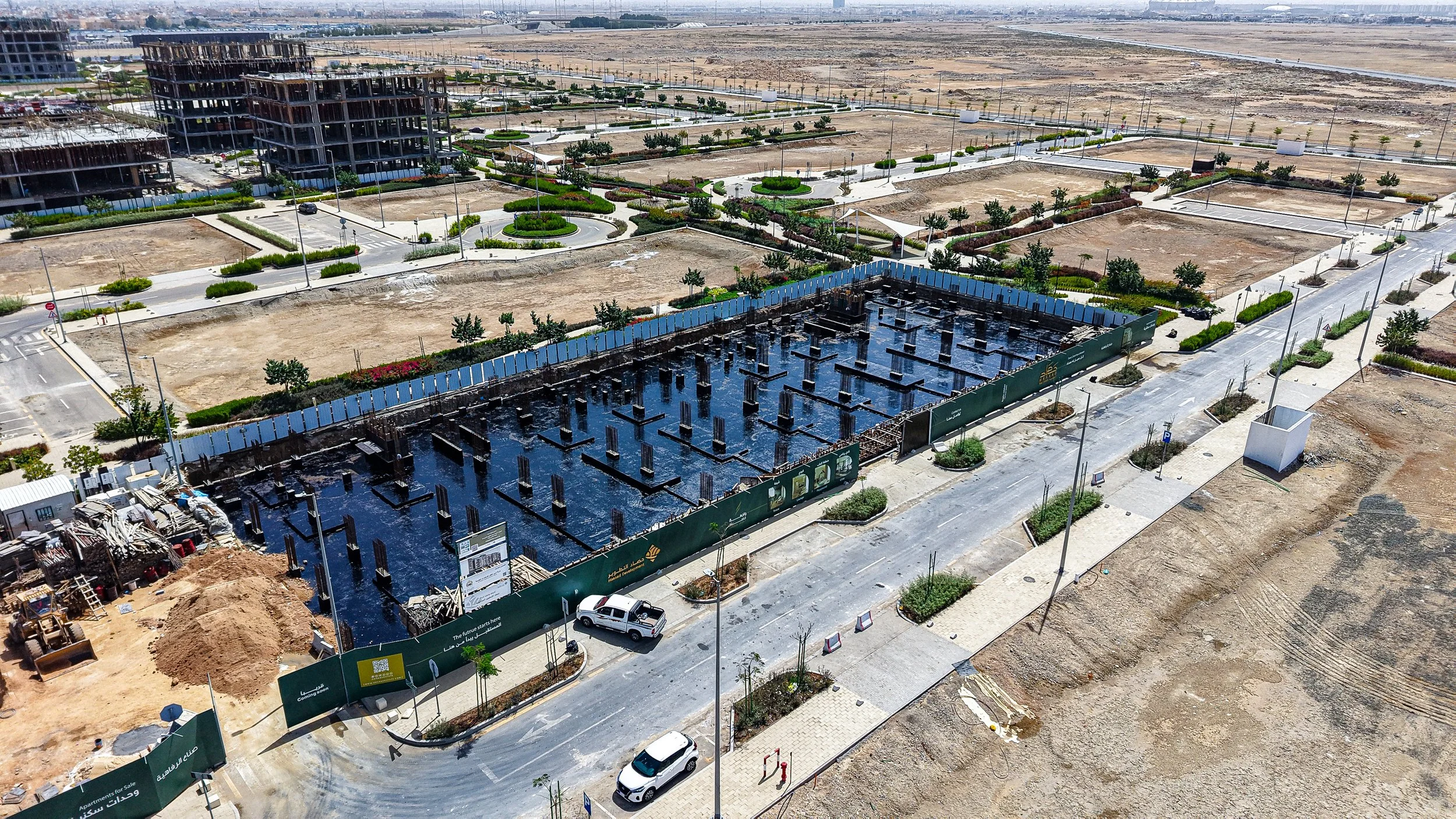

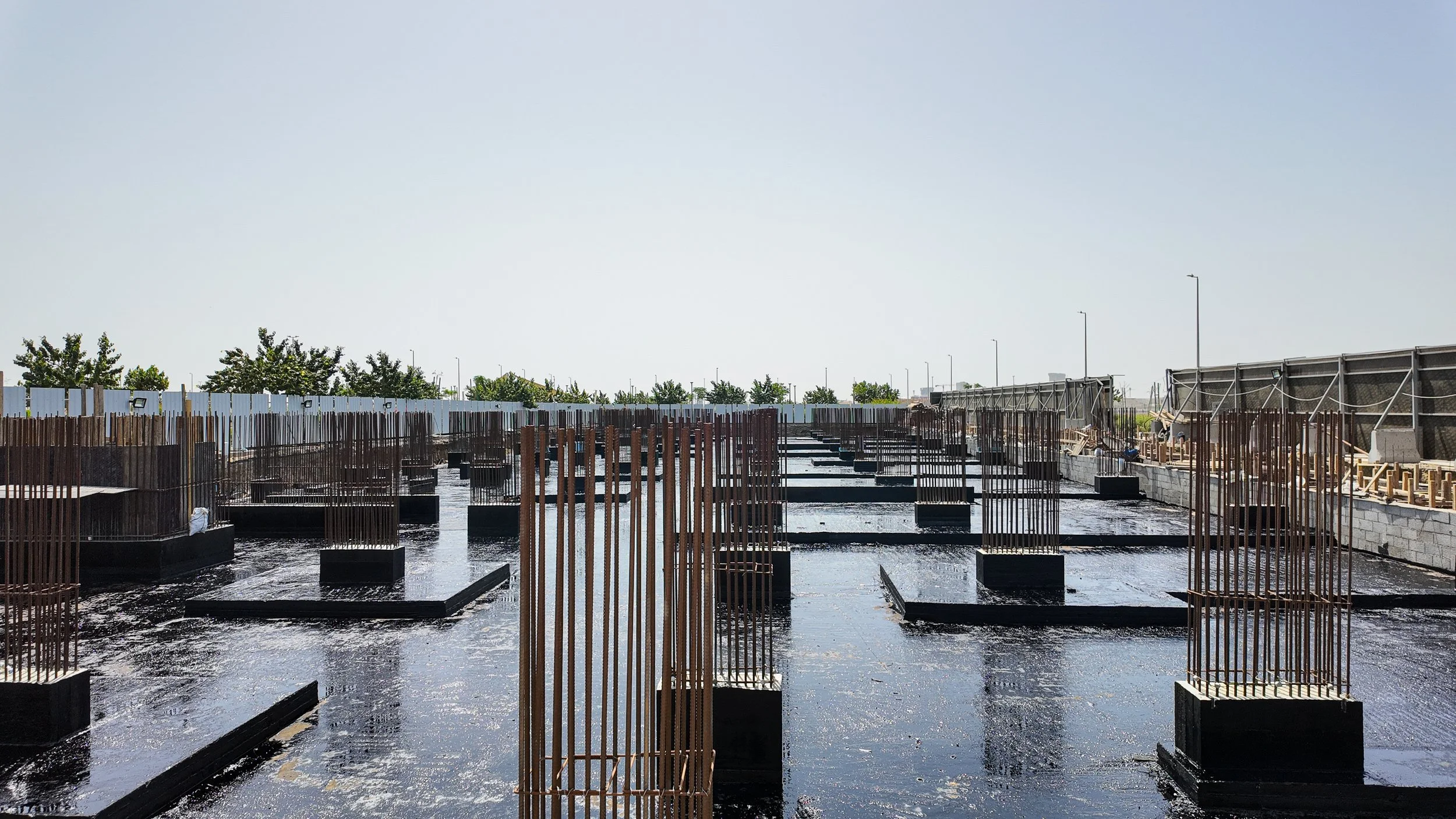

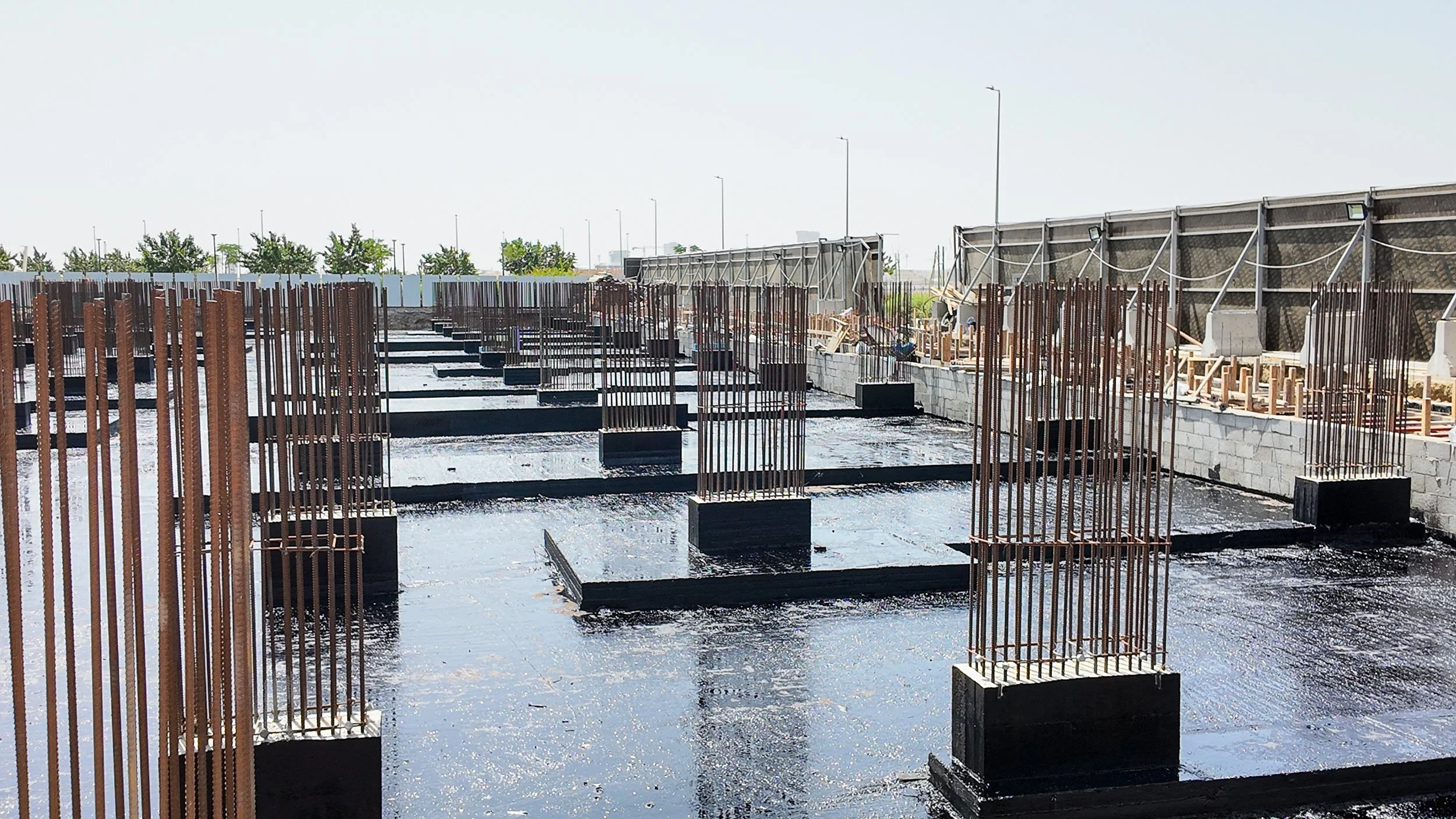

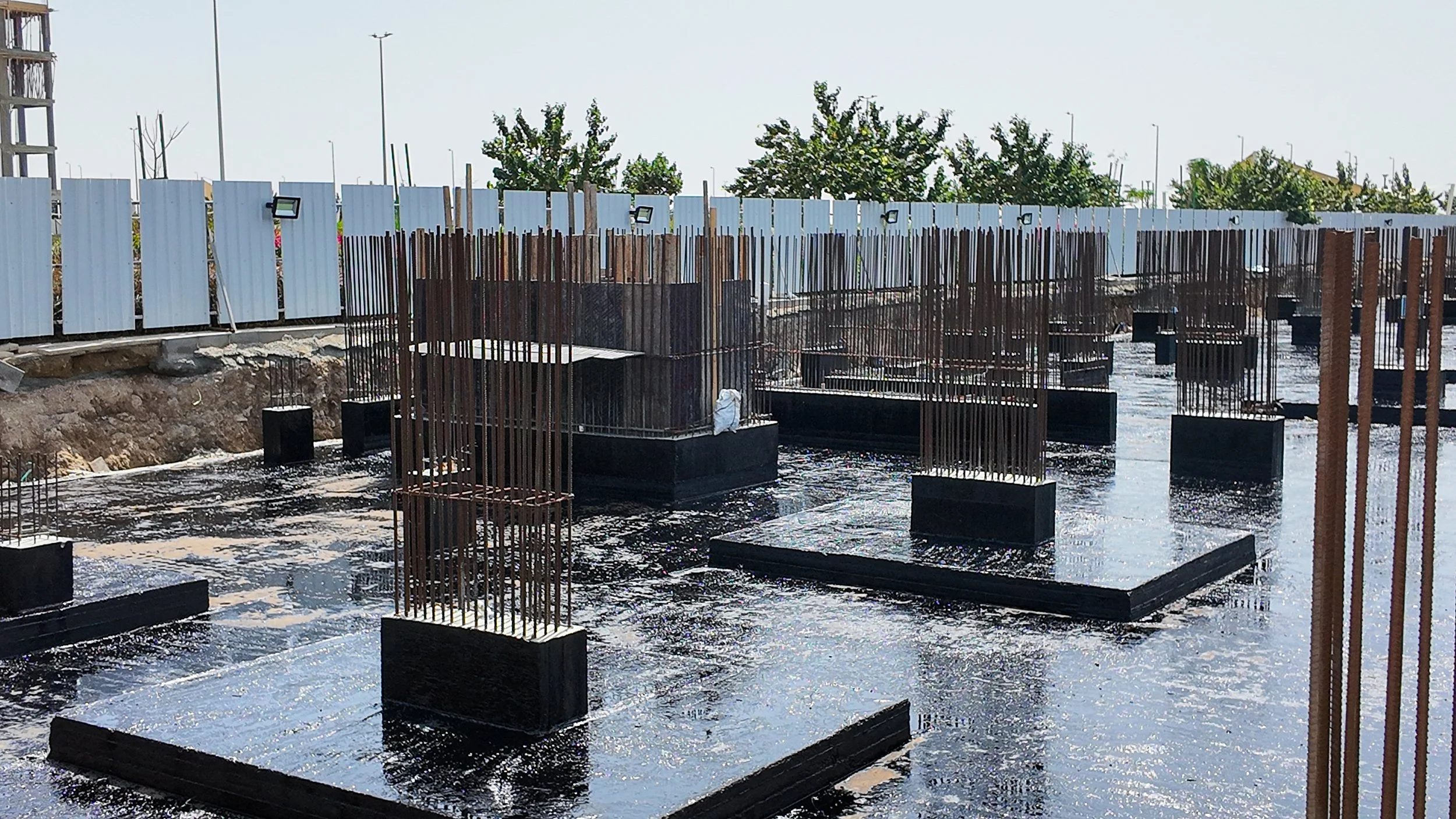

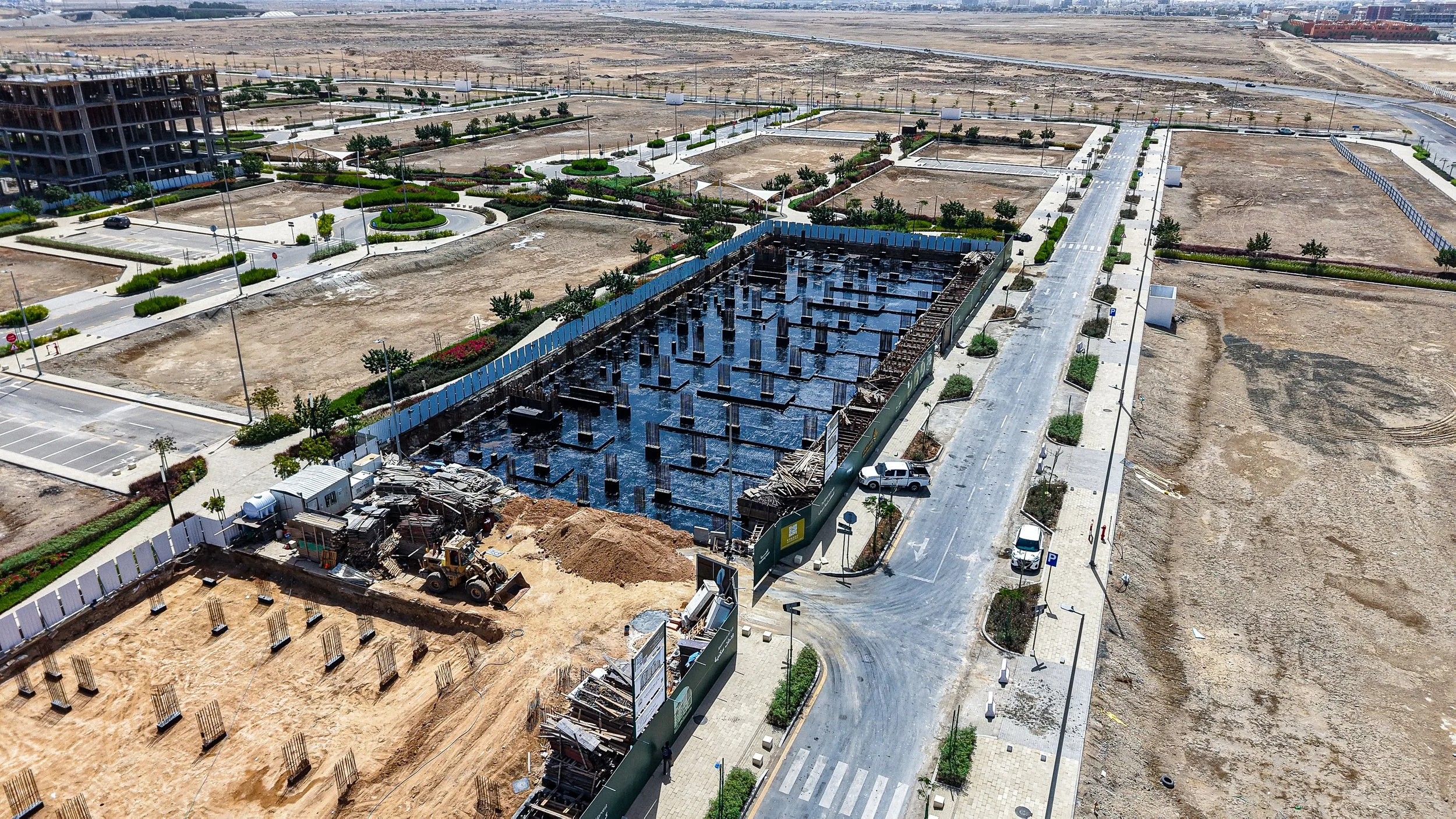

تغطية مساحات واسعة بطبقة العزل المائي (البيتومين الأسود) فوق الخرسانة العادية

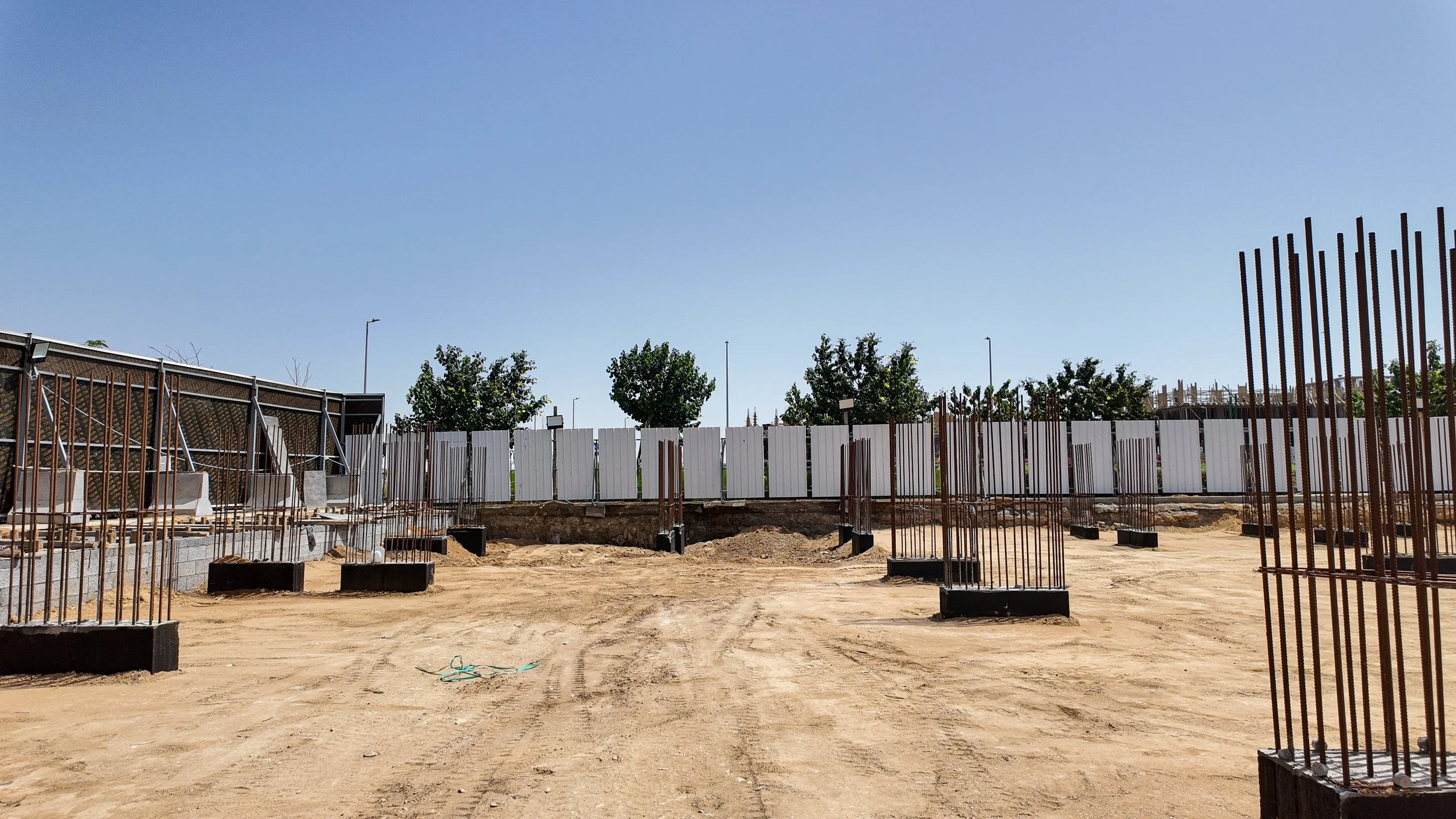

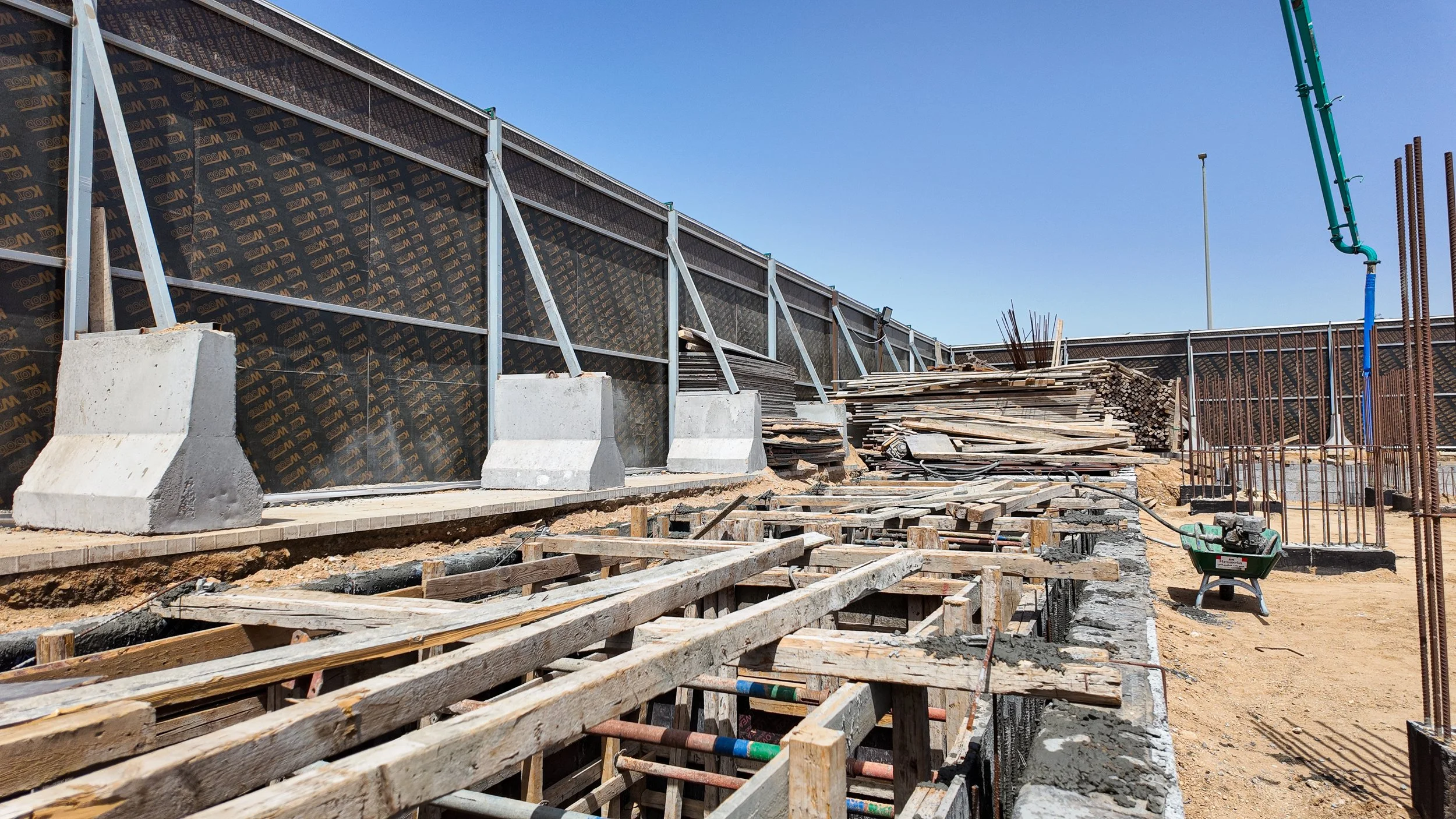

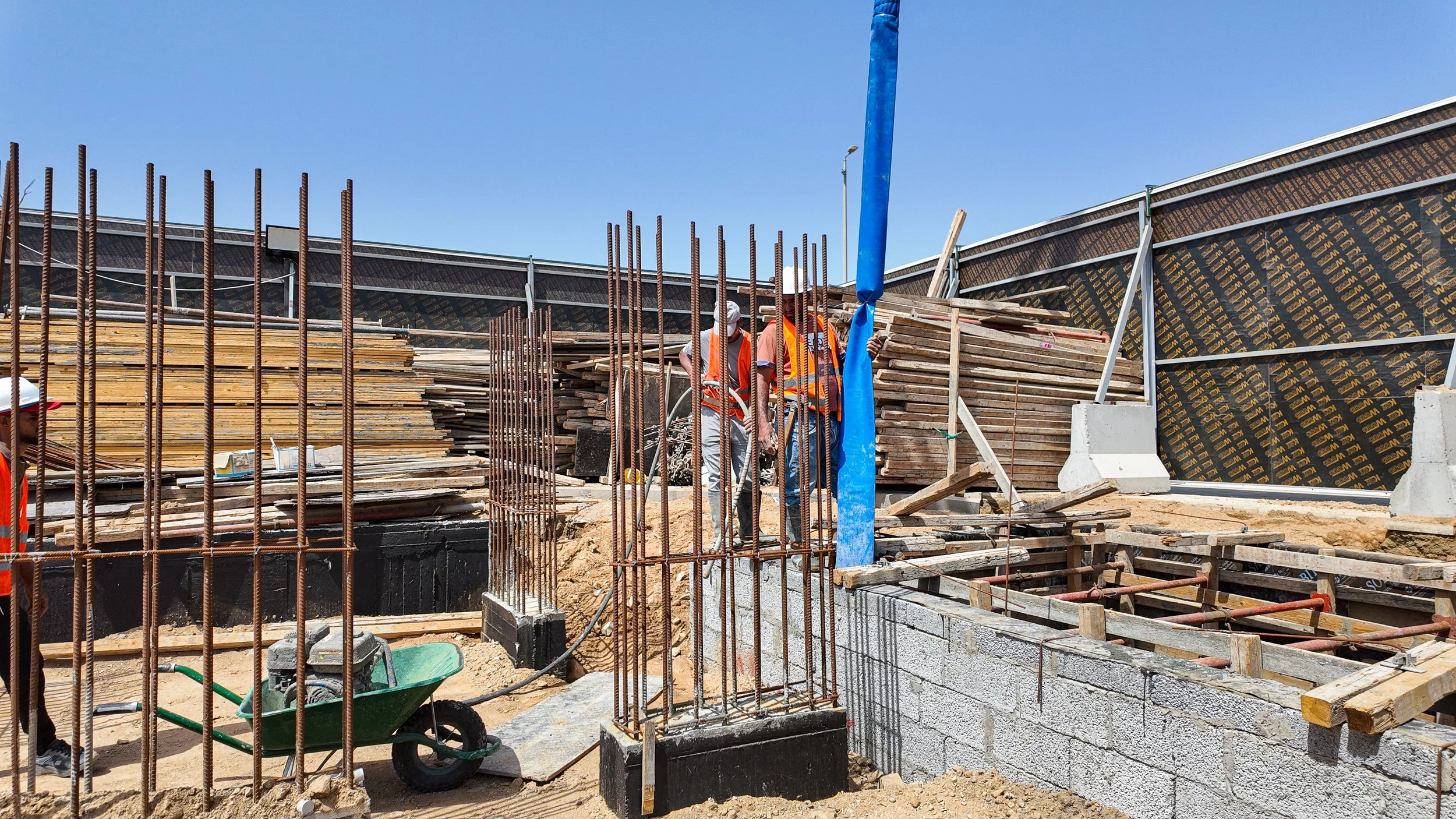

تركيب الشدات الخشبية للجدران الاستنادية والميد المحيطة بالموقع
قراءة الإنجاز
تتوافق الصور المرئية مع الزيادة المسجلة في بند الأساسات (+11%)، حيث انتقل العمل من مرحلة العزل والحدادة التي ظهرت في الزيارة السابقة إلى مرحلة الصب الفعلي للخرسانة المسلحة، وهو ما يفسر القفزة في نسبة الإنجاز.
مقارنة بالزيارة السابقة
بالمقارنة مع زيارة 2026-03-08، نلاحظ تحول الموقع من مرحلة تجهيز حديد التسليح لكامل المسطح إلى مرحلة الصب الجزئي. الصور السابقة أظهرت شبكة حديد تسليح مكثفة تغطي الموقع، بينما تظهر الصور الحالية تقدم أعمال الصب وظهور رقاب الأعمدة والميد بشكل أوضح مع وجود معدات الصب النشطة.
المراحل القادمة المتوقعة
استكمال صب كافة القواعد والميد الأرضية، البدء في أعمال الردم حول القواعد، والتحضير لأعمال خرسانات الدور الأرضي.
