٧ أكتوبر ٢٠٢٦
٧ أكتوبر ٢٠٢٦
61%الإنجاز الكلي▲ +2% · مقارنةً بالزيارة السابقة
الفيديو الرئيسي
التقرير الهندسي
شهدت الزيارة الحالية تقدماً ملحوظاً في أعمال التشطيبات والأنظمة الكهروميكانيكية، مع استقرار تام في الهيكل الخرساني والأساسات التي بلغت نسبة إنجازها 100%.
التغيّرات المرصودة

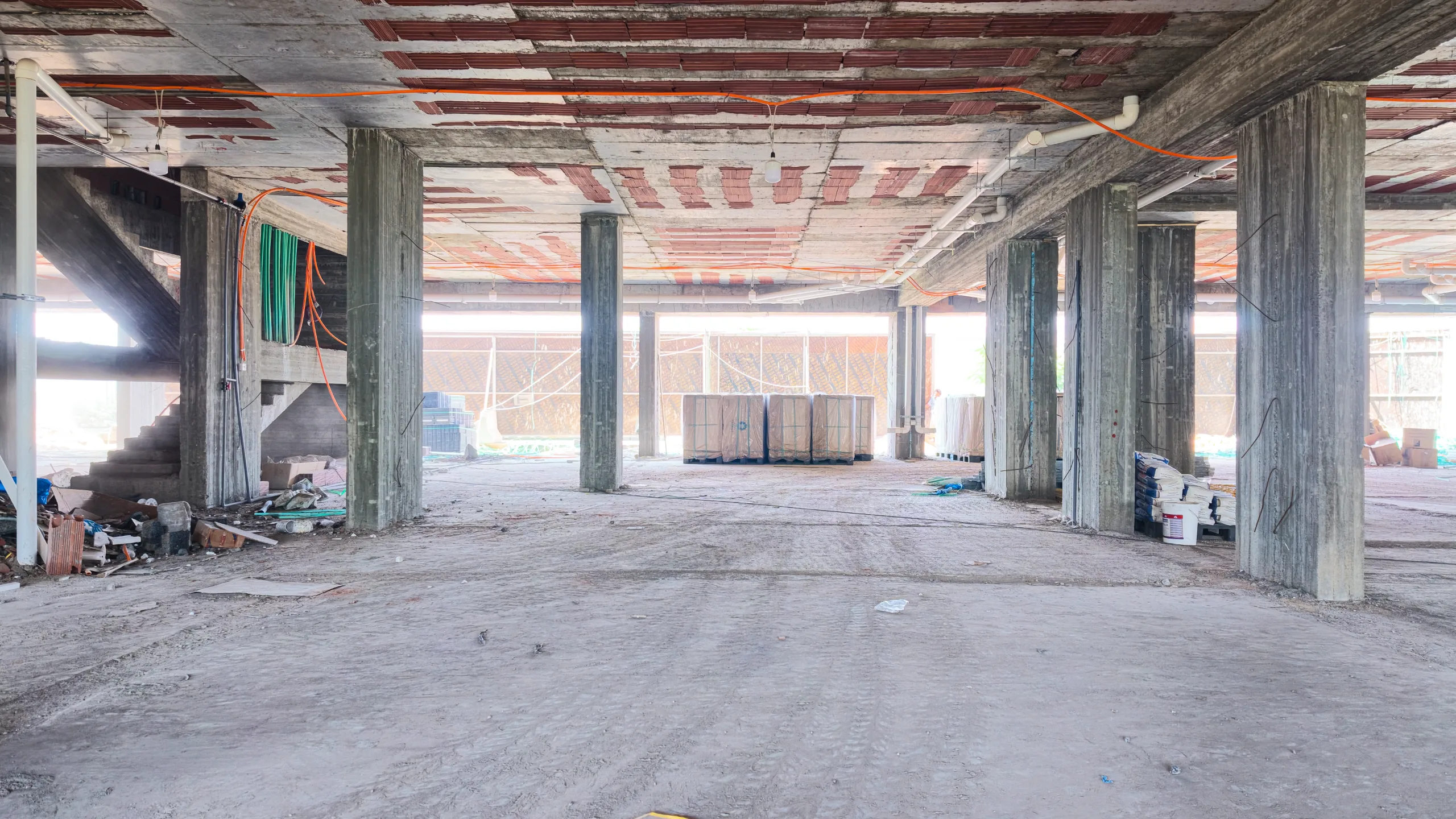

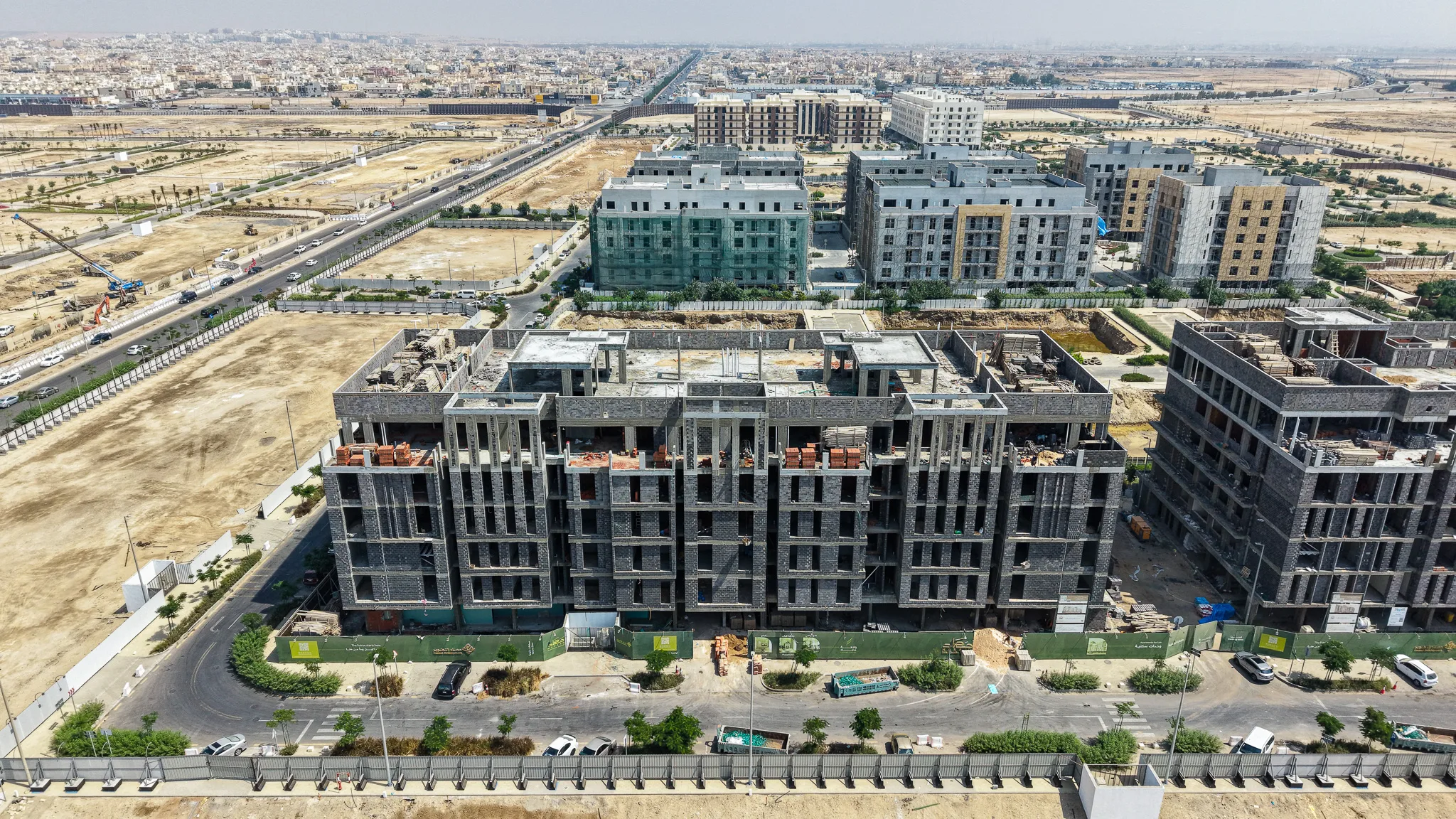

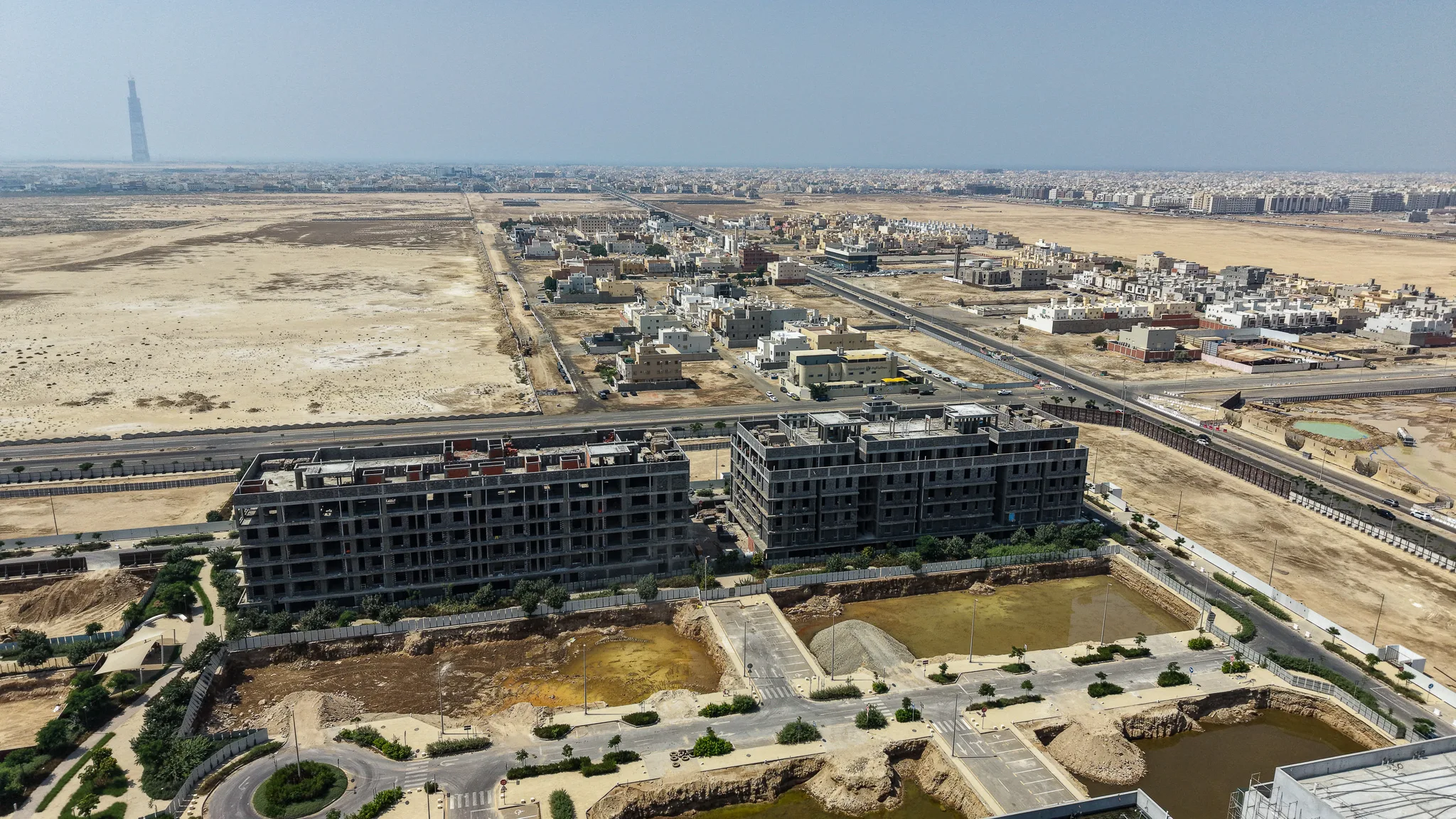

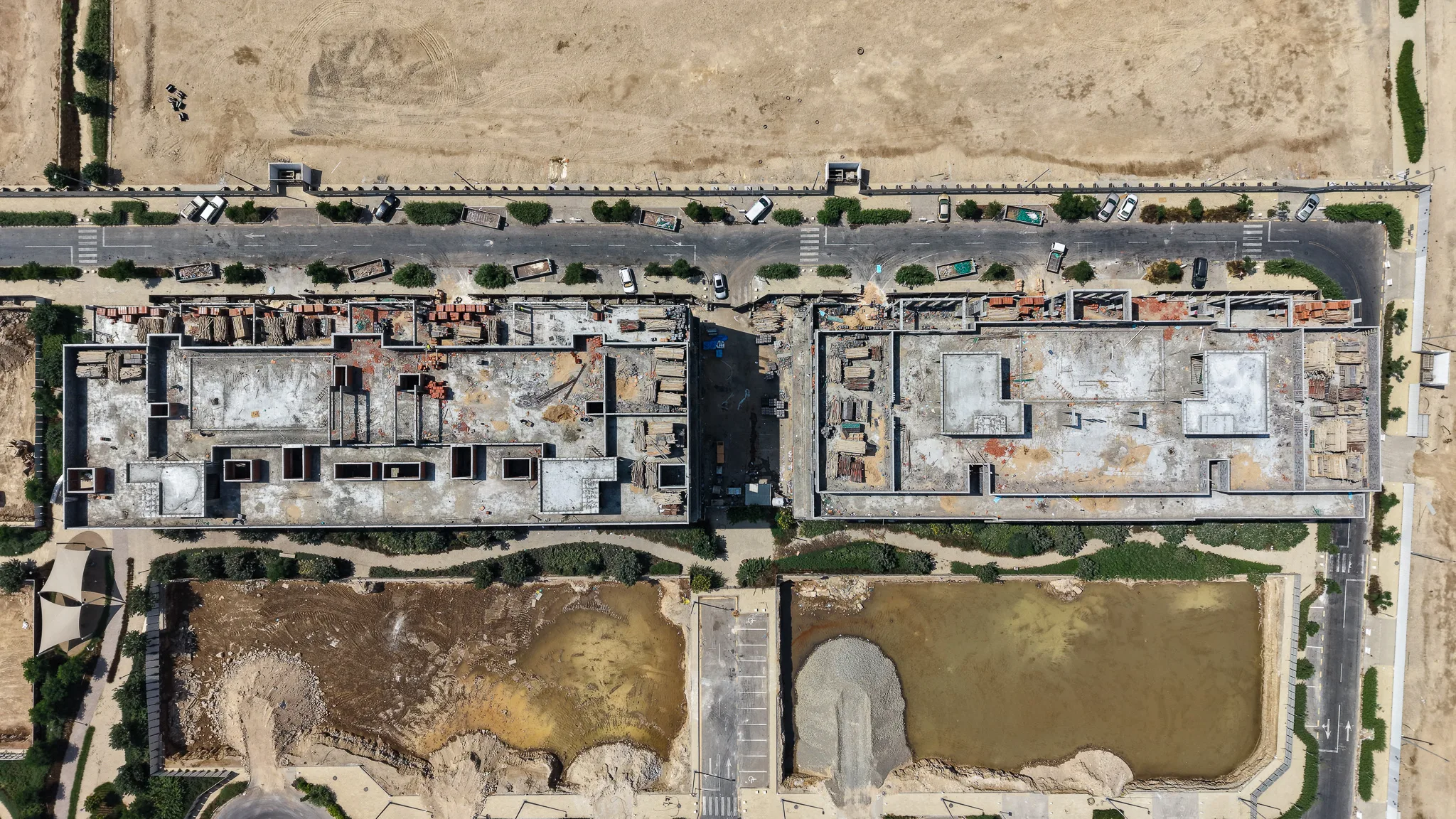

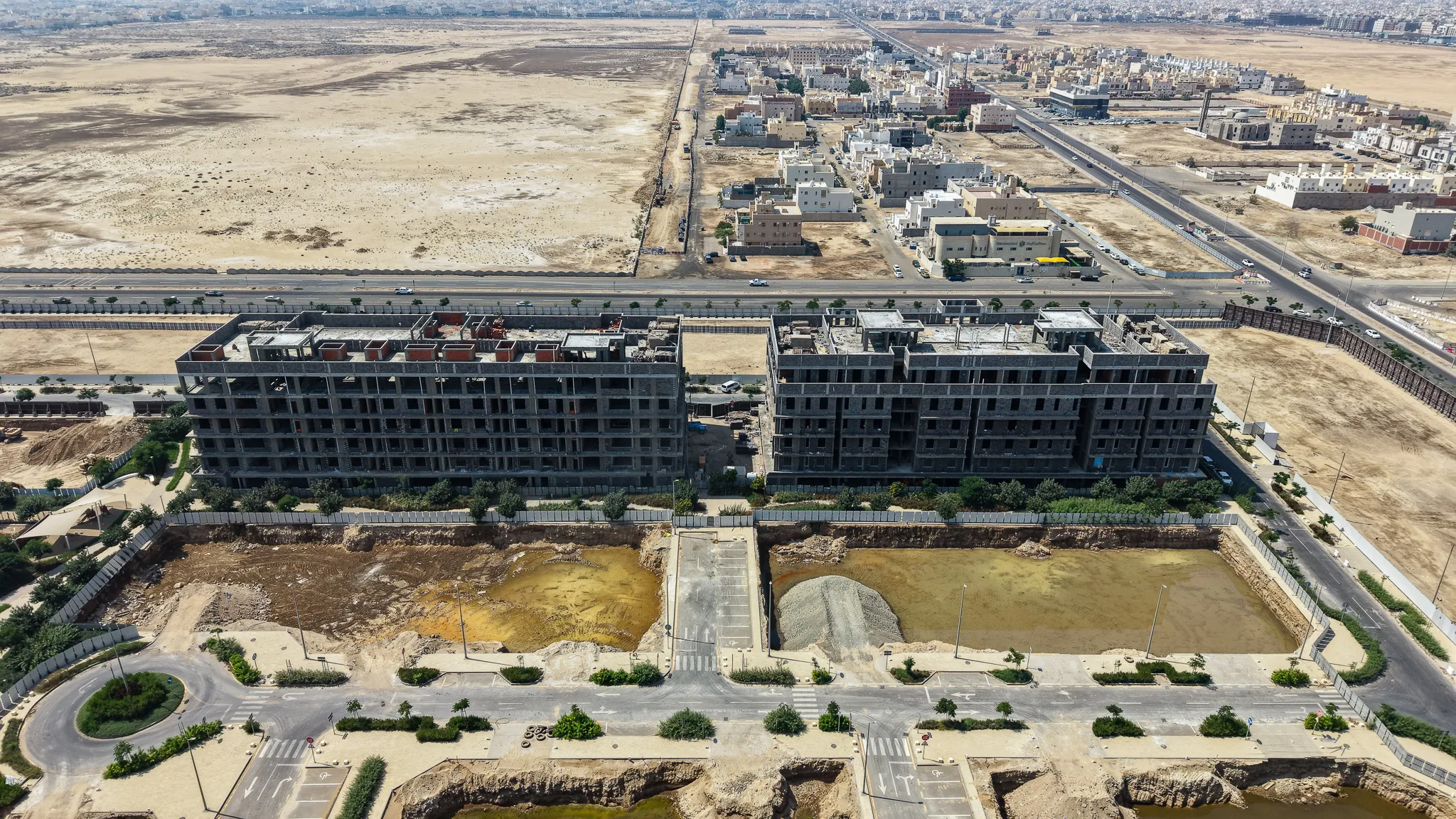

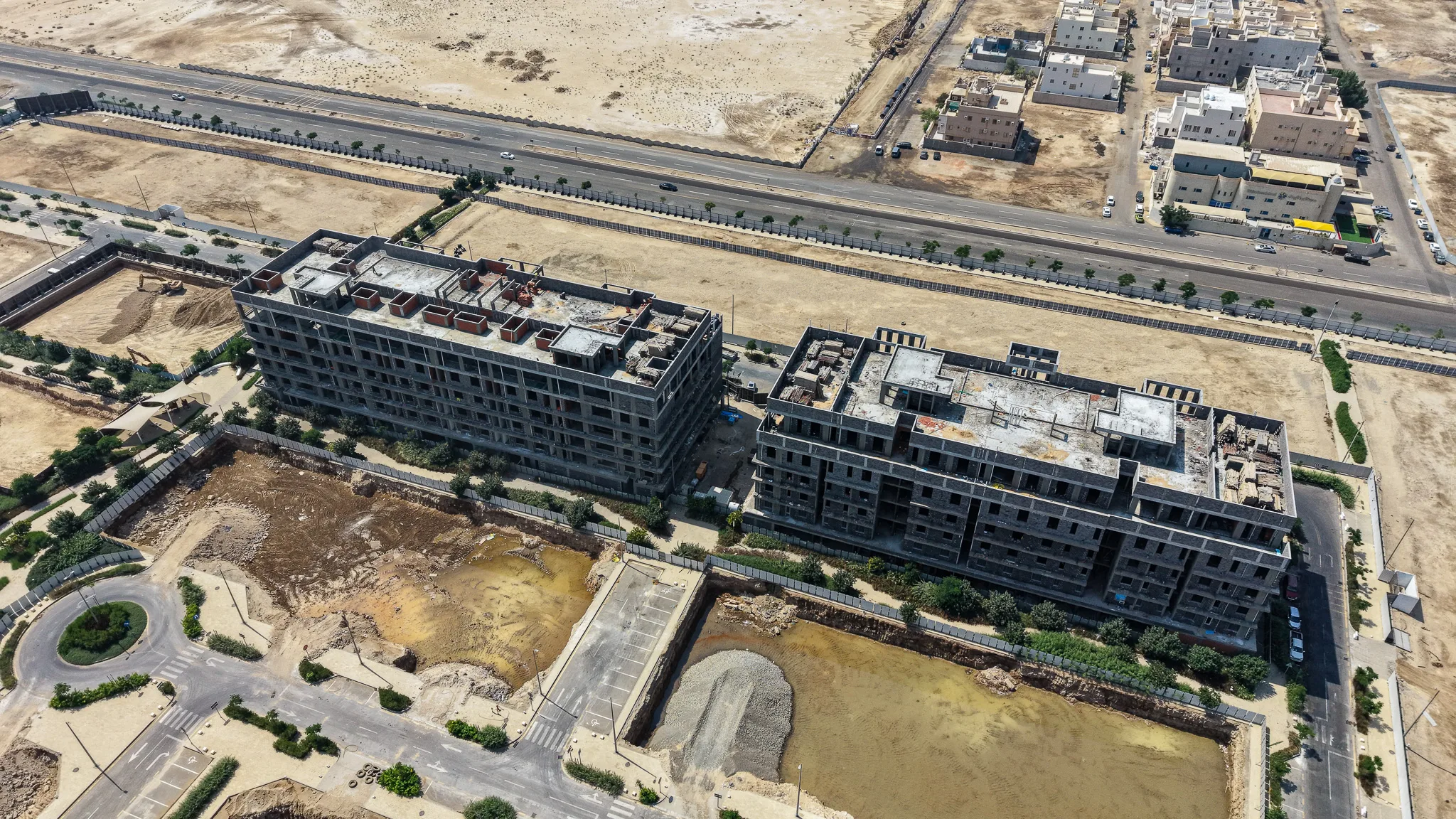

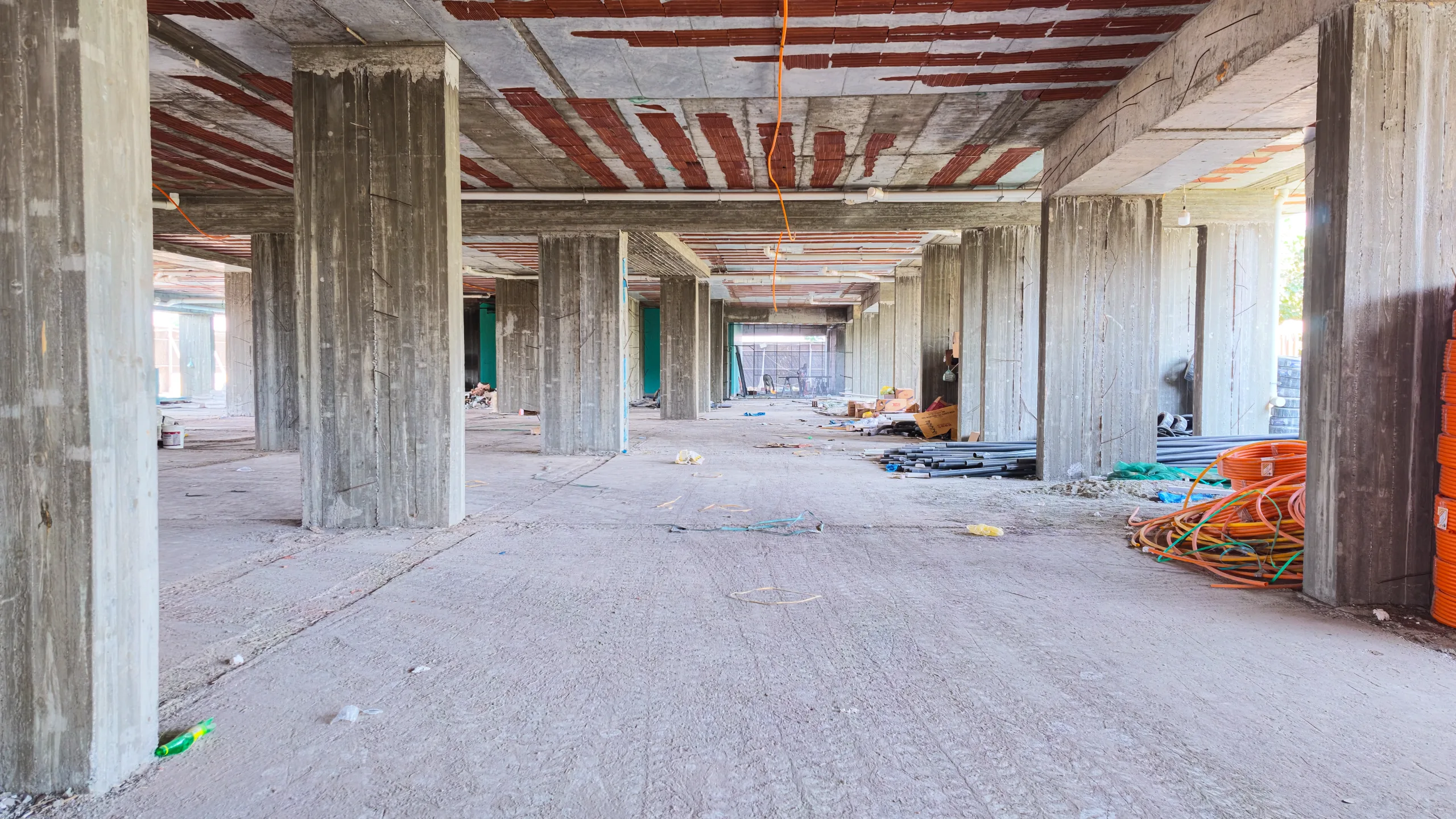

الهيكل الخرساني100%

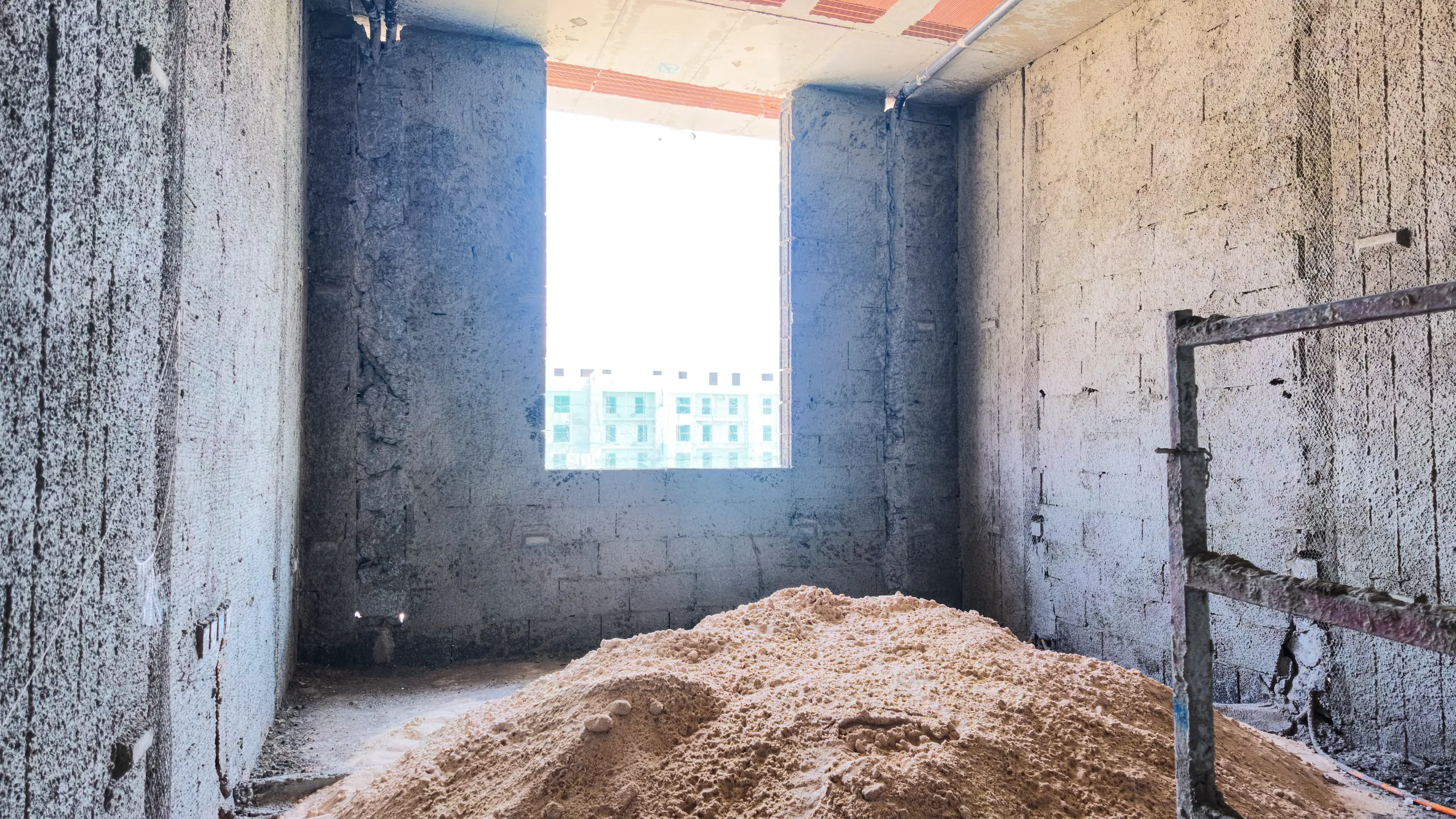

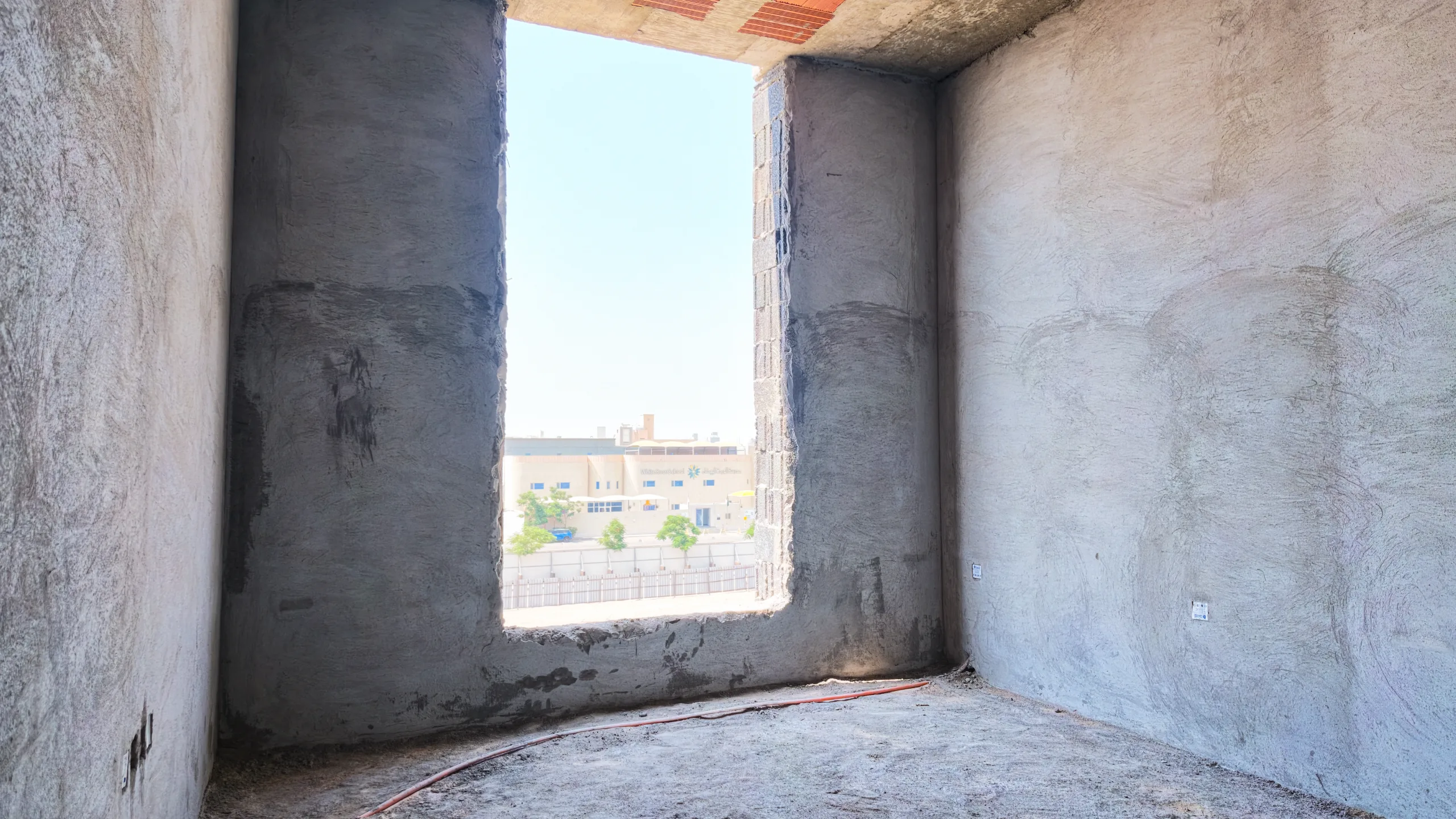

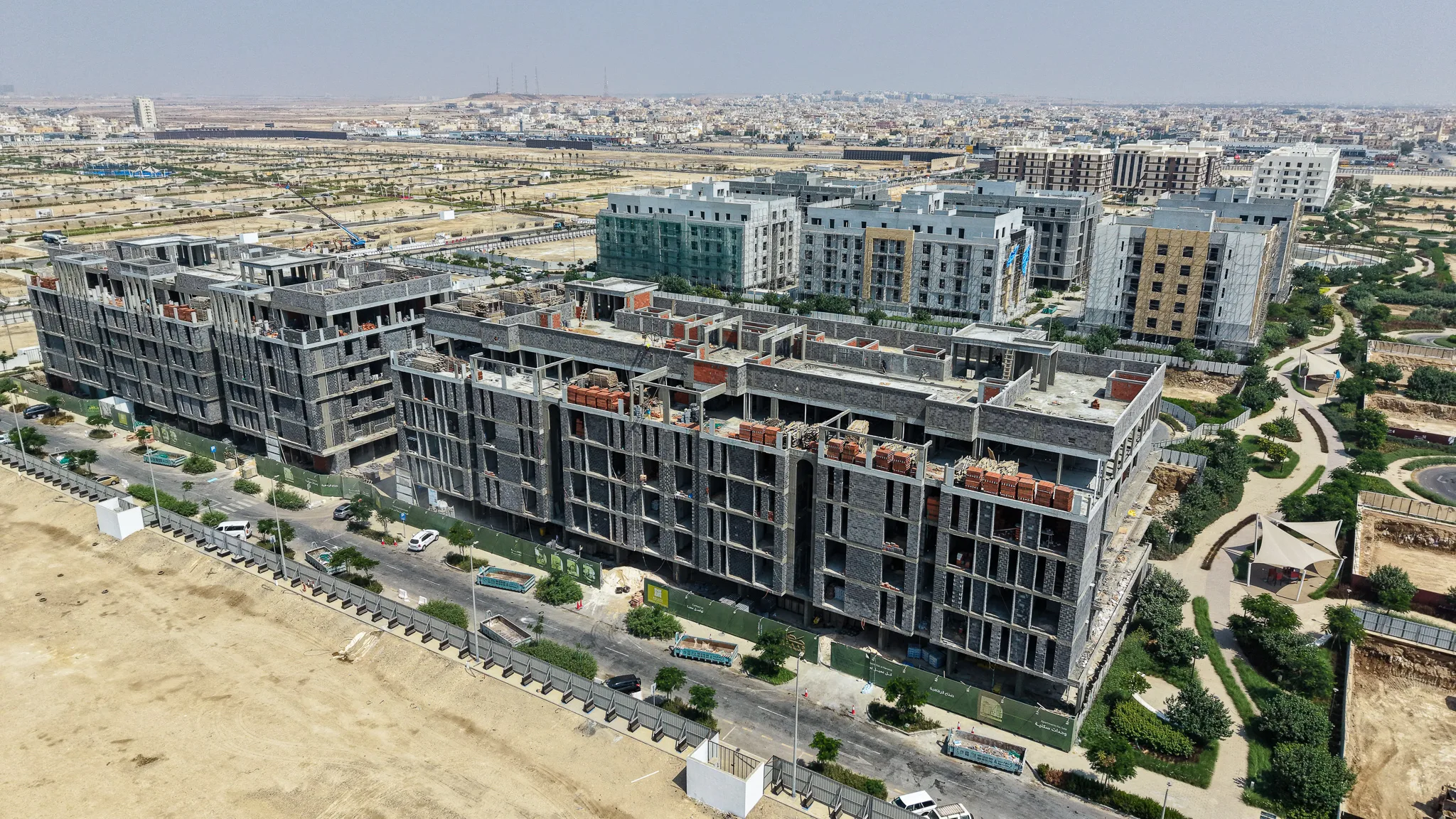

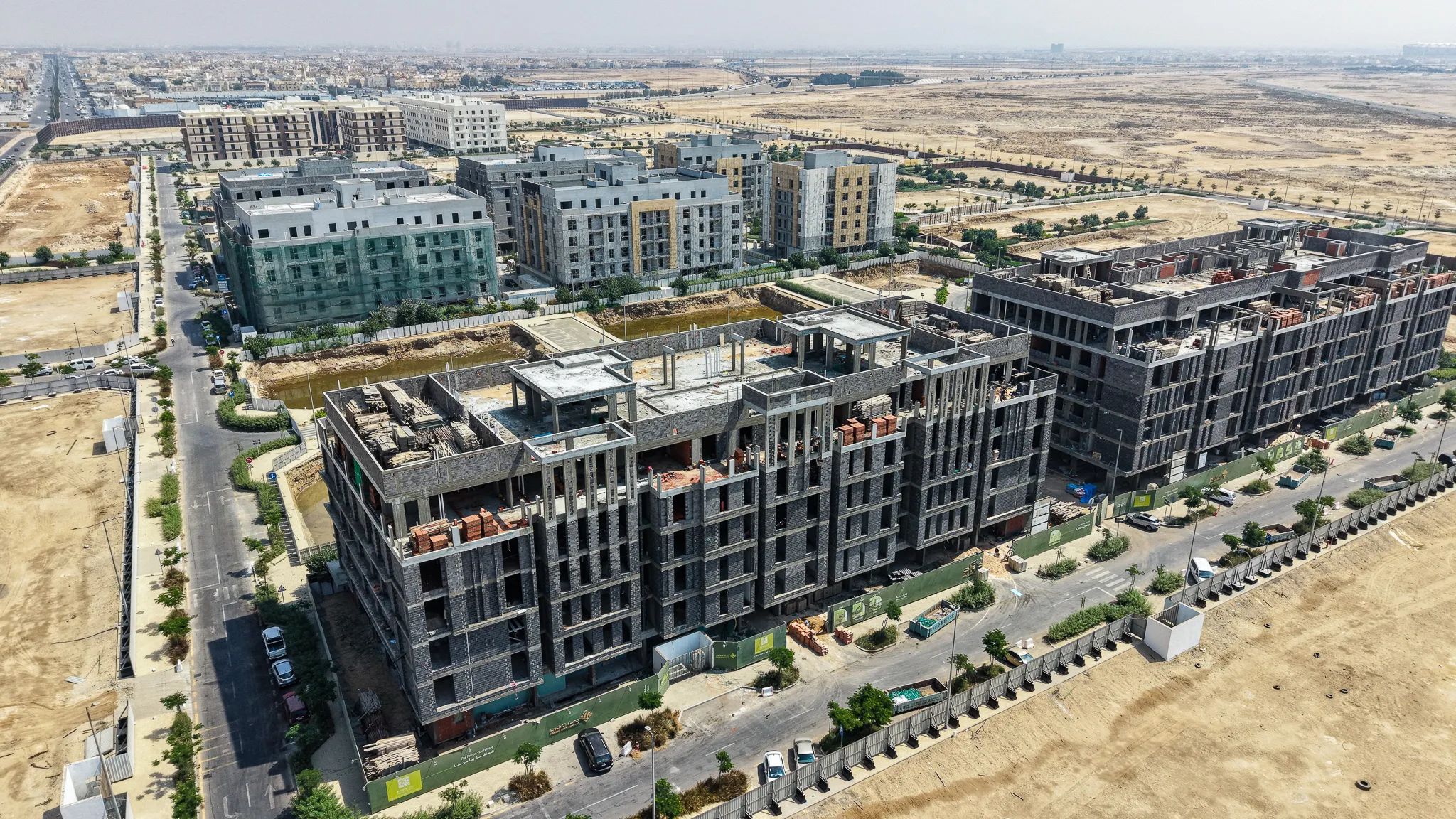

اكتمال الهيكل الخرساني للمباني بالكامل مع استمرار أعمال البناء بالطوب في الأدوار العلوية.

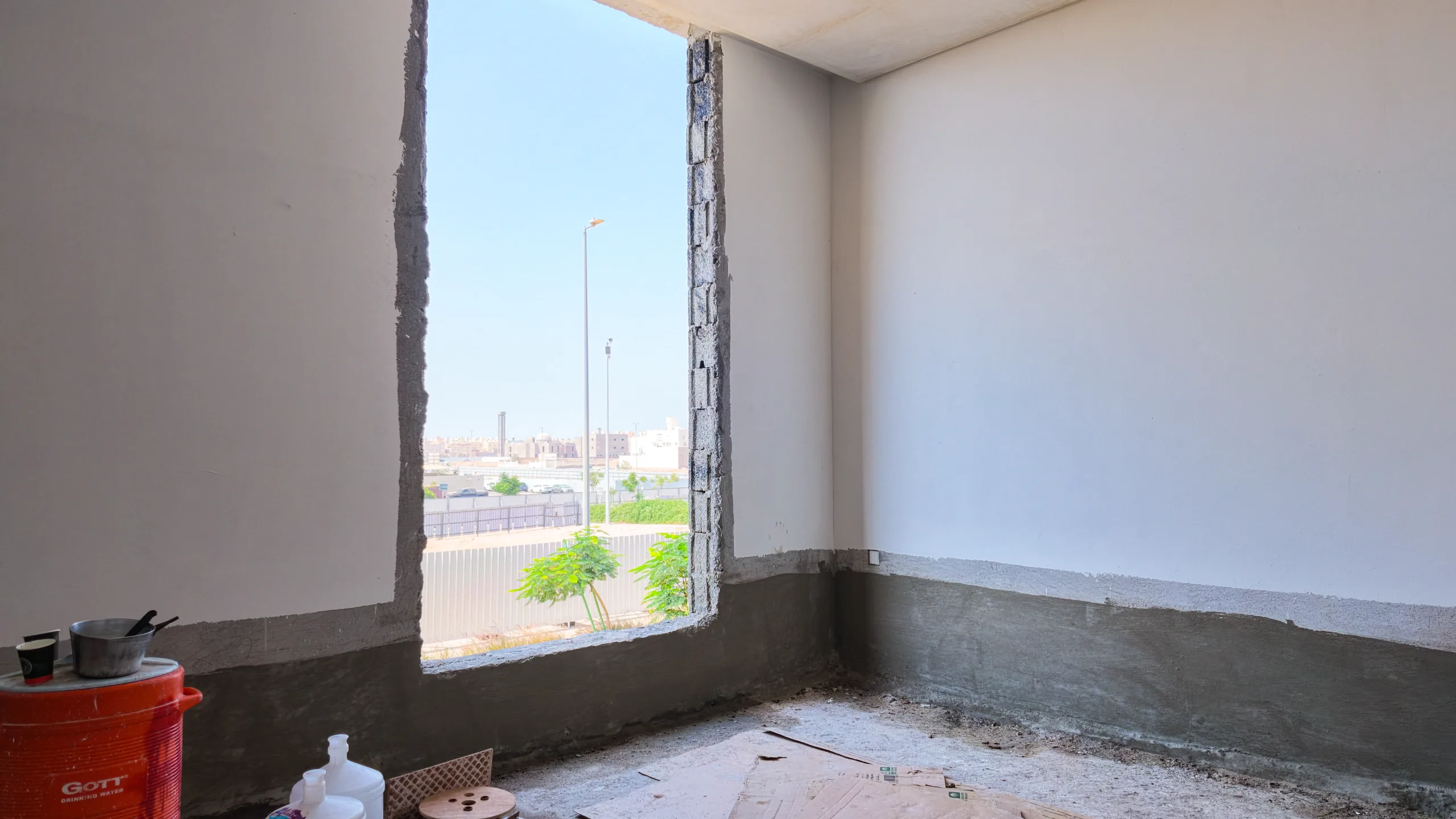

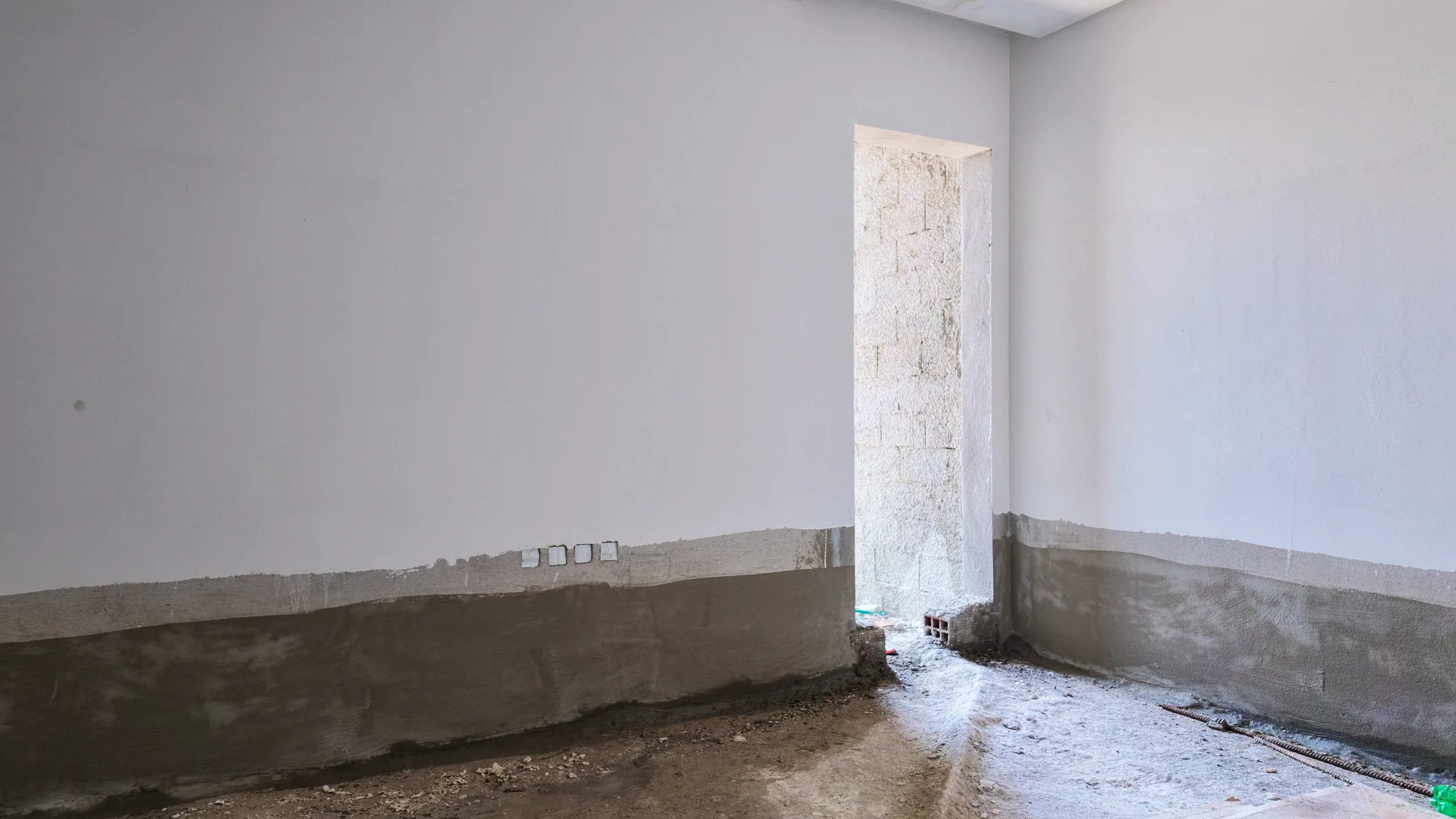

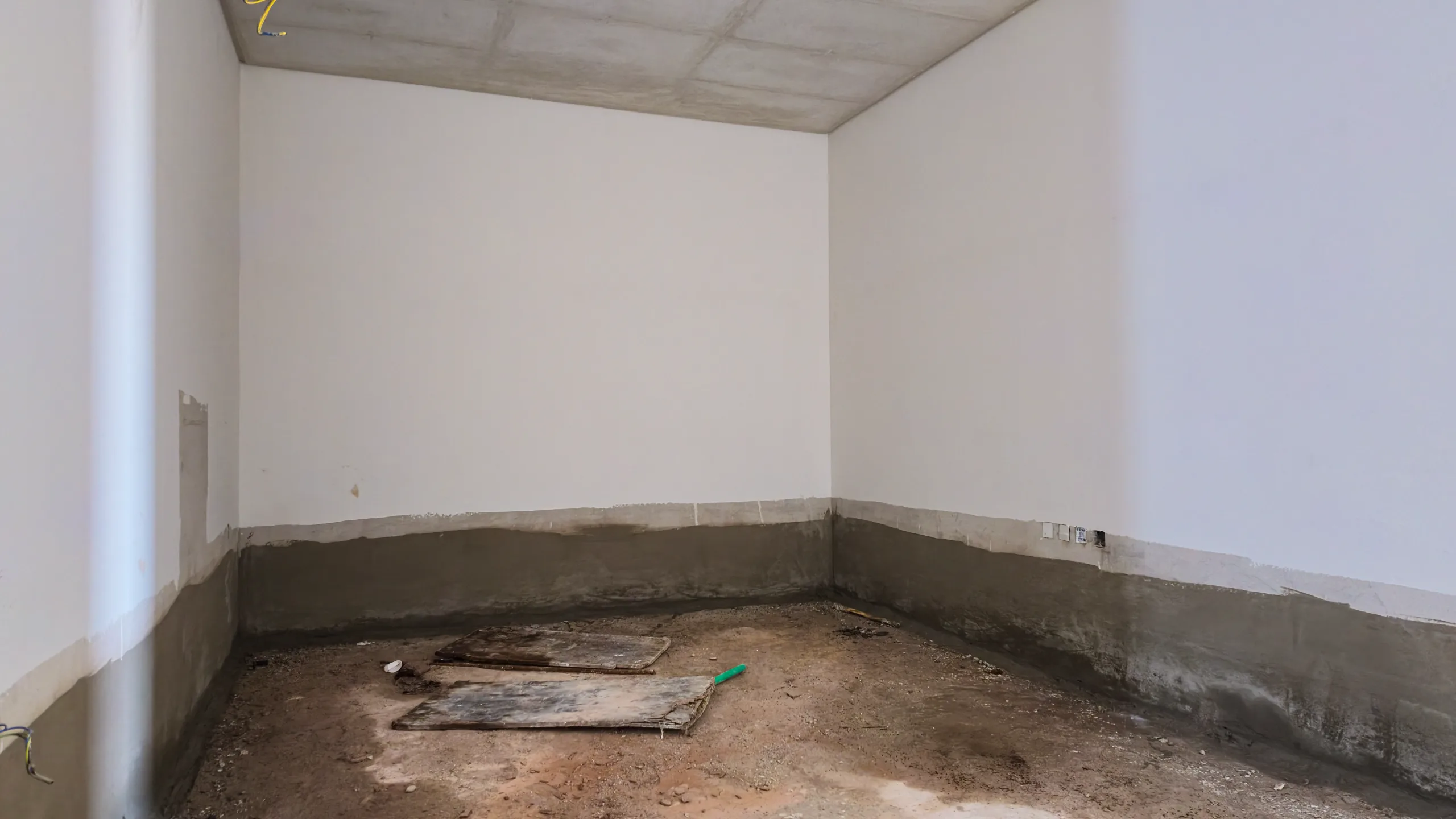

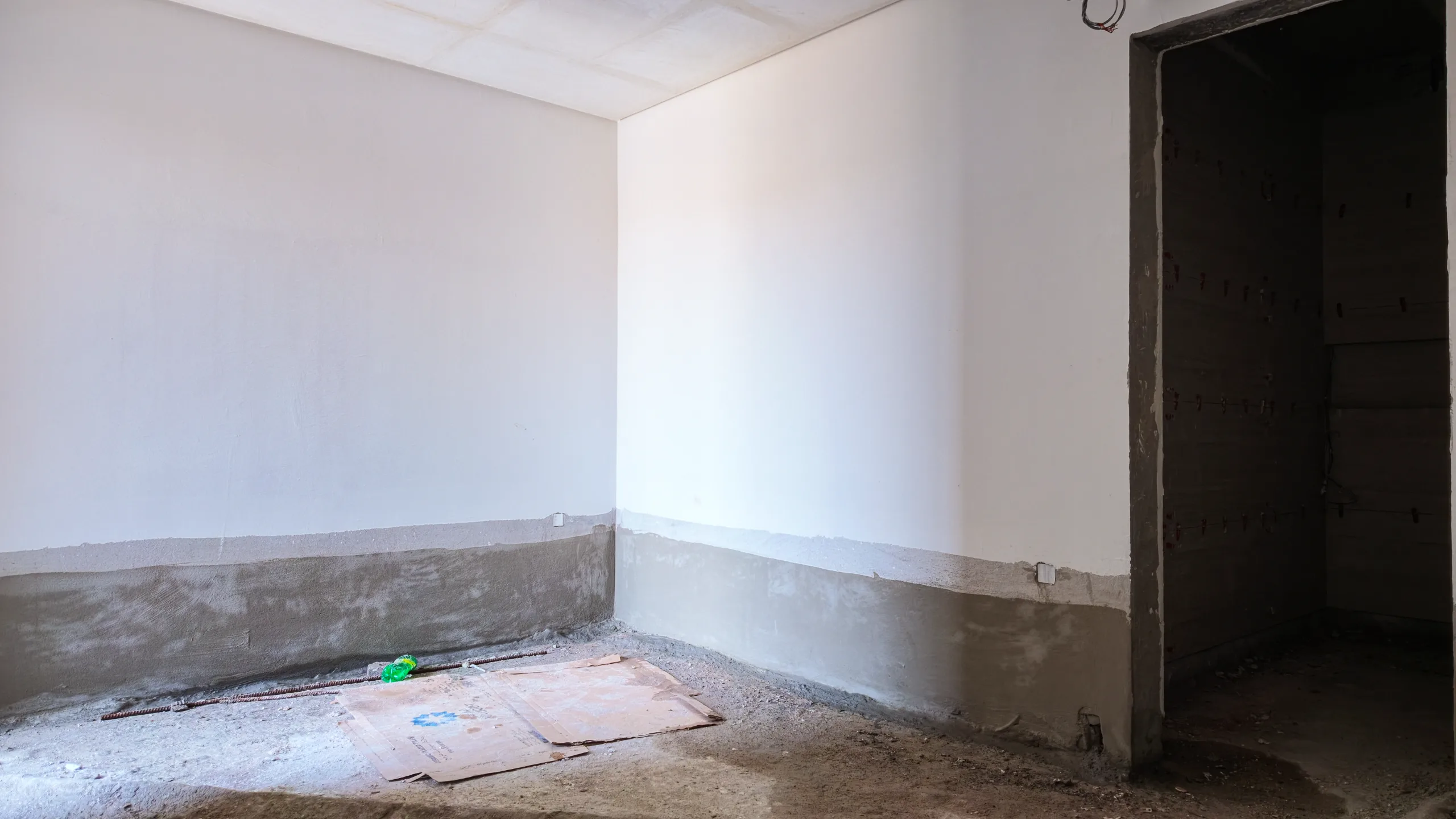

أعمال التشطيبات والأنظمة90%

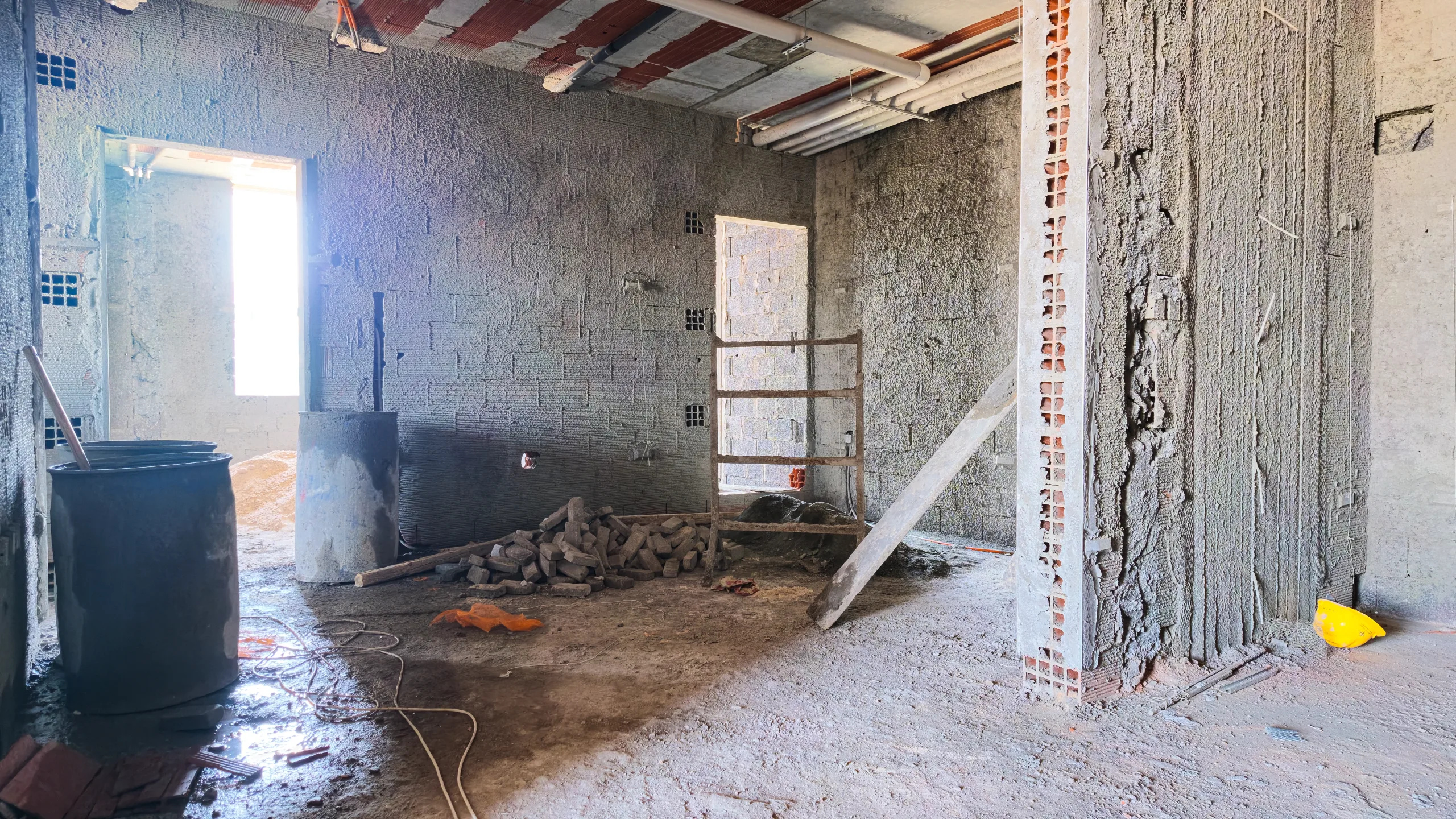

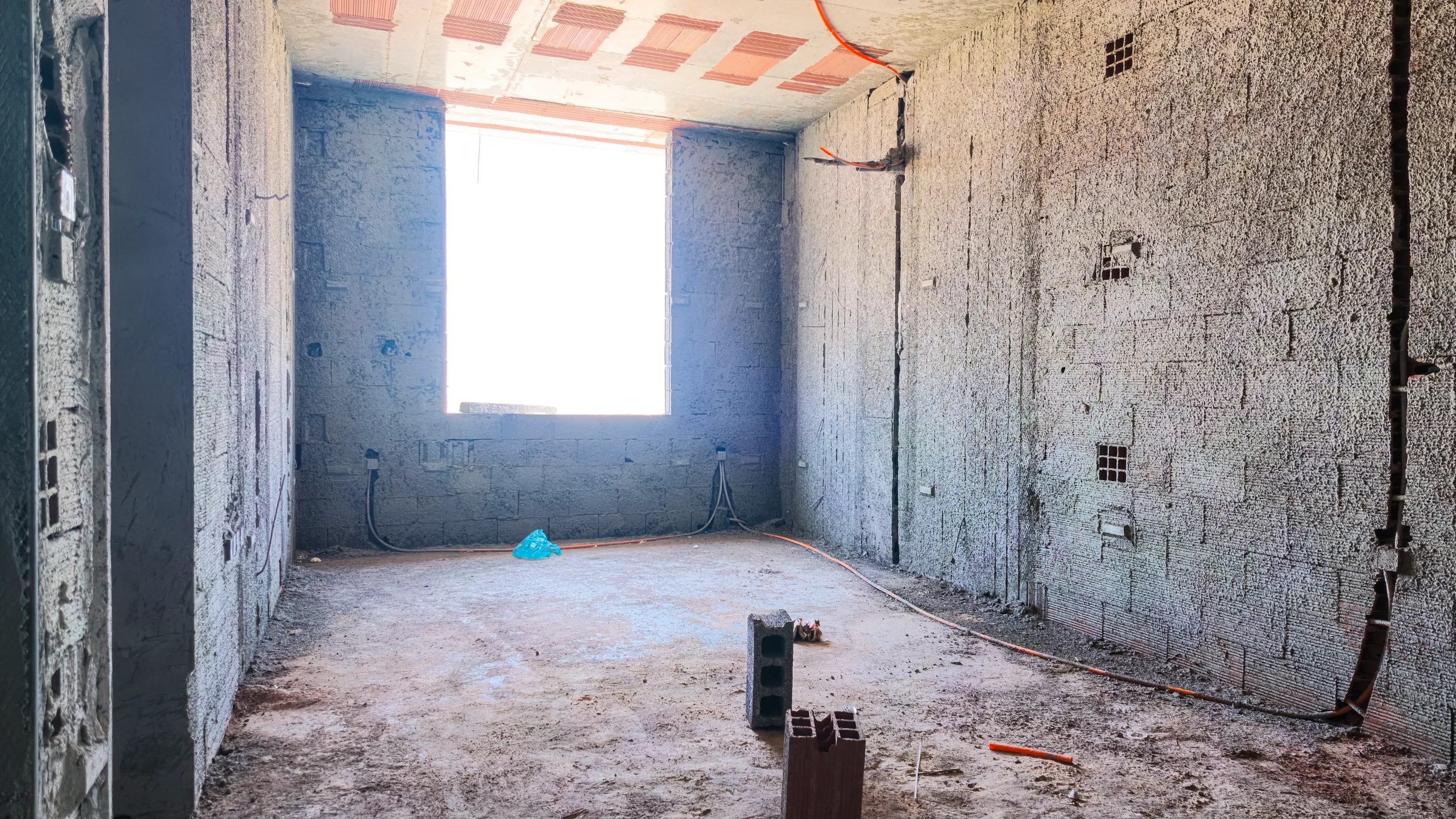

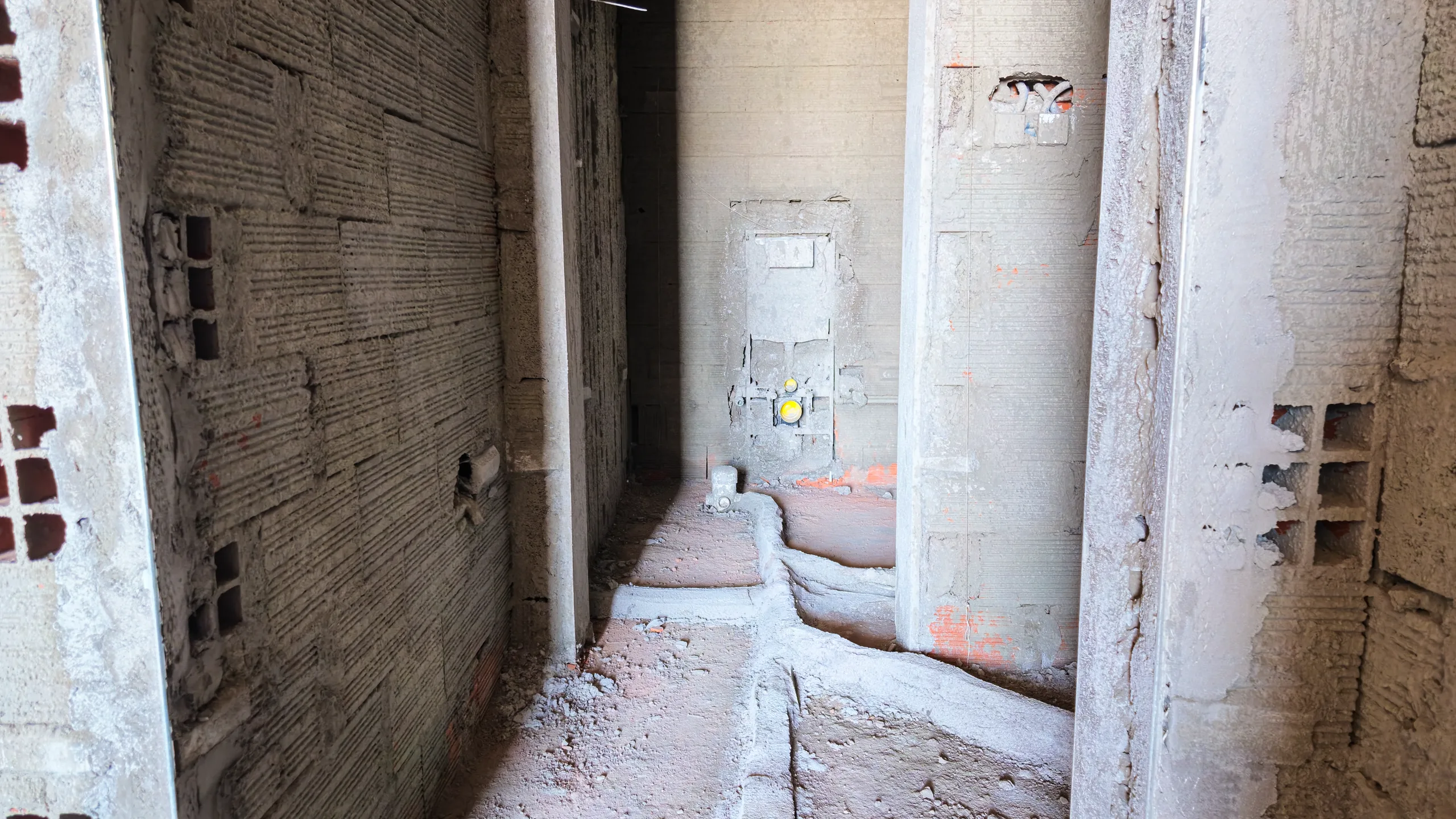

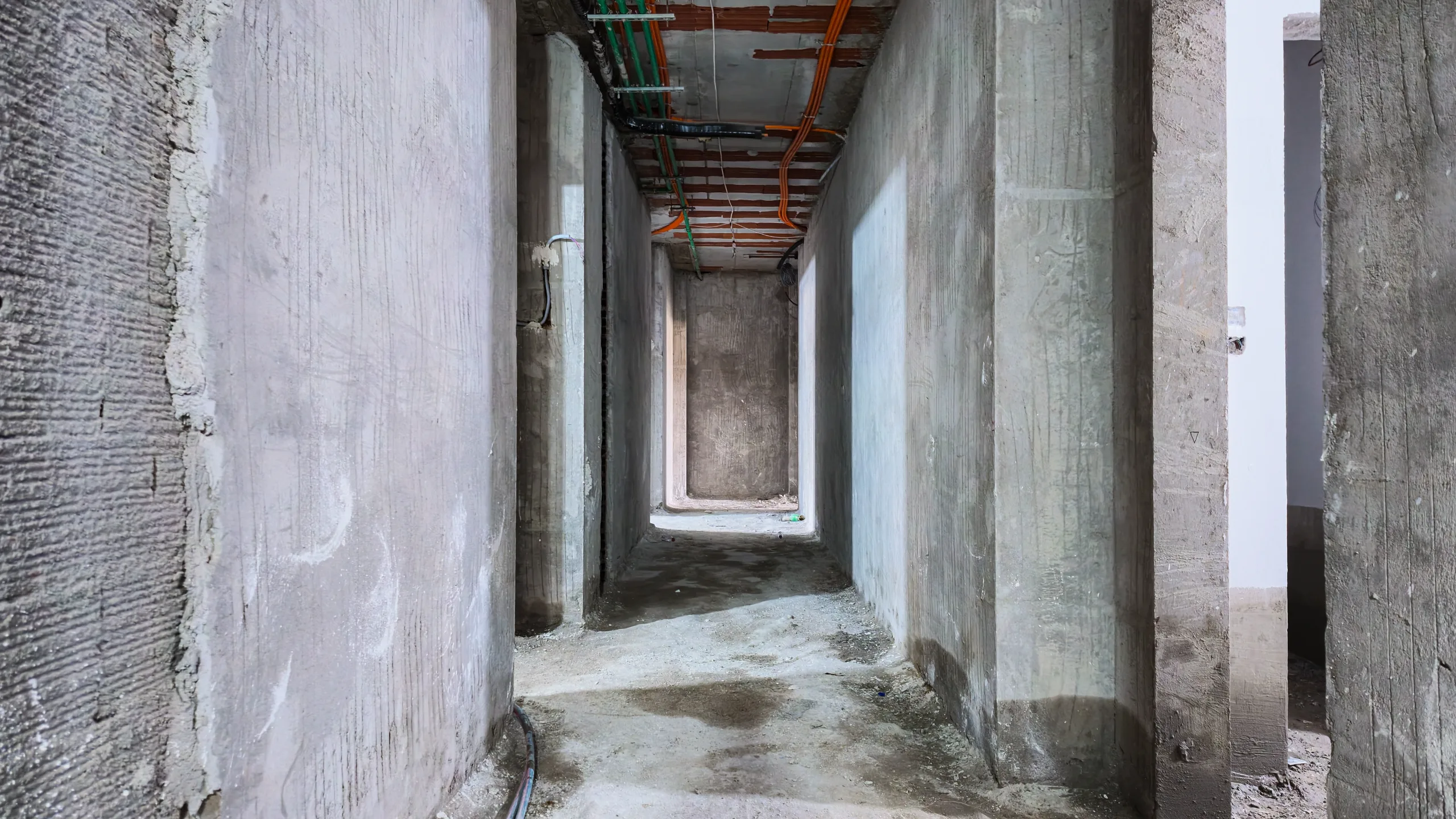

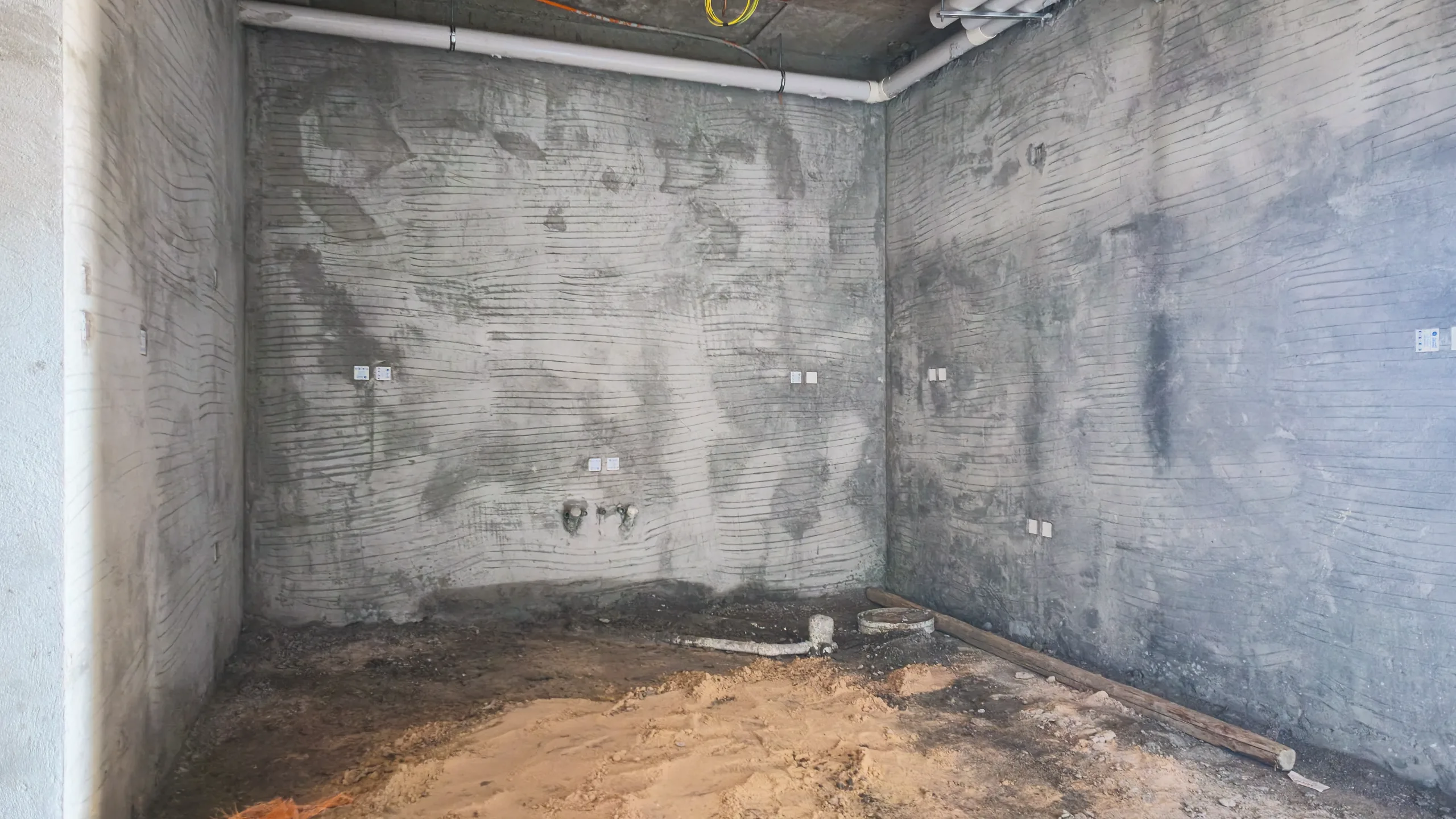

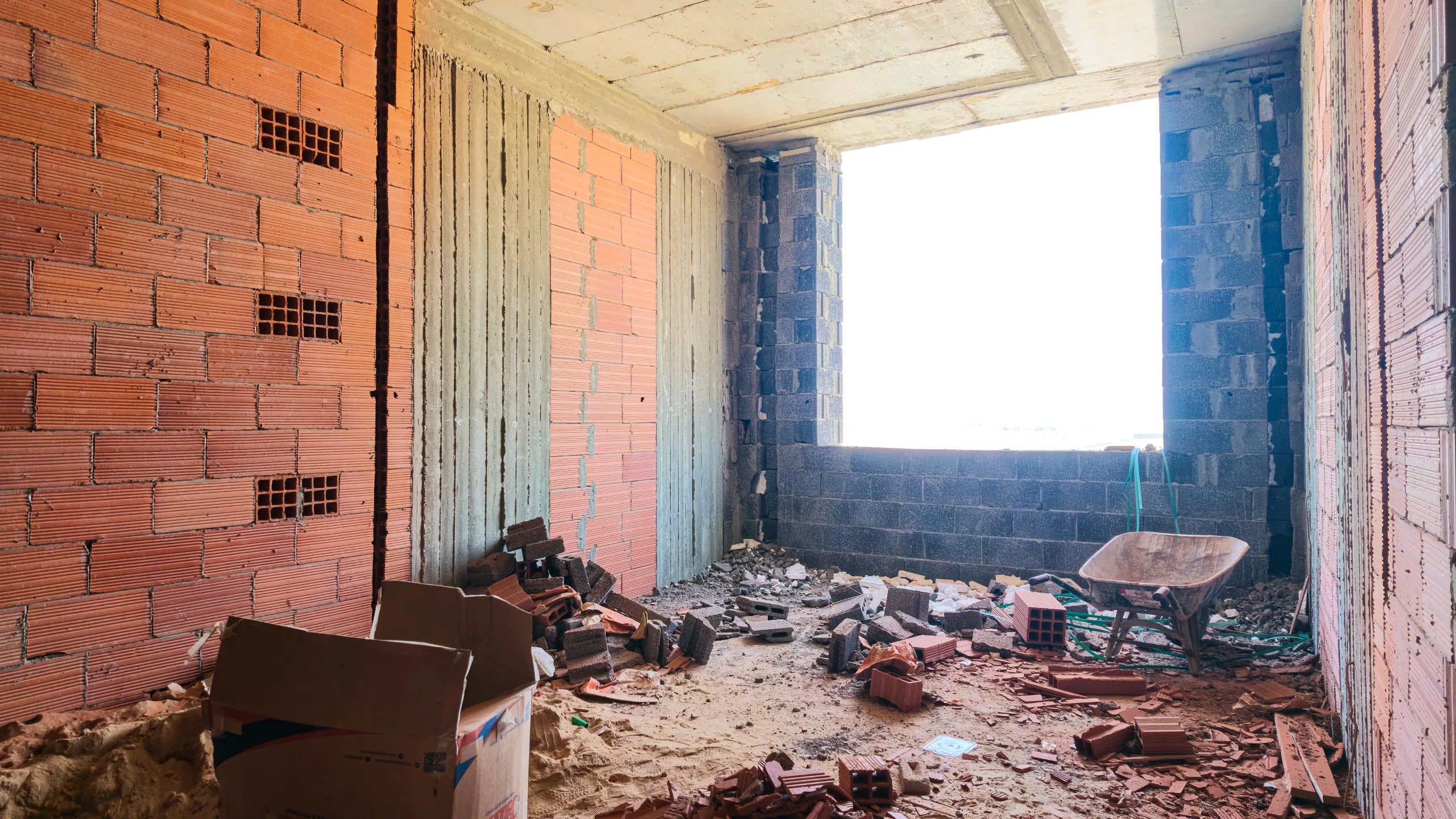

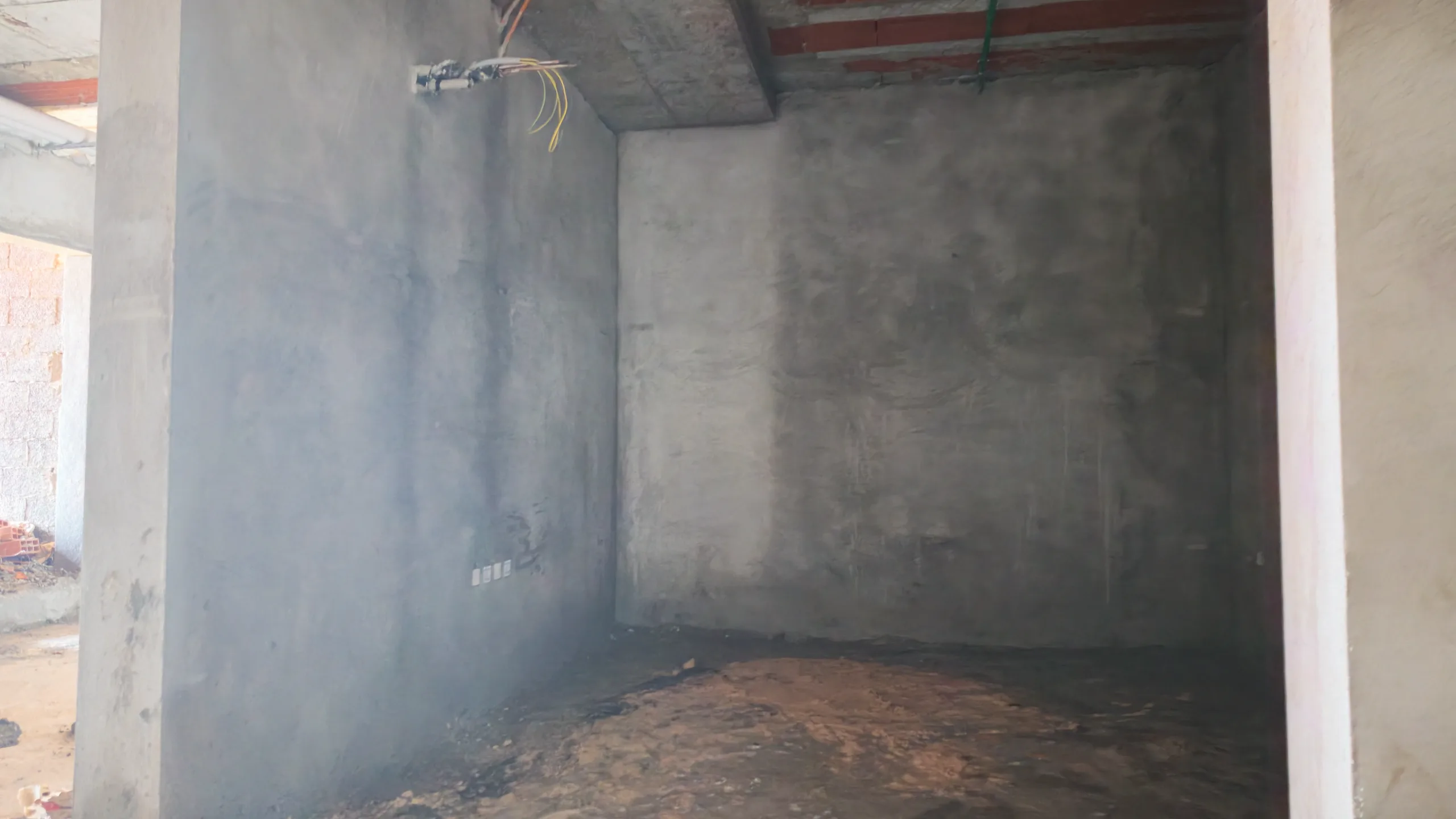

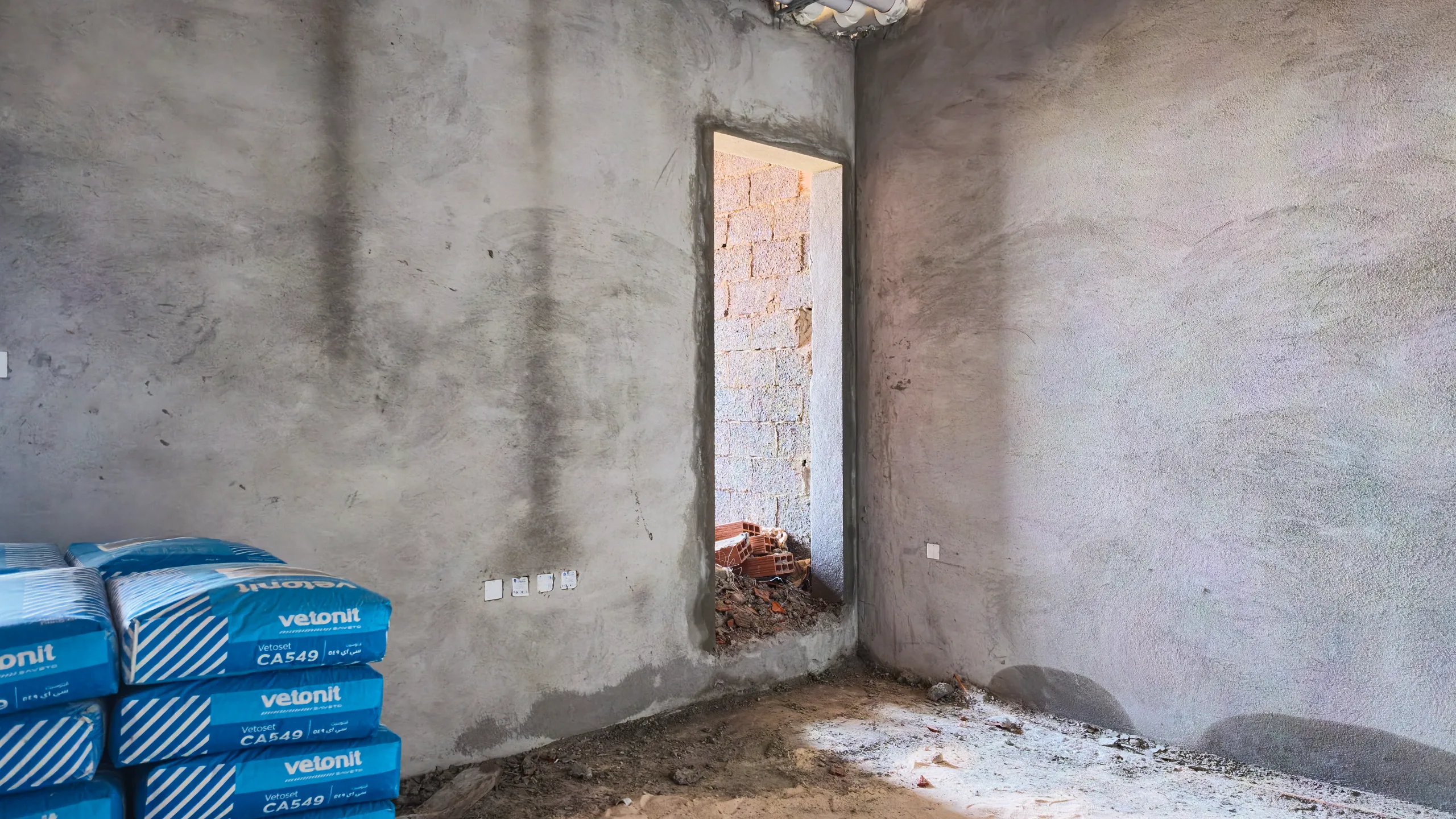

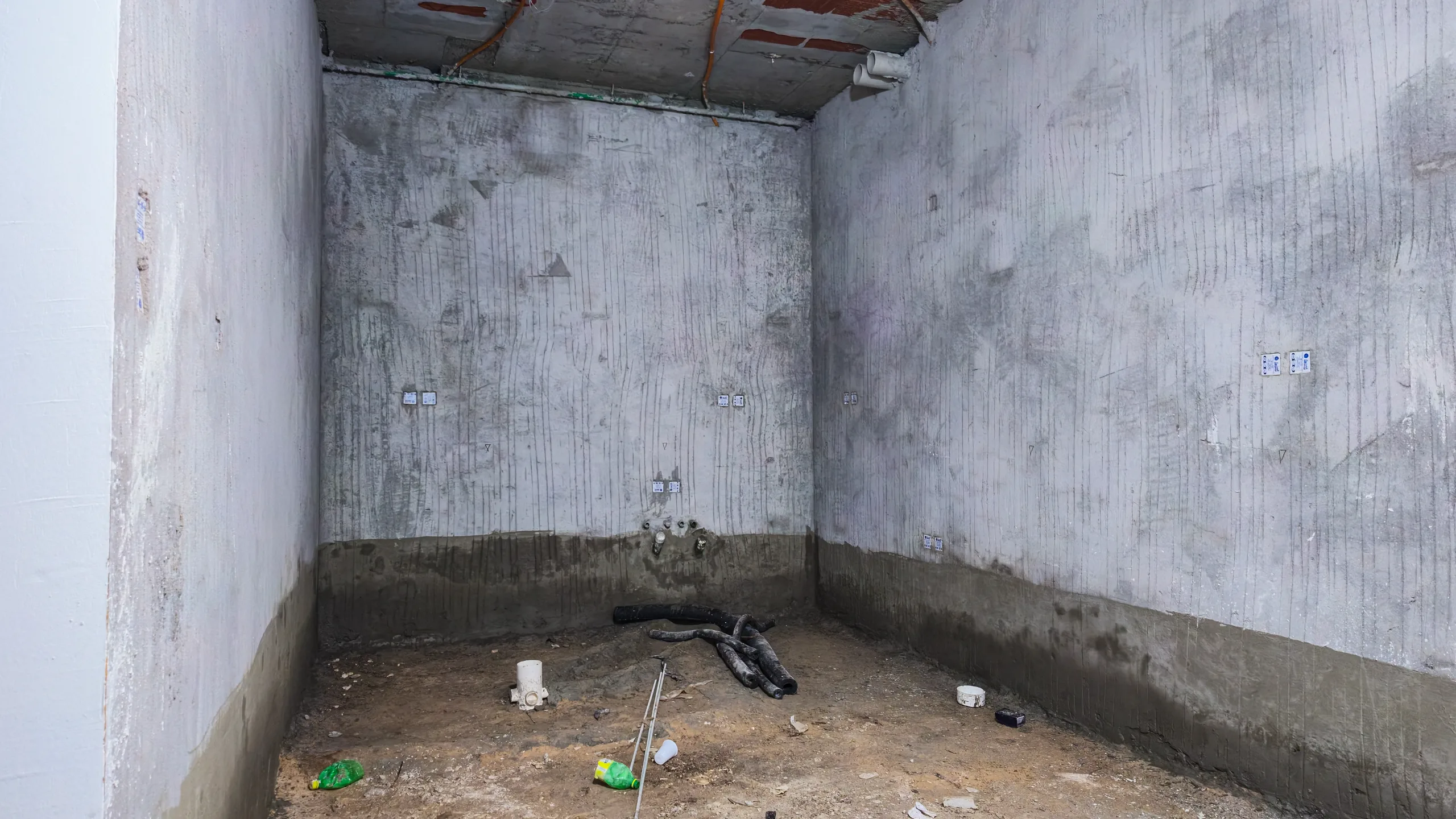

بدء أعمال التمديدات الكهربائية والميكانيكية الداخلية (أنابيب وكابلات) في الأدوار المكتملة خرسانياً.
قراءة الإنجاز

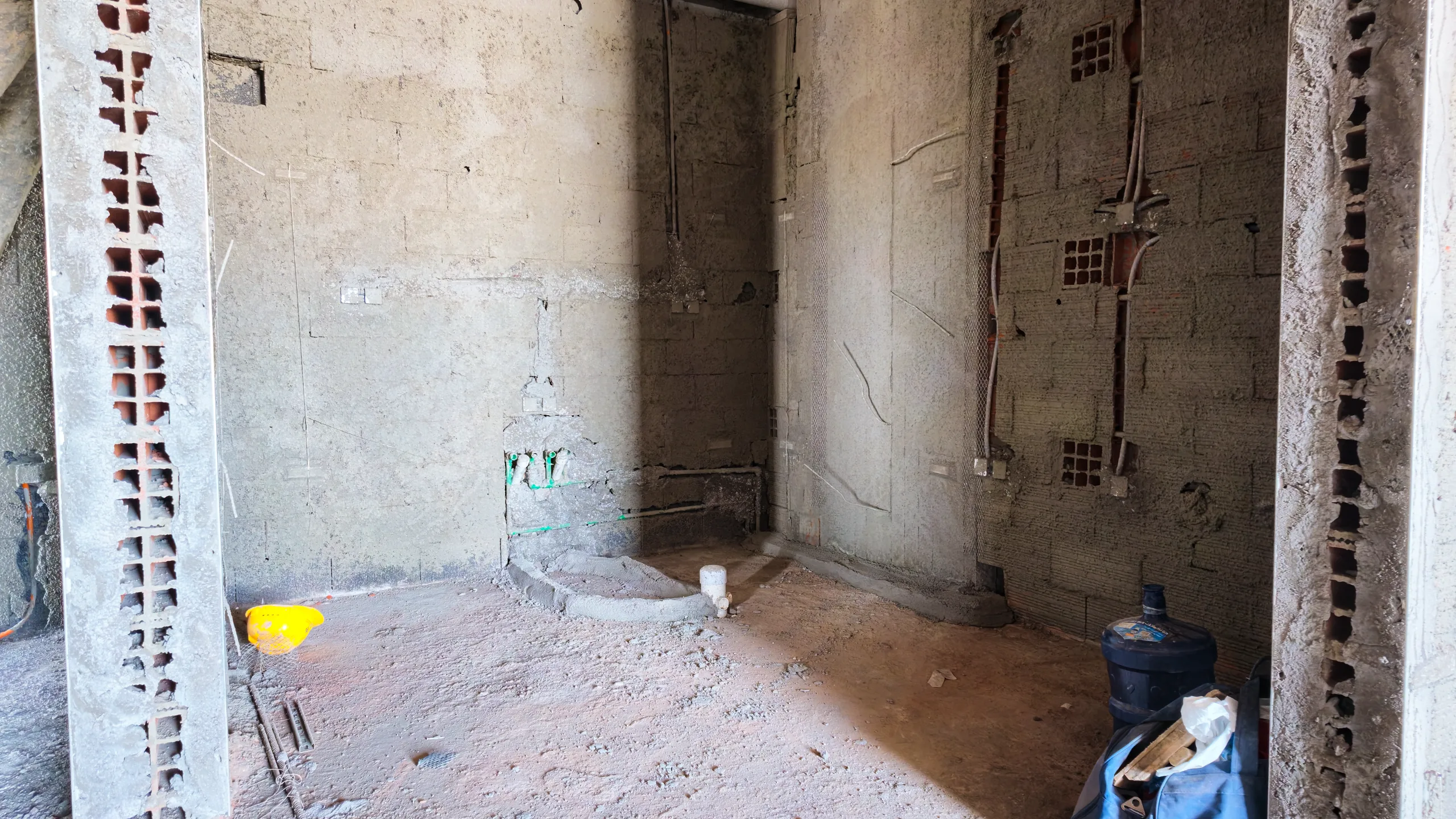

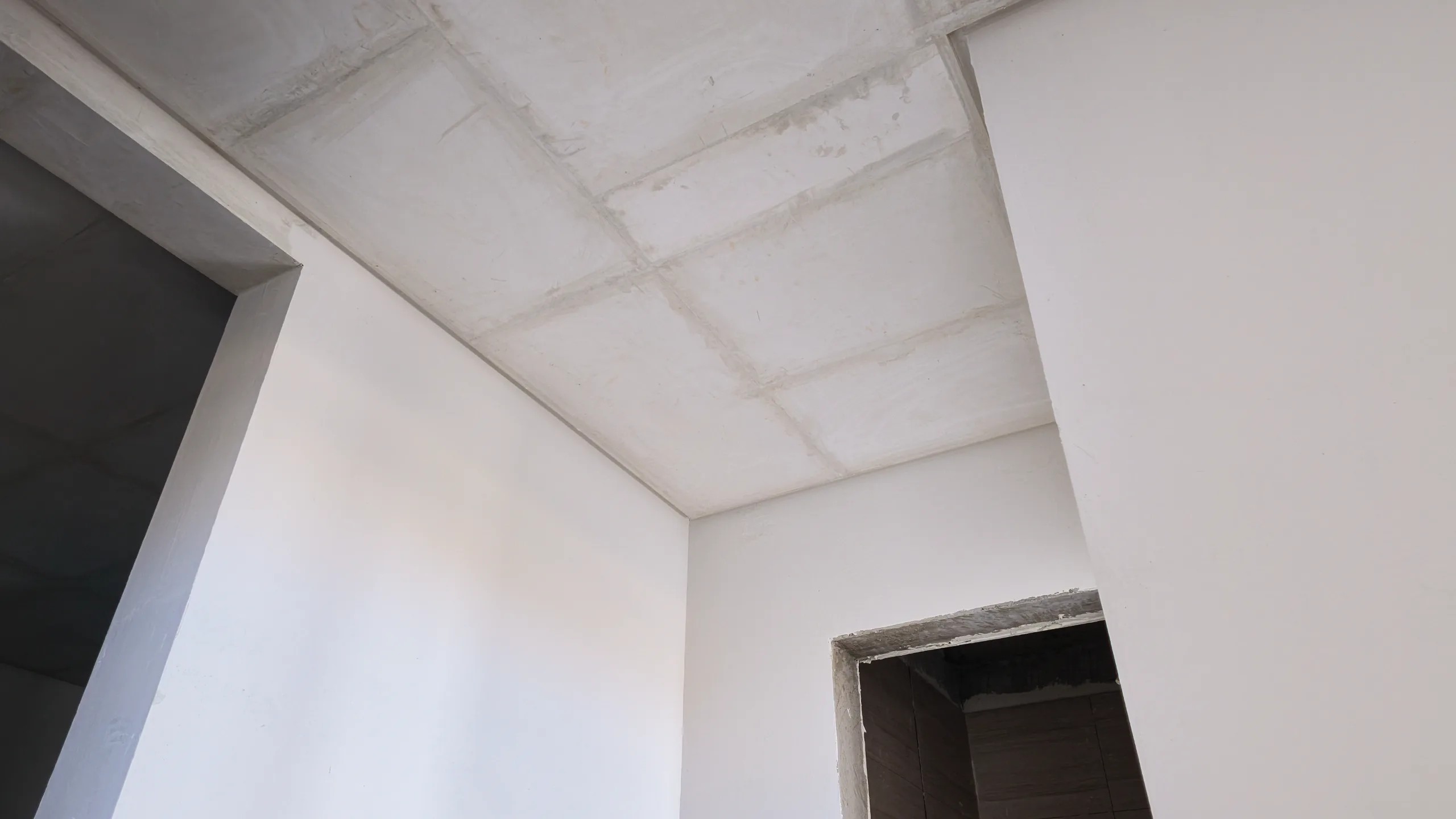

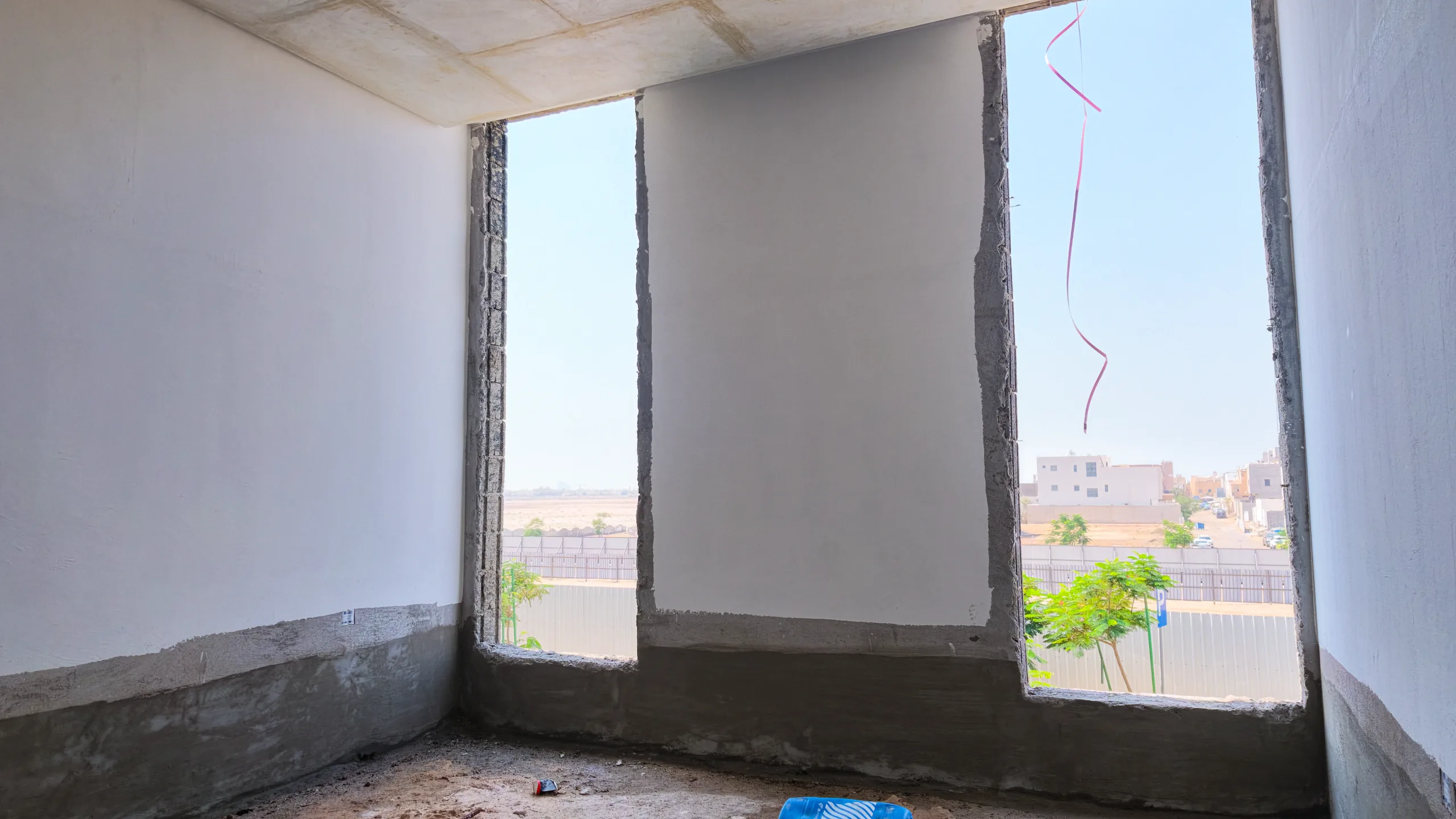

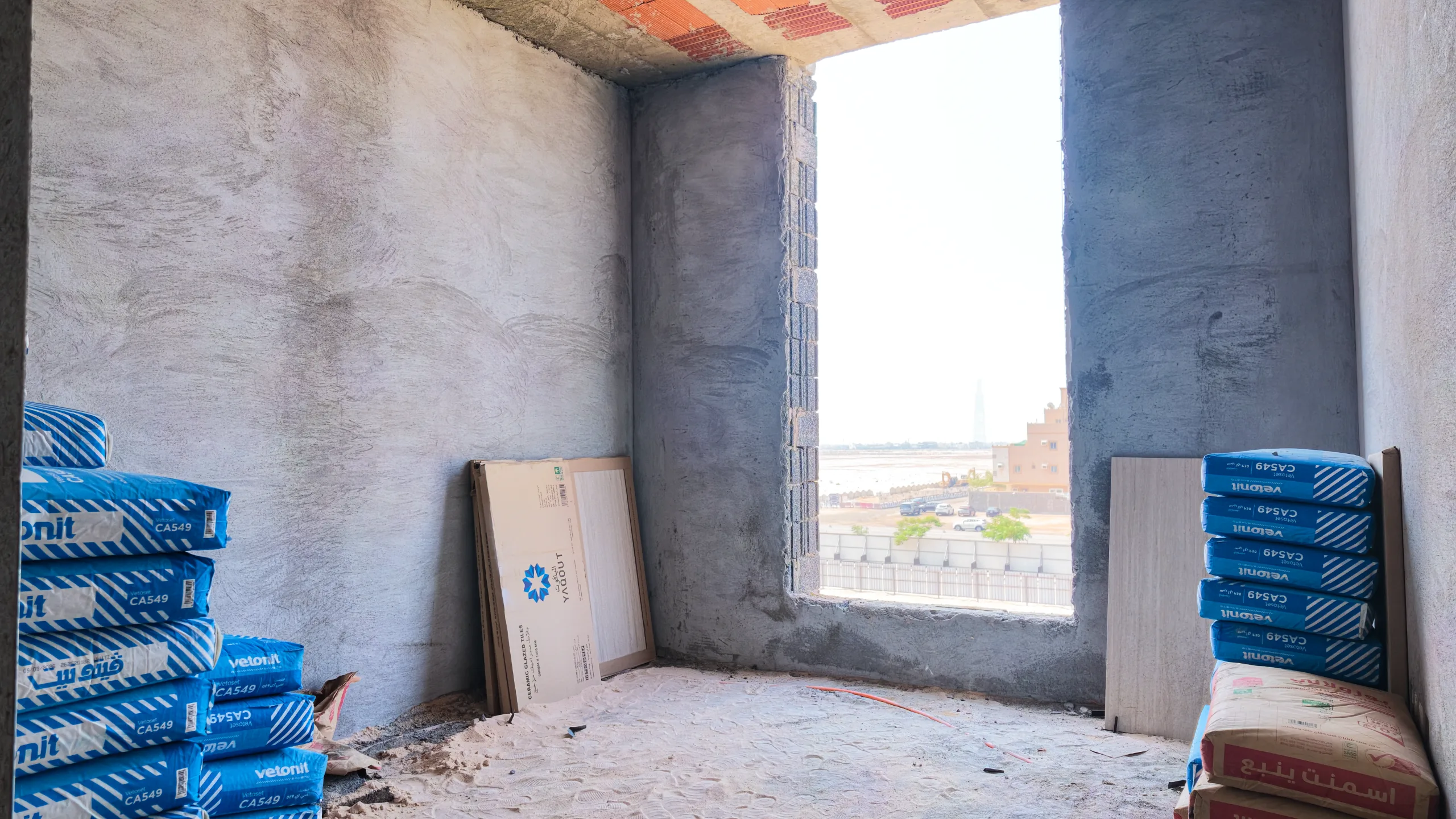

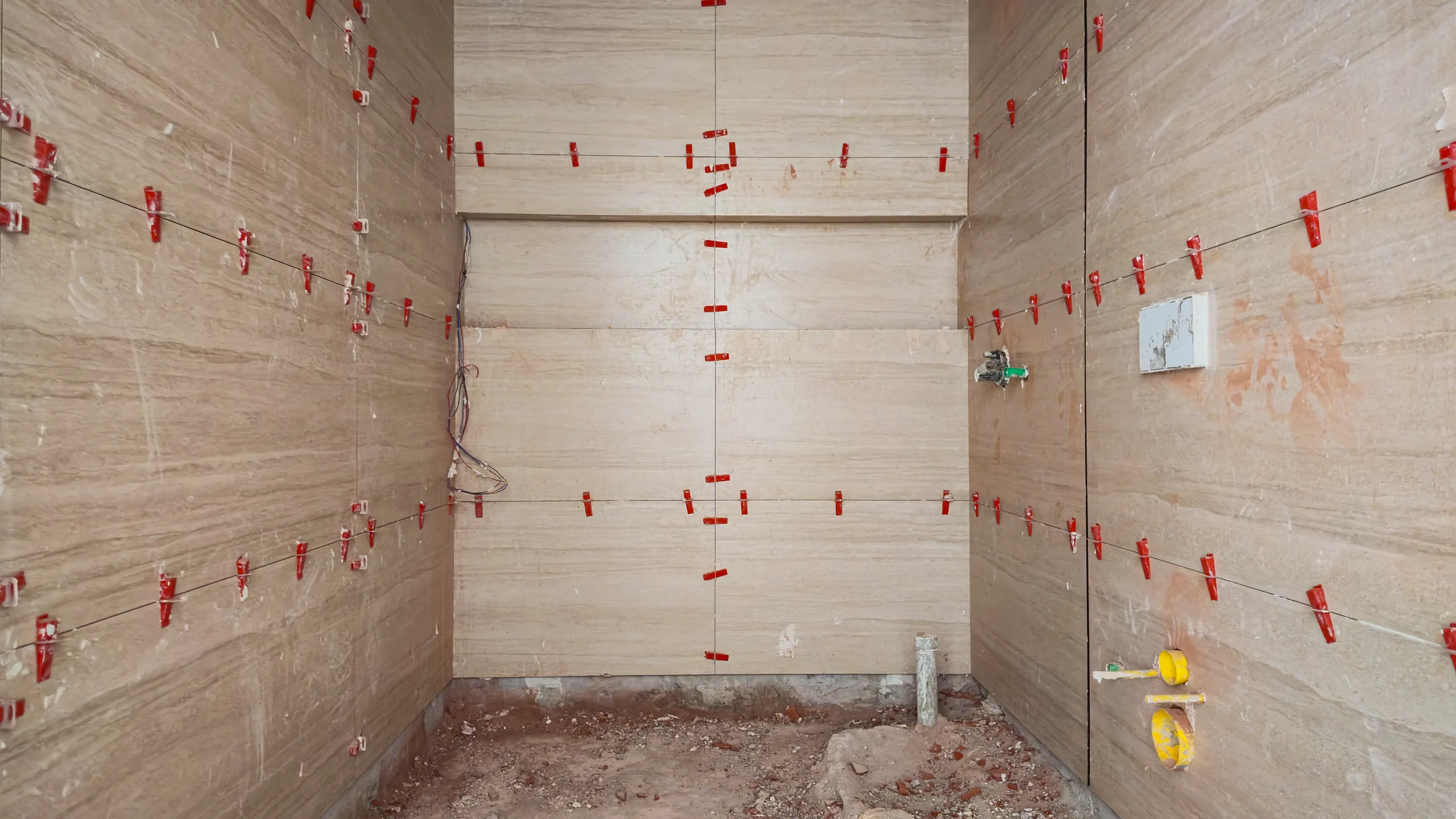

تتوافق الصور مع نسب الإنجاز المذكورة، حيث يظهر الهيكل الخرساني مكتملاً (100%)، بينما تعكس الصور الداخلية (17-20) تقدم أعمال الكهروميكانيك والتشطيبات الأولية التي سجلت زيادة بنسبة 5% لكل منهما.
مقارنة بالزيارة السابقة
مقارنة بالزيارة السابقة، يظهر بوضوح استمرار وتيرة العمل في التشطيبات الداخلية والتمديدات، بينما لم يطرأ أي تغيير على الهيكل الخرساني نظراً لاكتماله مسبقاً.
المراحل القادمة المتوقعة
استكمال أعمال اللياسة (البياض) الداخلية، البدء في تركيب التمديدات الصحية، والبدء في أعمال العزل للأسطح.
نِسب الإنجاز
0%الإنجاز الكليمتوسط تقدّم البنود
2/4 مكتملمتوسط ▲ +3%
خرسانات
0%
100%مقارنةً بالزيارة السابقة
تشطيب▲ +5%
0%
20% → 25%+5%مقارنةً بالزيارة السابقة
الكترو ميكانيك▲ +5%
0%
15% → 20%+5%مقارنةً بالزيارة السابقة
الأساسات
0%
100%مقارنةً بالزيارة السابقة
